参考答案:↓
解析:

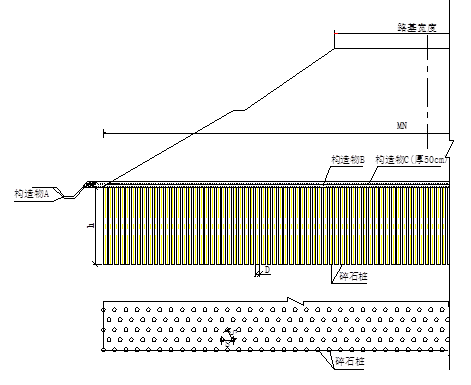

图1中构造物A是排水沟、构造物B是土工格栅、构造物C是级配碎石垫层(或级配碎石、或垫层、或碎石垫层)。
参考答案:↓
解析:

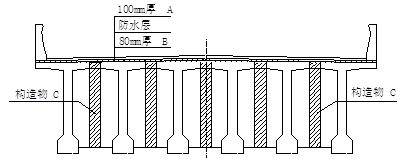

图3中结构层A是沥青混凝土(或水泥混凝土)桥面铺装层, B是钢筋混凝土现浇调平层,构造物C是横隔板湿接缝。
参考答案:↓
解析:

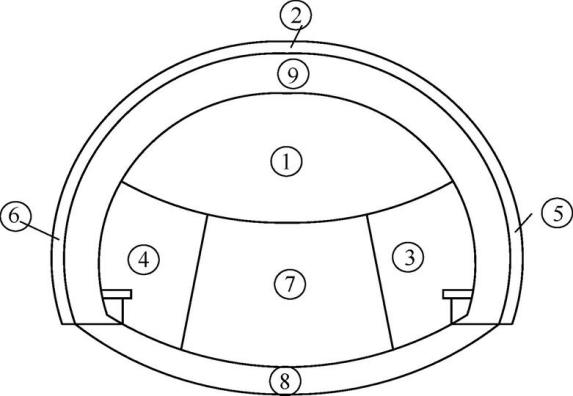

⑥为喷射混凝土;初期支护:④,⑤,⑥,⑦;防水层:②,③;二次衬砌:①。
参考答案:↓
解析:

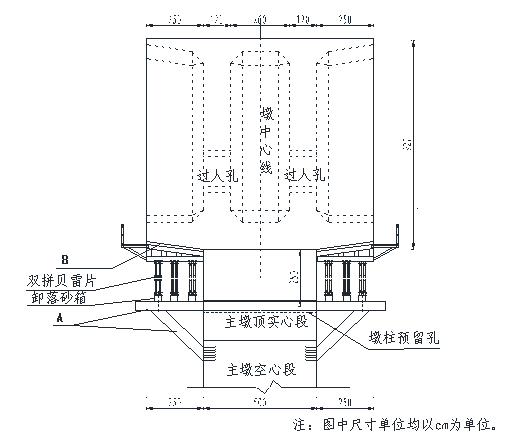

1.A为锚固钢筋(锚固系统)、B为前吊带、C为底模后吊带;该挂篮属于自锚式挂篮。
参考答案:↓
解析:

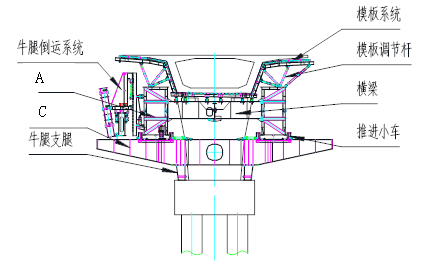

1.A是主梁(或主桁梁)、B是导梁(或鼻梁)、C是牛腿支承托架(或牛腿横梁)。
参考答案:↓
解析:
A是二次衬砌,B是排水盲沟,C是中心排水管沟,D是仰拱。
参考答案:↓
解析:

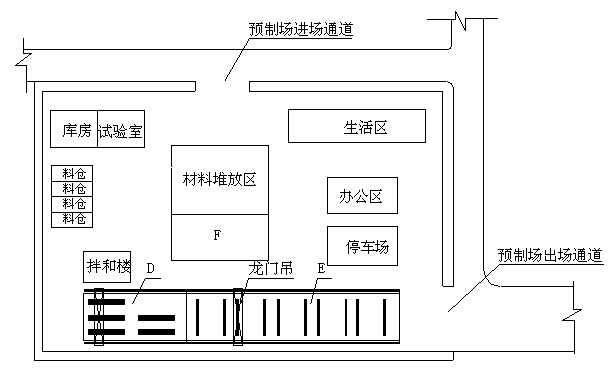

D:制梁区;
E:存梁区;
F:材料(钢筋)加工区。
参考答案:↓
解析:
1.A是悬臂端托架,B是悬臂端底模板。
参考答案:↓
解析:

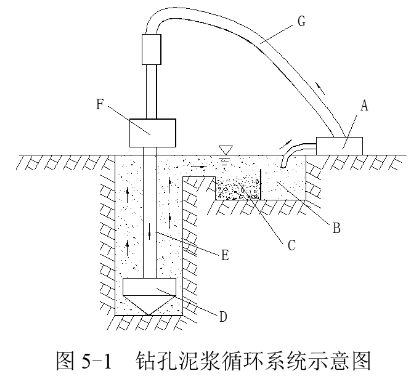

A为泥浆泵、B为泥浆池、C为沉淀池(或沉渣池),该钻机为正循环回旋钻机
参考答案:↓
解析:
构造物A是钢筋混凝土挡土板,构造物B是反滤层。C值为300cm。
第851题
背景资料: 某施工单位承接了一段长30km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如下: 问题: 补充方框A、B内的工序。
参考答案:↓
解析:
A—施工放样(或测量,或放线),B—养护
参考答案:↓
解析:
①→④→⑦→⑥→⑤→⑧→③→②(或①→③→④→⑦→⑥→⑤→⑧→②)
参考答案:↓
解析:
1.正确的工序是:④→⑥→③→⑤
修改理由是:下台阶应先开挖围岩较弱处,各部分初期支护应在开挖后立即进行(或早支护,或边开挖边支护)。
2.表列⑦项为核心土开挖,⑧项为施工仰拱,⑨项为施作二次衬砌。
参考答案:↓
解析:
缺:凿除桩头、铺筑垫层、测量放样、承台混凝土养护
参考答案:↓
解析:
步骤A是洒水饱和,步骤B是干燥(或晾干、晒干)。
参考答案:↓
解析:
1.“碾压”与“整形”工序互换即可,还需配置的设备还有:压路机、平地机、洒水车
2.送电顺序:A→B→C→D;断电顺序是:D→C→B→A。
参考答案:↓
解析:
A为摊铺混凝土、B为人工收面(或人工修整表面)、C为养护。
参考答案:↓
解析:
A是基底检测、B是推土机摊铺整平(或摊平、或整平)。
参考答案:↓
解析:
B:弯沉测试;
最优工艺流程:③①②⑤⑦④⑥。
参考答案:↓
解析:
1-拱部环形开挖,2-拱部初期支护,3-预留核心土开挖,5-下台阶左侧壁开挖,6-下台阶左侧壁初期支护,9-仰拱浇筑,10-二次衬砌。
