“微信扫一扫”进入考试题库练习及模拟考试
第541题 资源利用的优化主要包括()。
A.施工顺序的优化
B.施工作业组织形式的优化
C.施工机械组织优化
D.物资采购与供应计划的优化
E.机械需要计划的优化
参考答案:DE
解析:
资源利用的优化主要包括:物资采购与供应计划的优化、机械需要计划的优化。
第542题 施工组织设计完成后,通过对“S”曲线的形状分析,可以()。
A.定性分析施工组织设计中工作内容安排的合理性
B.可利用“香蕉”曲线对进度进行合理安排
C.结合“香蕉”曲线进行施工中的进度控制
D.结合“香蕉”曲线进行施工中的费用控制
E.结合“香蕉”曲线进行施工中的合同控制
参考答案:ABCD
解析:"香蕉"形曲线比较法。"香蕉"曲线是由两条以同一开始时间、同一结束时间的 "S" 形曲线组合而成,而且时间最好采用工期的百分数表示。其中,一条 "S" 形曲线是工程按最早完成时间安排进度所绘制的 "S" 形曲线,简称ES 曲线;而另一条 "S"形曲线是工作按最迟完成安排进度所绘制的 "S" 形曲线,简称LS 曲线。除了项目的开始和结束点外, ES 曲线在LS 曲线的上方,同一时刻两条曲线所对应完成的工作量是不同的。在项目实施过程中,理想的状况是任一时刻的实际进度在这两条曲线所包区域内的曲线R上。
第543题 资源需求计划种类主要有()。
A.劳动力需求计划
B.材料需求计划
C.施工机械设备需求计划
D.资金需求计划
E.特殊工种需求计划
参考答案:ABCD
解析:各项资源需求计划:(1)劳动力需求计划。
(2)材料需求计划。
(3)施工机械设备需求计划。
(4)资金需求计划。
第544题 施工平面图的内容有()。
A.主要结构物平面位置
B.施工防排水临时设施
C.安全消防设施
D.便道和其他临时设施
E.原有地形地貌
参考答案:ABCD
解析:
施工平面图中可以不需要反映原有地貌。施工平面图如果采用相对坐标形式表示,地貌的表示就无任何意义了。
第545题 施工部署的内容有()。
A.项目组织机构设置
B.施工任务划分
C.施工顺序确定
D.拟定主要项目的施工方案
E.主要施工阶段工期优化
参考答案:ABCD
解析:施工总体部署主要内容包括:(1)设定管理目标(2)设置项目组织机构( 3 )划分施工任务(4) 确定施工顺序(5 )拟定主要项目的施工方案。
(6) 主要施工阶段工期分析(或节点工期分析)
(7) 主要资源配置。
第546题 施工总体部署是施工组织设计的重要内容之一,其主要内容有( )。
A.建立施工管理机构
B.划分施工任务
C.编制资源供应计划
D.安排施工顺序
E.制定季节性施工技术措施
参考答案:ABD
解析:(1)建立施工管理机构。(2)施工任务划分:根据工程划分,划分各参与施工单位的工作任务及施工阶段,明确总包与分包、各施工单位之间分工与协作的关系,确定各单位的主要工程项目和次要工程项目。(3)施工顺序。
第547题 施工平面布置图的设计原则有( )。
A.充分利用原有地形
B.场区规划必须科学合理
C.应尽量减少二次倒运和缩短运距
D.充分考虑水文等自然条件的影响
E.业主利益高于一切
参考答案:ABCD
解析:施工平面布置图的设计原则有充分利用原有地形、场区规划必须科学合理、应尽量减少二次倒运和缩短运距、充分考虑水文等自然条件的影响。
第548题 下列公路工程进度计划的主要形式中,论述正确的是()。
A.横道图是以时间为纵坐标,以各工作内容为横坐标的进度图
B.“S”曲线是以时间为横轴,以累计完成的工程量为纵轴的图表化曲线
C.垂直图的斜率越陡进度越慢,斜率越平坦进度越快
D.垂直图是以时间为横轴,以公路里程为纵轴的进度图
参考答案:C
解析:公路工程的进度横道图是以时间为横坐标,以各分部(项)工程或工作内容为纵坐标,故A错误;"S" 曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线,故B错误;垂直图是以公路里程或工程位置为横轴,以时间为纵轴,斜率越陡进度越慢,斜率越平坦进度越快,C正确,D错误;
第549题 属于公路工程常用的流水工艺参数是()。
A.流水步距
B.流水强度
C.流水节拍
D.技术间歇
参考答案:B
解析:1.工艺参数:施工过程数n(工序个数),流水强度V
2. 空间参数:工作面A、施工段m、施工层。
3. 时间参数:流水节拍t、流水步距K、技术间歇Z、组织间歇、搭接时间。
第550题 属于公路工程常用的流水时间参数是()。
A.施工过程数
B.工作面
C.流水节拍
D.流水强度
参考答案:C
解析:1.工艺参数:施工过程数n(工序个数),流水强度V
2. 空间参数:工作面A、施工段m、施工层。
3. 时间参数:流水节拍t、流水步距K、技术间歇Z、组织间歇、搭接时间。
第551题 根据流水施工组织原理,异步距异节拍流水实质上是按无节拍流水组织,引入流水步距概念目的就是为了()。
A.消除流水施工中存在的窝工现象
B.计算流水工期
C.统计资源需要量
D.分析流水强度
参考答案:A
解析:
根据流水施工的组织原理,异步距异节拍流水实质上是按无节拍流水组织,引入流水步距概念目的就是为了消除流水施工中存在的窝工现象。
第552题 在工程管理曲线中,当实际支付线低于计划线时,表明()。
A.进度提前
B.成本节约
C.进度延误
D.成本超支
参考答案:C
解析:工程进度曲线检查进度可以从两个方面进行比较和判断。第一,实际线的点在计划线的上方说明实际进度提前,提前值为高差对应的水平时间值,表明工程进度快;否则在下方说明实际进度延误,延误值为高差对应的水平时间值,表明工程进度慢。第二 "S"形曲线的斜率可以反映进度的快慢,斜率越大工程进度越快,斜率越小工程进度越慢,斜率为零工程停工;斜率是反映工程内部不同阶段的进度速率。
第553题 在对进度计划进行工期和时间安排的合理性审查时,应重点审查()。
A.施工总工期的安排应符合合同工期
B.主要骨干人员及施工队伍的进场日期已经落实
C.各项施工方案和施工方法应与施工经验和技术水平相适应
D.所需主要材料和设备的运送日期已有保证
参考答案:A
解析:工期和时间安排的合理性
(1)施工总工期的安排应符合合同工期。
(2)各施工阶段或单位工程(包括分部、分项工程)的施工顺序和时间安排与材料和设备的进场计划相协调。
(3)易受冰冻、低温、炎热、雨季等气候影响的工程应安排在适宜的时间,并应采取有效的预防和保护措施。
(4)对动员、清场、假日及天气影响的时间,应充分考虑并留有余地。
第554题 在对进度计划进行计划目标与施工能力的适应性审查时,应重点审查()。
A.施工总工期的安排应符合合同工期
B.主要骨干人员及施工队伍的进场日期已经落实
C.各项施工方案和施工方法应与施工经验和技术水平相适应
D.所需主要材料和设备的运送日期已有保证
参考答案:C
解析:计划目标与施工能力的适应性
(1)各阶段或单位工程计划完成的工程量及投资额应与设备和人力实际状况相适应。
(2)各项施工方案和施工方法应与施工经验和技术水平相适应。
(3)关键线路上的施工力量安排应与非关键线路上的施工力量安排相适应。
第555题 考虑沥青路面结构层持续时间时,不属于影响因素的是()。
A.沥青拌合机的能力
B.摊铺速度
C.混合料的出厂温度
D.开放交通的温度
参考答案:D
解析:各结构层的施工速度和持续时间。要考虑影响每个施工段的因素,水泥稳定碎石的延迟时间、沥青拌合能力、温度要求、摊铺速度、养护时间、最小工作面的要求等。
第556题

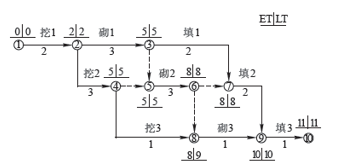

某公路桥梁工程结构物的流水施工的进度计划双代号网络图和节点时间参数如下图所示。该网络计划的关键线路是()条。
A.1
B.2
C.3
D.4
参考答案:B
解析:
关键线路两条分别是①②③⑤⑥⑦⑨⑩,①②④⑤⑥⑦⑨⑩。而③⑦填1 不是关键工序,所以不是3 条。
第559题
第11 题图中挖3 工序的最早开始时间和最早完成时间论述正确的是()。
A.挖3 工序最早在第5 天后开始并且最早在第6 天晚上结束
B.挖3 工序最早在第5 天早晨开始并且最早在第6 天晚上结束
C.挖3 工序最早在第5 天后开始并且最早在第8 天晚上结束
D.挖3 工序最早在第5 天早晨开始并且最早在第9 天晚上结束
参考答案:A
解析:
工序的最早开始时间在箭尾点的最早时间= 5,是表示第5 天后即第6 天早晨,因为第一道工序的开始时间0 则表示为第0 天后即第1 天早晨开始;工序最早完成不能用箭头点的参数,只能通过工序开始时间加持续时间计算求得,5 + 1 = 6,所以A 正确。
第560题 桥墩施工时,如果设备或者模板数量有限时宜采用()。
A.平行施工
B.流水施工
C.顺序施工
D.平行顺序施工
参考答案:B
解析:桥梁下部的桥墩施工时,如果设备或者模板数量有限可采用流水施工方式组织施工。
