第921题 在距电力设施周围500m范围内进行 ( )作业时,需征得电力设施产权单位的书面同意,并报经政府有关管理部门批准。


A.堆物

B.爆破

C.开挖

D.钻探


参考答案:B


解析:任何单位和个人不得在距电力设施周围500m范围内(指水平距离)进行爆破作业。因工作需要必须进行爆破作业时,应当按国家颁发的有关爆破作业的法律法规,采取可靠的安全防范措施,确保电力设施安全,并征得当地电力设施产权单位或管理部门的书面同意,报经政府有关管理部门批准。在规定范围外进行的爆破作业必须确保电力设施的安全。因此本题正确选项为B。



第922题 35KV架空电力线缆保护区范围是导线边缘向外侧延伸的距离为( )。


A.3m

B.5m

C.10m

D.15m


参考答案:C


解析:电压在35~110kV的架空电力线路保护区,导线边缘向外侧延伸的距离为10m。

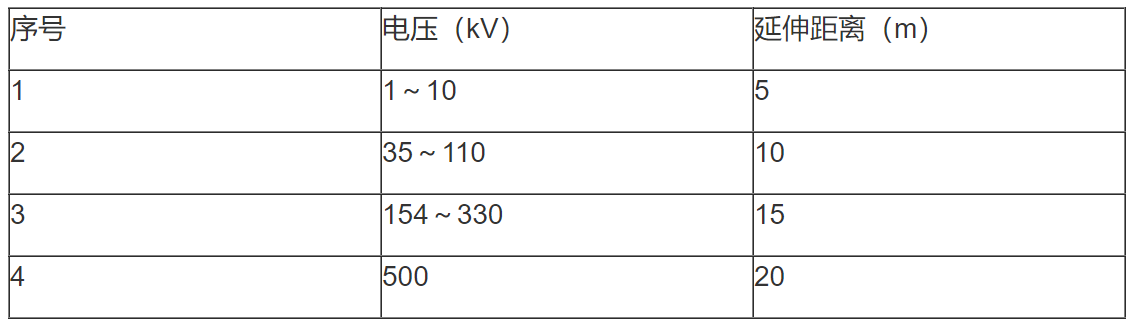

各级电压导线的边线延伸距离



第923题 下列施工用电的变化,不需要变更用电合同的是(  )。


A.减少合同约定的用电量

B.改变用电类别

C.增加两个二级配电箱

D.更换大容量变压器


参考答案:C


解析:变更用电的规定。有下列情况之一者,为变更用电。用户需变更用电时,应事先提出申请,并携带有关证明文件,到供电企业用电营业场所办理手续,变更供用电合同。

1)减少合同约定的用电容量(简称减容)。

2)暂时停止全部或部分受电设备的用电(简称暂停)。

3)临时更换大容量变压器(简称暂换)。

4)迁移受电装置用电地址(简称迁址)。

5)移动用电计量装置安装位置(简称移表)。

6)暂时停止用电并拆表(简称暂拆)。

7)改变用户的名称(简称更名或过户)。

8)一户分列为两户及以上的用户(简称分户)。

9)两户及以上用户合并为一户(简称并户)。

10)合同到期终止用电(简称销户)。

11)改变供电电压等级(简称改压)。

12)改变用电类别(简称改类)。



第924题 施工现场临时用电施工中,PE线在配电室、总配电箱等处重复接地,接地电阻不应大于(  )。


A.1Ω

B.4Ω

C.10Ω

D.20Ω


参考答案:C


解析:TN-S系统中,PE线必须在配电室、总配电箱等处重复接地,接地电阻不应大于10Ω。



第925题 TN-S系统中关于接地的说法正确的是()。


A.PE线上装设开关和熔断器

B.配电箱内PE线与N线可共用汇流排

C.总配电箱不重复接地

D.设备外壳必须与PE线连接


参考答案:D


解析:本题考查临时用电安全技术要求。

(1)临时用电工程专用的电源中性点直接接地的220V/380V三相四线制低压电力系统,必须符合下列规定:采用三级配电系统,采用TN-S接零保护系统,采用二级漏电保护系统。

(2)在施工现场专用变压器供电的TN-S接零保护系统中,电气设备的金属外壳必须与保护零线PE连接。选项D正确。

(3)当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护必须与原系统一致。

(5)PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。A选项错误。

(6)TN-S系统中,PE线必须在配电室、总配电箱等处重复接地,接地电阻不应大于10Ω。C选项错误。

(8)配电箱的电器安装板上必须分设N线端子板和PE线端子板。N线端子板必须与金属电器安装板绝缘,PE线端子板必须与金属电器安装板做电气连接。B选项错误。



第926题 下列有关用电计量装置的规定,说法正确的是( )。


A.用电计量装置设计应征得检定机构许可

B.用电计量装置必须装在供电设施的产权分界处

C.用电计量装置属于非强制检定范畴

D.现场校验后的用电计量装置应加封


参考答案:D


解析:用电计量装置的设计应征得当地供电部门认可。所以A选项错误。用电计量装置原则上应装在供电设施的产权分界处。如产权分界处不适宜装表的,对专线供电的高压用户,可在供电变压器出口装表计量;对公用线路供电的高压用户,可在用户受电装置的低压侧计量。所以B选项错误。用电计量装置属强制检定范畴,应由省级计量行政主管部门依法授权的检定机构进行检定合格,方为有效。所以C选项错误。正确选项是D选项。



第927题 按架空电力线路保护区内取土规定,220kV杆塔周围禁止取土的范围是( )。


A.5m

B.6m

C.7m

D.8m


参考答案:A


解析:35kV的为禁止取土的范围4m;110~220kV的为禁止取土的范围5m;330~500kV的为禁止取土的范围8m。



第928题 供电企业的用电营业机构统一归口办理用户的()。


A.用电申请

B.用电计划制定

C.用电维修人员审定

D.用电安全检查


参考答案:A


解析:供电企业的用电营业机构统一归口办理用户的用电申请和报装接电工作。包括用电申请书的发放及审核、供电条件勘查、供电方案及批复、有关费用收取、受电工程设计的审核、施工中间检验、供用电合同(协议)签约、装表接电等项业务。



第929题 用户办理申请用电手续时要明确双方的()。


A.用电时间界限

B.用电设备使用界限

C.用电区域管理界限

D.维护检修界限


参考答案:D


解析:办理申请用电手续时要签订协议或合同,规定供电和用电双方的权利和义务,用户有保护供电设施不受危害,确保用电安全的义务,同时还应明确双方维护检修的界限。



第930题 施工单位应协助业主向当地电业部门()。


A.申请用电许可

B.申报用电方案

C.申报用电额度

D.申请用电安全评审


参考答案:B


解析:施工单位应根据国家有关标准、规范和施工现场的实际负荷情况,编制施工现场“临时用电施工组织设计”,并协助业主向当地电业部门申报用电方案。



第931题 临时用电安全技术档案的建立与管理应由()负责。


A.项目主管经理

B.现场档案管理人员

C.主管现场的电气技术人员

D.现场安全监督人员


参考答案:C


解析:临时用电安全技术档案应由主管现场的电气技术人员建立与管理。其中的《电工维修记录》可指定电工代管,并于临时用电工程拆除后统一归档。



第932题 施工用电转入建设项目电力设施供电,总承包单位应及时向供电部门办理()。


A.变更用电手续

B.新装用电手续

C.总包单位正式用电手续

D.终止用电手续


参考答案:D


解析:如果仅为申请施工临时用电,那么,施工临时用电结束或施工用电转入建设项目电力设施供电,则总承包单位应及时向供电部门办理终止用电手续。



第933题 总承包单位用自备电源(如柴油发电机组)时,总承包单位应()。


A.上报供电部门备案

B.通过有关专家评定

C.确保自备电源工作安全可靠

D.告知供电部门并征得同意


参考答案:D


解析:如果工程项目地处偏僻,虽用电申请已受理,但自电网引入的线路施工和通电尚需一段时日,而工程又急需开工,则总承包单位通常是用自备电源(如柴油发电机组)先行解决用电问题。此时,总承包单位要告知供电部门并征得同意,同时要妥善采取安全技术措施,防止自备电源误入市政电网。



第934题 用电计量装置原则上应装在供电设施的()。


A.公共位置

B.高压用户侧

C.产权分界处

D.用户商定的位置


参考答案:C


解析:用电计量装置原则上应装在供电设施的产权分界处。如产权分界处不适宜装表的,对专线供电的高压用户,可在供电变压器出口装表计量;对公用线路供电的高压用户,可在用户受电装置的低压侧计量。当用电计量装置不安装在产权分界处时,线路与变压器损耗的有功与无功电量均须由产权所有者负担。



第935题 用于电力线路上的电器设备是()。


A.金具

B.集箱

C.隔离开关

D.叶栅


参考答案:C


解析:电力线路上的电器设备:变压器、电容器、电抗器、断路器、隔离开关、避雷器、互感器、熔断器、计量仪表装置、配电室、箱式变电站及其有关辅助设施。



第936题 在依法划定的电力设施保护区内进行可能危及电力设施安全的作业必须()。


A.设置标志牌后

B.采取相应安全措施后

C.经电力管理部门批准后

D.经电力管理部门批准并采取安全措施后


参考答案:D


解析:任何单位和个人需要在依法划定的电力设施保护区内进行可能危及电力设施安全的作业时,应当经电力管理部门批准并采取安全措施后方可进行作业。



第937题 关于临时用电检查验收的说法,正确的有()。


A.临时用电工程必须由电气技术员施工

B.临时用电工程安装完毕后,由质量部门组织检查验收

C.检查情况应做好记录,并要由相关人员签字确认

D.临时用电安全技术档案应由资料员建立与管理

E.临时用电工程定期检查


参考答案:CE


解析:本题考查临时用电的检查验收。

(1)临时用电工程必须由持证电工施工。临时用电工程安装完毕后,由安全部门组织检查验收,参加人员有主管临时用电安全的项目部领导、有关技术人员、施工现场主管人员、临时用电施工组织设计编制人员、电工班长及安全员。必要时请主管部门代表和业主的代表参加。A、B选项错误。

(2)临时用电工程检查内容包括:架空线路、电缆线路、室内配线、照明装置、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器、电气设备安装、电气设备调试、接地与防雷、电气防护等。

(3)检查情况应做好记录,并要由相关人员签字确认。

(4)临时用电工程应定期检查。施工现场每月一次,基层公司每季度一次。基层公司检查时,应复测接地电阻值,对不安全因素,必须及时处理,并应履行复查验收手续。

(5)临时用电安全技术档案应由主管现场的电气技术人员建立与管理。其中的《电工维修记录》可指定电工代管,并于临时用电工程拆除后统一归档。D选项错误。



第938题 企业申请新装用电时,应向供电部门提供的资料包括()。


A.用电负荷

B.用电性质

C.用电设备

D.用电规划

E.用电方法


参考答案:ABCD


解析:本题考查2H331021建设用电的规定

一、用电手续的规定

(一)新装、增容与变更用电规定

2.用户申请新装或增加用电时,应向供电企业提供用电工程项目批准的文件及有关的用电资料。

包括用电地点、电力用途、用电性质(B正确) 、用电设备(C正确) 、用电设备清单、用电负荷(A正确)、保安电力、用电规划(D正确)等,并依照供电企业规定如实填写用电申请书及办理所需手续。



第939题 下列资料中,属于工程建设用电申请资料的有(  )。


A.用电负荷

B.用电性质

C.用电线路

D.用电规划

E.用电地点


参考答案:ABDE


解析:用户申请新装或增加用电时,应向供电企业提供用电工程项目批准的文件及有关的用电资料。包括用电地点、电力用途、用电性质、用电设备、用电设备清单、用电负荷、保安电力、用电规划等,并依照供电企业规定如实填写用电申请书及办理所需手续。



第940题 下列检查内容中,属于临时用电工程检查内容的有(  )。


A.照明装置

B.电缆线路

C.架空线路

D.消防设施

E.变压器


参考答案:ABCE


解析:本题考查临时用电的检查验收。

临时用电工程检查内容包括:架空线路、电缆线路、室内配线、照明装置、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器、电气设备安装、电气设备调试、接地与防雷、电气防护等。
