第801题

背景资料

某安装公司承接了某20层酒店机电安装工程,建筑面积约为4.7万m2,建筑高度为75m,工程内容包括建筑电气、给水排水、通风空调工程等,其中管道工程中的室外给水系统采用铸铁管、室内给水系统采用PPR塑料管、热水系统采用铜管、供暖系统采用镀锌钢管。合同造价为1450万元,主要设备为甲供,其他材料、设备均由施工单位采购供货。经公司成本管理部门测算,下达给项目部考核成本为1250万元。项目部按照内部签订的承包合同要求,结合工程技术特点以及项目部人员、设备等资源状况,按照现行建筑安装工程费用进行分测算,确定项目的计划成本为1200万元。

项目部根据工程特点,采取各项有效地降低项目成本的措施,包括组建强有力的管理团队,积极采用四新技术,强调项目的合同管理,重点是对降低项目成本各项经济措施得以有效实施,工程顺利完成验收,项目成本降低明显,取得较好的经济效益,项目成本降低率达6%。

【问题】

1.本工程项目实际成本是多少?

2.降低项目成本的经济措施有哪些?



参考答案:↓


解析:

【参考答案】

1.成本降低率=(计划成本-实际成本)/计划成本

所以:

实际成本=计划成本-计划成本×成本降低率

  =1200-1200×6%

 =1128万元

2.降低项目成本的经济措施有:

1)控制人工费用。一是通过改善劳动组织结构,减少窝工浪费,提高劳动生产率;二是加强劳动纪律管理,并通过各种激励手段,增强员工劳动的积极性,提高工作效率;三是加强员工的技术教育和培训工作,提升员工的工作水平;四是严格控制非生产人员比例,压缩非生产和辅助用工费用。

2)控制材料费用。材料费用占工程成本的比例很大,降低项目成本的潜力最大。一是制订合理的材料采购计划,减少仓储,节约采购费用;二是完善材料采购、运输、收发、保管等方面工作管理,减少各个环节的损耗;三是合理堆放现场材料,避免和减少二次搬运和摊销损耗;四是严格材料进场验收和限额领料控制制度,减少浪费;五是建立材料消耗台账,严格控制材料使用和消耗,及时回收和再利用材料余料;六是及时向建设或设计单位提出合理的材料代用建议,降低项目成本。

3)控制机械费用。加强机械设备使用与管理。一是正确选配和合理利用机械设备;二是提高机械设备的完好率和利用率,提升机械设备的工作效率和使用效率;三是加强机械设备的管理,定期对机械设备进行保养维护,减少机械设备维护保养费用。

4)控制间接费及其他直接费。间接费是项目管理人员和企业的其他职能部门为该工程项目所发生的全部费用。一是合理确定管理幅度与管理层次,精简管理机构,减少业务费用的开支;二是合理调度资金,减少资金使用费和其他不必要的费用支出;三是合理规划、严格控制其他直接费的开支,如现场临时设施费、二次搬运费、生产工具使用费、检验试验费和场地清理费等。



第802题

背景资料

某机电施工单位承接一项炼油厂的塔体群安装工程,工程内容包括:各类塔体就位、各类管道、自动控制和绝热工程等。

该项目部对承建工程内容进行分析,认为工程重点应是各类塔体吊装就位,为此制定了两套塔体吊装方案。第一套方案采用桅杆式起重机吊装,经测算施工时间需要50天,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;第二套方案采用两台100t汽车式起重机抬吊,但需要市场租赁,其租赁费10000元/(日·台),经测算现场共需16天,而人工费可降低70%,其他费用可降低30%。

该项目部注重项目成本各阶段的控制,重点突出、吊装方案选取得当,因此该工程项目提前8天完成全部施工任务。

【问题】

试分析两种吊装方案,该项目部应选用哪种方案为宜?



参考答案:↓


解析:

【参考答案】

两种方案经济分析计算:

第一套方案测算成本=50×30×50+200000+25000+30000=330000

第二套方案测算成本=50×30×50×(1-70%+10000×2×16+25000×(1-30%

=360000

定量比较:第二套方案成本要高于第一套方案成本30000元。

定性分析:本工程工期为三个月,合同约定奖与罚关系,如采用第一套方案会影响后续工序施工,加大人力资源投入,可能因工期延期而罚款;如采用第二套方案,吊装工期大大缩短,工人劳动强度减小,所以技术效率高,机械化施工程度好,后续工序施工比较宽松,可将工期提前完成。

结论:该项目部宜选定第二套方案。




第803题

1.试计算施工成本的计划偏差与实际偏差,以及施工成本降低率。

2.项目在施工阶段如何控制成本?

3.材料成本应从哪些方面进行控制?该项目部应如何控制?

4.简述润滑、密封、控制系统管道清洗的实施要点。



参考答案:↓


解析:

参考答案】

1.施工成本偏差有两种:一是实际偏差,即项目的实际成本与计划成本之间的差异;二是计划偏差,即项目的计划成本与预算成本之间的差异。

其计算公式如下:

实际偏差=计划成本-实际成本

计划偏差=预算成本-计划成本

成本降低率=(计划成本-实际成本)/ 计划成本

所以:

计划偏差=预算成本-计划成本= 1700-1620 = 80 万元

实际偏差=计划成本-实际成本= 1620-1575 = 45 万元

成本降低率=(计划成本-实际成本)/ 计划成本=(45÷1620)×100% = 2.78%

2.施工阶段成本应从以下方面控制:

(1)加强施工任务单和限额领料单的管理。

(2)将施工任务单和限额领料单的结算资料与施工预算进行核对分析。

(3)做好月度成本原始资料的搜集和整理,正确计算月度成本,分析月度预算成本与实际成本的差异。

(4)在月度成本核算的基础上实行责任成本核算。

(5)经常检查对外经济合同的履行情况,不符合要求时,应根据合同规定向对方索赔;对缺乏履约能力的单位,要采取断然措施,立即中止合同,并另找可靠的合作单位,以免影响施工,造成经济损失。

(6)定期检查各责任部门和责任者的成本控制情况。

(7)加强施工过程中信息收集,为项目签证及后期结算提供强有力的依据。

3.材料成本应从材料采购成本和材料消耗数量方面进行控制。该项目部应重点控制材料消耗数量,应从采用限额领料和有效控制现场施工耗料两方面进行控制。

4.润滑、密封、控制系统管道清洗的实施要点:

(1)润滑、密封、控制系统的油管道,应在机械设备及管道酸洗合格后,系统试运转前进行油冲洗。

(2)不锈钢油系统管道宜采用蒸汽吹净后进行油清洗。

(3)油清洗应以油循环方式进行。每8 小时应在400~700℃内反复升降油温2~3 次,并及时更换或清洗滤芯。

(4)当设计文件或产品技术文件无规定时,管道油清洗后采用滤网检验。

(5)油清洗合格后的管道,采取封闭或充氮保护措施。




第804题

1.简述现行建筑安装工程费用的组成。

2.降低项目成本的合同措施是什么?

3.简述消防联动设备的组成。

4.按承包合同要求,成本降低额是多少?



参考答案:↓


解析:

参考答案】

1.现行建筑安装工程费用组成为:

(1)按费用构成要素划分

建筑安装工程费包括:人工费、材料费、机械费、企业管理费、规费、税金。

(2)按造价组成内容划分

建筑安装工程费包括:分部分项工程费、措施项目费、其他项目费、规费、税金。

2.降低项目成本的合同措施为:

(1)选用适当的合同结构模式。在施工项目组织的模式中,有多种合同结构模式,在使用时,必须对其进行分析、比较,要选用适合于工程规模、性质和特点的合同结构模式。

(2)合同条款要严谨。在合同条文中应细致考虑一切影响成本、效益的因素。特别是潜在的风险因素,通过对引起成本变动的风险因素的识别和分析,采取必要的风险对策。

(3)全过程的合同控制。采取合同措施控制项目成本,应贯彻在从合同谈判到合同终结的整个过程中。

3.消防联动设备的组成为:

消防联动设备甲方提供包括:防火门、防火卷帘门的控制,防排烟风机、排烟阀的控制,空调、通风设施的紧急停止,电梯控制监视。

4.成本降低率=(计划成本-实际成本)/ 计划成本,成本降低额=计划成本-实际成本。

所以,承包合同要求成本降低额为:1000×8% = 80 万元。




第805题

1.项目部对该工程应编制哪些类型的施工组织设计?

2.简述塔器设备的安装程序。

3.该项目部应选用哪种塔体吊装就位方案为宜?

4.试述选用方案中的起重机在使用时,应考虑哪些问题?



参考答案:↓


解析:

参考答案】

1.本工程项目的机电安装工程应编制单位工程施工组织设计和专业技术施工方案,即:塔体群吊装施工方案。

2.塔器设备安装程序如下:

吊装就位→找平找正→灌浆抹面→内件安装→防腐保温→检查封闭。

3.两种方案费用计算:

第一套方案测算成本= 50×30×100 + 200000 + 25000 + 30000 =405000 元第二套方案测算成本= 50×30×100×(1-70%)+ 10000×2×16 + 25000×(1-30%)= 382500 元

结论:第二套方案成本要低于第一套方案成本22500 元,还可提前8 天工期,并获得4 万元奖励。该项目部宜选第二套方案。

4.选用的是两台起重机抬吊,计算载荷时要考虑不均衡载荷和动载荷的影响,而且对吊车站位处的地基要进行处理和试验。




第806题

1.项目部在进行项目成本控制时应考虑哪些原则?

2.简述以分部分项工程作为项目成本控制对象的方法要点。

3.如何进行施工方案交底?

4.按施工项目成本构成如何对材料费成本进行分析?

5.简述电站锅炉安装质量控制要点。



参考答案:↓


解析:

参考答案】

1.项目成本控制的原则:施工成本控制应遵循成本最低化原则、全面控制成本原则、动态控制原则、责权利相结合的原则。

2.以分部分项工程作为项目成本控制对象的方法要点:应根据项目的分部分项工程实物量,参照施工预算定额,联系项目管理的技术和业务素质以及技术组织措施编制施工预算,作为分部分项工程成本的依据。由于该项目存在边设计、边施工的情况,因此工程开工以前不能一次编制出整个项目的施工预算,应根据出图情况编制分段施工预算,这种分段施工预算是成本控制的对象。

3.施工方案交底包括:

(1)工程施工前,施工方案的编制人员应向施工作业人员做施工方案的技术交底。

(2)除分项、专项工程的施工方案需进行技术交底外,新产品、新材料、新技术、新工艺即“四新”项目以及特殊环境、特种作业等也必须向施工作业人员交底。水冷壁安装第一次采用地面组合整体柔性吊装新工艺,要详细交底。

(3)交底内容为该工程的施工程序、施工工艺、操作方法、要领、质量控制、安全措施等。

4.按施工项目成本构成对材料费成本进行以下分析:量差,材料实际耗用量与预算定额用量的差异;价差,即材料实际单价与预算单价的差异,包括材料采购费用的分析。

5.电站锅炉安装质量控制要点:审查钢结构安装施工方案,锅炉受热面安装质量控制,燃烧器安装质量控制,锅炉密封质量控制,锅炉整体水压试验质量控制,回转式空气预热器安装质量控制。




第807题

1.在施工中,因管子材料不能满足设计焊接要求而停工7 天并造成经济损失,安装公司向建设单位提出索赔是否合理?说明理由。

2.该工程项目施工前,应由哪个单位向哪个部门申报方能施工?

3.该工程施工记录包括哪些内容?

4.锅炉试运行有哪些技术要求?



参考答案:↓


解析:

参考答案】

1.安装公司向建设单位提出索赔是合理的。因为钢管是由建设单位提供,不能满足设计焊接要求,安装公司停工7 天,造成了经济损失,费用应由建设单位赔偿。

2.该工程项目是锅炉安装,属于特种设备安装,安装公司在施工前,向当地(直辖市或者设区的市级)特种设备安全监督管理部门书面告知后方可施工。

3.该工程施工记录包括:工程物资进场检查记录、隐蔽工程检查记录、质量检查记录、压力试验记录。

4.锅炉试运行的技术要求:

(1)锅炉试运行必须是在烘煮炉合格的前提下进行;

(2)在试运行时进行锅炉升压:在锅炉启动时升压应缓慢,升压速度应控制,尽量减小壁温差以保证锅筒的安全工作;

(3)认真检查人孔、焊口、法兰等部件,如发现有泄漏时应及时处理;

(4)仔细观察各联箱、锅筒、钢架、支架等的热膨胀及其位移是否正常。




第808题 关于30kW水泵单机试运转的说法,正确的是( )。


A.连续试运转时间应为15min

B.试运转的介质宜采用清水

C.滑动轴承温度不应大于80℃

D.滚动轴承温度不应大于90℃


参考答案:B


解析:本题考查泵试运转基本要求

1)试运转的介质宜采用清水【B选项正确】;当泵输送介质不是清水时,应按介质的密度、比重折算为清水进行试运转,流量不应小于额定值的20%;电流不得超过电动机的额定电流。

2)润滑油不得有渗漏和雾状喷油;轴承、轴承箱和油池润滑油的温升不应超过环境温度40℃,滑动轴承的温度不应大于70℃【C选项错误】;滚动轴承的温度不应大于80℃【D选项错误】。

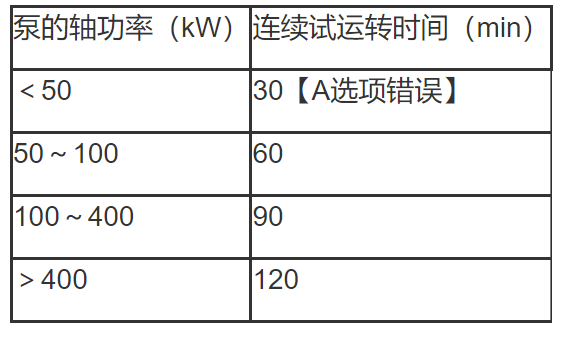

3)泵在额定工况下连续试运转时间不应少于表2H320112-4规定的时间;高速泵及特殊要求的泵试运转时间应符合随机技术文件的规定。

泵在额定工况下连续试运转时间

表2H320112-4



第809题 联合调试试运转中,负责监护岗位操作的单位是()。


A.设备厂家

B.建设单位

C.施工单位

D.监理单位


参考答案:C


解析:本题考查联动试运行责任分工及参加单位。

联动试运行中施工单位工作内容。包括:负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导。所以答案选C。




第810题 机电工程项目试运行的最终阶段是()。


A.单机试运行

B.联动试运行

C.空负荷试运行

D.负荷试运行


参考答案:D


解析:负荷试运行,是指对指定的整个装置(或生产线)按设计文件规定的介质(原料)打通生产流程,进行指定装置的首尾衔接的试运行,以检验其除生产产量指标外的全部性能,并生产出合格产品。负荷试运行是试运行的最终阶段,自装置接受原料开始至生产出合格产品、生产考核结束为止。




第811题 单机试运行负责组织的单位是()。


A.施工单位

B.建设单位

C.设计单位

D.监理单位


参考答案:A


解析:单机试运行由施工单位负责。工作内容包括:负责编制完成试运行方案,并报建设单位、监理审批;组织实施试运行操作,做好测试、记录并进行单机试运验收。




第812题 单机试运行方案由项目总工程师组织编制后,审定人是()。


A.项目部经理

B.施工企业总工程师

C.建设单位负责人

D.总监理工程师


参考答案:B


解析:单机试运行方案编审:试运行方案由施工项目总工程师组织编制,经施工企业总工程师审定,报建设单位或监理单位批准后实施。




第813题 压缩机(单机)在空气负荷试运行后,正确的做法有( )。


A.排除气路和气罐中剩余压力

B.排除进气管及冷凝器的空气

C.清洗油过滤器和更换润滑油

D.排除气缸及管路中的冷凝液

E.检查曲轴箱应停机5min后


参考答案:ACD


解析:空气负荷单机试运行后,应排除气路和气罐中的剩余压力,清洗油过滤器和更换润滑油,排除进气管及冷凝收集器和气缸及管路中的冷凝液;需检査曲轴箱时,应在停机15min后再打开曲轴箱。因此A、C、D选项做法正确。B选项,应排除进气管及冷凝器中的冷凝液,而不是空气。E选项,错在停机数值,正确的是“15min后”。




第814题 机电工程联动试运行工序交接中,“三查”包括( )。


A.查设计漏项

B.查未完工程

C.查施工资料

D.查工程质量隐患

E.查工程安全隐患


参考答案:ABD


解析:本题考查试运行“三查四定”。

三查:查设计漏项、未完工程、工程质量隐患;四定:对查出的问题定任务、定人员、定时间、定措施。




第815题 工程中间交接应完成的内容有()。


A.临时设施已拆除

B.遗留尾项已处理

C.设计变更项目已施工

D.资料已归档

E.临时设施保留


参考答案:ABC


解析:本题考查联动试运行前应具备的条件。

1.工程质量验收合格

试运行范围内的工程已按设计文件规定的内容全部建成并按施工验收规范的标准检验合格。

2.工程中间交接已完成

(1)“三查四定”(三查:查设计漏项、未完工程、工程质量隐患;四定:对查出的问题定任务、定人员、定时间、定措施)的问题整改消缺完毕,遗留尾项已处理完。

(2)影响投料的设计变更项目已施工完。

(3)现场清洁,施工用临时设施已全部拆除,无杂物,无障碍。




第816题 机电工程项目单机试运行前提供的相关资料和文件有()。


A.试运行方案

B.安全措施方案

C.各种产品的合格证书或复验报告

D.施工记录、隐蔽工程记录和各种检验、试验合格文件

E.与单机试运行相关的电气和仪表调校合格资料等


参考答案:CDE


解析:本题考查单机试运行前应具备的条件。

施工过程资料齐全,包括:

(1)各种产品的合格证书或复验报告;

(2)施工记录、隐蔽工程记录和各种检验、试验合格文件;

(3)与单机试运行相关的电气和仪表调校合格资料等。




第817题 关于轴流通风机试运转的要求,正确的有()。


A.风机连续运转的时间不应少于20min

B.轴承表面温度不得高于环境温度70℃

C.滚动轴承正常工作温度不应超过70℃

D.滑动轴承正常工作温度不应超过75℃

E.瞬时最高电流为电动机额定电流值的120% ​


参考答案:ACD


解析:本题考查常用机械设备单机试运行要求。

轴流通风机试运转要求:

1)启动时各部位应无异常现象。

2)启动在小负荷运转正常后,应逐渐增加风机的负荷,在规定的转速和最大出口压力下,直至轴承达到稳定温度后,连续运转时间不应少于20min。

3)轴流通风机启动后调节叶片时,电流不得大于电动机的额定电流值;轴流通风机运行时,严禁停留于喘振工况内。

4)试运转中,应检查安全和联锁报警与停机控制系统,其动作应灵敏、正确、可靠,并应记录实测数值备查。

5)试运转中,一般用途轴流通风机在轴承表面测得的温度不得高于环境温度40℃;电站式轴流通风机和矿井式轴流通风机,滚动轴承正常工作温度不应超过70℃,瞬时最高温度不应超过95℃,温升不应超过60℃;滑动轴承的正常工作温度不应超过75℃。





第819题

背景资料

某安装工程公司承包了一套燃油加热炉安装工程,包括加热炉、燃油供应系统、钢结构、工艺管道、电气动力与照明、自动控制、辅助系统等。

安装工程公司项目部总工程师组织编写了加热炉、燃油泵等动力设备的单机试运行方案,报建设单位进行了审批,按照试运行方案,安装工程公司项目部组织了单机试运行和联动试运行。

【问题】指出安装工程公司项目部组织试运行的不妥之处,并予以纠正。



参考答案:↓


解析:

①安装工程公司项目部总工程师组织编写单机试运行方案直接报建设单位不妥;纠正:安装工程公司项目部总工程师组织编写的单机试运行方案,应先报安装工程公司总工程师审定后,再报建设单位批准后实施。

②安装工程公司项目部组织联动试运行不妥;

纠正:按联动试运行责任分工,应由建设单位组织、指挥联动试运行。




第820题

1.事件1中,单机试运行前的准备工作有哪些不足?

2.单机试运行方案还应报哪个单位批准?试运行前C公司还应通知哪些人员到场?



参考答案:↓


解析:

【答案】

1.不足之处:

①相关资料和文件不全(缺少电气和仪表调试合格资料);

A公司审核后的试运行方案还应报监理单位或业主审批;

③操作人员应经过培训学习,考试合格,熟悉试运行方案和操作方法,能正确操作;

④试运行所需的资源配置(燃料、动力、仪表气源等)应全部保证;

⑤保修人员应就位。

2.单机试运行方案还应经监理单位或业主(建设单位)批准,试运行前C公司还应通知设计单位和设备厂家的人员到场。
