2024年一级建造师《民航机场工程管理与实务》章节精编习题(479题)


第401题

1.背景

某公司施工的航管塔台工程,造价1200万元人民币,开工前,项目经理组织编制施工现场生产安全事故应急救援预案,之后项目经理自行进行了审批,成立了应急救援组,并报相关单位备案。

7月10日晚11时,在混凝土浇筑过程中,脚手架坍塌导致2死4伤的伤亡事故,事故发生后安全负责人启动事故应急救援预案,拨打110请求社会援助,同时报告项目经理及公司领导。110民警到现场后,认为此事故为刑事案件,查封项目部并拘留了安全负责人。

2.问题

(1)此安全事故按等级划分属什么程度?

(2)应急救援预案审批程序存在什么问题?

(3)应急预案编制的步骤有哪些?

(4)应急预案主要包括哪些内容?

(5)事故处理程序上存在哪些问题,施工生产安全事故报告的基本要求是什么?



参考答案:↓


解析:

3.分析与答案

(1)定为一般事故。理由:根据安全生产事故等级划分,3人以下死亡、重伤10人以下,直接经济损失1000万元以下为一般事故。

(2)项目经理自行审批错误。建筑施工单位应当组织专家对本单位编制的应急预案进行评审,评审应当形成书面纪要并附有专家名单。经评审后由施工单位主要负责人签署公布,并报所在地的省、自治区、直辖市或设区的市人民政府安全生产监督管理部门备案。

(3)应急预案编制步骤主要有:成立工作组→收集资料→危险源与风险分析→应急能力评估→应急预案编制→应急预案评审与发布。

(4)应急预案主要内容包括:应急预案概况、事故预防、准备程序、应急程序、现场恢复、预案管理与评审改进。

(5)事故发生后,应由项目经理启动事故应急救援预案,抢救伤员;此事故为安全生产事故,不应定为刑事案件,应由事故调查组处理。

《安全生产法》第八十条规定,生产经营单位发生生产安全事故后,事故现场有关人员应当立即报告本单位负责人,单位负责人接到事故报告后,应当迅速采取有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失,并按照国家有关规定立即如实报告当地负有安全生产监督管理职责的部门,不得隐瞒不报、谎报或迟报,不得故意破坏现场、毁灭有关证据。



第402题

1.背景

某公司总承包航管楼,将劳务清包给一家劳务分包单位,合同签订时,按设计图和投标清单报价计算,以单价245元/m2(不含水电、门窗、楼梯扶手)签订了劳务承包协议。劳务分包单位进场后,迅速展开施工,由于原材料供应不及时、天气影响及垂直运输跟不上,共造成窝工5200工日。在交工验收时,质量监督部门提出整改意见,按照此整改方案实施,需材料费用8万元,人工1200工日。

在进行劳务结算时,双方产生纠纷,并发生肢体冲突,劳务方提出索赔5200工日×80元/工日=41.6万元,要求承包方支付剩余劳务费21万元,共计62.6万元。承包方称:扣除整改材料费和人工费8000+ 1200×80=17.6万元、工程质量保修金19万元,另外窝工证据不足,总承包方未签认,并且工程款超付6万元,要求劳务队返还超付工程款。

2.问题

(1)为避免出现劳务纠纷,施工单位和劳务分包单位签订合同应注意哪些方面?

(2)劳务方提出的劳务索赔是否合理?

(3)总包方劳务结算是否合理?



参考答案:↓


解析:

3.分析与答案

(1)签订劳务合同应商定单价、数量、总价,并对工日单价注明,变更条款中,对变更项目的单位组价方式明确。

(2)劳务方索赔理由成立,但需提供原始凭据,或经总包方确认工程数量和单价。

(3)劳务结算不合理,工程质量保修金应按照合同约定执行。



第403题

1.背景

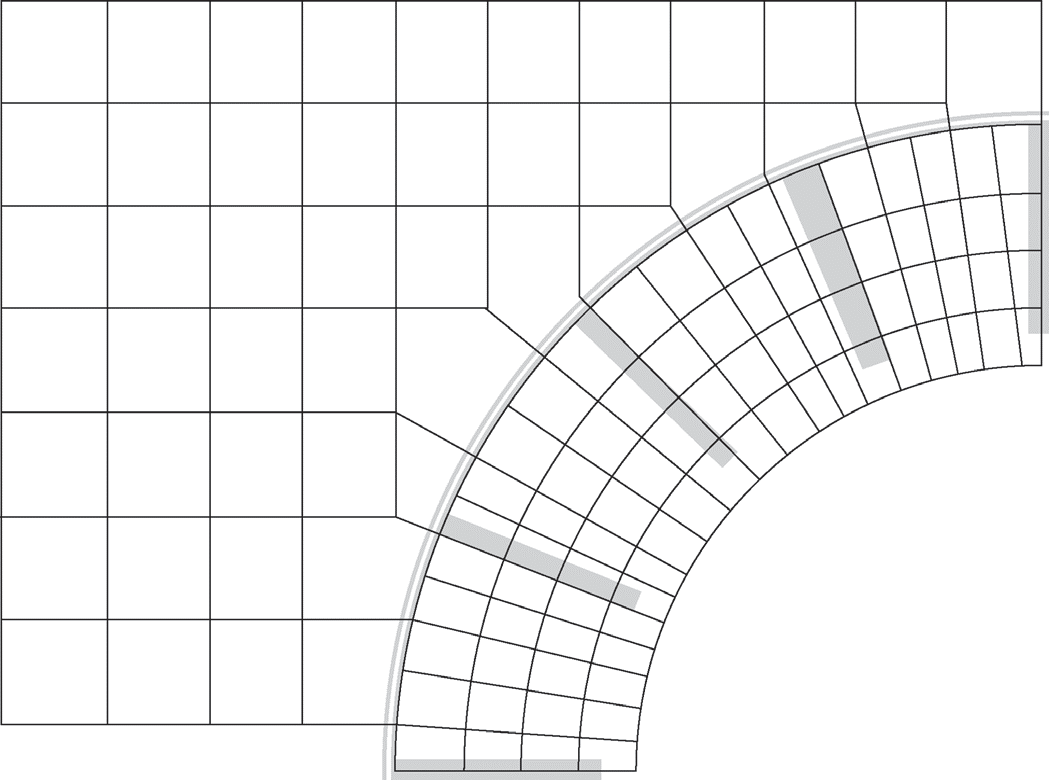

民用机场滑行道道面与道肩无明显区别时,要求画滑行道边线,而且在滑行道边线转弯处设置如下图所示的横道线(横道线指向圆心)。某施工单位的技术人员在只有钢尺和计算器的条件下完成了转弯横道线的定位任务。

转弯横道线图

2.问题

(1)它是用什么办法完成转弯横道线的定位任务?

(2)画线人员是怎么保证两条双黄线始终保持等距离?



参考答案:↓


解析:

3.分析与答案

(1)如图所示道肩在横向由四块板组成,有四条纵向转弯接缝。量出内、外两条纵向转弯接缝的弧长,并分成4等份定出各横道线与两弧的交点,最后分别连接各交点即为横道线的位置。

(2)采用双喷头,使双黄线一次画成。





第405题

1.背景

某机场水泥混凝土道面施工结束后不久,就开始了标志线的施工。施工所用的油漆为丙烯酸类道路标线漆,选用的画线设备为手推式画线机。

2.问题

(1)发现标志线的表面有起泡现象,说明理由。

(2)指出标志线有虚边现象的原因。

(3)指出个别线条出现起皮的原因。

(4)经测定干膜厚度达不到0.15mm的最低要求,为什么?



参考答案:↓


解析:

3.分析与答案

(1)水泥混凝土道面在施工结束后不久,虽然表面已无水分,但在微观孔隙里边有大量的水分存在,当标志漆附着在表面后,阻碍了微观孔隙中水分的蒸发,所以在气温升高时,水分蒸发便形成标志线表面起泡。为防止起泡,最好安排在道面完全干燥时施工。

(2)油漆是通过画线机的高压泵加压后喷到道面上的,当压力调整到较大位置时,便会出现虚边现象。另外,侧风过大也会出现虚边现象。

(3)如果在画线前,表面有难于清除的粘合物、灰浆等附着在表面,当这些粘合物脱落后,就出现起皮。

(4)干膜厚度达不到要求有两个原因:一是稀释剂掺量过大;二是画线时,行走速度过快。



第406题

1.背景

某国际机场新建一条跑道和一条滑行道。所有的目视助航灯光工程施工均由A目视助航灯光工程队施工。包括跑道的新装灯具安装及新建快速滑行道和联络道新装灯具安装等。

2.问题

(1)写出目视助航灯光工程施工中跑道中线灯的安装步骤。

(2)目视助航灯光工程施工中跑道中线灯的安装主控项目是什么?

(3)目视助航灯光工程施工中跑道中线灯的安装非主控项目是什么?



参考答案:↓


解析:

3.分析与答案

(1)跑道中线灯的安装步骤:

跑道中线灯安装的是嵌入式灯具,安装步骤是:

1)灯具的安装中心位置测量埋桩,经检查确认后,在道面基础层内预埋保护管。

2)灯坑预置,安装模具。在浇筑道面过程中确保灯坑模具不移位,适时取出灯坑模具。

3)清理灯坑。

4)敷设线缆,做接头,经检测合格后安装灯具。

(2)跑道中线灯的安装主控项目是:

1)应按设计文件的要求,确定灯具的朝向、发光颜色。

2)灯具安装前、后应对灯具的位置进行复测,做好记录,并应满足以下要求:

① 直线上的灯具应具有直线性,没有明显的目视偏差。

② 转弯处的灯具应能显示出设计确定的转弯轨迹,灯具不得明显偏离转弯轨迹。

③ 在跑道中线两侧对应的灯具(如接地带灯、嵌入式进近灯等),其连线应与跑道中线垂直。

3)嵌入式灯具底座上口周边表面应与四周道面齐平,允许偏差为0~-2mm。当道面有坡度时,应以灯具的下坡一侧的道面高程为准。但跑道中线灯及快速出口滑行道指示灯的底座应以其中轴线处的道面高程为准。

4)灯具与灯坑之间的填充料表面不得高于灯具底座的上表面。

5)在安装带有水平基准面的灯具时,用水平尺在两个互相垂直的方向上测量,气泡应居中;如灯具无明显的水平基准面,可通过间接方法确定其水平度。

6)应必须按设计文件的要求和灯具的特性调整其垂直方向和水平方向的发光角度。对称于跑道中线及延长线两侧的灯具,其内倾角值应符合相关规范的要求。

(3)跑道中线灯的安装非主控(一般)项目是:

1)电气接点的接触面应预先擦拭干净,接线正确、接触良好,导线连接后不承受拉力或扭曲力,灯具、设备上导线的进出口应密封。

2)灯具密封圈的沟槽应保持清洁,密封圈位置应正确。

3)灯具的紧固螺栓(母)应对称地逐步拧紧。

4)灯具安装位置相对于设计位置的偏差应符合下列要求:

① 跑道区域灯具的定位应以跑道中线、跑道边线或端线为基准,灯具至跑道中线、跑道边线或端线的距离允许偏差为±10mm,灯间距离偏差不应大于±10mm。

② 滑行道区域灯具的定位应以滑行道中线、边线为基准,灯具至滑行道中线、边线的距离允许偏差为±10mm,灯间距离偏差不应大于±20mm。

5)灯具总长度的允许偏差为灯间距离允许偏差值的 2倍。

6)调整灯具的水平角,允许偏差为±0.5°。



第407题

1.背景

某单位承担了一项机场助航建设工程,此机场飞行区指标为4D。机场运行类别为Ⅰ类精密进近,跑道长2800m,宽45m,道肩宽各7.5m,对应的平行滑行道长2800m,宽23m。主要设置包括:灯光站两座、顺序闪光灯、进近灯、障碍灯、跑道边灯、跑道中线灯、滑行道边灯、滑行道中线灯、跑道入口灯/末端灯、翼排灯、警戒灯、精密进近航道指示器(PAPI灯)及单灯故障检测系统、灯光计算机监控系统、滑行道标记牌、机位标记牌、400Hz中频电、站坪照明及机务用电。

2.问题

(1)根据题目要求,列出助航灯光主要工程项目。

(2)目视助航设施应遵照什么进行安装、施工?

(3)写出标记牌的安装程序。

(4)写出标记牌安装中的主控项目和一般项目。



参考答案:↓


解析:

3.分析与答案

(1)助航灯光主要工程项目包括:

1)跑道灯光系统(中线灯、跑道边灯、跑道入口灯、末端灯、入口翼排灯);

2)滑行道灯光系统 (滑行道边灯、滑行道中线灯、警戒灯);

3)进近灯光系统(跑道两端均为Ⅰ类精密进近,跑道两端均设进近灯);

4)精密进近航道指示器(两端各设一套,设在由飞机进近时驾驶员看到的跑道左侧);

5)单灯故障检测装置(只对跑道中线灯、进近灯安装);

6)敷设电缆;

7)安装隔离变压器、灯箱、灯盘;

8)助航灯光计算机监控系统的安装、调试。

(2)工程施工应严格按设计要求并遵照《民用机场目视助航设施施工及验收规范》MH/T 5012—2010进行。

(3)标记牌安装应按以下程序进行:

1)标记牌的安装位置测量埋桩,经检查确认后,预埋保护管;

2)确认基础高程,进行基础浇筑;

3)安装标记牌底座;

4)检查牌面信息;

5)敷设线缆,做接头,经检测合格后,安装标记牌;

6)标记牌内部电气连接;

7)检查标记牌系留链。

(4)安装主控项目包括:

1)按设计文件的要求,确定标记牌位置、牌面内容、朝向、发光颜色及易折性;

2)标记牌混凝土基础应稳定,混凝土外形尺寸、强度应符合设计文件的要求;

3)标记牌牌面亮度应均匀,不应有目视可以察觉到的明显的明暗差别。

标记牌安装一般项目包括:

1)电气接线应牢固可靠;

2)标记牌密封圈的沟槽应保持清洁,密封圈位置应正确;

3)标记牌的牌面应垂直于邻近道面的中线或滑行道中线标志;

4)标记牌的紧固件齐全,安装牢固;

5)进出线保护管口封堵严密;

6)标记牌至边线的距离允许偏差为±50mm。牌面与边线的角度允许偏差为±2°,纵向距离允许偏差为±300mm;

7)多牌面标记牌的顶部应同高,相邻牌顶高差不应大于2mm,总高差不应大于5mm,牌面平整度不应大于1mm。




第408题 某机场跑道主降端跑道号码是14,则该机场常年主导风向通常为(  )。


A.东北风

B.东南风

C.西北风

D.西南风


参考答案:B


第409题 关于机场跑道的说法,正确的是(  )。


A.飞机基准飞行场地长度一般不等于实际跑道长度

B.跑道长度与机场常年主导风向有关

C.跑道宽度受运行飞机的重量影响

D.跑道磁方向角为10°/190°,该跑道为东西方向


参考答案:A



第411题 在机场净空保护区域内修建的影响飞行安全的建筑物,应由(  )来责令清除。


A.机场所在地民航管理机构

B.机场保卫部门

C.机场运行指挥中心

D.机场所在地县级以上地方人民政府


参考答案:D


第412题 场地平整挖方施工的基本程序是清除腐殖土、(  )。


A.平整、挖运土和面层压实

B.平整、面层压实和挖运土

C.面层压实、挖运土和平整

D.挖运土、平整和面层压实


参考答案:D


第413题 在机场水泥混凝土道面设计中,混凝土强度以(  )为设计标准。


A.抗压强度

B.剪切强度

C.弯拉强度

D.疲劳强度


参考答案:C



第415题 改善新拌水泥混凝土流变性的外加剂有塑化剂、流化剂及(  )等。


A.早强剂

B.引气剂

C.减水剂

D.发泡剂


参考答案:C


第416题 航行情报通播需使用(  )。


A.航空电信网

B.自动转报系统

C.空管自动化系统

D.甚高频通信系统


参考答案:D


第417题 Ⅱ/Ⅲ类仪表着陆系统航向信标应设置远场监视器,南航向台的远场监视器通常距(  )最近。


A.跑道南端入口

B.跑道北端入口

C.南下滑天线

D.北航向天线


参考答案:D


第418题 民用航空气象信息综合服务系统的核心是(  )。


A.航空气象情报

B.气象信息数据库

C.气象信息数据采集系统

D.气象信息综合分析处理系统


参考答案:B


第419题 与二次雷达相比较,下列选项中属于一次雷达特点的是(  )。


A.干扰杂波少

B.可以识别目标

C.不需机载设备配合工作

D.功率小


参考答案:C


第420题 在五级集中式托运行李安全检查流程中,第一级由(  )来完成。


A.痕量级炸药探测仪

B.CT机

C.多视角爆炸物探测系统

D.高速自动安检仪


参考答案:D
