2024年一级建造师《水利水电工程管理与实务》章节精编习题(698题)


第501题

某寒冷地区大型水闸工程共18孔,每孔净宽10.0m。各部位混凝土设计强度等级分别为:闸底板、闸墩、检修桥为C25,交通桥为C30;混凝土设计抗冻等级除闸墩F150外,其余均为F100。

为做好分部工程验收评定工作,施工单位对闸室段分部混凝土试件抗压强度进行了统计分析,其中C25混凝土取样55组,最小强度为23.5MPa,强度保证率为96%,离差系数为0.16。

【问题】根据混凝土强度统计结果,确定闸室段分部C25混凝土时间抗压强度质量等级,并说明理由



参考答案:↓


解析:

合格等级。根据《水利水电工程施工质量检验与评定规程》(SL176-2007),C25混凝土最小强度为23.5Mpa,大于0.90倍设计强度标准值,符合优良标准;强度保证率为96%大于95%,符合优良标准;离差系数为0.16大于0.14、小于0.18符合合格标准。所以该闸室段分部C25混凝土试件抗压强度质量等级为合格。

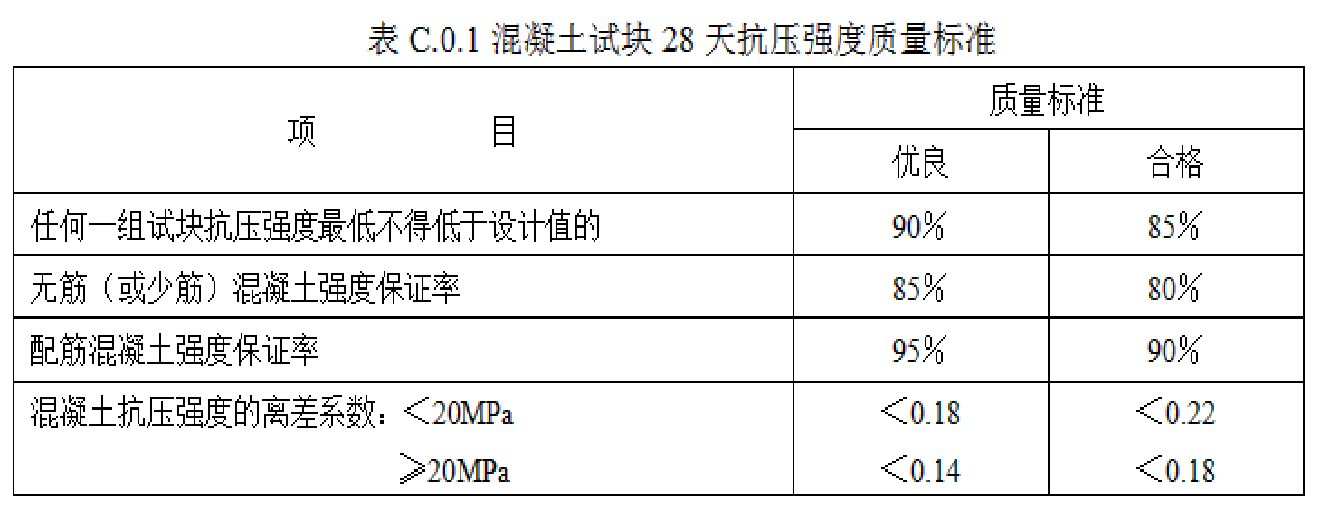

同一标号(或强度等级)混凝土试块28天龄期抗压强度的组数n≥30时,应符合下表要求。



第502题

1.事件1中,请判断此围堰的级别;计算上游围堰的最小堰顶高程;该围堰的洪水标准多少?

2.事件2中施工单位做法有何不妥,应如何处理?施工单位能否提出索赔工期2个月,费用12万元的要求。

3.事件3中,索赔的费用为多少?

4.指出事件4中分部工程质量评定的不妥之处,并说明理由。改正单位工程质量评定错误之处。



参考答案:↓


解析:

1.

(1)该大坝总库容为0.3亿m3,可判断大坝工程规模为中型,大坝级别为3级,根据临时性水工建筑物级别,5级围堰的保护对象为“3、4级永久性水工建筑物”,故本围堰的级别为5级。

(2)5级土石围堰的最小安全超高为0.5m,故上游围堰的最小堰顶高程=32.3m+1.2m+0.5m=34.0m。

(3)5级土石围堰的洪水标准(重现期)为10~5年。

2.

(1)施工单位一次性将基坑挖至坑底设计高程不妥;

理由:临近设计高程时,应留出0.2~0.3m的保护层暂不开挖,待上部结构施工时,再予挖除。

(2)遭遇局部深层淤泥层为不利物质条件,发包人应承担工期和费用补偿。

3.

施工单位不能索赔。因为该补充地质勘探的对象是围堰工程,为临时工程。

4.

(1)主要建筑物大坝和溢洪道的分部工程验收质量结论由项目法人报工程质量监督机构核定不妥。本枢纽工程为中型枢纽工程(或应报工程质量监督机构核备)。大型枢纽工程主要建筑物的分部工程验收质量结论由项目法人报工程质量监督机构核定。

(2)单位工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。单位工程验收的质量结论由工程质量监督机构核定。



第503题

1.根据背景资料,请指出本合同段单位工程、分部工程项目划分的具体结果,并简要说明堤防工程中单位工程、分部工程项目划分原则。

2.根据《水利水电工程单元工程施工质量评定表填表说明与示例(试行)》(办建管[2002]182号文),指出并改正事件二的不妥之处。

3.根据《堤防工程施工规范》(SL260—98),说明事件三堤防清基的主要技术要求。

4.根据《水利水电工程单元工程施工质量验收评定标准—堤防工程》(SL634—2012),评定事件四中碾压工序的质量等级并说明理由。

5.根据《水利水电建设工程验收规程》(SL223—2008),除事件五所述内容外,合同工程完工验收还应具备哪些条件?



参考答案:↓


解析:

1.(1)本工程项目划分为1个单位工程,8个分部工程,分部工程分别为:

土方填筑、混凝土护坡按作业组、桩号分别划分为4个、2个分部工程,堤顶道路、草皮护坡划分为1个、1个分部工程。

(2)堤防工程中单位工程按招标标段或工程结构进行项目划分;堤防工程中分部工程按长度或功能进行项目划分;每个单位工程中的分部工程数目不宜少于5个。

2. 施工单位组织编制本工程草皮护坡的质量标准不妥,本工程质量监督机构批准该工程草皮护坡的质量标准不妥。

应由项目法人组织监理、设计和施工单位编制本工程草皮护坡的质量标准;应经省级水行政主管部门或其委托的质量监督机构批准。

3. (1)堤基基面清理范围边界应在设计基面边线外750px~1250px。

(2)堤基表层不合格土、杂物等必须清除。

(3)堤基范围内的坑、槽、沟等应按堤身填筑要求进行回填处理。

(4)堤基开挖、清除的弃土、杂物、废渣等均应运到指定的场地堆放。

(5)堤基清理后应及时报验。

(6)基面验收后应及时施工。

4. 合格。

设计干密度为1.60g/cm3×95%=1.52g/cm3。

碾压工序主控项目即为压实度(干密度),该工序的干密度合格率为17/20=85%,不合格的3个(1.48g/cm3 、1.49g/cm3 、1.51g/cm3)均大于设计干密度(1.52g/cm3)的96%,且不集中,故符合(SL634—2012)表5.0.7合格标准的规定(黏性土料、1级堤防压实度合格率大于等于85%且小于90%为合格)。

一般检测项目检测合格率虽然为92%>90%,但因主控项目仅符合合格标准要求,故该工序质量等级为合格。

5.合同工程完工验收还应具备条件有:

(1)工程完工结算已完成。

(2)施工场地已经进行清理。

(3)需移交项目法人的档案资料已按要求整理完毕。



第504题 根据《水利水电建设工程验收规程》SL223-2008的规定,下列验收属于法人验收的是()。


A.单位工程验收

B.阶段验收

C.竣工验收

D.专项验收


参考答案:A


解析:

法人验收包括单位工程、分部工程、合同工程完工,水电站、泵站中间机组启动验收。


第505题 项目法人应自工程开工之日起()个工作日内,制定法人验收工作计划,报法人验收监督管理机关备案。


A.90

B.60

C.30

D.7


参考答案:B


解析:

项目法人应自工程开工之日起60个工作日内,制定法人验收工作计划,报法人验收监督管理机关和竣工验收主持单位备案。



第506题 单位工程完工验收由()主持。


A.项目法人

B.监理单位

C.项目法人或监理单位

D.竣工验收主持单位或其委托单位


参考答案:A


解析:

单位工程验收应由项目法人主持。



第507题 根据《水利水电建设工程验收规程》SL 223—2008,竣工验收应在工程建设项目全部完成并满足一定运行条件后()内进行。


A.3个月

B.6个月

C.1年

D.2年


参考答案:C


解析:

竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。



第508题 项目法人应在单位工程验收通过之日起()个工作日内,将验收质量结论和相关资料报质量监督机构核定。


A.10

B.15

C.30

D.50


参考答案:A


解析:

项目法人应在单位工程验收通过之日后10个工作日内,将验收质量结论和相关资料报质量监督机构核定。



第509题 根据环境保护部的规定,项目法人是建设项目竣工环境保护验收的(  )。


A.资料提供单位

B.被验收单位

C.责任主体

D.会议组织单位


参考答案:C


解析:

建设单位是建设项目竣工环境保护验收的责任主体,对验收内容、结论和所公开信息的真实性、准确性和完整性负责。



第510题 建设项目竣工环境保护验收报告公示时间不少于(  )个工作日。


A.5

B.10

C.15

D.20


参考答案:D


解析:

验收报告编制完成后5个工作日内,公开验收报告,公示的期限不得少于20个工作日。



第511题 施工图修改为竣工图,施工图上的数字、文字及符号改变采用(  )。


A.叉改法

B.圈改法

C.杠改法

D.三角法


参考答案:C


解析:

一般性的图纸变更可在原施工图上更改,其中,数字、文字及符号改变采用杠改法、去掉工程某个构造或设施采用叉改法,较大部分的修改采取圈改法,同时加盖竣工图修改章(注明变更依据),并加盖和签署竣工图章;



第512题 工程档案验收结果分为(  )等级。


A.2

B.3

C.4

D.5


参考答案:B


解析:

档案验收依据《水利工程建设项目档案验收评分标准》对项目档案管理及档案质量进行量化赋分,满分为100分。验收结果分为3个等级:总分达到或超过90分的,为优良;达到70~89.9分的,为合格;达不到70分或“应归档文件材料质量与移交归档”项达不到60分的,均为不合格。



第513题 通过合同工程完工验收或投入使用验收后,项目法人与施工单位应在()个工作日内组织专人负责工程交接工作


A.10

B.15

C.20

D.30


参考答案:D


解析:

通过合同工程完工验收或投入使用验收后,项目法人与施工单位应在30个工作日内组织专人负责工程交接工作


第514题 若1/2以上的委员(组员)对验收过程中发现的问题有不同裁决意见时,政府验收应报请( )决定。


A.验收监督管理机关

B.竣工验收主持单位

C.质量监督部门

D.县级以上人民政府


参考答案:B


解析:

若1/2以上的委员(组员)不同意裁决意见时,法人验收应报请验收监督管理机关决定;政府验收应报请竣工验收主持单位决定。



第515题 竣工图是水利工程档案的重要组成部分,其中的项目总平面图应由( )进行编制。


A.施工单位

B.项目法人

C.监理

D.设计单位


参考答案:B


解析:

项目法人应负责编制项目总平面图和综合管线竣工图。施工单位应以单位工程或专业为单位编制竣工图。



第516题 根据《水利水电建设工程验收规程》(SL 223—2008),水库工程验收中属于专项验收的是( )验收。


A.截流

B.下闸蓄水

C.机组启动

D.水土保持


参考答案:D


解析:

水土保持属于专项验收


第517题 水土保持设施验收报告由()编制。


A.项目法人

B.第三方技术服务机构

C.竣工验收主持单位

D.项目主管部门


参考答案:B


解析:

水土保持设施验收报告由第三方技术服务机构(以下简称第三方)编制。



第518题 根据《水利水电建设工程验收规程》(SL223-2008),通过合同工程完工验收或投入使用验收后,项目法人与( )应在( )工作日内组织专人负责工程的交接工作。


A.施工单位,30个

B.施工单位,60个

C.运管单位,30个

D.运管单位,60个


参考答案:A


解析:

通过合同工程完工验收或投入使用验收后,项目法人与施工单位应在30个工作日内组织专人负责工程的交接工作。



第519题 项目法人完成工程建设任务的凭据( )。


A.工程竣工证书

B.竣工验收鉴定书

C.合同工程完工证书

D.合同工程验收鉴定书


参考答案:B


解析:

根据水利部关于废止和修改部分规章的决定(部令第48号),取消了关于颁发工程竣工证书的有关规定。因此竣工验收鉴定书是项目法人完成工程建设任务的凭据。



第520题 根据《水利水电建设工程验收规程》(S1223—2008),项目法人应在收到合同工程完工验收申请报告之日起( )个工作日内决定是否同意验收。


A.10

B.15

C.20

D.30


参考答案:C


解析:

合同工程具备验收条件时,施工单位应向项目法人提出验收申请报告。项目法人应在收到验收申请报告之日起20个工作日内决定是否同意进行验收。
