第102题 【2013年真题】“按图施工”是工程质量控制的-项重要原则,施工图必须( ),才能作为施工的依据。
A.经过设计单位正式签署
B.经过工程监理单位核准
C.获得质量监督机构认可
D.得到建设单位的同意
E.进行设计交底和会审
参考答案:AD
第105题 暂列金额是用于( )的费用。
A.现场签证确认
B.施工中可能发生的工程变更
C.合同约定调整因素出现时的合同价款调整
D.发包人自行采购的材料、工程设备等进行保管以及施工现场管理
E.工程合同签订时尚未确定或者不可预见的所需材料
参考答案:ABCE
第106题 有关其他项目清单的表述,下列内容中错误的是( )。
A.暂估价包括材料暂估价和专业工程暂估价
B.投标人应将材料暂估单价计入工程量清单综合单价报价中
C.计日工适用的所谓零星工作一般是指合同约定之内的因变更而产生的额外工作
D.以"项"为计量单位给出的专业工程暂估价一般应是综合暂估价,应当包括除规费、税金以外的管理费、利润等
参考答案:C
第108题 在施工阶段监理工程师编制资金使用计划的主要形式有( )。
A.按子项目分解编制的资金使用计划
B.按业主要求编制的资金使用计划
C.按时间进度分解编制的资金使用计划
D.按资金到位情况编制的资金使用计划
E.按投资构成分解编制的资金使用计划
参考答案:ACE
第109题 【2011年真题】对于规模大、工艺复杂需要分期出图的工程项目,承包单位要求分阶段报审施工组织设计的,应该经过( )批准。
A.建设单位
B.设计单位
C.监理单位
D.质监部门
参考答案:A
第110题 当双代号网络计划的计算工期等于计划工期时,下列关于关键工作的说法错误的是( )。
A.关键工作的自由时差为零
B.相邻两项关键工作之间的时间间隔为零
C.关键工作的持续时间最长
D.关键工作的最早开始时间与最迟开始时间相等
参考答案:C
第113题 在工程网络计划的执行过程中,当某项工作进度出现偏差后,需要调整原进度计划的情况有( )。
A.项目总工期不允许拖延,但工作进度偏差已超过其总时差
B.项目总工期允许拖延,但工作进度偏差已超过其自由时差
C.项目总工期允许拖延的时间有限,但实际拖延的时间已超过此限制
D.后续工作拖延的时间有限制,但工作进度偏差已超过其总时差
E.后续工作拖延的时间无限制,但工作进度偏差已超过其自由时差
参考答案:ACD
第114题 通过直方图的观察与分析,可( )。
A.掌握质量特性分布规律
B.确定质量问题的主要原因
C.了解产品质量的波动情况
D.对质量状况进行分析判断
E.分别类地分析质量问题
参考答案:ACD
第115题 施工方案审查包括的基本内容( )。
A.资源供应计划应满足工程施工需要
B.编审程序应符合相关规定
C.安全技术措施应符合工程建设强制性标准
D.施工总平面布置应科学合理
E.工程质量保证措施应符合有关标准
参考答案:BE
第116题 根据IS0质量管理体系标准的要求,质量手册应编写的内容有( )。
A.质量手册的发行数量
B.文件化体系要求
C.资源管理
D.产品实现和测量、分析、改进
E.质量标准和规章制度
参考答案:BCD
第117题

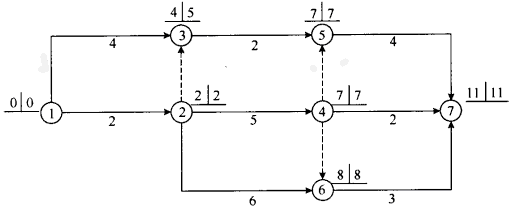

【2012年真题】某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
A.工作1-2为关键工作
B.工作1-3的总时差为1
C.工作3-5为关键工作
D.工作4-7的总时差为0
E.工作5-7的总时差为0
参考答案:ABE
第118题 在施工过程中,遇到气候、水文、地质及周围环境等方面的不利因素,必然会影响到施工进度,属于( )。
A.设计变更的影响
B.施工条件的影响
C.各种风险因素的影响
D.物资供应进度的影响
参考答案:B
第119题 监理工程师定期组织现场协调会议,要解决处理的问题有( )。
A.工作面交接和阶段成品保护责任问题
B.场地与公用设施利用中的矛盾问题
C.各承包单位之间的进度协调问题
D.某一方面断水、断电、断路、开挖要求对其他方面影响的协调问题以及资源保障、外协调配合问题
E.改善工作条件
参考答案:ABCD
