第841题 某分部工程双代号网络计划如下图所示,其作图的错误有(  )。


A.多个起点节点

B.多个终点节点

C.节点编号有误

D.存在循环回路

E.有多余虚工作


参考答案:ACE



第843题 下列关于分部分项工程量清单编制的说法中,错误的是(  )。


A.清单应包括项目编码、项目名称

B.清单应包括项目特征、计量单位和工程量

C.清单为不可调整的闭口清单

D.清单项目出现遗漏,投标人可根据工程实际补充


参考答案:D



第845题 施工过程根据其性质和特点不同可分为制备类、运输类和建造类三种,以下( )施工过程一般不占有施工项目空间,也不影响总工期,不列入施工进度计划。


A.挖土方过程

B.门窗的制作过程

C.浇筑混凝土过程

D.预制梁制备过程

E.屋面防水过程


参考答案:BD


解析:

本题考查的是流水施工参数的施工过程。

(2)运输类施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。

(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。

由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此,必须列入施工进度计划,并在其中大多作为主导施工过程或关键工作。运输类与制备类施工过程一般不占有施工对象的工作面,故一般不列入流水施工进度计划之中。只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划之中。例如,对于采用装配式钢筋混凝土结构的建设工程,钢筋混凝土构件的现场制作过程就需要列入施工进度计划之中,同样,结构安装中的构件吊运施工过程也需要列入施工进度计划之中。


第846题 设计准备工作阶段主要包括( )。


A.确定规划设计条件

B.提供设计基础资料

C.分析进度偏差影响

D.选定设计单位、商签设计合同

E.咨询设计审批


参考答案:ABD


第847题 总监理工程师签发工程开工令应具备的条件有(  )。


A.设计交底和图纸会审已完成,施工组织设计已由总监理工程师签认

B.施工分包单位、旁站监理人员已进场

C.管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实

D.施工单位现场质量、安全生产管理体系已建立

E.进场道路及水、电、通信等已满足开工要求


参考答案:ACDE


第848题 专业监理工程师审查分包单位资质材料时,应查验(  )。


A.《税务证计证》

B.《建筑业企业资质证书》

C.《企业法人营业执照》

D.《特殊行业施工许可证》

E.《安全生产许可证》


参考答案:BCE


第849题 工程质量事故处理方案有(  )。


A.修补处理

B.表面处理

C.返工处理

D.不作处理

E.工程保险


参考答案:ACD


第850题 系统识别和管理组织内使用的过程间的相互作用,称为( )。


A.改进方法

B.过程方法

C.信息方法

D.分析方法


参考答案:B


第851题 ( )审查是政府主管部门对工程勘察设计质量监督管理的重要环节。


A.设计概算

B.施工图

C.安全功能

D.可行性研究


参考答案:B


第852题 某新建项目,建设期为2年,共向银行贷款3000万元,贷款时间为第一年1000万元,第二年2000万元,年利率8%。用复利法计算该项目建设期的贷款利息为( )万元。


A.40

B.163.2

C.203.2

D.243.2


参考答案:C


解析:

本题考查的是建设期利息。第一年利息:1000/2×8%=40(万元),第二年利息:(1000+40+2000/2)×8%=163.2(万元),建设期利息之和为:40+163.2=203.2(万元)。



第853题 在对实施的进度计划分析的基础上,进度计划的调整方法有( )。


A.改变某些工作间的逻辑关系

B.缩短某些工作的持续时间

C.分析偏差对后续工作及总工期的影响

D.确定工程进展速度曲线

E.编制进度计划书


参考答案:AB


第854题 完成取样后,施工单位取样人员应在试样或其包装上做出标识、封志,并由( )签字。


A.总监理工程师

B.项目经理

C.负责见证取样的专业监理工程师

D.施工单位取样人员

E.施工单位技术负责人


参考答案:CD


第855题 预算单价法与实物量法编制施工图预算的区别主要在于(  )不同。


A.分项工程项目的划分

B.人工费、材料费和机械使用费的计算

C.直接工程费的计算方法

D.间接费、利润、税金等的计算方法


参考答案:B


第856题 物资供应进度控制中,申请、订货计划的编制依据包括(  )。


A.预测任务

B.概算定额

C.储备定额

D.供应计划

E.有关材料供应政策法令


参考答案:ABDE

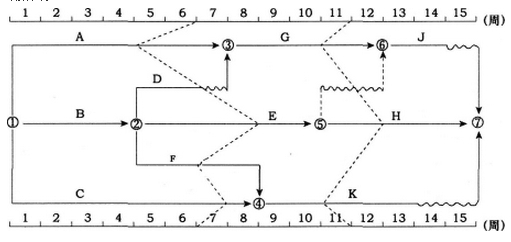

第857题 某工程双代号的时标网络计划执行到第6周末和第11周末时,检查其实际进度如下图前锋线所示,下列表述正确的有(  ) 。


A.第6周末检查时,工作E提前1周,不影响总工期

B.第6周末检查时,工作F提前1周,预计总工期缩短1周

C.第11周末检查时,工作G拖后1周,不影响总工期

D.第11周末检查时,工作H拖后1周,不影响总工期

E.第11周末检查时,工作K拖后1周,不影响总工期


参考答案:CE


第858题 某工作第4周之后的计划进度与实际进度如下图所示,从图中可获得正确信息有(  )。


A.到第3周末,实际进度超前

B.在第4周内,实际进度超前

C.原计划第4~6周为匀速进度

D.第6周后半周未进行本工作

E.本工作未完成


参考答案:CDE



第860题 承包商计算索赔费用常用的方法是( )。


A.总费用法

B.修正的总费用法

C.单价法

D.实际费用法


参考答案:D
