2024年一级建造师《机电工程管理与实务》章节精编习题(1035题)


第401题 变压器开箱检查内容包括( )。


A.核对变压器规格型号应与设计相符

B.变压器无机械损伤及变形

C.油箱绝缘良好

D.附件与备件齐全无损坏

E.绝缘围屏良好


参考答案:ABD


解析:本题考查变压器安装技术——开箱检查。(1)按设备清单、施工图纸及设备技术文件核对变压器规格型号应与设计相符,附件与备件齐全无损坏;(2)变压器无机械损伤及变形,油漆完好、无锈蚀;(3)油箱密封应良好,带油运输的变压器,油枕油位应正常,油液应无渗漏;(4)绝缘瓷件及铸件无损伤、缺陷及裂纹;(5)充氮气或充干燥空气运输的变压器,应有压力监视和补充装置,在运输过程中应保持正压,气体压力应为 0.01~0.03MPa。


第402题 金属储罐等防静电的接地要求有(     )。


A.防静电的接地装置应单独设置

B.接地线应单独与接地干线相连

C.接地线的连接螺栓不应小于 M10

D.防静电的接地装置可共同设置

E.并列管道防静电接地可以串联连接


参考答案:BCDE


解析:本题考查防静电接地装置的要求:(1)防静电的接地装置可与防感应雷和电气设备的接地装置共同设置。只做防静电的接地装置,每一处接地体的接地电阻应符合设计规定。(2)设备、机组、储罐、管道等的防静电接地线,应单独与接地体或接地干线相连,除并列管道外不得互相串联接地。(3)防静电接地线的安装,应与设备、机组、储罐等固定接地端子或螺栓连接,连接螺栓不应小于 M10,并有防松装置和涂以电力复合脂。(4)容量为 50m³及以上的储罐,其接地点不应少于两处,且接地点的间距不应大于30m,并应在罐体底部周围对称与接地体相连,接地体应连接成环形的闭合回路。


第403题 关于变压器送电试运行的说法,正确的有(     )。


A.变压器第一次投入时可全压冲击合闸

B.变压器应进行 5 次空载全压冲击合闸

C.第一次受电的持续时间不应少于 10min

D.变压器试运行要注意短路电流和空载电流

E.变压器空载运行 12h 后方可投入负荷运行


参考答案:ABC


解析:本题考查送电试运行: (1) 变压器第一次投入时, 可全压冲击合闸, 冲击合闸宜由高压侧投入。(2) 变压器应进行5 次空载全压冲击合闸, 应无异常情况; 第一次受电后, 持续时间不应少于10min; 全电压冲击合闸时, 励磁涌流不应引起保护装置的误动作。(3) 油浸变压器带电后, 检查油系统所有焊缝和连接面不应有渗油现象。 (4) 变压器并联运行前, 应核对好相位。(5) 变压器试运行要注意冲击电流、 空载电流、 一、 二次电压、 温度, 并做好试运行记录。 (6) 变压器空载运行24h, 无异常情况, 方可投入负荷运行。


第404题 下列电动机的绝缘电阻测试数据,需要进行干燥的有(     )。


A.380V 电动机绝缘电阻测试值为 0.5MΩ/kV

B.380V 电动机绝缘电阻测试值为 1.0MΩ/kV

C.10kV 电动机定子绕组绝缘电阻测试值为 0.5MΩ/kV

D.10kV 电动机定子绕组绝缘电阻测试值为 1.0MΩ/kV

E.10kV 电动机转子绕组绝缘电阻测试值为 0.5MΩ/kV


参考答案:AC


解析:本题考查电动机绝缘电阻不能满足下列要求时,必须进行干燥。1) lkV 及以下电动机使用 500~1000V摇表,绝缘电阻值不应低于 1MΩ/kV。 2) lkV 以上电动机使用 2500V 摇表,定子绕组绝缘电阻不应低于1MΩ/kV,转子绕组绝缘电阻不应低于 0.5MΩ/kV,并做吸收比(R60/R15)试验,吸收比不小于 1.3。


第405题 配电装置开箱检查应注意的事项有(  )。


A.设备型号规格符合设计要求

B.柜内绝缘瓷瓶无损伤和裂纹

C.安装说明及技术文件应齐全

D.电器设备和元件均有合格证

E.有关键部件制造许可证原件


参考答案:ABCD


解析:本题考查本题考查配电装置安装前的检查(1)包装及密封应良好,设备和部件的型号、规格、柜体几何尺寸应符合设计要求。备件的供应范围和数量应符合合同要求。柜体应有便于起吊的吊环。(2)柜内电器及元部件、绝缘瓷瓶齐全,无损伤和裂纹等缺陷。接地线应符合有关技术要求。(3)柜内设备的布置应安全合理,保证开关柜检修方便。柜内设备与盘面要保持安全距离。(4)配电装置具有机械、电气防误操作的联锁装置。机械联锁装置不允许采用钢丝。(5)配电装置内母线应按国标要求标明相序色,并且相序排列一致。(6)技术文件应齐全,所有的电器设备和元件均应有合格证,关键部件应有产品制造许可证的复印件,其证号应清晰。


第406题 下列对电动机试运行前检查的内容正确的有(  )。


A.测量 380V 的异步电动机绕组的绝缘电阻应不低于 1MΩ

B.电动机的保护接地线(铜芯)的截面不应小于 5mm2

C.对于绕线型电动机应检查滑环和电刷

D.应用 500V 兆欧表测量电动机绕组的绝缘电阻

E.电动机的保护接地线必须连接可靠并有防松弹簧垫圈


参考答案:CDE


解析:本题考查电动机试运行——试运行前的检查。(1)应用500V兆欧表测量电动机绕组的绝缘电阻。对于380V的异步电动机应不低于0.5ΜΩ。(2)检查电动机安装是否牢固,地脚螺栓是否全部拧紧。(3)电动机的保护接地线必须连接可靠,接地线(铜芯)的截面不小于4mm2,有防松弹簧垫圈。(4)检查电动机与传动机械的联轴器是否安装良好。(5)检查电动机电源开关、启动设备、控制装置是否合适。熔丝选择是否合格。热继电器调整是否适当。短路脱扣器和热脱扣器整定是否正确。(6)通电检查电动机的转向是否正确。不正确时,在电源侧或电动机接线盒侧任意对调两根电源线即可。(7)对于绕线型电动机还应检查滑环和电刷。


第407题 10kV 电缆线路敷设后的电缆绝缘电阻测量方法,正确的有(  )。


A.使用 2500V 兆欧表测量

B.测量前将电缆接地放电

C.放电时间不得少于 1min

D.测量时间应不少于 10min

E.测量后电缆应再次接地放电


参考答案:ABCE


解析:本题考查电缆线路绝缘电阻测量和耐压试验——绝缘电阻的测量。(1)1kV及以上的电缆可用2500V的兆欧表测量其绝缘电阻。不同电压等级电缆的最低绝缘电阻值应符合规定。(2)电缆线路绝缘电阻测量前,用导线将电缆对地短路放电。当接地线路较长或绝缘性能良好时,放电时间不得少于1min。(3)测量完毕或需要再测量时,应将电缆再次接地放电。(4)每次测量都需记录环境温度、湿度、绝缘电阻表电压等级及其他可能影响测量结果的因素,对测量结果进行分析、比较,正确判断电缆绝缘性能的优劣。


第408题 机电工程中,电缆排管施工的要求有(  )。


A.电力电缆排管孔的内径不应小于 150mm

B.控制电缆孔径应不小于75mm

C.排管顶部距地面不宜小于 1m

D.在排管转弯处设置电缆人孔井

E.在排管分支处设置电缆人孔井


参考答案:BDE


解析:本题考查电缆排管的敷设1)电缆排管可用钢管、塑料管、陶瓷管、石棉水泥管或混凝土管,但管内必须光滑。2)按需要的孔数将管子排成一定形式,管子接头要错开,并用混凝土浇成一个整体,一般分为2、4、6、8、10、12、14、16孔等形式。3)孔径一般应不小于电缆外径的1.5倍,敷设电力电缆的排管孔径应不小于100mm, 控制电缆孔径应不小于75mm。4)埋入地下排管顶部至地面的距离,人行道上应不小于500mm;一般地区应不小于700mm。5)在直线距离超过100m、排管转弯和分支处都要设置排管电缆井;排管通向井坑应有不小于0.1%的坡度,以便管内的水流入井坑内。6)敷设在排管内的电缆,应采用铠装电缆。


第409题 机电工程中,接闪器的试验内容有(  )。


A.测量接闪器的直流电阻

B.测量接闪器的泄漏电流

C.测量磁吹接闪器的交流电导电流

D.测量金属氧化物接闪器的持续电流

E.测量金属氧化物接闪器的工频参考电压


参考答案:BCDE


解析:本题考查接闪器的试验(1)测量接闪器的绝缘电阻。(2)测量接闪器的泄漏电流、磁吹接闪器的交流电导电流、金属氧化物接闪器的持续电流。(3)测量金属氧化物接闪器的工频参考电压或直流参考电压,测量FS型阀式接闪器的工频放电电压。


第410题 在火灾危险环境中的电气设备,其接地要求有(  )。


A.电气设备的金属外壳应可靠接地

B.接地干线应采用铜导线

C.接地支线的最小截面为 1.5mm2

D.接地干线应有两处与接地体连接

E.接闪针的接地应与电气接地合并


参考答案:AD


解析:本题考查在有火灾危险的环境中电气设备接地要求(1)电气设备的金属外壳应可靠接地。(2)接地干线应有不少于两处与接地体相连。


第411题

背景资料:

在主变压器安装过程中,安装公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验,并顺利完成安装任务。

【问题】

[1]充气运输的变压器在途中应采取的特定措施有哪些?

[2]补充主变压器安装试验的内容。



参考答案:↓


解析:

【答案】

[1]特定措施有:气体压力监视和补充装置,并保持正压。

[2]主变压器的试验内容还有:测量绕组连同套管的绝缘电阻、吸收比;测量铁心及夹件的绝缘电阻;检查所有分接的电压比;检查相位;绝缘油试验;绕组连同套管的交流耐压试验;额定电压下的冲击合闸试验。




第413题

[1]说明架空导线(图4)在测试时被叫停的原因。写出导线连接的合格要求。

[2]C公司在9月20日前应完成35kV架空线路的哪些测试内容?



参考答案:↓


解析:

【答案】

[1]架空导线在准备测试时被叫停的原因是在跨越河流处的架空导线有接头。架空导线返工的合格要求是:架空导线连接应在耐张杆上跳线连接,导线连接处的机械强度不低于导线自身强度的95%,导线连接处的电阻不超过同长度导线电阻的1.2倍。

[2]C公司在9月20日前应完成35kV架空线路的测试内容有:线路绝缘电阻测量,导线接头测试,线路的工频参数测量,线路两侧相位测量,冲击合闸试验。






第414题

1.图1中的电动机为何种接线方式?电动机干燥处理时为什么被监理叫停?应如何整改?

2.电动机试运转中还应检查哪些项目?如何改变电动机的转向?



参考答案:↓


解析:

参考答案

1.(1)三角形(△)接线法。(2分)

(2)

1)电动机干燥处理时用水银温度计测量温度不正确。(1分)

2)干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。(1分)


【解析】本题考查1H413022 电机安装与调试技术——电动机接线+电动机干燥时注意事项。


2.(1)

1)换向器、滑环及电刷的工作情况正常;(3分)

2)振动(双振幅值)不应大于标准规定值:(1分)

3)电动机第一次启动一般在空载情况下进行,空载运行时间为2h,并记录电动机空载电流。(2分)

(2) 改变电动机的转向:在电源侧或电动机接线盒侧任意对调两根电源线即可。(2分)

【解析】本题考查1H413022 电机安装与调试技术——电动机试运行。


第415题

背景资料

变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变压器进行冲击合闸试验3次,每次间隔时间为3min,无异常现象,A公司认为交接试验合格,被监理工程师提出异议,要求重新冲击合闸试验。

【问题】变压器高、低压绕组的绝缘电阻测量应分别用多少伏的兆欧表?监理工程师为什么提出异议?写出正确的冲击合闸试验要求。



参考答案:↓


解析:

参考答案

三相电力变压器高绕组的绝缘电阻测量用2500V兆欧表,低压绕组绝缘电阻测量用500V兆欧表。

因为背景中的变压器冲击合闸试验不符合规范要求。正确的冲击合闸试验要求:应在额定电压下对变压器进行冲击合闸试验5次,每次间隔时间为5min,无异常现象,冲击合闸试验合格。




第416题

背景资料

某施工单位以 EPC 总承包模式中标一大型火电工程项目,总承包范围包括工程勘察设计、设备材料采购、土建安装工程施工,直至验收交付生产。

220kV 变压器安装完成后,电气试验人员按照交接试验标准规定,进行了变压器绝缘电阻测试、变压器极性和接线组别测试、变压器绕组连同套管直流电阻测量、直流耐压和泄漏电流测试等电气试验,监理检查认为变压器电气试验项目不够,应补充试验。

问题

按电气设备交接试验标准的规定, 220kV 变压器的电气试验项目还有哪些?



参考答案:↓


解析:

参考答案

220kV 变压器的电气试验项目还有:绝缘油试验或 SF6 气体试验,测量绕组连同套管的直流电阻,所有分接的电压比,变压器的三相接线组别,测量铁芯及夹件的绝缘电阻,测量绕组连同套管的绝缘电阻、吸收比,绕组连同套管的交流耐压试验,额定电压下的冲击合闸试验,检查相位。

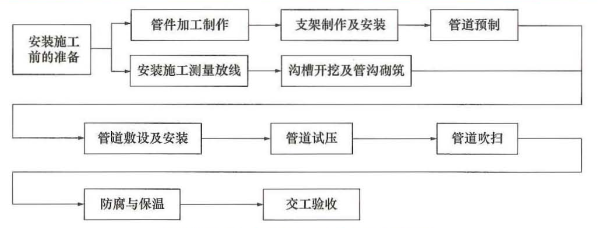

第417题 下列工业管道安装工程一般施工程序中,正确的是( )。


A.管道敷设及安装→管道吹扫→交工验收

B.管道敷设及安装→管道试压→管道吹扫

C.管道敷设及安装→防腐与保温→管道试压

D.管道敷设及安装→防腐与保温→管道吹扫


参考答案:B


解析:

【答案】B

【解析】本题考查工业管道安装的施工程序


第418题 热力管道两个补偿器之间应设置( )。


A.活动支架

B.导向支架

C.固定支架

D.弹簧吊架


参考答案:C


解析:两个补偿器之间(一般为20~40m)以及每一个补偿器两侧(远的一端)应设置固定支架。因此本题正确选项为C。


第419题 对管道元件的质量证明文件有异议时,下列做法正确的是( )。


A.异议未解决前,不得使用

B.可以使用,但要做好标识并可追溯

C.管道元件压力试验合格后,可以使用

D.GC1级管道可以使用,GC3级管道不可以使用


参考答案:A


解析:对管道元件或材料的性能数据或检验结果有异议时,在异议未解决之前,该批管道元件或材料不得使用。


第420题 管道系统压力试验前,应具备的条件是( )。


A.管道上的膨胀节已设置临时约束装置

B.管道焊缝已防腐绝热

C.试验压力表不少于1块

D.管道上的安全阀处于自然状态


参考答案:A


解析:管道上的膨胀节已设置临时约束装置,A选项说法正确;焊缝及其他待检部位尚未防腐和绝热,B选项说法错误;试验用压力表在周检期内并已经校验,精度等级不得低于1.6级,压力表不得少于两块,C选项说法错误;待试管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离,D选项说法错误。因此本题正确选项为A。
