第781题 关于《标准施工招标文件》中缺陷责任的说法,正确的有( )。
A.发包人提前验收的单位工程,缺陷责任期按全部工程竣工日期起计算
B.承包人应在缺陷责任期内对已交付使用的工程承担缺陷责任
C.缺陷责任期内,承包人对已验收使用的工程承担日常维护工作
D.监理人和承包人应共同查清工程产生缺陷和(或)损坏的原因
E.承包人不能在合理时间内修复缺陷,发包人自行修复,承包人承担一切费用
参考答案:BD
解析:选项A、C、E说法错误。其中,选项A,单位工程先于全部工程进行验收,经验收合格并交付使用的,该单位工程缺陷责任期自单位工程验收合格之日起算。选项C,缺陷责任期内,对已验收使用的工程承担日常维护工作的是发包人而非承包人。选项E,承包人不能在合理时间内修复缺陷,发包人自行修复,发包人有权扣除相应金额的维修费用。
第782题 某建设工程因发包人提出设计图纸变更,监理人向承包人发出暂停施工指令60天后,仍未向承包人发出复工通知,则承包人正确的做法有( )。
A.向监理人提交书面通知,要求监理人在接到书面通知后28天内准许已暂停的工程继续施工
B.如监理人逾期不予批准承包人的书面通知,则承包人可以通知监理人,将工程受影响部分视为变更的可取消工作
C.如暂停施工影响到整个工程,可视为发包人违约
D.不受设计变更影响的部分工程,不论监理人是否同意,承包人都可进行施工
E.要求发包人延长工期、支付合理利润
参考答案:ABCE
解析:根据《标准施工招标文件》“通用合同条款”中“暂停施工持续56天以上”的有关规定如下:监理人发出暂停施工指示56天内未向承包人发出复工通知,除了该项停工属于第12.1款(即由于承包人暂停施工的责任)的情况外,承包人可向监理人提交书面通知,要求监理人在收到书面通知后28天内准许已暂停施工的工程或其中一部分工程继续施工。如监理人逾期不予批准,则承包人可以通知监理人,将工程受影响的部分视为第15.1(1)项(即变更)的可取消工作。如暂停施工影响到整个工程,可视为发包人违约,应按第22.2款的规定(即发包人违约)办理。因此,正确答案是ABCE。
第783题 根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),专业工程分包人应承担违约责任的情形有( )。
A.未能及时办理与分包工程相关的各种证件、批件
B.经承包人允许,分包人直接致函发包人或工程师
C.未履行总包合同中与分包工程有关的承包人的义务与责任
D.己竣工工程未交付承包人之前,发生损坏
E.为施工方便,分包人直接接受发包人或工程师的指令
参考答案:CDE
解析:选项A、B错误。其中,选项A,专业工程承包人应向分包人提供与分包工程相关的各种证件、批件和各种相关资料,向分包人提供具备施工条件的施工场地,若未能及时办理,承包人应承担违约责任;选项B,经承包人允许,分包人可以直接致函发包人或工程师,分包人无需担违约责任。另外,选项C,分包人应履行并承担总包合同中与分包工程有关的承包人的所有义务与责任,若分包人未履行应承担违约责任;选项D,已竣工工程未交付承包人之前,分包人应负责已完分包工程的成品保护工作,保护期间发生损坏,分包人自费予以修复。选项E,未经承包人允许,分包人不得以任何理由与发包人或工程师发生直接工作联系,分包人不得直接致函发包人或工程师,也不得直接接受发包人或工程师的指令。
第784题 根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),分包人的工作包括( )
A.按照分包合同的约定,对分包工程进行设计,施工,竣工和保修
B.在合同约定的时间内,向承包人提供工程进度计划及相应进度统计报表
C.在合同约定的时间内,向承包人提交详细施工组织设计
D.已竣工工程未交付承包人之前,负责已完分包工程的成品保护工作
E.按照合同约定的时间,完成规定的设计内容,并承担由此发生的费用
参考答案:ABCD
解析:选项E说法错误,费用不该由分包人承担。正确的说法是:按照合同约定的时间,完成规定的设计内容,报承包人确认后在分包工程中使用。承包人承担由此发生的费用。
第785题 根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),承包人的义务有( )。
A.为劳务分包人提供生产、生活临时设施
B.为劳务分包人从事危险作业的职工办理意外伤害保险
C.编制物资需用量计划表
D.为租赁或提供给劳务分包人使用的施工机械设备办理保险
E.负责工程测量定位、技术交底、组织图纸会审
参考答案:ACDE
解析:选项B错误,承包人无需为劳务分包人从事危险作业的职工办理意外伤害保险,该保险由劳务分包人自行办理。劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。
第786题 承包人的工作中包括( )。
A.组织分包人参加发包人组织的图纸会审
B.提供本合同专用条款中约定的设备和设施
C.负责整个施工场地的管理工作
D.按照合同约定的时间内,向承包人提交详细施工组织设计
E.随时向分包人提供确保分包工程的施工所要求的施工场地和通道
参考答案:ABCE
解析:选项D是属于专业工程分包人的主要责任和义务。
第787题 根据《标准施工招标文件》通用合同条款,关于工程进度款支付的说法,正确的有( )。
A.承包人应在每个付款周期末,向监理人提交进度付款申请单及相应的支持证明文件
B.监理人应在收到进度付款申请单和证明文件的7天内完成检查,并经发包人同意后,出具经发包人签认的进度付款证书
C.监理人出具进度付款书,不应视为监理人已同意、接受承包人完成的该部分工作
D.监理人无权扣发承包人未按合同要求履行的工作的相应金额,应提交发包人进行裁决
E.发包人应在签发进度付款证书后的28天内,将进度应付款支付给承包人
参考答案:AC
解析:选项B错误,正确的表述应为“监理人在收到承包人进度付款申请单以及相应的支持性证明文件后的14天内完成核查,提出发包人到期应支付给承包人的金额以及相应的支持性材料,经发包人审查同意后,由监理人向承包人出具经发包人签认的进度付款证书”。选项D错误,正确的表述应为“监理人有权扣发承包人未能按照合同要求履行任何工作或义务的相应金额”。选项E错误,正确的表述应为“发包人应在监理人收到进度付款申请单后的28天内,将进度应付款支付给承包人”。
第788题 根据《建设工程施工劳务分包合同》(GF-2003-0214),在劳务分包人施工前,工程承包人应完成的工作有( )。
A.向劳务分包人提供相应的工程资料
B.向劳务分包人支付劳动报酬
C.为劳务分包人从事危险作业的职工办理意外伤害保险
D.向劳务分包人提供生产、生活临时设施
E.交付具备劳务作业开工条件的施工场地
参考答案:ADE
解析:承包人完成劳务分包人施工前期的工作包括:(1)向劳务分包人交付具备本合同项下劳务作业开工条件的施工场地;(2)满足劳务作业所需的能源供应、通讯及施工道路畅通;(3)向劳务分包人提供相应的工程资料;(4)向劳务分包人提供生产、生活临时设施。
第789题 根据《建设工程施工劳务分包合同(示范文本)》GF-2003-0214,需由劳务分包人承担的保险费用有( )。
A.施工场地内劳务分包人自有人员生命财产
B.运至施工现场用于施工的材料和待安装设备
C.承包人提供给劳务人员使用的机械设备
D.从事危险作业的劳务分包人职工的意外伤害
E.施工场地内劳务分包人自有的施工机械设备
参考答案:ADE
解析:根据《建设工程施工劳务分包合同(示范文本)》,需由劳务分包人承担的保险费用有:施工场地内劳务分包人自有人员生命财产;从事危险作业的劳务分包人职工的意外伤害;施工场地内劳务分包人自有的施工机械设备。
第790题 关于物资采购合同中交货日期的说法,正确的有( )。
A.供货方负责送货的,以采购方收货戳记的日期为准
B.采购方提货的,以供货方按合同规定通知的提货日期为准
C.委托运输部门代运的产品,一般以供货方发运产品时承运单位签发的日期为准
D.供货方负责送货的,以供货方按合同规定通知的提货日期为准
E.采购方提货的,以采购方收货戳记的日期为准
参考答案:ABC
解析:选项D,正确的表述应为“供货方负责送货的,以采购方收货戳记的日期为准”;选项E,正确的表述应为“采购方提货的,以供货方按合同规定通知的提货日期为准”。

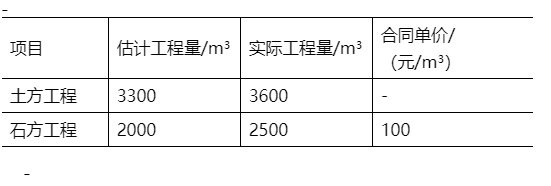

第791题 某土石方工程采用混合计价。其中土方工程采用总价包干,包干价14万元;石方工程采用综合单价合同,单价为100元/m³。该工程有关工程量和价格资料见下表,则该工程结算价款为( )万元。
A.34
B.37
C.39
D.42
参考答案:C
解析:本题考核的是合同计价方式。本题中,土方工程为固定总价合同,石方工程为单价合同。单价合同中,实际工程款则按实际完成的工程量和合同中确定的单价计算。14+(2500×100)/10000=39万元。
第792题 关于单价合同中承包商风险的说法,正确的是( )。
A.单价合同中承包商存在工程量方面的风险
B.单价合同中承包商存在投标总价过低方面的风险
C.固定单价合同条件下,承包商存在通货膨胀带来的单价上涨的风险
D.变动单价合同下,承包商存在通货膨胀带来的单价上涨的风险
参考答案:C
解析:选项A、B、D说法错误。其中,选项A,由于单价合同允许随工程量变化而调整工程总价,所以业主和承包商都不存在工程量方面的风险,故选项A说法错误;选项B,单价合同中允许随工程量变化而调整工程总价,所以承包商不存在投标总价过低方面的风险,故选项B说法错误;选项D,变动单价合同可以约定,当通货膨胀达到一定水平时,可以对哪些工程内容的单价进行调整以及如何调整等,因此,承包商不存在通货膨胀带来的单价上涨的风险,故选项D说法错误;选项C,固定单价合同条件下,无论发生哪些影响价格的因素都不对单价进行调整,因而承包商存在通货膨胀带来的单价上涨的风险,故选项C说法正确。
第793题 某单价合同的投标报价单中,投标人的投标书出现了明显的数字计算错误,导致总价和单价计算结果不一致,下列行为中,属于业主权利的是( )。
A.业主有权先作修改再评价,以总价作为最终报价结果
B.业主没有权利先修改后评价,可以宣布该投标人废标
C.业主没有权利修改再评价,可以请该投标人再报价
D.业主有权利先作修改再评标,以单价为准调整的总价作为最终报价结果
参考答案:D
解析:单价合同的特点是单价优先。对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。
第794题 根据FIDIC《施工合同条件》,对投标书中明显数字计算错误的修正,正确的是( )。
A.业主应征求投标人意见后才能进行评标
B.当总价和单价计算结果不一致时,以总价为准调整单价
C.当总价和单价计算结果不一致时,以单价为准调整总价
D.投标人有一次修改报价的机会
参考答案:C
解析:单价合同的特点是单价优先,对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。
第795题 某按单价合同进行计价的招标工程,在评标过程中,发现某投标人的总价与单价的计算结果不一致,究其原因是投标人在计算时,将混凝土单价300元/m3误作为30元/m3的结果。对此,业主有权( )。
A.以总价为准调整单价
B.要求投标者重新提报混凝土单价
C.以单价为准调整总价
D.将该投标文件作废标处理
参考答案:C
解析:单价合同的特点是单价优先,对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。
第796题 采用固定总价合同,承包商需承担一定风险,下列风险中,属于承包商价格风险的是( )。
A.设计深度不够造成的误差
B.工程量计算错误
C.工程范围不确定
D.漏报计价项目
参考答案:D
解析:选项A、B、C属于承包商的工作量风险。
第797题 采用工程总承包模式的大型建设工程项目,建设周期三年,其合同计价方式一般采用( )。
A.固定总价合同
B.单价合同
C.成本加酬金合同
D.变动总价合同
参考答案:D
解析:工程施工承包招标时,施工期限一年左右的项目一般实行固定总价合同,超过的一般采用变动总价合同。
第798题 某项目招标时,因工程初期很难描述工作范围和性质,无法按常规编制招标文件,则适宜采用的合同形式是( )。
A.成本加奖金合同
B.成本加固定费用合同
C.最大成本加费用合同
D.成本加固定比例费用合同
参考答案:D
解析:本题考核的是成本加酬金合同的形式。成本加固定比例费用合同的报酬费用总额随成本加大而增加,不利于缩短工期和降低成本。一般在工程初期很难描述工作范围和性质,或工期紧迫,无法按常规编制招标文件招标时采用。
第799题 关于成本加酬金合同的说法,正确的是( )。
A.成本加固定费用合同是指在工程直接费中加一定比例的报酬费
B.最大成本加费用合同是指承包商报一个工程成本总价和一个固定的酬金
C.成本加奖金合同是指对直接成本实报实销,同时确定固定数目的报酬金额
D.成本加固定比例费用合同是指按成本估算的60%~75%作为酬金计算的基数
参考答案:B
解析:本题考查的是成本加固定费用合同、成本加固定比例费用合同、成本加奖金合同、最大成本加费用合同这四种合同的区分,有一定的难度。选项A、C、D说法错误。其中,选项A,在工程直接费中加一定比例的报酬费不是成本加固定费用合同,而是成本加固定比例费用合同;选项C,对直接成本实报实销,同时确定固定数目的报酬金额,不是成本加奖金合同,而是成本加固定费用合同;选项D,按成本估算的60%~75%作为酬金计算的基数,不是成本加固定比例费用合同,而是成本加奖金合同。选项B说法正确,最大成本加费用合同是指承包商报一个工程成本总价和一个固定的酬金。故正确答案是B。
第800题 关于成本加酬金合同的说法,正确的是( )。
A.成本加固定费用的合同,承包商的酬金不可调整
B.成本加固定比例费用的合同,有利于缩短工期
C.当设计深度达到可以报总价的深度时,适宜采用成本加奖金合同
D.当实行风险型CM模式时,适宜采用最大成本加费用合同
参考答案:D
解析:选项A,成本加固定费用的合同,有时也可在固定费用之外根据工程质量、工期和节约成本等因素,给承包商另加奖金,以鼓励承包商积极工作;选项B,成本加固定比例的合同,一般在工程初期很难描述工作范围和性质,或工期紧迫,无法按常规编制招标文件招标时采用;选项C,即当设计深度达到可以报总价的深度,应当采用最大成本加费用合同。
