第261题 ( )是项目经理的责任成本目标,它以合同标书为依据,且一般情况下只是确定责任总成本指标。
A.施工组织总设计
B.竞争性成本计划
C.指导性成本计划
D.实施性成本计划
参考答案:C
解析:指导性成本计划即选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。
第262题 关于施工预算和施工图预算比较的说法,正确的是( )。
A.施工预算既适用于建设单位,也适用于施工单位
B.施工预算是投标报价的依据,施工图预算是施工企业组织生产的依据
C.施工预算的编制以施工定额为依据,施工图预算的编制以预算定额为依据
D.编制施工预算依据的定额比编制施工图预算依据的定额粗略一些
参考答案:C
解析:选项A,正确的表述应为“施工图预算既适用于建设单位,又适用于施工单位;施工预算是施工企业内部管理用的一种文件”;选项B,正确的表述应为“施工预算是施工企业组织生产、编制施工计划、准备现场材料、签发任务书、考核功效、进行经济核算的依据;施工图预算是投标报价的主要依据”;选项D,正确的表述应为“施工定额比预算定额划分得更详细、更具体”。
第263题 施工成本计划的类型按其作用分类不包括( )。
A.竞争性成本计划
B.指导性成本计划
C.实施性成本计划
D.委任性成本计划
参考答案:D
解析:施工成本计划的类型按其作用分类包括选项ABC。
第265题 关于利用时间—成本累积曲线编制施工成本计划的说法,正确的是( )。
A.所有工作都按最迟开始时间,对节约资金不利
B.所有工作都按最早开始时间,对节约资金有利
C.项目经理通过调整关键工作的最早开始时间,将成本控制在计划范围之内
D.所有工作都按最迟开始时间,降低了项目按期竣工的保证率
参考答案:D
解析:一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率。
第266题 项目经理部采用时间-成本累积曲线编制了初步的施工成本计划,为了节约贷款利息,拟对成本计划进行优化调整,正确的做法是()。
A.压缩非关键线路上工作的时间
B.所有工作都按最早开始时间开始
C.所有工作都按最迟开始时间开始
D.尽可能减少单位时间内投入的人力和财力
参考答案:C
解析:所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的。但同时也降低了项目按期竣工的保证率。
第267题 关于成本计划的说法,正确的是( )。
A.成本计划是目标成本的一种形式
B.成本计划由建设单位或项目监理机构编制
C.成本计划是成本决策的前提
D.成本计划编制贯穿于项目实施全过程
参考答案:A
解析:成本计划是以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案。它是建立施工项目成本管理责任制、开展成本控制和核算的基础,此外,它还是项目降低成本的指导文件,是设立目标成本的依据,即成本计划是目标成本的一种形式。
第268题 关于施工预算和施工图预算的说法,正确的是( )。
A.施工预算的编制以预算定额为主要依据
B.施工图预算的编制以施工定额为主要依据
C.施工图预算只适用于建设单位,而不适用于施工单位
D.施工预算是施工企业内部管理用的一种文件,与建设单位无直接关系
参考答案:D
解析:成本计划的类型施工预算是编制实施性成本计划的主要依据,是施工企业为了加强企业内部的经济核算,在施工图预算的控制下,依据企业内部的施工定额,以建筑安装单位工程为对象,根据施工图纸、施工定额、施工及验收规范、标准图集、施工组织设计(或施工方案)编制的单位工程(或分部分项工程)施工所需的人工、材料和施工机械台班用量的技术经济文件。它是施工企业的内部文件,同时也是施工企业进行劳动调配,物资技术供应,控制成本开支,进行成本分析和班组经济核算的依据。施工预算不仅规定了单位工程(或分部分项工程)所需人工、材料和施工机械台班用量,还规定了工种的类型,工程材料的规格、品种,所需各种机械的规格,以便有计划、有步骤地合理组织施工,从而达到节约人力、物力和财力的目的。
第269题 绘制时间-成本累积曲线的步骤中,紧接"计算规定时间t计划累计支出的成本额"之后的工作是( )。
A.在时标网络图上,按时间编制成本支出计划
B.确定工程项目进度计划,编制进度计划的横道图
C.绘制S形曲线
D.计算单位时间的成本
参考答案:C
解析:按工程实施阶段编制成本计划的方法教材时间一成本累积曲线的绘制步骤如下∶(1)确定工程项目进度计划,编制进度计划的横道图。(2)根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划。(3)计算规定时间t计划累计支出的成本额。(4)按各规定时间的Qt值,绘制S形曲线。
第270题 关于按工程实施阶段编制施工成本计划的说法,正确的有( )。
A.可在网络图的基础上进一步扩充得到
B.可以用成本计划直方图的方式表示
C.按最早时间安排工作可节约资金贷款利息
D.可以用时间—成本累积曲线表示
E.可根据资金筹措情况在“香蕉图”内调整S形曲线
参考答案:ABDE
解析:本题考核的是按工程实施阶段编制施工成本计划。一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的。故C选项表述错误。

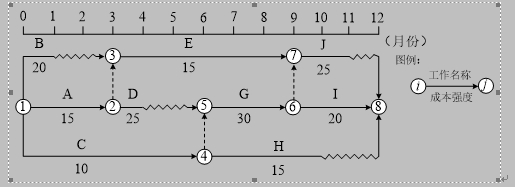

第271题 某项目按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按最早开始时间或最迟开始时间进行安排。则4月份的施工成本计划值可以是( )万元。
A.60
B.50
C.25
D.15
E.10
参考答案:BC
解析:从图中可知,工作D有2个月的总时差,它可以按最早开始时间或最迟开始时间进行安排。如果工作D按最早开始时间安排,4月份要同时进行C、D、E三项工作,施工成本让划值为15+10+25=50万元;如果工作D按最迟开始时间安排,4月份只进行E、C两项工作,施工成本计划值为15+10=25万元。所以正确答案是B、C。
第272题 按成本组成,施工成本分解为人工费,材料费和( )。
A.企业管理费
B.措施费
C.暂估价
D.施工机具使用费
E.间接费
参考答案:AD
解析:施工成本可以按成本组成分解为人工费、材料费、施工机具使用费、企业管理费等。
第273题 编制施工成本计划时,可以将所有工作都按最迟必须开始时间开始绘制S形曲线,如此则有( )的结果。
A.降低项目按期竣工的保证率
B.提高项目按期竣工的保证率
C.对节约资金贷款利息有利
D.对节约资金贷款利息不利
E.增加施工成本计划的数值
参考答案:AC
解析:
所有工作都按最迟开始时间开始,有利于节约资金贷款利息,但降低了按期竣工的保证率。
第274题 按成本组成,施工成本分解为人工费,材料费和( )。
A.企业管理费
B.措施费
C.暂估价
D.施工机械合用费
E.间接费
参考答案:AD
解析:施工成本可以按成本组成分解为人工费、材料费、施工机械使用费、企业管理费等。

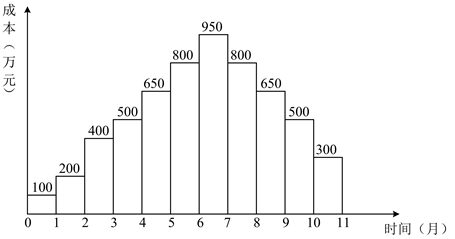

第275题 某工程按月编制成本计划如下图所示,若6月、7月实际完成的成本为700万元和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( )。
A.第7个月末的计划成本累计值为3500万元
B.第6个月末的实际成本累计值为2550万元
C.第6个月末的计划成本累计值为2650万元
D.第7个月末的实际成本累计值为3550万元
E.若绘制S型曲线,全部工作必须按照最早开工时间计算
参考答案:BCD
解析:选项A:第7个月末的计划成本累计值为3600万元,选项E:S形曲线包络在由全部工作都按最早开始时间和全部工作都按最迟必须开始时间开始的曲线组成的香蕉图中,所以,并非“全部工作必须按照最早开工时间计算”。
第276题 项目成本指标控制的工作包括:①采集成本数据,监测成本形成过程;②制定对策,纠正偏差;③找出偏差,分析原因;④确定成本管理分层次目标。其正确的工作程序是( )。
A.①-②-③-④
B.①-③-②-④
C.②-④-③-①
D.④-①-③-②
参考答案:D
解析:本题考核的是成本控制的程序。项目成本指标控制程序如下:(1)确定成本,管理分层次目标;(2)采集成本数据监测成本形成过程;(3)找出偏差,分析原因;(4)制定对策,纠正偏差;(5)调整改进成本管理方法。
第277题 关于建设工程项目施工成本控制的说法,正确的是( )。
A.施工成本管理体系由社会有关组织进行评审和认证
B.施工成本控制可分为事先控制、过程控制和事后控制
C.管理指标控制程序是进行成本过程控制的基础
D.管理行为控制程序和指标控制程序只是相互独立的
参考答案:B
解析:选项A、C、D说法错误。其中,选项A,成本管理体系的建立是企业自身生存发展的需要,没有社会组织来评审和认证;选项C,管理行为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点;选项D,管理行为控制程序和指标控制程序既相对独立又相互联系,既相互补充又相互制约。
第278题 关于施工成本控制的说法,正确的是( )。
A.施工成本管理体系由社会有关组织进行评审和认证
B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
C.管理行为控制程序是进行成本过程控制的重点
D.管理行为控制程序和指标控制程序不是相互独立的
参考答案:B
解析:选项A、C、D错误。其中,选项A 成本管理体系的建立不同于质量管理体系,质量管理体系反映的是企业的质量保证能力,由社会有关组织进行评审和认证;成本管理体系的建立是企业自身生存发展的需要,没有社会组织来评审和认证,所以选项A错误。选项C 指标控制程序则是成本进行过程控制的重点,而非管理行为控制程序,所以选项C错误。选项D 管理行为控制程序和指标控制程序既相对独立又相互联系,既相互补充又相互制约,所以选项D错误。
第279题 项目成本指标控制的工作“制定对策,纠正偏差”之后的工作是( )。
A.确定成本,管理分层次目标
B.采集成本数据监测成本形成过程
C.找出偏差,分析原因
D.调整改进成本管理方法
参考答案:D
解析:本题考核的是成本控制的程序。项目成本指标控制程序如下:(1)确定成本,管理分层次目标;(2)采集成本数据监测成本形成过程;(3)找出偏差,分析原因;(4)制定对策,纠正偏差;(5)调整改进成本管理方法。
第280题 关于施工成本控制程序的说法,正确的是( )。
A.管理行为控制程序是成本全过程控制的重点
B.指标控制程序是对成本进行过程控制的基础
C.管理行为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点
D.管理行为控制程序是项目施工成本结果控制的主要内容
参考答案:C
解析:成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序。管理行为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点,故选项A和B说法错误。两个程序既相对独立又相互联系,既相互补充又相互制约,故选项C说法正确。管理行为的控制程序和成本指标的控制程序是对项目施工成本进行过程控制的主要内容,而不是结果控制,故选项D说法错误。
