2024年一级建造师《建设工程项目管理》章节精编习题(928题)


第241题 施工企业在工程投标及签订合同阶段编制的估算成本计划,属于( )成本计划。


A.指导性

B.实施性

C.作业性

D.竞争性


参考答案:D


解析:竞争性成本计划是施工项目投标及签订合同阶段的估算成本计划。


第242题 关于施工预算、施工图预算“两算”对比的说法,正确的是( )。


A.施工预算的编制以预算定额为依据,施工图预算的编制以施工定额为依据

B.“两算”对比的方法包括实物对比法

C.一般情况下,施工图预算的人工数量及人工费比施工预算低

D.一般情况下,施工图预算的材料消耗量及材料费比施工预算低


参考答案:B


解析:本题考查的是施工成本计划的类型。施工预算的编制以施工定额为主要依据,施工图预算的编制以预算定额为主要依据,选项A错误;两算对比的方法包括实物对比法和金额对比法,选项B正确;施工预算的人工数量及人工费比施工图预算一般要低6%左右,选项C错误;施工预算的材料消耗量及材料费一般低于施工图预算,选项D错误。


第243题 关于施工预算和施工图预算比较的说法,正确的是( )。


A.施工预算的编制以施工定额为依据,施工图预算的编制以预算定额为依据

B.施工预算既适用于建设单位,也适用于施工单位

C.施工预算是投标报价的依据,施工图预算是施工企业组织生产的依据

D.编制施工预算依据的定额比编制施工图预算依据的定额粗略一些


参考答案:A


解析:选项B、C、D错误。其中,选项B,施工预算是施工企业内部管理用的一种文件,与建设单位无直接关系,而施工图预算既适用于建设单位,又适用于施工单位,所以选项B错误;选项C,施工预算是施工企业组织生产、编制施工计划、准备现场材料、签发任务书、考核功效、进行经济核算的依据;而施工图预算则是投标报价的主要依据,所以选项C错误;选项D,编制施工预算依据的定额(施工定额)比编制施工图预算依据的定额(预算定额)划分的更详细更具体,所以选项D错误。


第244题 实施性成本计划是在项目施工准备阶段,采用( )编制的施工成本计划。


A.估算指标

B.概算定额

C.施工定额

D.预算定额


参考答案:C


解析:实施性计划成本:项目施工准备阶段的施工预算成本计划,采用企业的施工定额,通过编制施工预算而形成。


第245题 关于施工图预算和施工预算的说法,错误的是( )。


A.施工预算的材料消耗量一般低于施工图预算的材料消耗量

B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系

C.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的

D.施工预算的用工量一般比施工图预算的用工量低


参考答案:C


解析:选项C:施工预算的脚手架是根据施工方案确定的搭设方式和材料计算的,施工图预算则综合了脚手架搭设方式,按不同结构和高度,以建筑面积为基数计算的。


第246题 采用时间-成本累积曲线法编制建设工程项目成本计划时,为了节约资金贷款利息,所有工作的时间宜按( )确定。


A.最迟开始时间

B.最早开始时间

C.最迟完成时间减干扰时差

D.最早完成时间加自由时差


参考答案:A


解析:一般而言,所有工作都按最迟是时间开始,对节约资金贷款利息是有利的,但同时也降低了项目按期竣工的保证率。


第247题 建筑安装工程费按构成要素划分,属于企业管理费的是( )。


A.社会保险费

B.住房公积金

C.工伤保险

D.劳动保护费


参考答案:D


解析:社会保险费和住房公积金属于规费。而工伤保险又属于社会保险费。企业管理费1.管理人员工资2.办公费3.差旅交通费4.固定资产使用费5.工具用具使用费6.劳动保险和职工福利费7.劳动保护费8.检验试验费9.工会经费10.职工教育经费11.财产保险费12.财务费13.税金(房产税、车船使用税、土地使用税、印花税)14.城市维护建设税15.教育费附加16.地方教育费附加 17.其他(包括技术转让费、技术开发费、投标费、业务招待费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费、保险费等。)


第248题 某施工承包企业将其承接的高速公路项目的目标总成本分解为桥梁、隧道、道路工程成本等子项,并编制相应的成本计划,这是按( )分解的。


A.成本组成

B.项目组成

C.工程类别

D.工程性质


参考答案:B


解析:按项目组成编制成本计划,施工总成本分解次序:单项工程→单位工程→分部工程→分项工程。


第249题 指导性成本计划是在( )阶段编制的。


A.投标及签订合同

B.施工准备

C.施工

D.选派项目经理


参考答案:D


解析:指导性成本计划是在选派项目经理阶段阶段编制的;竞争性成本计划是在投标及签订合同阶段编制的;实施性成本计划是在施工准备阶段编制的


第250题 施工成本计划编制的关键是( )。


A.进行成本控制

B.按施工进度编制施工成本计划

C.确定目标成本

D.计划要切实可行


参考答案:C


解析:施工成本计划的编制以成本预测为基础,关键是确定目标成本

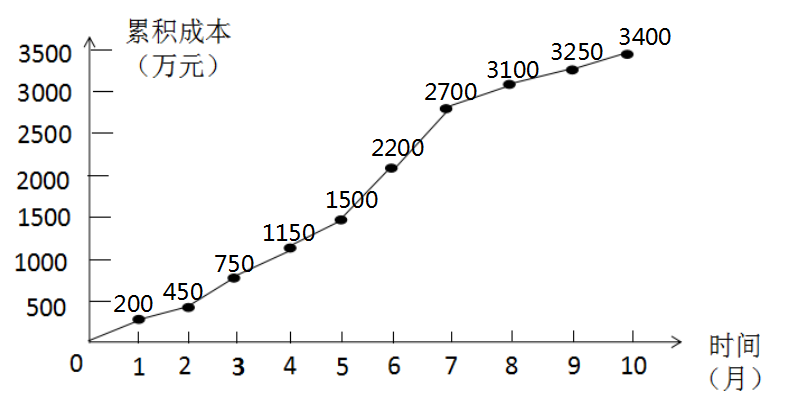

第251题 某项目按施工进度编制的成本计划如下图,则5月份计划成本是( )。



A.1500

B.700

C.400

D.350


参考答案:D


解析:对于时间-成本累积曲线,当月的计划成本为:本月的累积成本-上月的累计成本。对于本题即为:1500-1150=350万元。


第252题 编制实施性成本计划的主要依据是( )。


A.施工图预算

B.施工预算

C.投资估算

D.设计概算


参考答案:B


解析:施工预算是编制实施性成本计划的主要依据,施工图预算是编制指导性成本计划的主要依据。


第253题 关于施工预算、施工图预算“两算”对比的说法,不正确的是( )。


A.施工预算模板是按混凝土与模板的接触面积计算,施工图预算的模板则按混凝土体积综合计算。

B.“两算”对比的方法只包括金额对比法

C.施工预算的人工数量及人工费比施工图预算一般要低6%左右

D.施工预算的脚手架是根据施工方案确定的搭设方式和材料计算的,施工图预算则综合了脚手架搭设方式


参考答案:B


解析:

“两算”对比的方法:实物对比法、金额对比法

1.人工量及人工费的对比分析

施工预算的人工数量及人工费比施工图预算一般要低6%左右

2.材料消耗量及材料费的对比分析

施工定额的材料损耗率一般都低于计价定额,同时,编制施工预算时还要考虑扣除技术措施的材料节约量。所以,施工预算的材料消耗量及材料费一般低于施工图预算。

3.施工机具费的对比分析

施工预算机具费指施工作业所发生的施工机械、仪器仪表使用费或其租赁费。而施工图预算的施工机具是计价定额综合确定的,与实际情况可能不一致

4.周转材料使用费的对比分析

周转材料主要指脚手架和模板。施工预算的脚手架是根据施工方案确定的搭设方式和材料计算的,施工图预算则综合了脚手架搭设方式。施工预算模板是按混凝土与模板的接触面积计算,施工图预算的模板则按混凝土体积综合计算。


第254题 绘制时间-成本累积曲线的环节有 ①计算单位时间成本;②确定工程项目进度计划;③计算计划累计支出的成本额;④绘制S形曲线。正确的绘制步骤是( )。


A.②-①-③-④

B.①-②-③-④

C.①-③-②-④

D.②-③-④-①


参考答案:A


解析:时间—成本累积曲线的绘制步骤如下 ①确定工程项目进度计划,编制进度计划的横道图;②根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划;④按各规定时间的Qt值,绘制S形曲线。


第255题 采用时间-成本累计曲线编制建设工程项目进度计划时,从节约资金贷款利息的角度出发,适宜采取的做法是( )。


A.所有工作均按最早开始时间开始

B.关键工作均按最迟开始时间开始

C.所有工作均按最迟开始时间开始

D.关键工作均按最早开始时间开始


参考答案:C


解析:一般而言,所有工作都按最迟是时间开始,对节约资金贷款利息是有利的,但同时也降低了项目按期竣工的保证率。


第256题 关于利用时间-成本累积曲线编制施工成本计划的说法,正确的是( )。


A.所有工作都按最迟开始时间,对节约资金不利

B.所有工作都按最早开始时间,对节约资金有利

C.项目经理通过调整关键工作的最早开始时间,将成本控制在计划范围之内

D.所有工作都按最迟开始时间,降低项目按期竣工的保证率


参考答案:D


解析:一般而言,工作都按最迟开始时间开始,对节约资金贷款利息是有利的。但同时,也降低了项目按期竣工的保证率,因此项目经理必须合理地确定成本支出计划,达到既节约成本支出,又能控制项目工期的目的。


第257题 采用时间-成本累积曲线法编制建设工程项目成本计划时,为了节约资金贷款利息,所有工作的时间宜按( )确定。


A.最早开始时间

B.最迟完成时间减干扰时差

C.最早完成时间加自由时差

D.最迟开始时间


参考答案:D


解析:一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的。


第258题 若按项目组成编制施工成本计划,项目应按( )的顺序依次进行分解。


A.单项工程→单位工程→分部工程→分项工程

B.单项工程→分部工程→单位工程→分项工程

C.单位工程→单项工程→分部工程→分项工程

D.单位工程→单项工程→分项工程→分部工程


参考答案:A


解析:按项目组成编制施工成本计划的方法,首先要把项目总施工成本分解到单项工程和单位工程中,再进一步分解为分部工程和分项工程。


第259题 编制施工项目实施性成本计划的主要依据是( )。


A.项目投标报价

B.项目所在地造价信息

C.施工预算

D.施工图预算


参考答案:C


解析:施工预算是编制实施性成本计划的主要依据。


第260题 建设工程项目施工准备阶段的施工预算成本计划以项目实施方案为依据,采用( )编制形式。


A.人工定额

B.概算定额

C.预算定额

D.施工定额


参考答案:D


解析:实施性计划成本即项目施工准备阶段的施工预算成本计划,它以项目实施方案为依据,落实项目经理责任目标为出发点,采用企业的施工定额,通过施工预算的编制而形成的实施性施工成本计划。
