第981题 下列有关农民工工资正确的有( )。
A.农民工工资应当以货币形式,通过银行转账或现金支付给农民工本人
B.建设单位应当向施工单位提供工程款支付担保,人工费用拨付周期不超过1个月
C.施工总承包单位、分包单位应当建立用工管理台账并保存至工程完工且工资全部结清后至少2年
D.分包单位拖欠农民工工资的,由施工总承包单位先行清偿,再依法进行追偿
E.工程建设项目违反国土空间规划,工程建设等法律法规,导致拖欠农民工工资的由建设单位清偿
参考答案:ABDE
解析:
农民工工资应当以货币形式,通过银行转账或者现金支付给农民工本人。建设单位应当向施工单位提供工程款支付担保,人工费用拨付周期不得超过1个月。施工总承包单位、分包单位应当建立用工管理台账,并保存至工程完工且工资全部结清后至少3年。分包单位拖欠农民工工资的,由施工总承包单位先行清偿,再依法进行追偿。工程建设项目违反国土空间规划、工程建设等法律法规,导致拖欠农民工工资的,由建设单位清偿。
第982题 国际工程投标中,投标人在投标截止日前一天发现招标工程量清单中某分项工程量有明显的计算错误,则最适宜采取的做法是( )。
A.按照原招标文件的工程量填报单价,另在投标致函中予以说明
B.按照投标人修正的工程量填报单价,另在投标致函中予以说明
C.按照施工中可能的工程量填报单价,不做任何额外说明
D.电话咨询招标人,根据招标人口头认可的数量填报单价
参考答案:A
解析:
当发现遗漏或相差较大时,投标人不能随便改动工程量,仍应按招标文件的要求填报自己的报价,但可另在投标函中适当予以说明。
第984题 国际工程投标报价时,在工程所在国当地采购的材料设备,其预算价格应包括材料设备市场价、运输费和( )。
A.港口费
B.样品费
C.银行手续费
D.采购保管损耗费
参考答案:D
解析:
在工程所在国当地采购的材料设备,其预算价格应为施工现场交货价格。通常按下式计算:预算价格=市场价+运输费+采购保管损耗。
第985题 国际工程投标报价时,下列施工现场办公费的处理方式,正确的是( )。
A.按照其费用性质分别计入相应分项工程的人工费、材料费或机具费
B.作为待摊费分摊到工程量清单的各个报价分项中
C.作为待摊费用单列并计入投标总报价
D.作为开办费单列并计入投标总报价
参考答案:B
解析:
待摊费用项目不在工程量清单上出现,而是作为报价项目的价格组成因素隐含在每项综合单价之内。
第986题 某国际工程,业主方在招标文件中规定了500万元的暂定金额,则每一个承包商在投标报价时对该项暂定金额的正确处理方式是( )。
A.计入投标总报价,并且承包商有权自主使用
B.计入投标总报价,但承包商无权自主使用
C.不计入投标总价,在实际发生时由业主支付
D.不计入投标总价,由工程师决定是否使用
参考答案:B
解析:
暂定金额是业主在招标文件中明确规定了数额的一笔资金,标明用于工程施工,或供应货物与材料,或提供服务,或以应付意外情况,亦称待定金额或备用金。每个承包商在投标报价时均应将此暂定金额数计入工程总报价,但承包商无权做主使用此金额,这些项目的费用将按照业主工程师的指示与决定,全部或部分使用。
第987题 通常情况下,下列费用中可列入开办费的是( )。
A.现场勘察费
B.保险费
C.总部管理费
D.燃料动力费
参考答案:A
解析:
开办费在不同的招标项目中包括的内容可能不相同,一般可能包括以下内容:现场勘察费、现场清理费、进场临时道路费、业主代表和现场工程师设施费、现场试验设施费、施工用水电费、脚手架及小型工具费、承包商临时设施费、现场保卫设施和安装费用、职工交通费等。
第988题 某国际工程投标报价,甲施工企业在这一领域有独到的技术优势,投标中充分发挥自身优势,以实现最佳盈利为目标,此时适合采取的报价策略是( )。
A.生存策略
B.补偿策略
C.竞争策略
D.盈利策略
参考答案:D
解析:
盈利策略:投标报价充分发挥自身优势,以实现最佳盈利为目标,投标人对效益无吸引力的项目热情不高,对盈利大的项目充满自信,也不太注重对竞争对手的动机分析和对策研究。
第989题 关于工程量清单招标中计日工报价技巧的说法,正确的是( )。
A.单纯对计日工报价应报高价
B.单纯对计日工报价应报低价
C.招标文件中有名义工程量的计日工应报高价
D.招标文件中有名义工程量的计日工应报低价
参考答案:A
解析:
如果是单纯对计日工报价,可以报高一些,以便在日后业主用工或使用机械时可以多盈利。但如果招标文件中有一个假定的“名义工程量”时,则需要具体分析是否报高价,以免提高总报价。
第990题 关于国际工程投标报价的说法,错误的是( )。
A.施工企业现场管理费应作为待摊费用分摊在各项综合单价中
B.现场试验设施费作为开办费应依据招标文件决定是否单列
C.暂定金额由业主工程师决定是否全部或部分使用
D.人工费工日基价应按在工程所在国招募工人的平均日工资单价计算
参考答案:D
解析:
工日基价是指国内派出的工人和在工程所在国招募的工人,每个工作日的平均工资。一般来说,在分别计算这两类工人的工资单价后,再考虑功效和其他一些有关因素以及人数,加权平均即可算出工日工资基价。

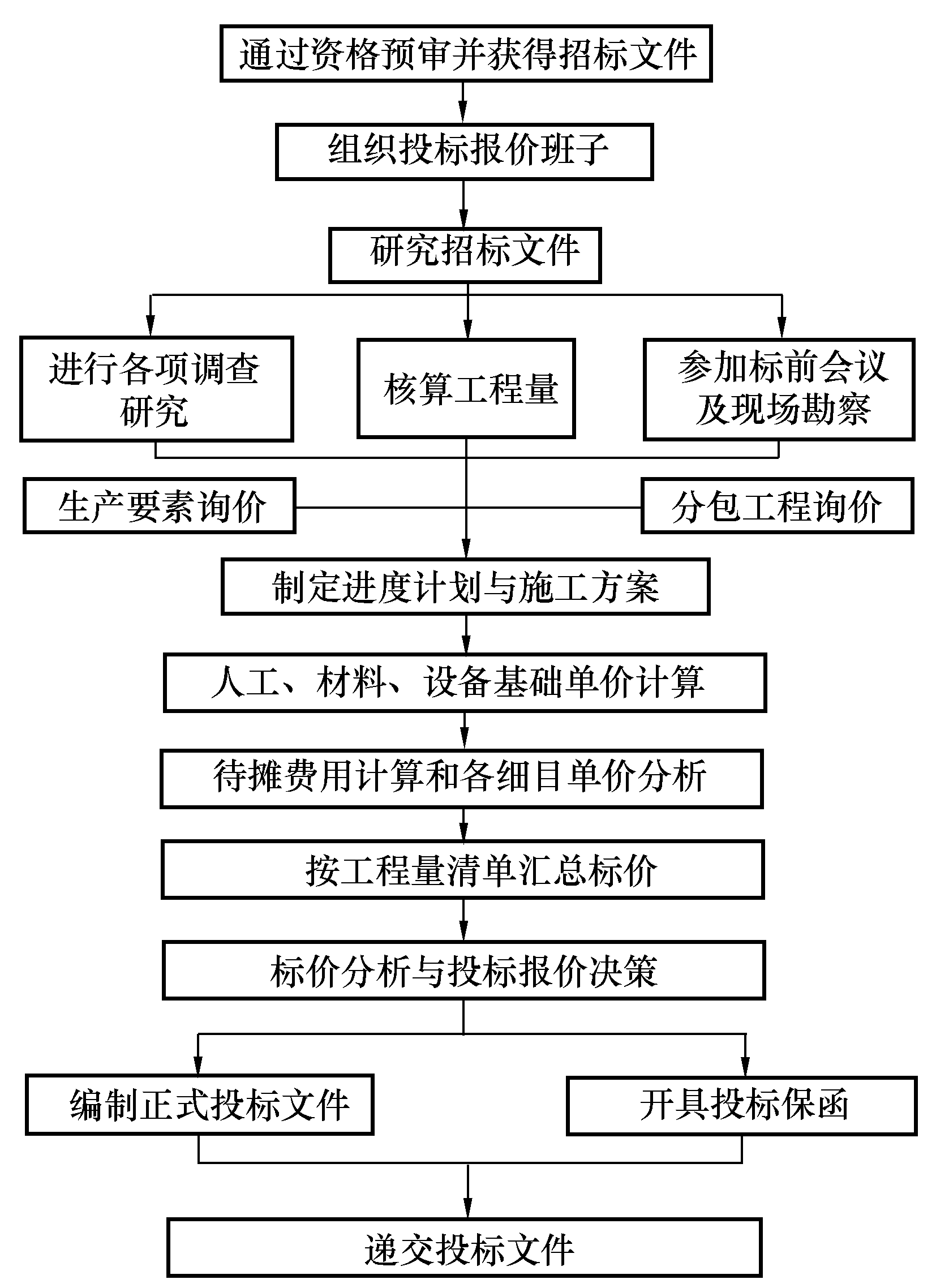

第991题 国际工程投标报价程序中,为了便于准确计算投标报价,并为今后在施工中测量每项工程量提供依据,投标人应当进行的工作是( )。
A.分包工程询价
B.工程量复核
C.出席标前会议
D.对工程项目业主进行调查
参考答案:B
解析:
工程量复核不仅是为了便于准确计算投标价格,更是今后在实施工程中测量每项工程量的依据,同时也是安排施工进度计划、选定施工方案的重要依据。
第992题 国际工程投标中,投标人在标前会议前发现招标文件中对于工程内容范围的描述含糊不清时,正确的处理方式是( )。
A.应当提请说明,且表示或提出任何修改设计方案的要求
B.不应当提出,且不要表示或提出任何修改设计方案的要求
C.不需要提出,但应根据自己的判断报价并作出说明
D.应当提请说明,但不要表示或提出任何修改设计方案的要求
参考答案:D
解析:
标前会议是招标人给所有投标人提供的一次答疑机会,有利于加深对招标文件的理解。对工程内容范围不清的问题应当提请说明,但不要表示或提出任何修改设计方案的要求。
第993题 囯际工程投标报价时,考虑工程项目的不同特点、类别、施工条件等情况采用低价策略的情形是( )。
A.专业要求高的技术密集型工程
B.支付条件好的工程
C.竞争对手少的工程
D.工期要求急的工程
参考答案:B
解析:
报价可低一些的工程:
(1)施工条件好的工程;
(2)工作简单、工程量大而一般公司都可以做的工程;
(3)本公司目前急于打入某一市场、某一地区,或在该地区面临工程结束,机械设备等无工地转移时;
(4)本公司在附近有工程,而本项目又可利用该工地的设备、劳务,或有条件短期内突击完成的工程;
(5)竞争对手多,竞争激烈的工程;
(6)非急需工程;
(7)支付条件好的工程。
第994题 在国际工程投标报价中,有的企业由于现有工程任务不足,为了追求边际效益,甚至以亏损为代价报低价,这种报价策略属于( )。
A.生存策略
B.补偿策略
C.开发策略
D.竞争策略
参考答案:B
解析:
补偿策略:投标报价是以补偿企业任务不足,以追求边际效益为目标。以亏损为代价的低报价,具有很强的竞争力。
第995题 关于投标人在国际工程标前会议上的做法,正确的是( )。
A.标前会议是了解业主和竞争对手的最佳时机,应做充分准备去参加
B.在标前会议上明确指出图纸的不足并提出修改方案
C.指出招标文件中含糊不清的地方并提出修改意见和理由
D.对于工程范围含糊不清的地方提出异议,并给出修改设计方案的建议
参考答案:A
解析:
标前会议是招标人给所有投标人提供的一次答疑机会,有利于加深对招标文件的理解。标前会议是投标人了解业主和竞争对手的最佳时机,应认真准备并积极参加标前会议。参加标前会议应注意以下几点。
(1)对工程内容范围不清的问题应当提请说明,但不要表示或提出任何修改设计方案的要求。
(2)对招标文件中图纸与技术说明互相矛盾之处,可请求说明应以何者为准,但不要轻易提出修改技术要求。如果自己确实能提出对业主有利的修改方案,可在投标报价时提出,并做出相应的报价供业主选择而不必在会议中提出。
(3)对含糊不清、容易产生歧义理解的合同条件,可以请求给予澄清、解释,但不要提出任何改变合同条件的要求。
(4)投标人应注意提问的技巧,不要批评或否定业主在招标文件中的有关规定,提问的问题应是招标文件中比较明显的错误或疏漏,不要将对己方有利的错误或疏漏提出来,也不要将己方机密的设计方案或施工方案透露给竞争对手,同时要仔细倾听业主和竞争对手的谈话,从中探察他们的态度、经验和管理水平。
第996题 关于国际工程投标报价中暂定金额的说法,错误的是( )。
A.暂定金额是业主在招标文件中明确规定了数额的一笔资金
B.暂定金额等同于暂估价
C.承包商在投标报价时应将暂定金额计入工程总报价
D.承包商无权做主使用暂定金额
参考答案:B
解析:
暂定金额是业主在招标文件中明确规定了数额的一笔资金,标明用于工程施工,或供应货物与材料,或提供服务,或以应付意外情况,亦称待定金额或备用金。每个承包商在投标报价时均应将此暂定金额数计入工程总报价,但承包商无权做主使用此金额,这些项目的费用将按照业主工程师的指示与决定,全部或部分使用。
第997题 下列国际工程投标报价组成中,属于现场管理费的是( )。
A.工程辅助费
B.检验试验费
C.临时设施工程费
D.工程保险费
参考答案:B
解析:
待摊费由现场管理费和其他待摊费组成。A、C、D属于其他待摊费。
第998题 具有下列特点的国际工程项目中,投标报价适宜采用低价策略的是( )。
A.工作简单且支付条件好的工程
B.专业要求高且工期要求急的工程
C.竞争对手少且施工条件差的工程
D.技术复杂且投资规模大的工程
参考答案:A
解析:
报价可低一些的工程
(1)施工条件好的工程;
(2)工作简单、工程量大而一般公司都可以做的工程;
(3)本公司目前急于打入某一市场、某一地区,或在该地区面临工程结束,机械设备等无工地转移时;
(4)本公司在附近有工程,而本项目又可利用该工地的设备、劳务,或有条件短期内突击完成的工程;
(5)竞争对手多,竞争激烈的工程;
(6)非急需工程;
(7)支付条件好的工程。
第999题 影响国际工程投标报价决策的因素主要有( )。
A.成本估算的准确性
B.风险偏好
C.市场条件
D.竞争程度
E.评标人员组成
参考答案:ABCD
解析:
影响国际工程投标报价决策的因素主要有成本估算的准确性、期望利润、市场条件、竞争程度、公司的实力与规模。此外,在投标报价决策时,还应考虑风险偏好的影响。
第1000题 投标人在国际工程投标的标前会议上的做法,正确的有( )。
A.对招标文件中图纸与技术说明矛盾之处,提出己方的修改建议
B.提出对业主有利的设计方案修改建议
C.对工程内容范围不清的问题请业主作出说明
D.对容易产生歧义理解的合同条件,请业主给予解释
E.详细阐述己方施工方案的优势和竞争力
参考答案:CD
解析:
参加标前会议应注意以下几点:
1、对工程内容范围不清的问题应当提请说明,但不要表示或提出任何修改设计方案的要求。
2、对招标文件中图纸与技术说明互相矛盾之处,可请求说明应以何者为准,但不要轻易提出修改技术要求。如果自己确实能提出对业主有利的修改方案,可在投标报价时提出,并做出相应的报价供业主选择而不必在会议中提出。
3、对含糊不清、容易产生歧义理解的合同条件,可以请求给予澄清、解释,但不要提出任何改变合同条件的要求。
4、投标人应注意提问的技巧,不要批评或否定业主在招标文件中的有关规定,提问的问题应是招标文件中比较明显的错误或疏漏,不要将对己方有利的错误或疏漏提出来,也不要将己方机密的设计方案或施工方案透露给竞争对手,同时要仔细倾听业主和竞争对手的谈话,从中探察他们的态度、经验和管理水平。
