“微信扫一扫”进入考试题库练习及模拟考试
A.11.0%
B.9.0%
C.8.5%
D.8.0%
参考答案:B
解析:
报价浮动率=1-中标价/招标控制价=1-9100/10000×100%=9%。
A.3540
B.3300
C.3140
D.2900
参考答案:D
解析:
因窝工引起的设备费索赔,当施工机械属于施工企业自有时,按照机械折旧费计算索赔费用;属于外部租赁时,按照应分摊的租赁费计算。故承包人可以索赔的费用=4×500+3 ×300=2900元。
A.3
B.13
C.35
D.38
参考答案:A
解析:
因不可抗力导致的承包人承担自身人员和伤亡和设备损坏。发包人承担自身人员的伤亡和财产损失,承包人可以向业主索赔费用为3万元。
第884题 工程竣工结算书编制与核对的责任分工是( )。
A.发包人编制,承包人核对
B.承包人编制,发包人核对
C.监理人编制,发包人核对
D.工程造价咨询机构编制,承包人核对
参考答案:B
解析:
工程竣工结算应由承包人或受其委托具有相应资质的工程造价咨询人编制,并应由发包人或受其委托具有相应资质的工程造价咨询人核对。
第885题 根据《建设工程施工合同(示范文本)》GF-2017-0201,关于工程变更权的说法,正确的是( )。
A.只有发包人可以提出变更
B.监理人发出变更指令之前无需经过发包人同意
C.未经许可,承包人不得擅自对工程任何部分进行变更
D.承包人应在接受监理的口头变更指令后尽快执行变更
参考答案:C
解析:
发包人和监理人均可以提出变更。变更指示均通过监理人发出,监理人发出变更指示前应征得发包人同意。承包人收到经发包人签认的变更指示后,方可实施变更。未经许可,承包人不得擅自对工程的任何部分进行变更。
第886题 根据《建设工程施工合同(示范文本)》GF-2017-0201,工程预付款的支付应按照专用合同的约定执行,但最迟支付的时间是( )。
A.签订施工合同后30天内
B.开工通知载明的开工日期7天前
C.收到中标通知书并确认后30天内
D.实际开工日前14天
参考答案:B
解析:
预付款的支付按照专用合同条款约定执行,但至迟应在开工通知载明的开工日期7天前支付。

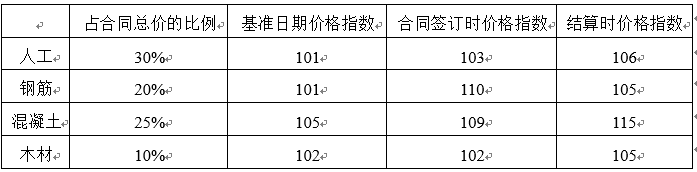

A.1050
B.1034
C.1017
D.1000
参考答案:A
解析:
1000×(15%+30%×106/101+20%×105/101+25%×115/105+10%×105/102)=1050万元。
第888题 根据《建设工程工程量清单计价规范》GB 50500—2013,工程发包时,招标人要求压缩的工期天数超过定额工期的( )时,应当在招标文件中明示增加赶工费用。
A.5%
B.10%
C.20%
D.30%
参考答案:C
解析:
工程发包时,招标人应当依据相关工程的工期定额合理计算工期,压缩的工期天数不得超过定额工期的20%,将其量化。超过者,应在招标文件中明示增加赶工费用。
第889题 根据《建设工程工程量清单计价规范》GB 50500—2013,工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费用的,应事先将( )提交发包人确认。
A.索赔意向通知
B.拟申请增加的费用明细
C.工程变更的内容
D.拟实施的方案
参考答案:D
解析:
工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并应详细说明与原方案措施项目相比的变化情况。
第890题 根据《建设工程施工合同(示范文本)》GF-2017-0201,除专用合同条款另有约定外,承包人应提交最终结清申请单的时间最迟为( )。
A.竣工验收合格后7日内
B.缺陷责任期终止证书颁发后7日内
C.签发竣工付款证书后14天内
D.工程竣工验收合格后28天内
参考答案:B
解析:
除专用合同条款另有约定外,承包人应在缺陷责任期终止证书颁发后7天内,按专用合同条款约定的份数向发包人提交最终结清申请单,并提供相关证明材料。
第891题 根据《建设工程施工合同(示范文本)》,质量保证金扣留的方式原则上采用( )。
A.在支付工程进度款时逐次扣留
B.工程竣工结算时一次性扣留
C.按照里程碑扣留
D.签订合同后一次性扣留
参考答案:A
解析:
质量保证金的扣留有以下三种方式:(1)在支付工程进度款时逐次扣留(原则上采用这种方式);(2)工程竣工结算时一次性扣留质量保证金;(3)双方约定的其他扣留方式。
第892题 根据《建设工程施工合同(示范文本)》GF-2017-0201,下列可能引起合同解除的事件中,属于发包人违约的情形是( )。
A.因发包人所在国发生动乱导致合同无法履行连续超过100天
B.因罕见暴雨导致合同无法履行连续超过了20天
C.承包人未按进度计划及时完成合同约定工作
D.因发包人原因未能在计划开工日期前7天内下达开工通知
参考答案:D
解析:
在合同履行过程中发生的下列情形,属于发包人违约:
(1)因发包人原因未能在计划开工日期前7天内下达开工通知的;
(2)因发包人原因未能按合同约定支付合同价款的;
(3)发包人违反(变更的范围)第(2)项约定,自行实施被取消的工作或转由他人实施的;
(4)发包人提供的材料、工程设备的规格、数量或质量不符合合同约定,或因发包人原因导致交货日期延误或交货地点变更等情况的;
(5)因发包人违反合同约定造成暂停施工的;
(6)发包人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的;
(7)发包人明确表示或者以其行为表明不履行合同主要义务的;
(8)发包人未能按照合同约定履行其他义务的。
第893题 根据《建设工程质量保证金管理办法》(建质[2017]),发包人累计扣留的质量保证金比例的上限是工程价款结算总额的( )。
A.1%
B.3%
C.5%
D.双方约定的任何比例
参考答案:B
解析:
A.850.0
B.826.0
C.824.5
D.776.0
参考答案:B
解析:
1000×80%+50-1000×80%×3%=826万元。
第895题 根据《建设工程工程量清单计价规范》GB50500—2013,发包人要求合同工程提前竣工的,发承包双方应在合同中约定提前竣工每日历天应补偿额度,对于此项费用支付的说法,正确的是( )。
A.不作为合同价款,作为额外的奖励,与进度款一并支付
B.应作为合同价款,不单独列入竣工结算文件,与进度款一并支付
C.不作为合同价款,不列入竣工结算文件,在项目开工后一次性支付
D.应作为增加的合同价款列入竣工结算文件中,与结算款一并支付
参考答案:D
解析:
发承包双方应在合同中约定提前竣工每日历天应补偿额度,此项费用应作为增加合同价款列入竣工结算文件中,应与结算款一并支付。
A.11100
B.10600
C.9000
D.8000
参考答案:D
解析:
对于不符合合同文件要求的工程,承包人超出施工图纸范围或因承包人原因造成返工的工程量,不予计量,所以应予计量的工程量为8000 m3。
第897题 某工程实施过程中,因发包人要求修改设计图纸,导致设计超过了原来批准的设计标准,此时应采取的做法是( )。
A.发包人应办理设计变更审批手续
B.施工单位应办理设计变更审批手续
C.设计单位应办理设计变更审批手续
D.发包人的上级部门应办理设计变更审批手续
参考答案:A
解析:
涉及设计变更的,应由设计人提供变更后的图纸和说明。如变更超过原设计标准或批准的建设规模时,发包人应及时办理规划、设计变更等审批手续。
第898题 根据《建设工程施工合同(示范文本)》GF-2017-0201,除专用合同条款另有约定外,关于变更估价程序的说法,正确的是( )。
A.承包人应在收到监理人变更指示后28天内提交变更估价申请
B.监理人应在收到承包人提交的变更估价申请后7天内审核完毕并报送发包人
C.监理人对承包人提交的变更估价有异议的,可以自行决定变更估价并通知承包人
D.发包人应在承包人提交变更估价申请后超过14天未作答复,则视为不认可
参考答案:B
解析:
承包人应在收到变更指示后14天内,向监理人提交变更估价申请。监理人应在收到承包人提交的变更估价申请后7天内审查完毕并报送发包人,监理人对变更估价申请有异议,通知承包人修改后重新提交。发包人应在承包人提交变更估价申请后14天内审批完毕。发包人逾期未完成审批或未提出异议的,视为认可承包人提交的变更估价申请。
第899题 关于现场签证工作程序的说法,正确的是( )。
A.承包人应在接受发包人要求的14天内提出签证
B.承包人应该在完成发包人要求完成的合同零星工作以后提出签证
C.承包人应该在发包人提出要求完成的合同零星工作以前提出签证,发包人签证后施工
D.发包人应在收到承包商的签证报告后7天内给予确认或提出修改意见
参考答案:C
解析:
承包人应发包人要求完成合同以外的零星工作或非承包人责任事件发生时,承包人应按合同约定及时向发包人提出现场签证。当合同对现场签证未作具体约定时,按照《建设工程价款结算暂行办法》的规定处理:(1)承包人应在接受发包人要求的7天内向发包人提出签证,发包人签证后施工。若没有相应的计日工单价,签证中还应包括用工数量和单价、机械台班数量和单价、使用材料品种及数量和单价等。若发包人未签证同意,承包人施工后发生争议的,责任由承包人自负。(2)发包人应在收到承包人的签证报告48小时内给予确认或提出修改意见,否则视为该签证报告已经认可。(3)发承包双方确认的现场签证费用与工程进度款同期支付。
第900题 某工程在保修期内,因工程质量问题导致外墙漏雨,发包人多次通知承包人进行维修,但承包人不予理睬,此时发包人可以采取的恰当做法是( )。
A.自行维修,维修费用由发包人承担
B.委托第三方进行维修,维修费用由承包人承担
C.委托第三方进行维修,维修费用由发包人承担
D.自行维修,维修费用由工程实际使用人承担
参考答案:B
解析:
因承包人原因造成工程的缺陷或损坏,承包人拒绝维修或未能在合理期限内修复缺陷或损坏,且经发包人书面催告后仍未修复的,发包人有权自行修复或委托第三方修复,所需费用由承包人承担,但修复范围超出缺陷或损坏范围的,超出范围部分的修复费用由发包人承担。
