二级建造师《建设工程项目管理》试题题库(2014题)


第61题 赢得值法评价指标之一的费用偏差反映的是( )。


A.统计偏差

B.平均偏差

C.绝对偏差

D.相对偏差


参考答案:C


解析:

【内容考查】本题考查的是赢得值(挣值)法。

【选项分析】费用(进度)偏差反映的是绝对偏差,结果很直观,有助于费用管理人员了解项目费用出现偏差的绝对数额,并依此采取一定措施,制定或调整费用支出计划和资金筹措计划。因此,费用(进度)偏差仅适合于对同一项目作偏差分析。费用(进度)绩效指数反映的是相对偏差,它不受项目层次的限制,也不受项目实施时间的限制,因而在同一项目和不同项目比较中均可采用。即“绝对偏差”最符合题意。


第62题 根据下表给定逻辑关系绘制而成的某分部工程双代号网络计划如下图所示,其作图错误包括( )。


A.节点编号有误

B.存在循环回路

C.有多个起点节点

D.有多个终点节点

E.不符合给定逻辑关系


参考答案:ADE


第63题 关于网络图绘图规则的说法,正确的有( )。


A.双代号网络图和单代号网络图均只能有一个起点节点

B.双代号网络图箭线不宜交叉,单代号网络图箭线适宜交叉

C.单代号网络图中严禁出现循环回路,双代号网络图中可以出现循环回路

D.单代号网络图中当交叉不可避免时,可用过桥法或指向法

E.网络图中节点编号可不连续


参考答案:ADE


第64题 在工人工作时间消耗的分类中,损失时间不应包括( )。


A.多余和偶然时间

B.休息时间

C.停工时间

D.违背劳动纪律损失时间


参考答案:B

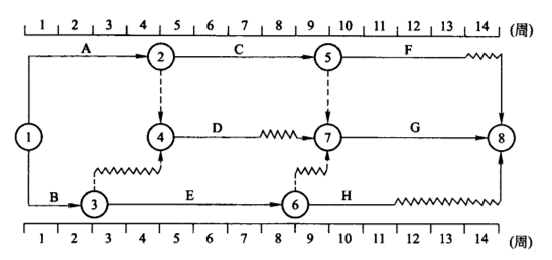

第65题 某工程双代号时标网络计划如下图所示,则该进度计划的关键线路是( )。



A.1—2—5—7—8

B.1—2—4—7—8

C.1—2—5—8

D.1—3—6—7—8


参考答案:A


第66题 【2011年真题】关于施工安全管理任务的说法,正确的有( )。


A.施工平面图设计是施工安全管理计划的主要内容

B.施工班组应设置兼职的安全员

C.施工安全管理控制主要以施工活动中的人力、物力和环境为对象

D.创造安全文明示范工地是施工安全管理目标实施的主要内容之一

E.所有施工项目均应制定单项安全技术方案和措施


参考答案:ABCD


解析:【过时考点】施工平面图设计是施工安全管理的主要内容,设计时应充分考虑安全、防火、防爆、防污染等因素,满足施工安全生产的要求。故选择A选项。
施工班组应设置不脱产的兼职安全员,协助班组长搞好班组的安全生产管理。故选择B选项。
施工安全管理控制主要以施工活动中的人力、物力和环境为对象,建立一个安全的生产体系,确保施工活动的顺利进行,故选择C选项。
施工安全管理目标实施的主要内容:六杜绝、三消灭、二控制、一创建。其中的“一创建”是指创建安全文明示范工地。故选择D选项。
对于结构复杂、施工难度大、专业性强的项目,除制定项目总体安全技术保证计划外,还必须制定单位工程或部分、分项工程的安全措施。故E选项错误。



第68题 施工组织总设计、单位工程施工组织设计以及分部(分项)工程施工组织设计均包括的内容是( )。


A.施工部署

B.施工机械的选择

C.各项资源需求量计划

D.施工总进度计划


参考答案:C


第69题 为了取得成本管理的理想效果,项目经理可采取的组织措施是( )。


A.加强施工定额管理,控制活劳动和物化劳动的消耗

B.进行技术经济分析,确定最佳施工方案

C.对各种变更及时落实业主签证

D.研究合同条款,寻找索赔机会


参考答案:A





第73题 在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作M的总时差由原计划的3天变为-2天,说明工作M的实际进度( )。


A.拖后5天,影响工期2天

B.拖后2天,影响工期2天

C.拖后3天,影响工期2天

D.拖后2天,影响工期1天


参考答案:A


第74题 【2012年真题】根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),承包人的义务有( )。


A.为劳务分包人提供生产、生活临时设施

B.为劳务分包人从事危险作业的职工办理意外伤害保险

C.编制物资需用量计划表

D.为租赁或提供给劳务分包人使用的施工机械设备办理保险

E.负责工程测量定位、技术交底、组织图纸会审


参考答案:ACDE

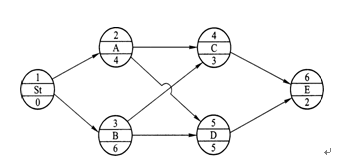

第75题 某工程单代号网络计划如下图所示,其关键线路为( )。



A.1-2-4-6

B.1-3-4-6

C.1-3-5-6

D.1-2-5-6


参考答案:C


解析:

【内容考查】本题考查的是关键线路的确定。

【选项分析】在各条线路中,有一条或几条线路的总时间最长,称为关键线路。通过对各条线路工作持续时间之和的计算,由于线路1—3—5—6持续时间最长13天(6+5+2天),故为关键线路。其他线路上工作持续时间之和均小于13天。


第76题 下列产品中,要求材料供货商实施强制性3C产品认证的是( )。


A.钢筋

B.断路器

C.建筑防水卷材

D.水泥


参考答案:B


第77题 工人为了赶工不按规程和标准实施操作,振捣疏漏造成混凝土质量事故。从事故责任来看,该事件属于( )责任事故。


A.指导责任事故

B.操作责任事故

C.技术责任事故

D.组织责任事故


参考答案:B


第78题 【2012年真题】某工程双代号网络计划如图所示(时间单位:d),则该计划的关键线路是( )。



A.①—②—③—④—⑤—⑥

B.①—②—③—④—⑥

C.①—③—④—⑥

D.①—③—⑤—⑥


参考答案:C


第79题 下列建筑安装工程的费用中,属于可以直接计入工程对象是( )。


A.支付给生产工人的工资

B.差旅交通费

C.支付给管理人员的工资

D.办公费


参考答案:A


解析:

【内容考查】本题考查的是施工成本管理的任务与措施。

【选项分析】直接成本是指施工过程中耗费的构成工程实体或有助于工程实体形成的各项费用支出,其是可以直接计人工程对象的费用,包括人工费、材料费、施工机具使用费和施工措施费等。
