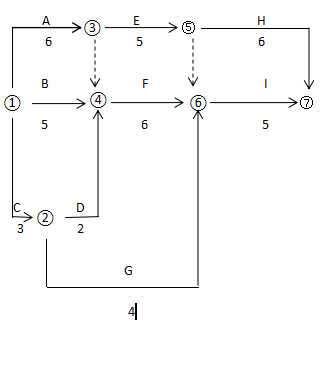

第721题 在双代号网络计划中,如果其计划工期与计算工期相等,且工作i-j的完成节点在关键线路上,则工作i-j的自由时差( )。
A.等于零
B.小于零
C.小于其相应的总时差
D.等于其相应的总时差
参考答案:D
A.准备时间
B.结束时间
C.不可避免中断时间
D.基本工作时间
参考答案:D
第723题 根据施工现场环境保护的要求,凡在人口稠密区进行强噪声作业时,须严格控制作业时间,一般情况下,停止强噪声作业的时间是( )。
A.晚9点到次日早4点之间
B.晚11点到次日早4点之间
C.晚12点到次日早6点之间
D.晚10点到次日早6点之间
参考答案:D
A.-0.6万元;1.07
B.0.6万元;1.07
C.0.6万元;0.94
D.-0.6万元;0.94
参考答案:B
解析:
【内容考查】本题考查的是赢得值(挣值)法。
【选项分析】进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=2000×12-2400×12=-4800元;
进度绩效指数(SPI)=已完工作预算费用/计划工作预算费用=(2000×12)/(2400×12)=0.83。
第726题 根据《标准施工招标文件》中“通用合同条款”的规定,在质量控制方面下述说法正确的有( )。
A.监理人的检查和检验,不免除承包人按合同约定应负的责任
B.监理人未按约定的时间进行检查的,承包人可自行完成覆盖工作,监理人应签字确认,并不得约定重新检查
C.由于发包人原因造成的工程不合格,需要承包人采取措施补救的,发包人应承担由此增加的费用和工期延误,并支付承包人合理利润
D.承包人未通知监理人到场检查,私自将工程隐蔽部位覆盖的,监理人有权指示承包人钻孔或揭开检查,由此增加的费用和工期延误视检查结果而定
E.按合同约定应由监理人与承包人共同进行试验和检验的,由承包人负责提供必要的试验资料和原始记录
参考答案:ACE
第727题 按程序覆盖后的隐蔽工程监理工程师重新检验的费用( )。
A.应由承包人承担
B.应由发包人承担
C.因监理人未对隐蔽工程进行验收,应由监理人承担
D.应视重新检验结果,确定由哪方承担
参考答案:D
第728题 下列施工成本管理活动或文件中,属于施工项目降低成本的指导文件及设立目标成本依据的是( )。
A.施工成本预测
B.施工成本分析
C.施工成本计划
D.施工成本核算
参考答案:C
解析:
【内容考查】本题考查的是施工成本管理的任务。
【选项分析】施工成本计划是以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案,它是建立施工项目成本管理责任制、开展成本控制和核算的基础,它是该项目降低成本的指导文件,是设立目标成本的依据。
第729题 建设工程项目管理,是指自项目开始至项目完成,通过项目策划和项目控制,实现项目的费用目标、进度目标和质量目标。对此,下列理解中正确的是( )。
A.自项目开始至项目完成的是项目的寿命期
B.项目策划的主要任务是项目定义
C.费用目标对业主而言就是成本目标
D.项目实施期管理的主要任务就是通过管理使项目目标得以实现
参考答案:D
第730题 根据《建设工程工程量清单计价规范》(GB-50500-2013),关于工程项目合同类型选择的说法,不正确的是( )
A.对使用工程量清单计价的工程,单价合同和总价合同均可采用
B.采用单价合同时,合同文件必须包括工程量清单
C.采用总价合同时,工程量清单中的工程量不具备合同约束力
D.工程量清单计价的适用性不受合同形式的影响
参考答案:C
第732题 【2011年真题】下列进度计划中,可直接用于组织施工作业的计划是( )。
A.施工企业的旬生产计划
B.建设工程项目施工的月度施工计划
C.施工企业的月度生产计划
D.建设工程项目施工的季度施工计划
参考答案:B
第733题 【2011年真题】《职业健康安全管理体系-规范》(GB/T28001-2001)的构成要素有( )。
A.策划
B.持续改进
C.实施与运行
D.检查纠正措施
E.管理评审
参考答案:ACDE
第734题 关于工程监理单位工作性质的说法,正确的是( )。
A.工程监理单位接受业主的委托必须保证项目目标的实现
B.工程监理单位在组织上不能依附于监理工作的对象
C.工程监理单位从事监理工作人员均应是注册监理工程师
D.工程监理单位以独立的第三方身份处理业主和承包商的冲突
参考答案:B
第735题 根据现行《建筑安装工程费用项目组成》(建标[2013]44号),全费用综合单价的组成是( )。
A.人工费+材料费+机械费+规费+税金
B.分部分项工程费+措施项目费+其他项目费+规费+税金
C.分部分项工程费+措施项目费+其他项目费+利润+规费+税金
D.人工费+材料费+施工机具使用费+管理费+利润+规费+税金
参考答案:D
第736题 某工程在混凝土施工过程中,由于称重设备发生故障,导致工人向混凝土中掺入超量聚羧酸盐系高效减水剂,导致质量事故。该事故应判定为( )。
A.指导责任事故
B.社会、经济原因引发的事故
C.技术原因引发的事故
D.管理原因引发的事故
参考答案:D

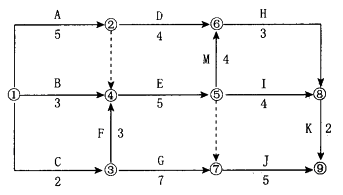

第738题 【2014年真题】关于双代号网络图绘图规则的说法,正确是( )。
A.箭线不能交叉 ?
B.关键工作必须安排在图面中心 ?
C.只有一个起点节点 ?
D.工作箭线只能用水平线 ?
参考答案:C
第739题 政府对施工质量实施监督管理的主要手段是( )。
A.施工旁站制度和竣工验收备案制度
B.施工许可制度和标准化管理制度
C.施工标准化管理制度和竣工验收备案制度
D.施工许可制度与竣工验收备案制度
参考答案:D
第740题 根据《生产安全事故报告和调查处理条例》规定,下列选项中属于生产安全重大事故的有( )。
A.造成30人以上死亡的事故
B.造成10人以上30人以下死亡的事故
C.造成50人以上100人以下重伤的事故
D.造成1亿元以上直接经济损失的事故
E.造成5000万元以上1亿元以下直接经济损失的事故
参考答案:BCE
解析:
【内容考查】本题考查的是按照生产安全事故造成的人员伤亡或直接经济损失分类。
【选项分析】重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故。
