第1981题 以成本加酬金形式发包的建设工程项目,其施工图纸可能不能事先完成。因此,在不增加成本的前提下,承包商可以通过( )缩短工期。
A.分段施工
B.加快进度
C.增加人工
D.增加设备
参考答案:A
解析:
【内容考查】本题考查的是成本加酬金合同的特点和适用条件。
【选项分析】对业主而言,成本加酬金合同形式也有一定优点,如:
(1)可以通过分段施工缩短工期,而不必等待所有施工图完成才开始招标和施工;
(2)可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的反应会比较积极和快捷;
(3)可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足;
(4)业主可以根据自身力量和需要,较深入地介入和控制工程施工和管理;
(5)也可以通过确定最大保证价格约束工程成本不超过某一限值,从而转移一部分风险。
第1982题 一般在工程初期很难描述工作范围和性质,或工期紧迫,无法按常规编制招标文件招标时采用( )。
A.成本加固定费用合同
B.成本加奖金合同
C.成本加固定比例费用合同
D.最大成本加费用合同
参考答案:C
解析:
【内容考查】成本加酬金合同的形式
【选项分析】成本加固定比例费用合同,工程成本中直接费加一定比例的报酬费,报酬部分的比例在签订合同时由双方确定。这种方式的报酬费用总额随成本加大而增加,不利于缩短工期和降低成本。一般在工程初期很难描述工作范围和性质,或工期紧迫,无法按常规编制招标文件招标时采用。
第1983题 对于应急工程的建设,其工程承包合同的计价形式较适合采用( )。
A.变动总价合同
B.固定单价合同
C.变动单价合同
D.成本加酬金合同
参考答案:D
解析:
【内容考查】本题考查的是三种合同计价方式的选择。

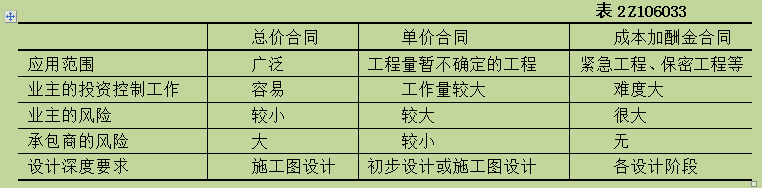

【选项分析】不同的合同计价方式具有不同的特点、应用范围,对设计深度的要求也是不同的,其比较见下表:
第1984题 对于时间要求特别紧迫的抢险救灾工程建设,其工程承包合同计价形式较适合采用( )。
A.总价合同
B.固定单价合同
C.变动单价合同
D.成本加酬金合同
参考答案:D
解析:
【内容考查】本题考查的是三种合同计价方式的选择。

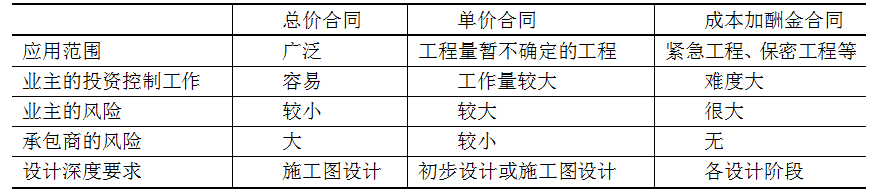

【选项分析】不同的合同计价方式具有不同的特点、应用范围,对设计深度的要求也是不同的,其比较见表2Z106033。
第1985题 成本加酬金合同的形式主要有( )。
A.成本加固定费用合同
B.成本加固定比例费用合同
C.最大成本加税金合同
D.成本加奖金合同
E.最大成本加费用合同
参考答案:ABDE
解析:
【内容考查】本题考查的是成本加酬金合同的形式。
【选项分析】成本加酬金合同有许多种形式:成本加固定费用合同;成本加固定比例费用合同;成本加奖金合同;最大成本加费用合同。
第1986题 从风险角度而言,以下合同中承包商承担风险程度最小的合同是( )。
A.固定单价合同
B.变动单价合同
C.总价合同
D.成本加酬金合同
参考答案:D
解析:
【内容考查】本题考查的是成本加酬金合同的含义。
【选项分析】采用成本加酬金合同,承包商不承担任何价格变化或工程量变化的风险,这些风险主要由业主承担,对业主的投资控制很不利。
第1987题 下列成本加酬金合同的优点中,对业主有利的有( )。
A.可以确定合同工程内容、工程量及合同终止时间
B.可以通过分段施工缩短施工工期
C.可以通过最高限价约束工程成本,转移全部风险
D.可以利用承包商的施工技术专家帮助改进设计的不足
E.可以较深入介入和控制工程施工和管理
参考答案:BDE
解析:
【内容考查】本题考查的是成本加酬金合同的特点和适用条件。
【选项分析】对业主而言,这种合同形式也有一定优点,如:
(1)可以通过分段施工缩短工期,而不必等待所有施工图完成才开始招标和施工;
(2)可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的反应会比较积极和快捷;
(3)可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足;
(4)业主可以根据自身力量和需要,较深入地介入和控制工程施工和管理;
(5)也可以通过确定最大保证价格约束工程成本不超过某一限值,从而转移一部分风险。
第1988题 根据九部委《标准施工招标文件》,关于承包人索赔期限的说法,正确的是( )。
A.按照合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发后发生的索赔
B.按照合同约定接收竣工付款证书后,仍有权提出在合同工程接收证书颁发前发生的索赔
C.按照合同约定接收竣工验收证书后,无权提出在合同工程接收证书颁发前发生的索赔
D.按照合同约定提交的最终结清申请单中, 只限于提出工程接收证书颁发前发生的索赔
参考答案:A
解析:
【内容考查】承包人提出索赔的期限
【选项分析】根据九部委《标准施工招标文件》中的通用合同条款,承包人提出索赔的期限如下:
(1)承包人按合同约定接受了竣工付款证书后,应被认为已无权再提出在合同工程接收证书颁发前所发生的任何索赔。
(2)承包人按合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发后发生的索赔。提出索赔的期限自接受最终结清证书时终止。
A.新的索赔意向书
B.延续索赔通知
C.新的索赔证据和依据
D.最终索赔报告
参考答案:B
解析:
【内容考查】本题考查的是施工合同索赔的程序。
【选项分析】索赔事件具有连续影响的,承包人应按合理时间间隔继续递交延续索赔通知,说明连续影响的实际情况和记录,列出累计的追加付款金额和(或)工期延长天数。
第1990题 如果对方提出了索赔要求,则应采取各种措施来反击或反驳对方的索赔要求。通常采取的措施是( )。
A.分析合同错误,提出不同意见
B.抓对方的失误,向对方提出索赔
C.说明自身难处,赢得对方理解
D.抓住客观原因,说明双方有责
参考答案:B
解析:
【内容考查】本题考查的是反索赔的基本内容。
【选项分析】“分析合同错误,提出不同意见”错误,分析合同错误,并不能说明自身没有责任。
“说明自身难处,赢得对方理解”错误,说明自身难处,根本就不是反索赔应有的态度。
“抓住客观原因,说明双方有责”错误,说明双方有责,则也认可了自身的责任。
这三个选项都不甚符合“防止对方提出索赔和反驳对方”的反索赔的工作内容。只有选项“抓对方的失误,向对方提出索赔”是通过向对方的索赔来反击对方索赔要求,而这正是反索赔经常采取的方式之一。
第1991题 对于承包人向发包人的索赔请求,工程师要根据发包人的委托或授权,对承包人的索赔要求进行审核和质疑,其审核和质疑要围绕( )进行。
A.索赔事件是属于业主、监理工程师的责任还是第三方的责任
B.事实和合同的依据是否充分
C.承包商是否采取了措施保护现场和证据
D.是否需要补充证据
E.索赔计算是否正确、合理
参考答案:ABDE
解析:
【内容考查】本题考查的是索赔文件的审核。
【选项分析】对于承包人向发包人的索赔请求,索赔文件应该交由工程师(监理人)审核。工程师(监理人)根据发包人的委托或授权,对承包人的索赔要求进行审核和质疑,其审核和质疑主要围绕以下几个方面:
(1)索赔事件是属于业主、监理工程师的责任还是第三方的责任;
(2)事实和合同的依据是否充分;
(3)承包商是否采取了适当的措施避免或减少损失;
(4)是否需要补充证据;
(5)索赔计算是否正确、合理。
第1992题 索赔意向通知要简明扼要地说明( )等方面的内容。
A.索赔事件发生的时间、地点和情况
B.索赔事件的发展动态
C.索赔依据和理由
D.索赔事件对工程成本和工期的不利影响
E.索赔金额
参考答案:ABCD
解析:
【内容考查】本题考查的是索赔意向通知和索赔通知的内容。
【选项分析】索赔意向通知要简明扼要地说明以下四个方面的内容:(1)索赔事件发生的时间、地点和简单事实情况描述;(2)索赔事件的发展动态;(3)索赔依据和理由;(4)索赔事件对工程成本和工期产生的不利影响。
第1993题 根据FIDIC合同条件,为了不让索赔权利失效,承包人应在干扰事件结束后的( )天内,提交最终索赔报告。
A.7
B.14
C.21
D.28
参考答案:D
解析:
【内容考查】本题考查的是索赔文件的提交。
【选项分析】根据FIDIC合同条件和我国《建设工程施工合同示范文本》GF--99--0201规定,承包人必须在发出索赔意向通知后的28天内或经过工程师(监理人)同意的其他合理时间内向工程师(监理人)提交一份详细的索赔文件和有关资料。如果干扰事件对工程的影响持续时间长,承包人则应按工程师(监理人)要求的合理间隔(一般为28天),提交中间索赔报告,并在干扰事件影响结束后的28天提交一份最终索赔报告。否则将失去该事件请求补偿的索赔权利。
第1994题 在工程实施过程中发生索赔事件以后,承包人首先应( )。
A.向建设主管部门报告
B.向工程师发出书面索赔意向通知
C.收集索赔证据并计算相应的经济和工期损失
D.向工程师递交正式索赔报告
参考答案:B
解析:
【内容考查】本题考查的是施工合同索赔的程序。
【选项分析】在工程实施过程中发生索赔事件以后,或者承包人发现索赔机会,首先要提出索赔意向,即在合同规定时间内将索赔意向用书面形式及时通知发包人或者工程师(监理人),向对方表明索赔愿望、要求或者声明保留索赔权利,这是索赔工作程序的第一步。
第1995题 根据《标准施工招标文件》,对于承包人向发包人的索赔请求,在索赔事件影响结束后的( )天内,承包人应向监理人递交最终索赔通知书,说明最终要求索赔的追加付款金额和延长的工期,并附必要的记录和证明材料。
A.7
B.14
C.28
D.56
参考答案:C
解析:
【内容考查】索赔意向通知和索赔通知
【选项分析】根据《标准施工招标文件》,对于承包人向发包人的索赔请求,在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书,说明最终要求索赔的追加付款金额和延长的工期,并附必要的记录和证明材料。
第1996题 根据《标准施工招标文件》,关于施工合同索赔程序的规定,正确的是( )。
A.设计变更发生后,承包人应在14天内向发包人提交索赔通知
B.索赔事件持续进行,承包人应在事件终了后立即提交索赔报告
C.承包人在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书
D.索赔意向通知书发出后42天内,承包人应向监理人提交一份详细的索赔文件和有关资料
参考答案:C
解析:
【内容考查】本题考查的是索赔意向通知和索赔通知。
【选项分析】承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。
第1997题 下列工程担保中,应由发包人出具的有( )。
A.支付担保
B.履约担保
C.预付款担保
D.保修担保
参考答案:A
解析:
【内容考查】本题考查的是.支付担保的含义。
【选项分析】支付担保是中标人要求招标人提供的保证履行合同中约定的工程款支付义务的担保。履约担保、预付款担保、保修担保,是承包人向发包人提供。
第1998题 债务人不转移对拥有财产的占有,将该财产作为债权的担保,债务人不履行债务时,债权人有权依法从将该财产折价或者拍卖、变卖该财产的价款中优先受偿。这种担保方式是( )担保。
A.保证
B.质押
C.抵押
D.留置
参考答案:C
解析:
【内容考查】本题考查的是抵押的概念。
【选项分析】抵押是指债务人或者第三人不转移对所拥有财产的占有,将该财产作为债权的担保。债务人不履行债务时,债权人有权依法从将该财产折价或者拍卖、变卖该财产的价款中优先受偿。
第1999题 我国投标担保可以采用的担保方式有( )。
A.银行保函
B.信用证
C.担保公司担保书
D.同业担保书
E.投标保证金
参考答案:ACDE
解析:
【内容考查】本题考查的是投标担保的形式。
【选项分析】投标担保可以采用银行保函、担保公司担保书、同业担保书和投标保证金担保方式。
第2000题 下列关于履约担保的说法,正确的是( )。
A.建筑业通常倾向于采用无条件银行保函作为履约担保
B.履约担保是担保金额最大的工程担保
C.履约担保书通常是由商业银行开具
D.采用担保书的金额要求比银行保函的金额要求低
参考答案:B
解析:
【内容考查】本题考查的是履约担保。
【选项分析】选项“建筑业通常倾向于采用无条件银行保函作为履约担保”错误,正确的表述应为“建筑业通常倾向于采用有条件的银行保函作为履约担保”。选项“履约担保书通常是由商业银行开具”错误,正确的表述应为“履约担保书通常是由担保公司或保险公司开具”。选项“采用担保书的金额要求比银行保函的金额要求低”错误,履约保证金额的大小取决于招标项目的类型与规模,故采用担保书或银行保函的金额应该是一样的。
