第61题 关于土石方填筑正确的意见是( )。
A.不宜采用同类土填筑
B.从上至下填筑土层的透水性应从小到大
C.含水量大的黏土宜填筑在下层
D.硫酸盐含量小于5%的土不能使用
参考答案:B
解析:
【内容考查】此题考查土石方工程施工技术。
【选项分析】填方宜采用同类土填筑,如采用不同透水性的土分层填筑时,下层宜填筑透水性较大、上层宜填筑透水性较小的填料,或将透水性较小的土层表面做成适当坡度,以免形成水囊。碎石类土、砂土、爆破石渣及含水量符合压实要求的黏性土可作为填方土料。淤泥、冻土、膨胀性土及有机物含量大于8%的土(最新规定为大于5%、根据当地教材规定来学习),以及硫酸盐含量大于5%的土均不能做填土。
第62题 单斗抓铲挖掘机的作业特点是( )。
A.前进向下,自重切土
B.后退向下,自重切土
C.后退向下,强制切土
D.直上直下,自重切土
参考答案:D
解析:
【内容考查】此题考查土石方施工机械。
【选项分析】抓铲挖掘机的作业,直上直下,自重切土。
第63题 在开挖深3m,Ⅰ~Ⅲ级砂土基坑,且地下水位较高时,应优先采用( )。
A.正铲挖掘机
B.反铲挖掘机
C.拉铲挖掘机
D.抓铲挖掘机
参考答案:B
解析:
【内容考查】此题考查土石方施工机械。
【选项分析】反铲挖掘机能开挖停机面以下的I~Ⅲ级的砂土或黏土,适宜开挖深度4m以内的基坑,对地下水位较高处也适用。
A.沟槽推土法
B.斜角推土法
C.下坡推土法
D.分批集中,一次推土法
参考答案:B
解析:
【内容考查】此题考查土石方施工机械。
【选项分析】斜角推土法。将铲刀斜装在支架上,与推土机横轴在水平方向形成一定角度进行推土。一般在管沟回填且无倒车余地时可采用这种方法。
A.正铲挖掘机
B.反铲挖掘机
C.拉铲挖掘机
D.抓铲挖掘机
参考答案:D
解析:
【内容考查】此题考查土石方施工机械。
【选项分析】抓铲挖掘机可以挖掘独立基坑、沉井,特别适于水下挖土。
第66题 在较硬的土质中,用推土机进行挖、运作业,较适宜的施工方法是( )。
A.下坡推土法
B.并列推土法
C.分批集中,一次推送法
D.沟槽推土法
参考答案:C
解析:
【内容考查】此题考查土石方工程施工机械。
【选项分析】在较硬的土中,推土机的切土深度较小次铲土不多,可分批集中,再整批地推送到卸土区。
A.2台
B.3台
C.4台
D.5台
参考答案:C
解析:
此题考查土石方工程施工机械。并列推土法,并列台数不宜超过4台,否则互相影响。(该知识点在不同省份有不同的规范,请学员以自己省份教材为标准。)
第68题 施工地段较短,起伏不大的挖填工程,铲运机的开行路线为( )。
A.环形路线
B.8字形路线
C.三角形路线
D.矩形路线
参考答案:A
解析:
【内容考查】此题考查土石方工程施工机械。
【选项分析】施工地段较短、地形起伏不大的挖、填工程,适宜采用环形路线。对于挖、填相邻、地形起伏较大,且工作地段较长的情况,可采用8字路线。
A.正铲挖掘机;前进向下,自重切土
B.反铲挖掘机;后退向上,强制切土
C.拉铲挖掘机;后退向下,自重切土
D.抓铲挖掘机;前进向上,强制切土
参考答案:C
解析:
【内容考查】此题考查土石方工程施工机械。
【选项分析】A错误,应是:正铲挖掘机:前进向上,强制切土。B错误,应是:反铲挖掘机:后退向下,强制切土。D错误,应是:抓铲挖掘机:直上直下,自重切土。
第70题 反铲挖土机的挖土特点是( )。
A.前进向上,强制切土
B.后退向下,强制切土
C.后退向下,自重切土
D.直上直下,自重切土
参考答案:B
解析:
【内容考查】此题考查土石方施工机械。
【选项分析】反铲挖土机其挖土特点是:后退向下,强制切土。
第71题 按编制对象不同,施工组织设计的三个层次是指( )。
A.施工组织总设计、单位工程施工组织设计和施工方案
B.施工组织总设计、单项工程施工组织设计和施工进度计划
C.施工组织设计、施工进度计划和施工方案
D.指导性施工组织设计、实施性施工组织设计和施工方案
参考答案:A
解析:
【内容考查】此题考查施工组织设计。
【选项分析】按编制对象不同,施工组织设计包括三个层次,即:施工组织总设计、单位工程施工组织设计和施工方案。
参考答案:见解析
解析:

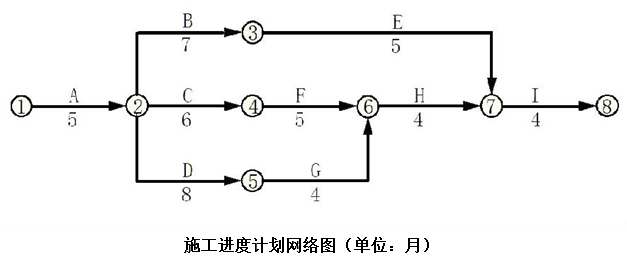

1.调整后的施工进度计划网络图如下图所示:
(1)关键线路:A→B→F→H→I、A→D→G→H→I。
(2)总工期=5+7+5+4+4=25月。
2.(1)工期索赔不成立。
理由:E为非关键工作,总时差为4,不可抗力延误的3个月没有影响总工期,所以工期索赔不成立。
(2)费用索赔不成立。
理由:32.7万元的费用索赔中施工设备损失费用8.2万元是不能索赔的,因不可抗力事件导致的承包人的施工机械设备损坏及停工损失,由承包人承担。清理和修复工程费用24.5万元是可以索赔的,因为不可抗力事件导致工程所需清理、修复费用,由发包人承担。

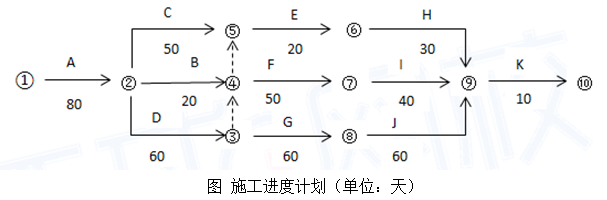

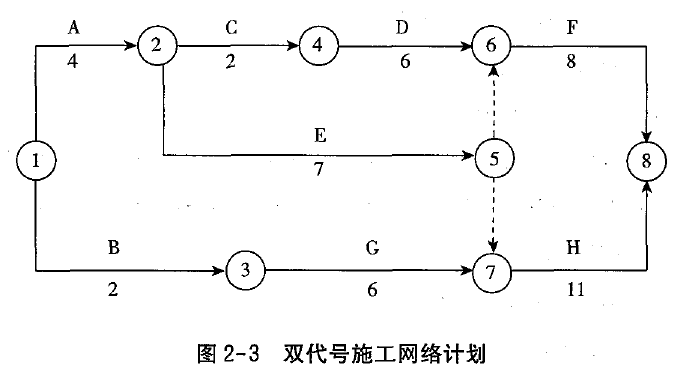

参考答案:见解析
解析:
1.关键路线为所有线路中最长的线路,工期为22个月。线路为1-2-5-7–8,关键工作为A、E、H。
2.工作B总时差:3
工作C总时差:2
工作G总时差:3
3.工作C和工作G共用一台施工机械且需按先后顺序施工时,有两种可行的方案:

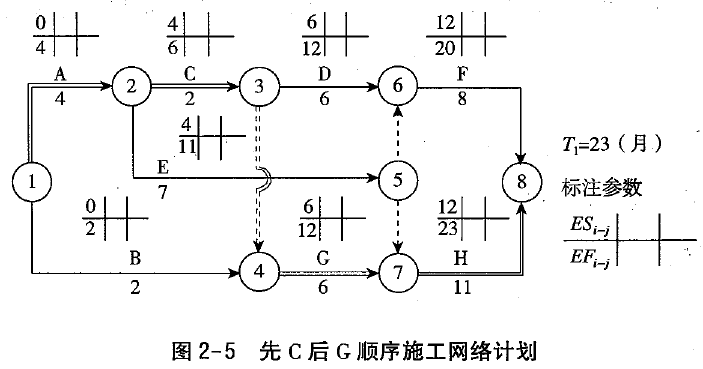

方案一:按先C后G顺序施工,调整后网络计划如图2-5所示。

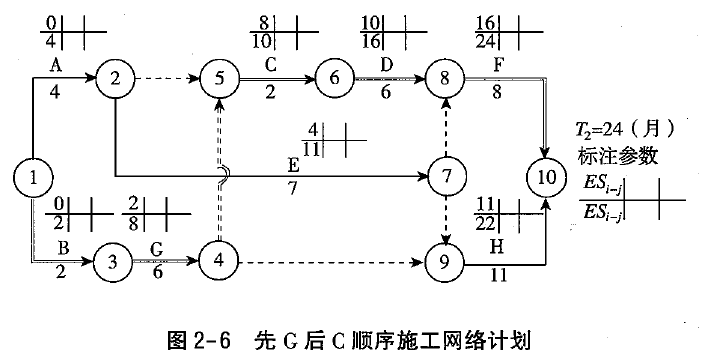

方案二:按先G后C顺序施工,调整后网络计划如图2-6所示。
通过上述两方案的比较方案一的工期比方案二的工期短且满足合同工期的要求。因此,应按先C后G的顺序组织施工较为合理。
参考答案:见解析
解析:
1.BEJ的顺序为B→E→J,故需要在⑥到⑧之间加上一个虚工作,由⑥指向⑧。调整后的网络计划图如下图所示:
2.(1)为节约特种设备租赁费用,该特种设备最迟第150日末必须租赁进场。
理由:在150日末的时候,B工作已经将总时差用完,如果再晚开始就会影响总工期。
(2)该特种设备在现场的闲置时间为10天。
第75题 在工程网络计划中,工作M的最迟完成时间为第25天,其持续时间为6天,工作有两项紧前工作,它们的最早完成时间分别为第10天和第14天,M的总时差为( )天。
A.5
B.6
C.9
D.15
参考答案:A
解析:
【内容考查】此题考查双代号网络计划图。
【选项分析】M有两项紧前工作,它们的最早完成时间分别为第10天和第14天,所以M工作的最早开始时间为14,m的最迟开始时间为第19天,持续时间为6,所以最早完成时间为第20天。最迟完成为25,所以M总时差为19-14=5天。
第76题 履带式起重机的主要参数不包括( )。
A.起重量
B.起重高度
C.起重时间
D.起重半径
参考答案:C
解析:
【内容考查】此题考查起重机具。
【选项分析】履带式起重机的主要参数有三个:起重量Q、起重高度H和起重半径R。
第77题 塔式起重机的工作速度参数有( )。
A.起重速度
B.回转速度
C.牵引速度
D.俯仰变幅速度
E.大小车运行速度
参考答案:BDE
解析:
【内容考查】此题考查起重机械。
【选项分析】塔式起重机的工作速度参数包括:起升速度、回转速度、俯仰变幅速度、小车运行速度和大车运行速度等。在塔式起重机的吊装作业循环中,提高起升速度,特别是提高空钩起落速度,是缩短吊装作业循环时间,提高塔式起重机生产效率的关键。
第78题 非承重墙应优先采用( )。
A.烧结空心砖
B.烧结多孔砖
C.粉煤灰砖
D.煤矸石砖
参考答案:A
解析:
【内容考查】此题考查砌筑材料。
【选项分析】烧结空心砖是以黏土、页岩、煤矸石或粉煤灰为主要原料烧制的主要用于非承重部位的空心砖。其顶面有孔、孔大而少,孔洞为矩形条孔或其他孔形,孔洞率大于40%。由于其孔洞平行于大面和条面,垂直于顶面,使用时大面承压,承压面与孔洞平行,所以这种砖强度不高,而且自重较轻,因而多用于非承重墙。
第79题 基础部分必须断开的是( )。
A.伸缩缝
B.温度缝
C.沉降缝
D.施工缝
参考答案:C
解析:
【内容考查】此题考查民用建筑构造中墙体的细部构造。
【选项分析】房屋相邻部分的高度、荷载和结构形式差别很大而地基又较弱时,房屋有可能产生不均匀沉降。应在适当位置,如复杂的平面或体形转折处、高度变化处、荷载、地基的压缩性和地基处理的方法明显不同处设置沉降缝。沉降缝与伸缩缝不同之处是除屋顶、楼板、墙身都要断开外,基础部分也要断开。
A.板式楼板
B.梁板式肋形楼板
C.井字形肋楼板
D.无梁式楼板
参考答案:A
解析:
【内容考查】此题考查民用建筑构造中的楼板。
【选项分析】房屋中跨度较小的房间(如厨房、厕所、贮藏室、走廊)及雨篷、遮阳等常采用现浇钢筋混凝土板式楼板。
