二级造价工程《造价管理基础知识》试题题库(381题)


第321题

在概算定额的基础上进一步综合扩大,以建筑物和构筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位编制的定额,称为( )。


A.施工定额

B.综合预算定额

C.概算指标

D.投资估算指标


参考答案:C


解析:

概算指标是在概算定额的基础上进一步综合扩大,以建筑物和构筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位,规定所需人工、材料及施工机械台班消耗数量指标及其费用指标。


第322题

采用概算定额法编制设计概算的主要工作步骤有:①确定各分部分项工程项目的概算定额单价;②熟悉图纸;③计算企业管理费、利润和增值税;④编写概算编制说明;⑤计算单位工程概算造价;⑥列出分部分项顺序,列出分部分项工程的项目名称,并计算工程量。上述工作步骤正确的排序是( )。


A.②⑥①③⑤④

B.④②⑥①⑤③

C.②⑥④①③⑤

D.④⑥②①⑤③


参考答案:A


解析:

利用概算定额编制概算的具体步骤如下:1)熟悉图纸,了解设计意图、施工条件和施工方法。2)按照概算定额的分部分项顺序,列出分部工程(或扩大分项工程或扩大结构构件)的项目名称,并计算工程量。3)确定各分部工程项目的概算定额单价。4)根据分部工程的工程量和相应的概算定额单价计算人工、材料、机械费用。5)计算企业管理费、利润和增值税。6)计算单位工程概算造价。7)编写概算编制说明。


第323题

劳动定额中工人工作时间包括了不可避免的中断时间,下列属于不可避免中断时间的是()。


A.拆除超过图示高度的多余墙体的时间

B.工人为恢复体力的休息时间

C.安装工人等候构件起吊的时间

D.工人转移工作地点时间


参考答案:C


解析:

其中不可避免的中断时间包含:如汽车司机等候装货的时间,安装工人等候构件起吊的时间等。A选项属于损失时间中的多余和偶然工作时间,D选项属于辅助工作时间,B选项属于休息时间。


第324题

劳动定额的编制方法有( )。


A.经验估计法

B.统计计算法

C.技术测定法

D.比较类推法

E.理论计算法


参考答案:ACD


解析:

劳动定额的编制方法:经验估计法、统计分析法、技术测定法、比较类推法。


第325题

材料消耗定额是指正常施工条件和合理使用材料的情况下,生产质量合格的单位产品所必须消耗的建筑安装材料的数量标准,下列属于材料消耗定额有( )。


A.直接用于建筑和安装工程的材料

B.不可避免产生的施工废料

C.不可避免的场外运输损耗材料

D.不可避免的仓储损耗材料

E.不可避免的施工操作损耗


参考答案:ABE


解析:

材料消耗定额包括:

(1)直接用于建筑安装工程上的材料;

(2)不可避免产生的施工废料;

(3)不可避免的施工操作损耗。

其中,直接构成建筑安装工程实体的材料称为材料消耗净用量定额,不可避免的施工废料和施工操作损耗量称为材料损耗量定额。


第326题

以下材料消耗定额计算正确的是(  )。


A.材料消耗定额=材料消耗总用量×(1+损耗率)

B.材料消耗定额=材料消耗净用量×(1+损耗率)

C.材料消耗定额=材料损耗量×(1+损耗率)

D.材料消耗定额=材料消耗量×(1+损耗率)


参考答案:B


解析:

【内容考查】本题考查的是净用量定额靡损耗量定额

【选项分析】材料消耗定额=材料消耗净用量×(1+损耗率)


第327题

编制材料消耗定额的基本方法包括( )。


A.实验室试验法

B.理论计算法

C.造价额度法

D.现场技术测定法

E.现场统计法


参考答案:ABDE


解析:

编制材料消耗定额的基本方法包括:①现场技术测定法。②实验室试验法。③现场统计法。④理论计算法。


第328题

确定施工机械台班定额消耗量前需计算机械时间利用系数,其计算公式正确的是( )。


A.机械时间利用系数=机械纯工作1h正常生产率×工作班纯工作时间

B.机械时间利用系数=1/机械台班产量定额

C.机械时间利用系数=机械在一个工作班内纯工作时间/(一个工作班延续时间(8h))

D.机械时间利用系数=(一个工作班延续时间(8h))/机械在一个工作班内纯工作时间


参考答案:C


解析:

机械时间利用系数=机械在一个工作班内纯工作时间/(一个工作班延续时间(8h))。


第329题

施工机械按照国家规定应缴纳的车船税,保险费及检测费属于机械台班定额中的( )。


A.折旧费

B.维护费

C.其它费用

D.检测费


参考答案:C


解析:

其他费用是指施工机械按照国家规定应缴纳的车船税、保险费及检测费等。


第330题

以下定额基价计算公式中正确的是( )。


A.定额项目基价=人工费+材料费+施工机具费

B.人工费=定额项目工日数×人工单价

C.材料费=∑(定额项目材料用量×材料单价)

D.施工机具费=∑(定额项目台班量×台班单价)

E.换算后定额基价=原定额基价-换入的费用+换出的费用


参考答案:ABCD


解析:

【内容考查】本题考查的是定额基价

【选项分项】定额项目基价=人工费+材料费+施工机具费

人工费=定额项目工日数×人工单价

材料费=∑(定额项目材料用量×材料单价)

施工机具费=∑(定额项目台班量×台班单价)

换算后定额基价=原定额基价+换入的费用-换出的费用


第331题

工程计价中企业管理费的计算基础可以是分项直接工程费,也可以是( )。


A.人工费

B.材料费

C.机械费

D.利润


参考答案:A


解析:

【考点来源】本题考查的是综合单价

【选项分析】根据《陕西省建设工程工程量清单计价规则》,企业管理费有两种计算方法:一是以分项直接工程费位计算基础;二是以人工费作为计算基础,分别乘以不同的费率。


第332题

为了实现工程造价的模拟计算和动态控制,可应用建筑信息建模(BIM)技术,在包含进度数据的建筑模型上加载费用数据而形成( )模型。


A.6D

B.5D

C.4D

D.3D


参考答案:B


解析:

应用BIM技术,可根据施工组织设计在3D建筑模型的基础上加施工进度形成4D模型模拟实际施工,从而通过确定合理的施工方案指导实际施工。此外,还可进一步加载费用数据,形成5D模型,从而实现工程造价的模拟计算。


第333题

关于我国项目前期各阶段投资估算的精度要求,下列说法中正确的是(  )。


A.项目建议书阶段,允许误差大于±30%

B.投资机会研究阶段,要求误差控制在±30%以内

C.初步可行性研究阶段,要求误差控制在±20%以内

D.详细可行性研究阶段,要求误差控制在±15%以内


参考答案:C


解析:

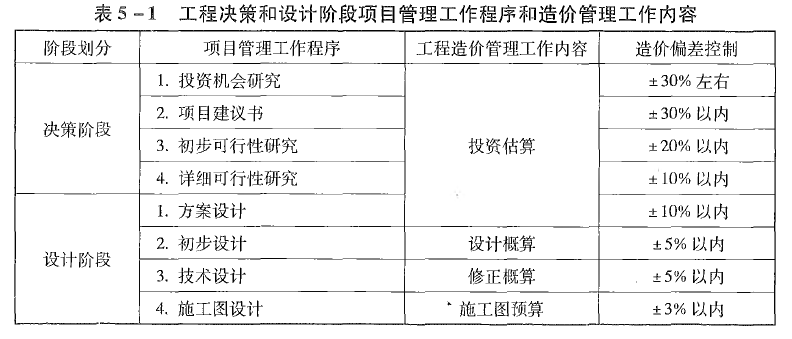

【内容考查】本题考查的是工程决策和设计阶段造价管理的工作内容

【选项分析】A选项,项目建议书阶段,要求误差控制在±30%以内。D选项,可行性研究阶段,要求误差控制在±10%以内。选项C,初步可行性研究阶段,要求误差控制在20%以内,选项C正确。选项B,投资机会研究阶段,要求误差控制在±30%左右。


第334题

项目建议书阶段投资估算额度的偏差率一般控制在(  )以内。


A.±5%

B.±10%

C.±20%

D.±30%


参考答案:D


解析:

【考点来源】本题考查的是工程决策和设计阶段造价管理的工作内容

【选项分析】


第335题

下列不属于可行性研究阶段工作内容的是( )。


A.市场调研

B.工艺技术方案的研究

C.论述项目获利的可行性

D.财务和经济分析


参考答案:C


解析:

可行性研究应完成以下工作内容:①进行市场研究,以解决项目建设的必要性问题; ②进行工艺技术方案的研究,以解决项目建设的技术可行性问题;③进行财务和经济分析,以解决项目建设的经济合理性问题。


第336题

可行性研究的工作内容包括( )。


A.市场研究

B.工艺技术方案研究

C.财务分析

D.项目建议书


参考答案:ABC


解析:

可行性研究应完成以下工作内容:①进行市场研究,以解决项目建设的必要性问题;②进行工艺技术方案的研究,以解决项目建设的技术可行性问题;③进行财务和经济分析,以解决项目建设的经济合理性问题。可行性研究工作完成后,需要编写反映其全部工作成果的“可行性研究报告”。


第337题

关于可行性研究对工程造价的影响,下列说法正确的是( )。


A.工程造价的高低、投资多少不会影响可行性研究结论

B.项目可行性研究结论的正确性是决定工程造价的基础

C.可行性研究的深度是工程造价合理性的前提

D.项目可行性研究的内容是决定工程造价的基础


参考答案:D


解析:

从项目可行性研究报告的内容与作用可以看出,项目可行性研究与工程造价有着密不可分的联系:(1)项目可行性研究结论的正确性是工程造价合理性的前提。(2)项目可行性研究的内容是决定工程造价的基础。(3)工程造价髙低、投资多少也影响可行性研究结论。(4)可行性研究的深度影响投资估算的精确度,也影响工程造价的控制效果。


第338题

投资机会研究和初步可行性研究阶段,建设投资估算编制方法有( )。【陕西】


A.生产能力指数法

B.比例估算法

C.系数估算法

D.指标估算法

E.单位生产能力估算法


参考答案:ABCE


解析:

建设投资概略估算法包括单位生产能力估算法、生产能力指数法、系数估算法、比例估算法和指标估算法等。前4种估算方法估算准确度相对不高,主要适用于投资机会研究和初步可行性研究阶段。项目详细可行性研究阶段应采用指标估算法和分类估算法。


第339题

在详细可行性研究阶段,投资估算的误差率在( )。


A.±5%内

B.±10%内

C.±20%内

D.±30%内


参考答案:B


解析:

在详细可行性研究阶段,投资估算的误差率在±10%内。


第340题

单项工程投资估算应按建设项目划分的各个单项工程分别计算组成工程费用的建筑工程费、( )、安装工程费。


A.企业管理费

B.设备购置费

C.分部分项费

D.措施费用


参考答案:B


解析:

单项工程投资估算应按建设项目划分的各个单项工程分别计算组成工程费用的建筑工程费、设备购置费、安装工程费。
