“微信扫一扫”进入考试题库练习及模拟考试
第641题 下列安全检查评分表中,没有设置保证项目的是( )。
A.施工机具检查评分表
B.施工用电检查评分表
C.模板支架检查评分表
D.文明施工检查评分表
参考答案:A
解析:
【内容考查】本题考查的是安全检查评分表。
【选项分析】《施工机具检查评分表》检查评定项目应包括:平刨、圆盘锯、手持电动工具、钢筋机械、电焊机、搅拌机、气瓶、翻斗车、潜水泵、振捣器、桩工机械。
第642题 根据《建筑装饰装修工程质量验收规范》GB50210,外墙金属窗工程必须进行的安全与功能检测项目有( )。
A.硅酮结构胶相容性试验
B.抗风压性能
C.空气渗透性能
D.雨水渗漏性能
E.后置埋件现场拉拔试验
参考答案:BCD
解析:
【内容考查】本题考查的是门窗与细部工程施工质量管理
【选项分析】门窗工程应对下列材料及其性能指标进行复验:
(1)人造木板的甲醛含量;
(2)建筑外墙金属窗、塑料窗的抗风压性能、空气渗透性能和雨水渗漏性能。
第644题 关于室内防水工程防水层施工要求的说法,正确的有( )。
A.地面四周与墙体连接处,防水层应往墙面上返150mm以上
B.有淋浴设施的厕浴间墙面,防水层高度不应小于1.8m,并与楼地面防水层交圈
C.使用高分子防水涂料、聚合物水泥防水涂料时,防水层厚度不应小于1.2mm
D.界面渗透型防水液与柔性防水涂料复合施工时厚度不应小于0.8mm
E.聚乙烯丙纶防水卷材与聚合物水泥粘结料复合时,厚度不应小于1.8mm
参考答案:BCDE
第646题 关于大体积防水混凝土温度控制及养护的说法,正确的是( )。
A.中心温度与表面温度的差值不应大于20°C
B.表面温度与大气温度的差值不应大于25°C
C.温降梯度不得大于4°C/d
D.养护时间不应少于14d
参考答案:D
解析:
【内容考查】本题考查的是大体积防水混凝土的冬期施工。
【选项分析】大体积防水混凝土的中心温度与表面温度的差值不应大于25℃;表面温度与大气温度的差值不应大于20℃,温降梯度不宜大于2℃/d,且不应大于3℃/d;大体积防水混凝土养护时间不应少于14d。
第647题 下列施工措施中,有利于大体积混凝土裂缝控制的有(?)
A.选用低水化热的水泥
B.降低拌合水温度
C.提高混凝土的入模温度
D.及时对混凝土进行保温、保湿养护
E.采用二次抹压处理
参考答案:ABDE
第648题 关于构件式玻璃幕墙玻璃面板安装的做法,符合技术要求有()。
A.隐框或横向半隐框玻璃幕墙的板块安装时,应在每块玻璃板块下端设置两个铝合金或不锈钢托条
B.明框玻璃幕墙的玻璃下面应至少设置两块长度不小于100mm的弹性定位垫块
C.幕墙开启窗的开启角度不宜大于30°,开启距离不宜大于300mm
D.固定明框玻璃幕墙承受水平荷载的玻璃压条,应采用自攻螺钉固定
E.明框玻璃幕墙玻璃面板的镶嵌橡胶条长度宜比槽口略短,斜面断开,断留在四角
参考答案:ABC
第650题 【2015年真题】某跨度8m的混凝土楼板,设计强度等级C30,模板采用快拆支架体系,支架立杆间距2m,拆模时混凝土的最低强度是( )MPa。
A.15
B.22.5
C.25.5
D.30
参考答案:A
解析:
【内容考查】本题考查的是模板工程。

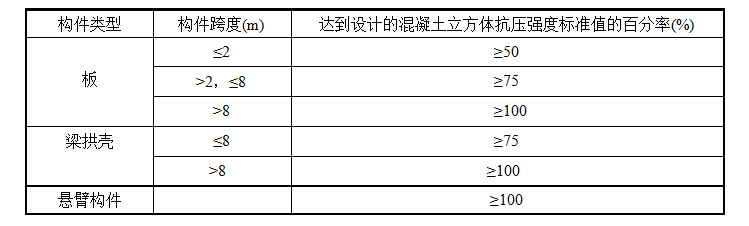

【选项分析】快拆支架体系的支架立杆间距不应大于2m。拆模时应保留立杆并顶托支承楼板,拆模时的混凝土强度可取构件跨度为2m按下表的规定确定。
所以拆模时候混凝土强度等级为:30×50%=15MPa。
第651题 在工程双代号网络计划中,某项工作的最早完成时间是指其( )。
A.开始节点的最早时间与工作总时差之和
B.开始节点的最早时间与工作持续时间之和
C.完成节点的最迟时间与工作持续时间之差
D.完成节点的最迟时间与工作总时差之差
E.完成节点的最迟时间与工作自由时差之差
参考答案:BD
第654题 落地式钢管脚手架工程,单独编制安全专项施工方案的高度是( )。
A.6
B.8
C.12
D.24
参考答案:D
解析:
【内容考查】本题考查的是脚手架工程。
【选项分析】应单独编制安全专项施工方案的脚手架工程:搭设高度24m及以上的落地式钢管脚手架工程;附着式升降脚手架工程;悬挑式脚手架工程;高处作业吊篮;卸料平台、操作平台工程;异型脚手架工程。
第655题 关于砌筑空心砖墙的说法,正确的是( )。
A.空心砖墙底部宜砌2皮烧结普通砖
B.空心砖孔洞应沿墙呈水平方向,上下皮垂直灰缝相互错开2/3砖长
C.拉结钢筋在空心砖墙中的长度不小于空心砖长加240mm
D.空心砖墙的转角处,应用烧结普通砖砌筑,砌筑长度角边不小于200mm
参考答案:C
A.分别为10和4
B.分别为10和10
C.分别为12和4
D.分别为12和10
参考答案:A
解析:
【内容考查】本题考查的是网络计划方法的应用。
【选项分析】工作F的最早开始时间为第15天,持续时间为5天,则最早完成时间为第20天;
三项紧后工作最迟开始时间的最小值就是工作F的最迟完成时间。即第30天;
最迟完成时间-最早完成时间=30-20=10即为F的总时差;
紧后工作的最早开始时间的最小值为第24天,减去F的最早完成时间,即第20天,即为F的自由时差。24-20=4天;
所以,工作F的总时差为10天,自由时差为4天。
第658题 对于脚手架及其地基基础,应进行检查和验收的情况有( )。
A.每搭设完6~8m高度后
B.五级大风天气过后
C.作业层上施加荷载前
D.冻结地区土层冻结后
E.停用40d后
参考答案:ACE
第660题 【2014年真题】某工地食堂发生食物中毒事故,其处理步骤包括:①报告中毒事故;②事故调查;③事故处理;④处理事故责任者;⑤提交调查报告。下列处理顺序正确的是( )。
A.①④②③⑤
B.②⑤④③①
C.②④③①⑤
D.①③②④⑤
参考答案:D
