第162题 【2014年真题】实施性成本计划是在项目施工准备阶段,采用( )编制的施工成本计划。


A.估算指标

B.概算定额

C.施工定额

D.预算定额


参考答案:C


第163题 在下列目标控制措施中,属于经济措施的是( )。


A.落实加快工程进度所需的资金

B.改变施工方法和改变施工机具

C.强化合同管理

D.调整项目管理班子人员


参考答案:A


第164题 【2015年真题】根据《建筑工程施工合同(示范文本)》(GF—2013—0201),可以顺延工期的情况有(  )。


A.发包人比计划开工日晚5天下达开工通知

B.发包人未按合同约定提供施工现场

C.发包人提供的测量基准点存在错误

D.监理未按合同约定发出指示、批准文件

E.分包商或供货商延误


参考答案:BCD


第165题 关于施工分包管理的说法,正确的是( )。


A.在我国,业主不允许指定分包单位

B.建设工程施工分包包括专业工程分包和劳务作业分包两种

C.分包单位的选择应该经过严格考察,需经业主认可,而无需工程监理机构认可

D.只要经过业主同意,工程的任何部位都可以专业分包


参考答案:B




第168题 建设工程项目总承包是指工程总承包企业按照合同约定,承担工程项目的( )等工作,并对承包工程的质量、安全、工期、造价全面负责。


A.勘察设计

B.设备采购

C.施工

D.交付使用

E.培训


参考答案:ABCD


解析:

【内容考查】本题考查的是工程总承包合同主要内容。

【选项分析】建设工程项目总承包的任务应该明确规定。从时间范围上,一般可包括从工程立项到交付使用的工程建设全过程,具体可包括:勘察设计、设备采购、施工、试车(或交付使用)等内容。


第169题 根据我国相关规定,自招标文件或者资格预审文件出售之日起至停止出售之日止,最短不得少于( )个工作日。


A.5

B.15

C.20

D.30


参考答案:A


解析:

【内容考查】本题考查的是招标信息的发布与修正。

【选项分析】招标人应当按招标公告或者投标邀请书规定的时间、地点出售招标文件或资格预审文件。自招标文件或者资格预审文件出售之日起至停止出售之日止,最短不得少于5日。

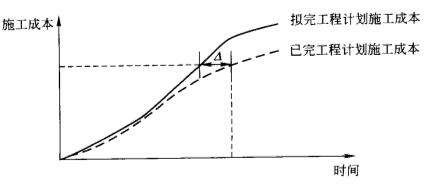

第170题 图中所示为拟完工程和已完工程计划施工成本的比较,图中△表示t时刻的( )。


A.施工成本节约值

B.施工成本增加值

C.施工进度滞后值

D.施工进度提前量


参考答案:C



第172题 关于项目参与各方项目管理的说法,正确的是( )。


A.业主方项目管理的投资目标指的是项目的总投资目标

B.设计方的项目管理目标不包括项目的投资目标

C.施工方的项目管理不包括安全管理

D.供货方的项目管理工作主要在施工阶段,但也涉及准备阶段、设计阶段等

E.项目总承包方项目管理的目标包括项目的总投资目标等


参考答案:ADE


第173题 直方图法的观察分析包括( )。


A.分布状态观察分析

B.分布形状观察分析

C.分布位置观察分析

D.分布区间观察分析

E.分布趋势观察分析


参考答案:BC


第174题 属于安全生产内部管理不良预警系统的是( )。


A.自然环境突变的预警

B.人的行为活动管理预警

C.政策法规变化的预警

D.技术变化的预警


参考答案:B


第175题 【2014年真题】按照我国保险制度,建安工程一切险( )


A.由承包人担保

B.包含执业责任险

C.包含人身意外伤害险

D.投保人应以双方名义共同投保


参考答案:D



第177题 【2013年真题】在建设工程施工投标过程中,施工方案应由投标人的( )主持制定。


A.项目经理

B.法人代表

C.技术负责人

D.分管投标的负责人


参考答案:C


第178题 建设工程项目总进度目标的控制是( )项目管理的任务。


A.施工方

B.业主方

C.设计方

D.供货方


参考答案:B


第179题 项目管理的主要任务是在( )阶段对( )进行控制。


A.项目准备阶段,项目的各方利益

B.项目策划阶段,项目的进度目标

C.项目实施阶段,项目的目标

D.项目实施阶段,项目的各方利益


参考答案:C

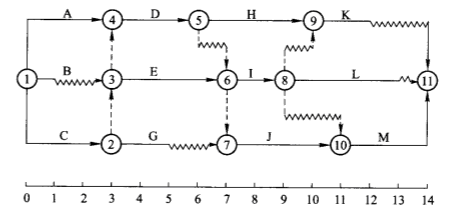

第180题 某分部工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差( )天。


A.分别为1和0

B.均为1

C.分别为2和0

D.均为0


参考答案:A
