第1081题
某地面工程合同约定的本月计划完成工作量5000m,计划单价20元/m
。到月底检查时,确认的承包商实际完成工作量4600m
,实际单价25元/m
,则该工程的费用绩效指数(CPI)为( )。
A.0.8
B.0.92
C.1.09
D.1.25
参考答案:A
第1082题 安全生产管理预警体系中,属于安全生产内部管理不良预警系统的有( )。
A.事故预警
B.人的行为活动管理预警
C.政策法规变化的预警
D.技术变化的预警
E.质量管理预警
参考答案:BE
第1083题 【2015年真题】根据《建设工程施工合同(示范文本)》(GF-2013-0201),承包人应在首次收到发包人要求更换项目经理的书面通知后( )天内向发包人提出书面改进报告。
A.28
B.21
C.14
D.7
参考答案:C
第1084题 【2016年真题】根据《安全生产许可条例》,施工企业安全生产许可证( )。
A.有效期为2年
B.有效期届满时经同意可以不再审查
C.要求企业获得职业健康安全管理体系认证
D.应在届满后3个月内办理延期后续
参考答案:B
第1085题 某网络计划中,工作M的自由时差为3天,总时差为5天。通过检查分析,发现该工作的实际进度拖后,且影响总工期2天。在其他工作均正常的前提下,工作M的实际进度拖后( )
A.5天
B.7天
C.6天
D.9天
参考答案:B
第1086题 施工现场空气污染的防治措施有( )。
A.施工现场垃圾渣土要及时清理出现场
B.施工现场道路应指定专人定期洒水清扫,形成制度
C.油毡、橡胶、塑料、皮革、树叶、枯草、各种包装物等废弃物品及时焚烧
D.车辆开出工地要做到不带泥砂,基本做到不洒土、不扬尘
E.拆除旧建筑物时应适当洒水,防止扬尘
参考答案:ABDE
第1088题

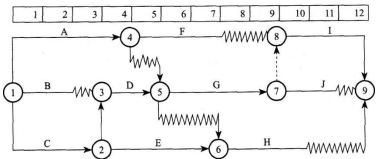

某双代号时标网络图如下图所示,下列选项中正确的有( )。
A.工作A总时差为2天
B.工作F最迟完成时间为第9天
C.工作E的自由时差为2天
D.工作G最早开始时间为第5天
E.工作F总时差为2天
参考答案:BDE
第1089题 作业文件是指管理手册、程序文件之外的文件,除包括作业指导书(操作规程)和管理规定之外,还包括( )。
A.监测活动准则、绩效报告
B.质量方针、程序文件引用的表格
C.监测活动准则、程序文件引用的表格
D.质量方针、程序文件引用的表格
参考答案:C
第1090题 双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为( )。
A.该工作的波形线的水平长度
B.本工作与紧后工作间波形线水平长度之和的最大值
C.本工作与紧后工作间波形线水平长度之和的最小值
D.后续所有工作中波形线水平长度之和的最小值
参考答案:C
第1093题
某工程双代号网络计划如下图所示,图中已经标出每项工作的最早开始时间和最迟开始时间,该计划表明()。
A.工作D的总时差为零
B.工作H为关键工作
C.工作E的自由时差为3天
D.工作C的自由时差为2天
E.工作B的自由时差为零
参考答案:ADE
第1099题 【2016年真题】建设工程项目施工成本管理涉及的时间范围是( )。
A.从工程投标报价开始至项目保证金返还为止
B.从施工图预算开始至项目运用为止
C.从工程投标报价开始至项目竣工结算完成为止
D.从施工准备开始至项目竣工结算完成为止
参考答案:A
第1100题 根据成本运行规律,建设工程项目成本管理责任体系包括组织管理层和项目管理机构,其中的项目管理机构应( )。
A.体现以效益为中心的管理职能
B.努力达到社会、企业综合效益最大化
C.确定项目成本目标值
D.负责项目成本管理
参考答案:D
