第361题 【2013年真题】根据项目目标动态控制的工作程序,第一步工作是( )。


A.进行项目目标分解

B.收集项目目标的实际值

C.进行目标的计划值与实际值比较

D.确定各种资源投入量


参考答案:A


第362题 建设工程项目总进度目标论证中,进度计划系统的结构分析之后的工作是( )。


A.编制各层进度计划

B.项目结构分析

C.项目的工作编码

D.调查研究和收集资料


参考答案:C


第363题 【2013年真题】某项目实施过程中,绘制了下图所示的时间--成本累计曲线,该图反映的项目进度正确的信息有( )


A.Ⅱ阶段进度慢

B.Ⅰ阶段进度慢

C.Ⅲ阶段进度慢

D.Ⅳ阶段进度慢

E.工程施工连续


参考答案:AD


第364题 施工工艺方案质量控制的内容有( )


A.合理划分施工区段

B.合理布置施工总平面图

C.编制新材料专项技术方案

D.明确工序质量验收标准

E.合理选用施工机械设备


参考答案:ABCE


第365题 关于对施工质量的自控和监控的说法,正确的是( )。


A.自控主体所进行的施工质量监控是对监控行为的推动和约束

B.监控主体的质量意识和能力是关键,是施工质量的决定因素

C.自控主体不能因为监控主体的存在和监控职能的实施而减轻或免除其质量责任

D.自控主体可以在一定情况下减轻或免除其质量责任


参考答案:C


第366题 【2012年真题】关于建造师和项目经理的说法,正确的是( )


A.大、中型工程项目施工的项目经理必须由取得建造师注册证书的人员担任

B.取得建造师注册证书的人员均可成为施工项目经理

C.建造师是管理岗位,项目经理是技术岗位

D.取得建造师注册证书的人员只能担任施工项目经理


参考答案:A


第367题 【2011年真题】关于施工图预算和施工预算的说法,错误的是( )。


A.施工预算的材料消耗量一般低于施工图预算的材料消耗量。

B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系。

C.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的。

D.施工预算的用工量一般比施工图预算的用工量低。


参考答案:C


第368题 建设工程项目质量控制系统呈多层次、多单元的结构形态。在实行"交钥匙"承包的情况下,第一层次的质量控制系统应由( )负责建立。


A.工程总承包企业的项目管理机构

B.施工承包企业的项目管理机构

C.建设单位委托的管理机构

D.建设单位的项目管理机构


参考答案:A


第369题 【2015年真题】关于施工预算、施工图预算“两算”对比的说法,正确的是(  )。


A.施工预算的编制以预算定额为依据,施工图预算的编制以施工定额为依据

B.“两算”对比的方法包括实物对比法

C.一般情况下,施工图预算的人工数量及人工费比施工预算低

D.一般情况下,施工图预算的材料消耗量及材料费比施工预算低


参考答案:B

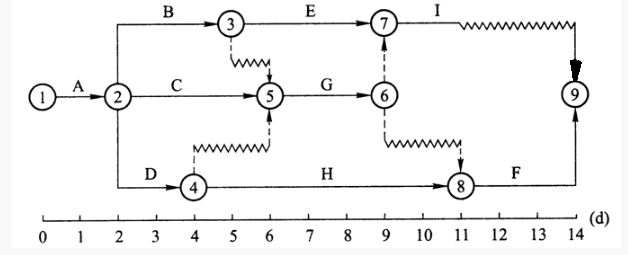

第370题 某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有(  )。



A.工作B的总时差为3天

B.工作C的总时差为2天

C.工作D为关键工作

D.工作E的总时差为3天

E.工作G的自由时差为2天


参考答案:ABCD


解析:

【内容考查】本题考查的是双代号时标网络计划。

【选项分析】“工作B的总时差为3天 ”正确,当工作B通过线路2-3-7-9或2-3-5-6-8-9时,波形线之和最小,为3,所以工作B的总时差为3天。

“工作C的总时差为2天”正确,当工作C通过线路2-5-6-8-9时,波形线之和最小,为2,所以工作C的总时差为2天。

“工作D为关键工作”正确,由图可知,该图关键线路为:由节点1-2-4-8-9组成的线路。所以关键工作有:A—D—H—F。

“工作E的总时差为3天”正确,当工作E通过线路3-7-9时,波形线之和最小,为3,所以工作E的总时差为3天。

“工作G的自由时差为2天”错误,工作G没有波形线,所以工作G的自由时差为0。

【名师点拨】双代号时标网络关键线路:至始至终没有波形线的通路。

双代号时标网络图,自由时差=本工作波形线的长度。

双代号时标网络图的总时差计算:从本工作起到终点节点,n条线路中,波形线长度和的最小值。



第371题 某建设工程项目采用施工总承包方式,其中的幕墙工程和设备安装工程分别进行了专业分包,对幕墙工程施工质量实施监督控制的主体有( )等。


A.建设行政主管部门

B.幕墙设计单位

C.设备安装单位

D.建设单位

E.幕墙玻璃供应商


参考答案:ABD


第372题 【2015年真题】关于建设工程项目施工总承包管理模式的说法,正确的是( )。


A.施工总承包管理单位应参与全部具体工程的施工

B.业主进行施工总承包管理单位招标时,应先确定工程总造价

C.施工总承包管理单位负责所有分包合同的招标投标工作

D.业主不需要等待施工图设计完成后再进行施工总承包管理单位的招标


参考答案:D


第373题 【2012年真题】根据全面质量管理的思想,工程项目的全面质量管理是指对( )的全面管理。


A.工程质量形成过程

B.工程建设各参与方

C.工程质量和工作质量

D.工程建设所需的材料、设备


参考答案:C


第374题 【2017年真题】依据《中华人民共和国招标投标法实施条例》,招标人以不合理条件限制.排斥投标人的行为有()。


A.就同一招标项目向投标人提供有差别的项目信息

B.就同一招标项目对投标人采取不同的资格审查标准

C.招标项目以获得鲁班奖工程业绩作为加分条件

D.招标项目指定特定的专利作为中标条件

E.依照招标项目的总体特点设定专门的技术条件


参考答案:ABCD




第377题 建设工程项目管理规划是指导项目管理工作的( )文件。


A.操作性

B.实施性

C.纲领性

D.作业性


参考答案:C


解析:

【内容考查】本题考查的是建设工程项目管理规划的内容和编制方法。

【选项分析】建设工程项目管理规划是指导项目管理工作的纲领性文件。


第378题 双代号网络图中,节点表示( )。


A.工作

B.工作的开始

C.工作的结束

D.工作的开始或结束


参考答案:D


第379题 建设工程项目的实施阶段包括( )


A.设计阶段

B.设计准备阶段

C.可行性研究性阶段

D.施工阶段

E.动用前准备阶段


参考答案:ABDE


第380题 投标担保不可以是( )


A.银行保函

B.保留金

C.担保公司担保书

D.投标保证金


参考答案:B
