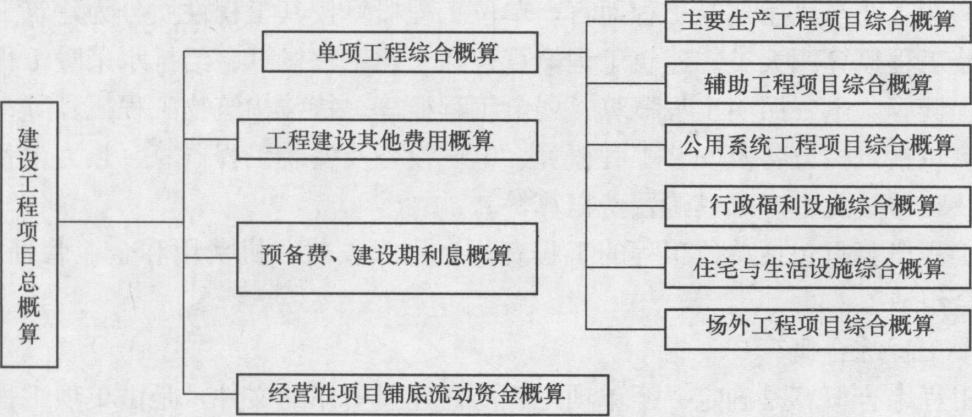

第2041题 行政福利设施综合概算属于( )。
A.单项工程综合概算
B.工程建设其他费用概算
C.预备费、建设期利息概算
D.经营性项目铺底流动资金概算
参考答案:A
解析:
【内容考查】本题考查的是工程项目总概算的组成内容。
【选项分析】行政福利设施是单项工程。
第2042题 下列不属于施工图预算对建设单位作用的是( )。
A.施工图预算是施工图设计阶段确定建设工程项目造价的依据,是设计文件的组成部分
B.施工图预算是建设单位在施工期间安排建设资金计划和使用建设资金的依据
C.施工图预算是确定工程投标报价的依据
D.施工图预算可以作为确定合同价款、拨付工程进度款及办理工程结算的基础
参考答案:C
解析:
【内容考查】本题考查的是施工图预算对建设单位的作用。
【选项分析】施工图预算对建设单位的作用有:①施工图预算是施工图设计阶段确定建设工程项目造价的依据,是设计文件的组成部分;②施工图预算是建设单位在施工期间安排建设资金计划和使用建设资金的依据;③施工图预算是确定工程招标控制价的依据;④施工图预算可以作为确定合同价款、拨付工程进度款及办理工程结算的基础。
第2043题 对于建设单位而言,施工图预算的作用在于( )。
A.安排建设资金计划的依据
B.使用建设资金的依据
C.确定投标报价的依据
D.进行施工准备的依据
E.控制施工成本的依据
参考答案:AB
解析:
【内容考查】本题考查的是施工图预算对建设单位的作用。
【选项分析】施工图预算对建设单位的作用:1.施工图预算是施工图设计阶段确定建设工程项目造价的依据,是设计文件的组成部分。2.施工图预算是建设单位在施工期间安排建设资金计划和使用建设资金的依据。3.施工图预算是确定工程招标控制价的依据。4.施工图预算可以作为确定合同价款、拨付工程进度款及办理工程结算的基础。
第2044题 施工图预算对施工单位的作用有( )。
A.施工图预算是拨付进度款及办理结算的依据
B.施工图预算是确定投标报价的依据
C.施工图预算是控制施工成本的依据
D.标底编制的依据
E.施工图预算是建设单位在施工期间安排建设资金计划和使用建设资金的依据
参考答案:BC
解析:
【内容考查】本题考查的是施工图预算对施工单位的作用。
【选项分析】施工图预算对施工单位的作用
1.施工图预算是确定投标报价的依据。
2.施工图预算是施工单位进行施工准备的依据,是施工单位在施工前组织材料、机具、设备及劳动力供应的重要参考,是施工单位编制进度计划、统计完成工作量、进行经济核算的参考依据。施工图预算的工、料、机分析,为施工单位材料购置、劳动力及机具和设备的配备提供参考。
3.施工图预算是施工企业控制工程成本的依据。
4. 施工图预算是进行“两算”对比的依据。
第2045题 在竞争激烈的建筑市场,施工单位需要根据( )造价,结合企业的投标策略,确定投标报价。
A.定额预算
B.施工图预算
C.预算单价
D.工程标底
参考答案:B
解析:
【内容考查】本题考查的是施工图预算对施工单位的作用。
【选项分析】施工图预算是确定投标报价的依据。在竞争激烈的建筑市场,施工单位需要根据施工图预算造价,结合企业的投标策略,确定投标报价。
第2046题 工程量清单是由( )负责编制,其属于提供的拟建工程的基本内容、实体数量和质量要求等的基础信息。
A.投标人
B.监理人
C.招标人
D.工程师
参考答案:C
解析:
【内容考查】本题考查的是工程量清单的编制。
【选项分析】工程量清单是由招标人负责编制,将要求投标人完成的工程项目及其相应工程实体数量全部列出,为投标人提供拟建工程的基本内容、实体数量和质量要求等的基础信息。
第2047题 工程量清单,是编制( )、调整合同价款、办理竣工结算以及工程索赔等的依据。
A.项目投资估算、投标报价、计算工程量、支付工程款
B.招标控制价、项目投资估算、计算工程量、支付工程款
C.招标控制价、投标报价、项目投资估算、支付工程款
D.招标控制价、投标报价、计算工程量、支付工程款
参考答案:D
解析:
【内容考查】本题考查的是工程量清单的作用。
【选项分析】工程量清单是工程量清单计价的基础,贯穿于建设工程的招投标阶段和施工阶段,是编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。
第2048题 工程量清单的作用不包括( )。
A.计价的依据
B.工程索赔的依据
C.工程施工技术方案的基础
D.工程结算的依据
参考答案:C
解析:
【内容考查】本题考查的是工程量清单的作用。
【选项分析】工程量清单的主要作用包括:①工程量清单为投标人的投标竞争提供了一个平等和共同的基础;②工程量清单是建设工程计价的依据;③工程量清单是工程付款和结算的依据;④工程量清单是调整工程价款、处理工程索赔的依据。
第2049题 工程量清单编制程序中,需要按照施工组织设计、施工规范、工程验收规范进行的环节不包括( )。
A.确定项目编码
B.确定项目特征
C.计算工程量
D.确定工程内容
参考答案:A
解析:
【内容考查】本题考查的是工程量清单的编制程序。
【选项分析】工程量清单的编制程序为:招标文件→确定项目名称一确定项目编码→确定项目特征→确定计量单位→计算工程量→确定工程内容→完成清单编制。其中确定项目名称、确定项目特征、计算工程量、确定工程内容需要按照施工组织设计、施工规范、工程验收规范进行。
第2050题 工程量清单报价主要的形式不包括( )。
A.工料单价法
B.综合单价法
C.实物量单价法
D.全费用综合单价法
参考答案:C
解析:
【内容考查】本题考查的是工程量清单计价形式。
【选项分析】在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单报价主要有三种形式;①工料单价法;②综合单价法;③全费用综合单价法。
第2051题 适用于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施费的计算方法是( )。
A.综合单价法
B.写实法
C.参数法
D.分包法
参考答案:C
解析:
【内容考查】本题考查的是措施项目费的计算方法。
【选项分析】措施项目费的计算方法有综合单价法、参数法计价和分包法计价。其中,参数法适合于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施项目的计算。
第2052题 单位工程报价计算公式中不包含( )。
A.企业管理费
B.规费
C.措施项目费
D.税金
参考答案:A
解析:
【内容考查】本题考查的是单位工程报价的公式。
【选项分析】单位工程报价=分部分项工程+措施项目费+其他项目费+规费+税金。
第2053题 建筑安装工程造价由( )规费和税金组成。
A.综合单价
B.分部分项工程费
C.措施项目费
D.其他项目费
E.全费用综合单价
参考答案:BCD
解析:
【内容考查】本题考查的是建筑安装工程造价的组成。
【选项分析】建筑安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。综合单价、全费用综合单价是工程量清单计价的形式。
第2054题 按工程量清单计价,单位工程造价的组成包括( )。
A.分部分项工程费+措施项目费+其他项目费
B.分部分项工程费+措施项目费+其他项目费+规费+税金
C.分部分项工程费+措施项目费+其他项目费+企业管理费+利润
D.分部分项工程费+措施项目费+其他项目费+总承包服务费+增值税
参考答案:B
解析:
【内容考查】本题考查的是单位工程报价的计算。
【选项分析】单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金
第2055题 全费用综合单价综合的内容包括( )。
A.人料机费用
B.管理费
C.其他项目费
D.预备费
E.税金
参考答案:ABE
解析:
【内容考查】本题考查的是全费用综合单价。
【选项分析】全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金
第2056题 按照《建设工程工程量清单计价规范》规定,在清单计价中测算人、材、机消耗量时,编制投标报价时一般采用( )。
A.政府颁发的消耗量定额
B.根据市场询价的情况
C.反映企业水平的企业定额
D.地区定额
参考答案:C
解析:
【内容考查】本题考查的是综合单价的编制。
【选项分析】人、料、机的消耗量一般参照定额进行确定。在编制招标控制价时一般参照政府颁发的消耗量定额;编制投标报价时一般采用反映企业水平的企业定额,投标企业没有企业定额时可参照消耗量定额进行调整。
第2057题 下列属于措施项目综合计价方法,且适用于夜间施工费计价的方法是( )。
A.参数法计价
B.实物量法计价
C.分包法计价
D.费用分析法
参考答案:A
解析:
【内容考查】本题考查的是措施项目费计算。
【选项分析】参数法计价是指按一定的基数乘系数的方法或自定义公式进行计算。这种方法简单明了,但最大的难点是公式的科学性、准确性难以把握。这种方法主要适用于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施项目。如夜间施工费、二次搬运费、冬雨季施工的计价均可以采用该方法。
第2058题 在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单报价主要工料单价法、综合单价法和全费用综合单价法三种,其中,综合单价是在工料单价的基础上再加上( )构成。
A.管理费
B.利润
C.管理费和利润
D.管理费、利润和税金
参考答案:C
解析:
【内容考查】本题考查的是工程量清单计价的方法。
【选项分析】工料单价=人工费+材料费+施工机具使用费
综合单价=人工费+材料费+施工机具使用费+管理费+利润
全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金
第2059题 某建筑工程项目的分部分项工程费为180万元,其中人工费为45万元,可计量的措施项目费为65万元,安全文明施工费以定额基价为计算基础,费率为2.25%,则该项目的安全文明施工费为( )万元。
A.1.46
B.2.48
C.4.05
D.5.51
参考答案:D
解析:
【内容考查】本题考查的是安全文明施工费的计算。
【选项分析】安全文明施工费=计算基数×安全文明施工费费率(% )
计算基数应为定额基价(定额分部分项工程费+定额中可以计量的措施项目费)、定额人工费或(定额人工费+定额机械费),其费率由工程造价管理机构根据各专业工程的特点综合确定。
=(180+65)×2.25%=5.5125万元
A.23.49
B.29.28
C.36.92
D.38.85
参考答案:D
解析:
【内容考查】本题考查的是综合单价的计算。
【选项分析】本题的计算过程为:综合单价=(人、料、机总费用+管理费+利润)/清单工程量=(76000+20000+5000)/2600=38.85元/m³。
