“微信扫一扫”进入考试题库练习及模拟考试

二级建造师《市政公用工程管理与实务》试题题库(958题)


第181题 下述沉入桩的打桩顺序中,正确的有(  )。


A.密集群桩由中心向四周对称施打

B.密集群桩由中心向两个方向对称施打

C.先打浅桩,后打深桩

D.先打大桩,后打小桩

E.先打长桩,后打短桩


参考答案:ABDE


解析:

【内容考查】此题考查了沉入桩施工技术要点。

【选项分析】沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计高程,宜先深后浅。根据桩的规格,宜先大后小,先长后短。



第182题 1.打桩方法是否符合规定?如不符合,请指出正确做法。2.施工组织设计的审批和变更程序的做法是否正确,应如何办理?3.对支架的验算内容是否全面?如不全面,请补充。4.模板支架专项方案设计的审批程序是否符要求?如不符合,请指出正确的审批程序。在支架上现浇混凝土连续梁时支架模板应满足哪些要求,有哪些注意事项?5.从其他工地借来的千斤顶违反了哪些规定?



参考答案:见解析


解析:

1.不符合。正确做法:①沉桩时的施工顺序应是从中心向四周进行;②沉桩时应以控制桩端()设计高程为主。

2.不正确。施工组织设计应经总承包单位技术负责人审批并加盖企业公章;经修改或补充的施工组织设计应按审批权限重新履行审批程序。

3.不全面。应进行强度、刚度和稳定性三个方面的验算。

4.由于桥梁跨径为30m+35m+30m,模板支架专项方案需要进行专家论证。专项方案由施工单位组织编制,并组织专家论证。施工单位应根据论证报告修改完善专项方案,并经施工企业技术负责人、项目总监理工程师、建设单位项目负责人签字后实施。

支架模板应满足的要求:

(1)支架的强度、稳定性、刚度应符合要求,验算倾覆稳定系数不应小于1.3,受载后挠曲的杆件弹性挠度不大于L/400(L为计算跨度);

(2)支架的弹性、非弹性变形及基础的允许下沉量,应满足施工后梁体设计标高的要求;

(3)整体浇筑时应采取措施防止不均匀下沉,若地基下沉可能造成梁体混凝土产生裂缝时,应分段浇筑。

5.违反了张拉机具设备应与锚具配套使用,并应在进场时进行检验和校验。千斤顶与压力表应配套校验,以确定张拉力与压力表之间的关系曲线。

【名师点拨】此题考查了桥梁工程施工技术,主要考查内容有桩基施工、支架及预应力施工技术要点,管理部分考查了施组的审批及危险性较大的分部分项工程的施工方案的审批。


第183题 关于沉入桩准备工作,说法错误的是(  )。


A.沉桩前应掌握工程地质钻探资料、水文资料和打桩资料

B.处理地上(下)障碍物,平整场地,并应满足沉桩所需的地面承载力

C.在城区、居民区等人员密集的场所应根据现场环境状况采取降低噪声措施

D.用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理


参考答案:C


解析:

【内容考查】此题考查了沉入桩基础的准备工作。

【选项分析】沉入桩基础的准备工作:

(1)沉桩前应掌握工程地质钻探资料、水文资料和打桩资料。
(2)沉桩前必须处理地上(下)障碍物,平整场地,且应满足沉桩所需的地面承载力。
(3)应根据现场环境状况采取降噪声措施;城区、居民区等人员密集的场所不应进行沉桩施工。
(4)对地质复杂的大桥、特大桥,为检验桩的承载能力和确定沉桩工艺应进行试桩。
(5)贯入度应通过试桩或做沉桩试验后会同监理及设计单位研究确定。
(6)用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理。


第184题 宜采用锤击沉桩的情况是(  )。


A.在黏土、砂土、碎石土,且较厚的河床覆土中沉桩

B.在密实的黏性土、砾石、风化岩中沉桩

C.在软黏土(标准贯入度N<20)、淤泥质土中沉桩

D.在砂类土、黏性土中沉桩


参考答案:D


解析:

【内容考查】本题考点涉及沉桩方式及设备选择。

【选项分析】  (1)锤击沉桩宜用于砂类土、黏性土。桩锤的选用应根据地质条件、桩型、桩的密集程度、单桩竖向承载力及现有施工条件等因素确定。

 (2)振动沉桩宜用于锤击沉桩效果较差的密实的黏性土、砾石、风化岩。

 (3)在密实的砂土、碎石土、砂砾的土层中用锤击法、振动沉桩法有困难时,可采用

射水作为辅助手段进行沉桩施工。在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射水沉桩。

(4)静力压桩宜用于软黏土(标准贯入度N<20)、淤泥质土。

(5)钻孔埋桩宜用于黏土、砂土、碎石土,且较厚的河床覆土情况。



第185题 在钻孔灌注桩施工中,属于干作业成孔的方法有(  )。


A.长螺旋钻孔

B.回转钻机成孔

C.钻孔扩底

D.潜水钻机成孔

E.人工挖孔


参考答案:ACE


解析:

【内容考查】本题考点涉及钻孔灌注桩成孔方式与设备选择。

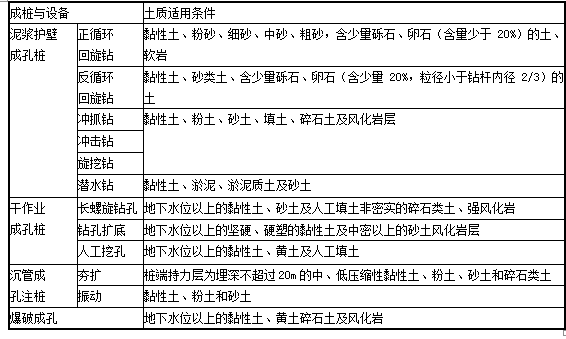

【选项分析】详见下表。设备选择表





第186题 关于灌注桩水下混凝土灌注用导管要求的说法,正确的有(  )。


A.导管直径宜为20~30cm,节长宜为3m

B.导管不得漏水,试压的压力宜为孔底静水压力的1.2倍

C.导管采用法兰盘接头宜加锥形活套

D.导管轴线偏差不宜超过孔深的0.5%,且不宜大于10cm

E.采用螺旋丝扣型接头时必须有防止松脱装置


参考答案:CDE


解析:

【内容考查】本题主要考查的是钻孔灌注桩施工。

【选项分析】灌注桩水下混凝土灌注用导管应符合下列要求:

①导管内壁应光滑圆顺,直径宜为20~30cm,节长宜为2m。
②导管不得漏水,使用前应试拼、试压,试验压力为孔内水深1.5倍压力。

③导管轴线偏差不宜超过孔深的0.5%,且不宜大于10cm。
④导管采用法兰盘接头宜加锥形活套;采用螺旋丝扣型接头时必须有防止松脱装置。


第187题 人工挖孔桩必须在保证施工(  )的前提下选用。


A.质量

B.安全

C.进度

D.成本


参考答案:B


解析:

【内容考查】此题考查了人工挖孔桩施工。

【选项分析】人工挖孔桩必须在保证施工安全的前提下选用。


第188题 关于人工挖孔桩,说法正确的有(  )。


A.适用于地下水位以上的黏性土、黄土及人工填土

B.挖孔桩截面一般为圆形孔径1200~2000mm,最大可达5000mm

C.挖孔深度不宜超过25m

D.必须做到孔底表面无松渣、泥、沉淀土

E.采用混凝土或钢筋混凝土支护孔壁技术


参考答案:ACDE


解析:

【内容考查】此题考查了人工挖孔桩施工要点。

【选项分析】挖孔桩截面一般为圆形,也有方形桩;人工挖孔桩的孔径(不含孔壁)不得小于0.8m,且不宜大于2.5m;挖孔深度不宜超过25m。


第189题 在移动模架上浇筑预应力连续梁时,浇筑分段工作缝,必须在(  )附近。


A.正弯矩区

B.负弯矩区

C.无规定

D.弯矩零点


参考答案:D


解析:

【内容考查】本题主要考查的是支(模)架法施工

【选项分析】浇筑分段工作缝,必须设在弯矩零点附近。


第190题 支架法现浇预应力混凝土连续梁时做法正确的有(  )。


A.支架的地基承载力应符合要求

B.应有简便可行的落架拆模措施

C.各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形

D.安装支架时,如跨度小于8米可不设置预拱度

E.支架底部应有良好的排水措施


参考答案:ABCE


解析:

【内容考查】本题主要考查的是支(模)架法施工。

【选项分析】支架法现浇预应力混凝土连续梁:

(1)支架的地基承载力应符合要求,必要时,应采取加固处理或其他措施。

(2)应有简便可行的落架拆模措施。

(3)各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。

(4)安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。

(5)支架底部应有良好的排水措施,不得被水浸泡。

(6)浇筑混凝土时应采取防止支架不均匀下沉的措施。



第191题 现浇预应力钢筋混凝土连续梁,支架和模板安装后,宜采取预压方法消除(  )。


A.非弹性变形

B.弹性变形

C.塑性变形

D.支架空隙


参考答案:A


解析:

【内容考查】此题考查了预压的作用。

【选项分析】各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。



第192题 在移动模架上浇筑预应力混凝土连续梁时,浇筑分段工作缝必须设在(  )附近。


A.弯矩零点

B.1/4最大弯矩点

C.1/2最大弯矩点

D.弯矩最大点


参考答案:A


解析:

【内容考查】此题考查了移动模架上浇筑预应力混凝土连续梁施工要点。

【选项分析】(1)支架长度必须满足施工要求。

(2)支架应利用专用设备组装,在施工时能确保质量和安全。

(3)浇筑分段工作缝,必须设在弯矩零点附近。

(4)箱梁内、外模板在滑动就位时,模板平面尺寸、高程、预拱度的误差必须控制在容许范围内。


第193题 挂篮组装后,应全面检查安装质量,并应做(  )试验,以消除非弹性变形。


A.抗滑

B.载重

C.弹性

D.非弹性


参考答案:B


解析:

【内容考查】本题主要考查的是悬臂浇筑法。

【选项分析】挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形。



第194题 为确定悬臂浇筑段前段标高,施工过程中应加强监测,但监测项目不包括(  )。


A.挂篮前端的垂直变形值

B.预拱度

C.施工中已浇段的实际标高

D.温度影响


参考答案:D


解析:

【内容考查】此题考查了悬臂浇筑法高程控制。

【选项分析】预应力混凝土连续梁,悬臂浇筑段前端底板和桥面高程的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前段高程时应考虑:

(1)挂篮前端的垂直变形值;
(2)预拱度设置;
(3)施工中已浇段的实际高程;
(4)温度影响。
施工过程中的监测项目为前三项;必要时结构物的变形值、应力也应进行监测,保证结构的强度和稳定。


第195题 悬臂浇筑用挂篮结构中,安全系数不得小于2的有(  )。


A.吊带

B.自锚固系统

C.斜拉水平限位系统

D.上水平限位

E.挂篮整体抗倾覆


参考答案:BCDE


解析:

【内容考查】此题考查了挂篮的安全系数。

【选项分析】悬臂浇筑法挂篮结构主要设计参数应符合下列规定:

1)挂篮质量与梁段混凝土的质量比值控制在0.3~0.5,特殊情况下不得超过0.7。

2)允许最大变形(包括吊带变形的总和)为20mm。

3)施工、行走时的抗倾覆安全系数不得小于2。

4)自锚固系统的安全系数不得小于2。

5)斜拉水平限位系统和上水平限位安全系数不得小于2。




第196题 关于悬臂浇筑混凝土连续梁合龙的说法,错误的是(  )。


A.合龙顺序一般是先边跨,后次跨,再中跨

B.合龙段长度宜为2m

C.合龙宜在一天中气温最高时进行

D.合龙段混凝土强度宜提高一级


参考答案:C


解析:

【内容考查】本题主要考查的是预应力混凝土连续梁合龙的技术要求。

【选项分析】预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、再中跨。连续梁(T构)的合龙、体系转换和支座反力调整应符合下列规定:

(1)合龙段的长度宜为2m;

(2)合龙前应观测气温变化与梁端高程及悬臂端间距的关系;

(3)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座;

(4)合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定;

(5)合龙宜在一天中气温最低时进行;

(6)合龙段的混凝土强度宜提高一级,以尽早施加预应力;

(7)连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临时固结后进行;

(8)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。



第197题 预应力混凝土连续梁悬臂浇筑段前端底板和桥面高程的确定是连续梁施工的关键问题之一,施工过程中需要监测的项目为(  )。


A.挂篮前端的垂直变形值

B.预拱度设置

C.施工中已浇段的实际高程

D.温度影响

E.风力影响


参考答案:ABC


解析:

【内容考查】此题考查了悬臂浇筑段前端高程控制。

【选项分析】预应力混凝土连续梁,悬臂浇筑段前端底板和桥面高程的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前端高程时应考虑:(1)挂篮前端的垂直变形值。(2)预拱度设置。(3)施工中已浇段的实际高程。(4)温度影响(注意为非监测项目)。

因此,施工过程中的监测项目为前三项;必要时,结构物的变形值、应力也应进行监测,保证结构的强度和稳定。


第198题 1.写出A、B、C结构的名称。2.改正事件1中项目部编制方案的错误之处。3.事件2中项目部考虑的因素不完整,请补充。4.事件3中,除了上述区域范围,交通导行措施中还包括哪些区域?此外,指出项目部应与作业队签订合同的名称。5.在事件四中应设置何种形式的人行登高梯道?从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?



参考答案:见解析


解析:

1.A为临时锚固钢筋(或钢绞线)、B为临时支座、C为支座垫石(或支座垫块)。

2.(1)悬臂浇筑混凝土时,宜从悬臂前端开始合龙

 (4)合龙宜在一天中气温最低时段进行。

 (5)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。

3.(1)温度影响;(2)预拱度设置。

4.下游过渡区、终止区。《施工交通安全责任合同》

5.之字形人行梯道。安全帽、安全带、防滑鞋。

【点拨】本题主要考查悬臂浇筑法相关技术要求。悬臂浇筑法是连续梁的施工方法,在施工中存在体系转换,所以要掌握悬臂浇筑法的施工工艺。


第199题 关于箱涵顶进挖土说法不正确的是(  )。


A.根据箱涵的净空尺寸、土质情况,可采取人工挖土或机械挖土

B.挖土顶进应三班连续作业,间断作业

C.列车通过时严禁继续挖土,人员应撤离开挖面

D.随时根据箱涵顶进轴线和高程偏差,采取纠偏措施


参考答案:B


解析:

【内容考查】本题考查的是箱涵顶进挖土。

【选项分析】挖土顶进应三班连续作业,不得间断。


第200题 桥涵身每前进一顶程,应观测(  ),发现偏差及时纠正。


A.尺寸

B.轴线

C.高程

D.偏差

E.位置


参考答案:BC


解析:

 【内容考查】此题考查了箱涵顶进作业施工要求。

【选项分析】桥涵身每前进一顶程,应观测轴线和高程,发现偏差及时纠正。


进入题库练习及模拟考试
