二级建造师《建筑工程管理与实务》试题题库(2964题)


第641题 在进行工期一成本调整时,选择调整对象的原则正确的有( )。


A.必须是关键工作

B.有压缩潜力的工作

C.总时差比较大的工作

D.自由时差比较大的工作

E.与其他可压缩对象比较赶工费最低的工作


参考答案:ABE

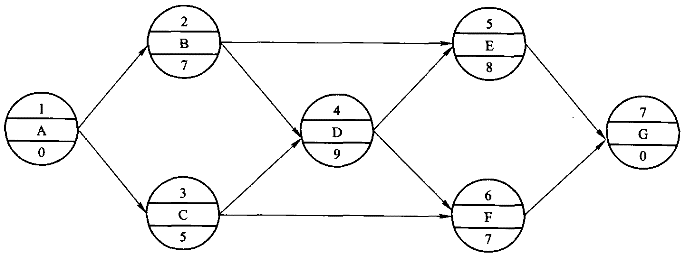

第642题 某分部工程单代号网络计划如下图所示,其中关键工作有( )。



A.工作B

B.工作C

C.工作D

D.工作E

E.工作F


参考答案:ACD


第643题 在工程网络计划的执行过程中,当某项工作进度出现偏差后,需要调整原进度计划的情况有( )。


A.项目总工期不允许拖延,但工作进度偏差已超过其总时差

B.项目总工期允许拖延,但工作进度偏差已超过其自由时差

C.后续工作不允许拖延,但工作进度偏差已超过其总时差

D.后续工作允许拖延,但工作进度偏差已超过其自由时差

E.项目总工期允许拖延的时间有限,但实际拖延的时间已超过此限制


参考答案:ACE


第644题 施工现场平面布置图应包括的基本内容有( )。


A.工程施工场地状况

B.拟建建(构)筑物的位置、轮廓尺寸、层数等

C.施工现场生活、生产设施的位置和面积

D.施工现场外的安全、消防、保卫和环境保护等设施

E.相邻的地上、地下既有建(构)筑物及相关环境


参考答案:ABCE


第645题 施工部署各项内容应综合反映的内容有( )。


A.有关标准废止与设计变更

B.施工阶段的划分与衔接

C.施工任务的划分与协调

D.施工进度安排与资源供应

E.组织指挥系统与调控机制


参考答案:BCDE


解析:

二、建筑工程项目施工管理

【内容考查】本题考查的是项目管理总体安排

【选项分析】施工部署的各项内容,应能综合反映施工阶段的划分与衔接、施工任务的划分与协调、施工进度的安排与资源供应、组织指挥系统与调控机制。


第646题 进行必要验算和说明的专项工程方案是( )。


A.脚手架工程

B.临时用水用电工程

C.起重吊装工程

D.季节性施工

E.土方开挖工程


参考答案:ABCD


第647题 按照施工顺序进行描述施工方法应结合的是( )。


A.工法

B.工程量

C.施工工艺

D.组织管理

E.工程的具体情况


参考答案:ACE


第648题 单位工程施工阶段的划分一般有( )。


A.地基基础

B.主体结构

C.二次结构

D.围护结构

E.装饰装修和机电设备安装


参考答案:ABE


解析:

二、建筑工程项目施工管理

【内容考查】本题考查的是单位工程施工阶段的划分

【选项分析】单位工程施工阶段一般包括地基基础、主体结构、装饰装修和机电设备安装工程。


第649题 关于施工流水段划分的说法,正确的有( )。


A.根据工程特点及工程量进行分阶段合理划分

B.说明划分依据及流水方向

C.确保均衡流水施工

D.施工顺序应符合时间逻辑关系

E.一般包括地基基础、主体结构、装饰装修三个阶段


参考答案:ABC


解析:

二、建筑工程项目施工管理

【内容考查】本题考查的是施工流水段划分

【选项分析】工程主要施工内容及其进度安排应明确说明,施工顺序应符合工序逻辑关系;施工流水段划分应根据工程特点及工程量进行分阶段合理划分,并应说明划分依据及流水方向,确保均衡流水施工;单位工程施工阶段一般包括地基基础、主体结构、装饰装修和机电设备安装工程。


第650题 项目施工中开发使用"四新"技术的依据是( )。


A.先进施工工艺

B.先进施工方法

C.现有施工技术水平

D."十项"新技术

E.现有管理水平


参考答案:CE


第651题 围绕施工部署原则编制的施工组织设计组成内容是( )。


A.施工现场平面布置

B.设计情况

C.编制依据

D.施工准备与资源配置计划

E.施工方法


参考答案:ABDE


第652题 进行修改或补充施工组织设计的情况有( )。


A.工程设计有一般修改

B.有关法律、法规、规范和标准实施、修订和废止

C.主要施工方法有微调

D.主要施工资源配置有重大调整

E.施工环境有重大改变


参考答案:BDE


解析:

 【内容考查】本题考查的是单位工程施工组织设计的管理。

【选项分析】项目施工过程中,如发生以下情况之一时,施工组织设计应及时进行修改或补充:

(1)工程设计有重大修改;

(2)有关法律、法规、规范和标准实施、修订和废止;

(3)主要施工方法有重大调整;

(4)主要施工资源配置有重大调整;

(5)施工环境有重大改变。

经修改或补充的施工组织设计应重新审批后才能实施。


第653题 必须接受单位工程施工组织设计交底的有( )。


A.项目部全体管理人员

B.主要分包单位

C.监理单位项目人员

D.建设单位项目人员

E.全体操作人员


参考答案:AB


解析:

【内容考查】本题考查的是单位工程施工组织设计的管理

【选项分析】单位工程施工组织设计经上级承包单位技术负责人或其授权人审批后,应在工程开工前由施工单位项目负责人组织,对项目部全体管理人员及主要分包单位进行交底并做好交底记录。


第654题 关于施工组织设计编制原则的说法,正确的有( )。


A.科学配置资源

B.合理布置现场

C.实现不均衡施工

D.达到合理的经济技术指标

E.推广建筑节能和绿色施工


参考答案:ABDE


第655题 基坑周边必须安装防护栏杆的开挖深度是超过( )m。


A.1.5

B.1.6

C.1.8

D.2.0


参考答案:D


解析:

二、建筑工程项目施工管理

【内容考查】本题考查的是施工安全检查评定项目。

【选项分析】开挖深度超过2m及以上的基坑周边必须安装防护栏杆,防护栏杆的安装应符合规范要求。



第657题 组织施工现场安全检查的是( )。


A.安全总监

B.技术负责人

C.项目负责人

D.现场经理


参考答案:C


第658题 关于施工现场临时照明的说法,正确的是( )。


A.一般场所宜选用额定电压为36V的照明器

B.灯具离地面高度低于2.5m等场所的照明,电源电压不得大于36V

C.潮湿和易触及带电体场所的照明,电源电压不得大于36V

D.金属卤化物灯具的安装高度宜在2m以上


参考答案:B


解析:

二、建筑工程项目施工管理

【内容考查】本题考查的是施工用电安全管理

【选项分析】施工现场照明用电:一般场所宜选用额定电压为220V的照明器。潮湿和易触及带电体场所的照明,电源电压不得大于24V。金属卤化物灯具的安装高度宜在3m以上。



第660题 下边沿至楼板低于80cm、侧边落差大于2m的窗台安全防护措施是( )。


A.四周设防护栏杆,洞口外张设安全平网

B.钢筋网格栅防护

C.设1.2m高的临时护栏

D.采用防护栏杆,下设挡脚板


参考答案:C
