第101题 某建筑工程项目,业主和施工单位按工程量清单计价方式和«建设工程施工合同(示范文本)»(GF-2013-0201)签订了施工合同,合同工期为15个月。合同约定:管理费按人材机费用之和的10%计取,利润按人材机费用和管理费之和的6%计取,规费按人材机费用、管理费和利润之和的4%计取,增值税率为11%;施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人工窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润;措施费按分部分项工程费的25%计取。(各费用项目价格均不包含增值税可抵扣进项税额)

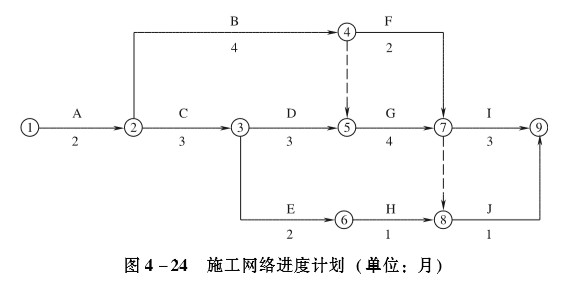

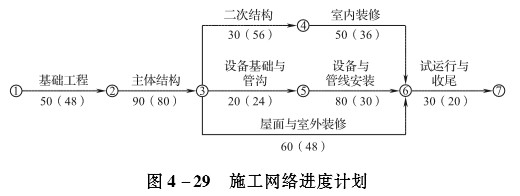

施工前,施工单位向项目监理机构提交并经确认的施工网络进度计划,如图4-24所示(每月按30天计):

该工程施工过程中发生如下事件:

事件1:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及围护支撑结构、施工办公设施等受损,部分施工人员受伤。经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班。山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,基坑及围护支撑结构损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生人材机费用共21万元。灾后,施工单位及时向项目监理机构提出费用索赔和工期延期40天的要求。

事件2:基坑开挖工作(A工作)完成后验槽时,发现基坑底部部分土质与地质勘察报告不符。地勘复查后,设计单位修改了基础工程设计,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部工程增加人材机费用25万元。监理工程师批准A工作增加工期30天。

事件3:E工作施工前,业主变更设计增加了一项K工作,K工作持续时间为2个月。根据施工工艺关系,K工作为E工作的紧后工作,为Ⅰ、J工作的紧前工作。因K工作与原工程工作的内容和性质均不同,在已标价的工程量清单中没有适用也没有类似的项目,监理工程师编制了K工作的结算综合单价,经业主确认后,提交给施工单位作为结算的依据。

事件4:考虑到上述1~3项事件对工期的影响,业主与施工单位约定,工程项目仍按原合同工期15个月完成,实际工期比原合同工期每提前1个月,奖励施工单位30万元。施工单位对进度计划进行了调整,将D、G、I工作的顺序施工组织方式改变为流水作业组织方式以缩短施工工期。组织流水作业的流水节拍见表4-7。

问题:1.针对事件1,确定施工单位和业主在山体滑坡和泥石流事件中各自应承担损失的内容;列式计算施工单位可以获得的费用补偿数额;确定项目监理机构应批准的工期延期天数,并说明理由。

2.事件2中,应给施工单位的窝工补偿费用为多少万元?修改后的基础分部工程增加的工程造价为多少万元?

3.针对事件3,绘制批准A工作工期索赔和增加K工作后的施工网络进度计划;指出监理工程师做法的不妥之处,说明理由并写出正确做法。

4.事件4中,在施工网络进度计划中,D、G、I工作的流水工期为多少个月?施工单位可获得的工期提前奖励金额为多少万元?(计算结果保留两位小数)

参考答案:↓

解析:

1.(1)施工单位应承担:施工机械、施工办公设施受损,施工人员受伤、基坑及围护支撑结构损失;业主应当承担:施工待用材料损失、修复工作。

(2)费用索赔:[24+21×(1+10%)×(1+6%)]×(1+4%)×(1+11%)=55.97(万元)

(3)应批准工期延误:30-10=20(天)

理由:因为具有可预测性,季节性大雨不构成不可抗力,承包人应承担合理预见义务,工期索赔不合理;山体滑坡和泥石流构成不可抗力,工期索赔合理。

2.(1)窝工补偿费用:(150×50+20×150×60%)×(1+4%)×(1+11%)=29437.20(元)=2.94(万元)

(2)基础分部工程增加的工程造价:[25×(1+10%)×(1+6%)×(1+25%)]×(1+4%)×(1+11%)=42.06(万元)

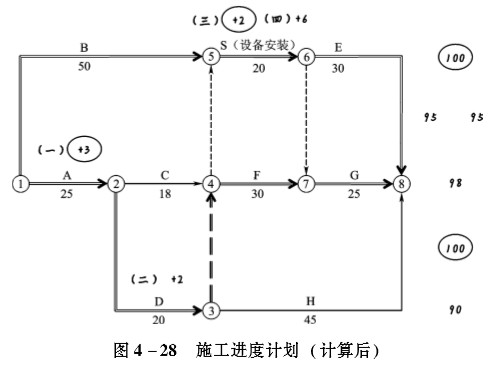

3.(1)调整后的施工网络进度计划见图4-25。

(2)“监理工程师编制了K工作的结算综合单价”不妥。理由:变更工程项目的综合单价,不应由监理工程师编制。

正确做法:由承包人根据变更工程资料、计量规则和计价方法、工程造价管理机构发布的信息价格和承包人报价浮动率,提出变更工程项目的单价或总价,报发包人确认后调整。

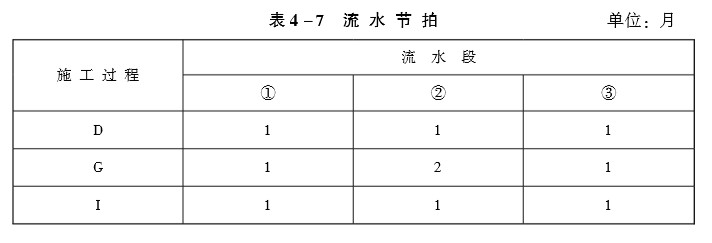

4.(1)累加数列错位相减取大差法,D、G、I工作的流水工期:(1+2)+(1+1+1)=6(月)

(2)计算后的施工网络进度计划见图4-26。

第102题 某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费之和的10%,利润为人材机费与管理费之和的6%,规费和税金(营业税)为人材机费与管理费和利润之和的9.8%,合同工期为100天。设备安装合同约定:管理费和利润均以人工费为基数,其费率分别为55%和45%。规费和税金(营业税)为人材机费与管理费和利润之和的9.8%,合同工期为20天。土建施工合同与设备安装合同中均规定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价按500元/台班,闲置补偿按80%计。

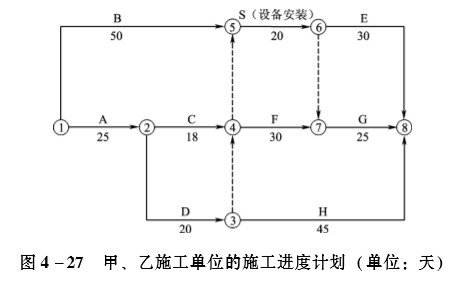

甲、乙施工单位编制了施工进度计划(见图4-27),获得监理工程师的批准。

该工程实施过程中发生如下事件:

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改加大了基础埋深,该基础加深处理使甲施工单位增加用工50个工日,增加机械台班10个台班,A工作时间延长3天,甲施工单位及时向业主提出费用索赔和工期索赔。

事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定的时限到场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工程的施工,业主代表得知该情况后要求施工单位剥露重新检查,检查发现预埋件尺寸不足,位置偏差过大,不符合设计要求。该工程重新检验导致甲施工单位增加人工30工日,材料费1.2万元,D工作时间延长2天,甲施工单位及时向业主提出了费用索赔和工期索赔。

事件3:设备安装S工作开始后,乙施工单位发现由业主采购的设备配件缺失,业主要求乙施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天。乙施工单位向业主提出费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。

事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备损坏,使S工作延长施工工期6天,窝工24个工日,增加设备安装调试费1.6万元,并影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此,甲施工单位分别向业主和乙施工单位及时提出了费用索赔和工期索赔。

问题:1.分别指出事件1~事件4中甲、乙施工单位的费用索赔和工期索赔是否成立?分别说明理由。

2.事件2中,业主代表的做法是否妥当?说明理由。

3.事件1~事件4发生后,图4-27中E工作和G工作的实际开始工作时间分别为第几天?说明理由。

4.计算业主应补偿甲、乙施工单位的费用分别为多少元?可批准延长的工期分别为多少天?

(计算结果保留两位小数)

参考答案:↓

解析:

1.事件1:甲施工单位的费用、工期索赔均成立。

理由:①应由业主负责;②工作A是关键工作,该事件可能造成总工期延误。

事件2:甲施工单位的费用、工期索赔均不成立。

理由:应由甲施工单位负责。

计算后的施工进度计划见图4-28。

事件3:(1)乙施工单位的费用索赔成立,工期索赔2天成立。

理由:应由业主负责。

(2)乙施工单位向甲施工单位提出的索赔不成立。

理由:①甲、乙施工单位之间并无合同关系;②事件1和事件2并未影响工作S的最早开始时间,对乙施工单位不构成影响。

事件4:(1)乙施工单位的费用、工期索赔均不成立。

理由:应由乙施工单位负责。

(2)甲施工单位向业主提出的费用、工期索赔均成立。甲施工单位向乙施工单位提出的索赔不成立。

理由:根据合同相对性原则,甲施工单位受到乙施工单位的影响,甲施工单位应当向业主索赔,业主再向乙施工单位索赔。

2.妥当。理由:

(1)监理人未按时进行检查,也未提出延期请求的,视为隐蔽工程检查合格,不构成甲施工单位私自覆盖。

(2)承包人覆盖工程隐蔽部位后,发包人或监理人有权要求重新检查,重新检查不符合合同要求的,应当由承包人负责。

3.工作E实际开始时间为第79天。理由:工作E最早开始时间:50+20+2+6=78,故从第79天开始。

工作G实际开始时间为第81天。理由:工作G最早开始时间:25+3+20+2+30=80,故从第81天开始。

4.甲施工单位费用索赔:

事件1:(50×80+10×500)×(1+10%)×(1+6%)×(1+9.8%)=11522.41(元)

事件4:(36×80×70%+6×500×80%)×(1+9.8%)=4848.77(元)

合计:11522.41+4848.77=16371.18(元)

甲施工单位工期索赔:2+6=8(天)

乙施工单位费用索赔:

事件3:[25000+5000×(1+55%+45%)]×(1+9.8%)=38430(元)

事件4:-4848.77(元)合计:38430-4848.77=33581.23(元)

乙施工单位工期索赔:2天。

第103题 某工业项目发包人采用工程量清单计价方式,与承包人按照«建设工程施工合同(示范文本)»签订了工程施工合同。合同约定:项目的成套生产设备由发包人采购;管理费和利润为人材机费用之和的18%,规费和税金为人材机费用与管理费和利润之和的10%;人工工资标准为80元/工日,窝工补偿标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%,人工窝工和机械窝工闲置不计取管理费和利润;工期270天,每提前(或拖后)1天奖励(或罚款)5000元(含税费)。

承包人经发包人同意将设备与管线安装作业分包给某专业分包人,分包合同规定,发包工程进度必须服从总包施工进度计划的安排,各项费用、费率标准约定与总承包施工合同相同。开工前,承包人编制并得到监理工程师批准的施工网络进度计划如图4-29所示。图中箭线下方括号外数字为工作持续时间(单位:天),括号内数字为每天作业班组工人数。所有工作均按最早可能时间安排作业。

施工过程中发生了如下事件:

事件1:主体结构作业20天后,遇到持续2天的特大暴风雨,造成工地堆放的承包人部分周转材料损失费用2000元;特大暴风雨结束后,承包人安排该作业队中20人修复坍塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。施工机械A、B持续窝工闲置3个台班(台班费分别为:1200元/台班、900元/台班)。

事件2:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大。经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材机费用1260元,使设备基础和管沟工作持续时间增加4天。

事件3:设备与管线安装作业中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费:1600元/台班),设备与管线安装工作持续时间增加3天。

事件4:为抢工期,经监理工程师同意,承包人将试运行部分工作提前安排,和设备与管线安装作业搭接作业5天,因搭接作业相互干扰降效使费用增加10000元。

其余各项工作的持续时间和费用没有发生变化。

上述事件后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔材料。

问题:1.分别说明各事件工期、费用索赔是否成立?简述其理由。

2.各事件工期索赔各为多少天?总工期索赔为多少天?实际工期为多少天?

3.专业分包人可以得到的费用索赔为多少元?专业分包人应该向谁提出索赔?

4.承包人可以得到的各事件费用索赔为多少元?总费用索赔额为多少元?工期奖励(或罚款)为多少元?

参考答案:↓

解析:

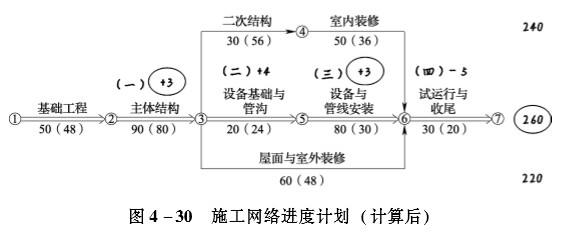

计算后的施工网络进度计划见图4-30。

1.事件1:工期索赔成立。

针对周转材料损失,修复坍塌的模板及支撑,工人窝工,施工机械闲置的费用索赔不成立。针对工程修复和场地清理的费用索赔成立。

理由:①不可抗力应由合同当事人双方共同承担;②主体结构是关键工作,该事件可能造成总工期延误。

事件2:工期、费用索赔均不合理。

理由:应由承包人负责。

事件3:工期索赔成立。

针对自行采购费用的费用索赔不成立。

针对其他的费用索赔成立。理由:①该事件应由发包人负责;②发包人自行采购未经发包人授权;③设备与管线安装是关键工作,该事件可能造成总工期延误。

事件4:工期、费用索赔均不成立。

理由:合同当事人并未修改合同工期,承包人通过赶工可以获得提前竣工奖励,发包人不予另行赔偿。

2.(1)各事件工期索赔:

事件1:3天

事件2:0天

事件3:3天

事件4:0天

(2)总工期索赔:3+3=6(天)

(3)实际工期:50+90+20+80+30+3+4+3-5=275(天)

3.费用索赔:[30×3×50+60×80×(1+18%)+3×1600×60%]×(1+10%)=14348.40(元)

依据合同相对性原则,专业分包人应当向承包人提出索赔。

4.(1)事件1:(30×1×80)×(1+18%)×(1+10%)=3115.20(元)

事件3:14348.40元

(2)总费用索赔额:3115.20+14348.40=17463.60(元)

(3)工期奖励:[(270+6)-275]×5000=5000(元)

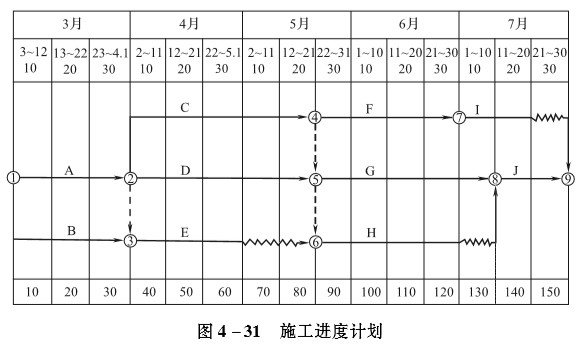

第104题 某工程项目业主通过招标方式确定了承包商双方采用工程量清单计价方式签订了施工合同该工程共有10个分项工程工期150天施工期为3月3日至7月30日合同规定工期每提前1天承包商可获得提前工期奖1.2万元工期每拖后1天承包商需承担逾期违约金1.5万元开工前承包商提交并经审批的施工进度计划如图4-31所示

该工程如期开工后在施工过程中发生了经监理人核准的如下事件:

事件1:3月6日由于业主提供的部分施工场地条件不充分致使工作B作业时间拖延4天工人窝工20个工日施工机械B闲置5天(台班费:800元/台班)

事件2:4月25日~26日当地供电中断导致工作C停工2天工人窝工40个工日施工机械C闲置2天(台班费1000元/台班)工作D没有停工但因停电改用手动机具替代原配动力机械使工效降低导致作业时间拖延1天增加用工18个工日原配动力机械D闲置2天(台班费:800元/台班)增加手动机具使用2天(台班费:500元/台班)

事件3:按合同规定由业主负责采购且应于5月22日到场的材料直到5月26日清晨才到场5月24日发生了脚手架倾倒事故因处于停工待料状态承包商未及时重新搭设5月26日上午承包商安排10名架子工重新搭设脚手架5月27日恢复正常作业由此导致工作F持续停工5天该工作班组20名工人持续窝工5天施工机械F闲置5天(台班费:1200元/台班)

截至5月末其他工程的作业持续时间和费用均与原计划相符承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔机械台班均按每天一个台班计

问题:1.分别指出承包商针对三个事件提出的工期和费用索赔是否合理并说明理由

2.对于能被受理的工期索赔事件分别说明每项事件应被批准的工期索赔为多少天如果该工程最终按原计划工期(150天)完成承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?

3.该工程架子工日工资为180元/工日其他工种工日工资为150元/工日人工窝工补偿标准为日工资的50%机型闲置补偿标准为台班费的60%管理费和利润的计算费率为人材机费用之和的10%规费和税金的计算费率为人材机费用、管理费和利润之和的9%计算应被批准的费用索赔为多少元

4.按初始安排的施工进度计划如果该工程进行到第6个月末时检测进度情况为:工作F完成50%的工作量工作G完成80%的工作量工作H完成75%的工作量绘制实际进度前锋线分析这三项工作进度有无偏差并分别说明对工期的影响

参考答案:↓

解析:

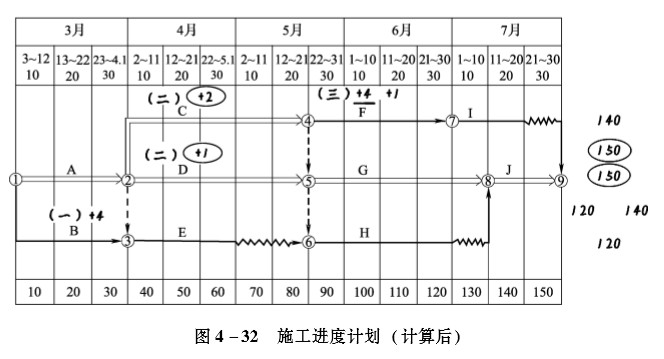

计算后的施工进度计划见图4-32。

1.事件1:工期、费用索赔不合理。理由:承包人28天逾期索赔失权。

事件2:针对供电中断,工期、费用索赔均合理。理由:①应由发包人负责;②工作C是关键工作,该事件可能造成总工期延误。

事件3:(1)针对业主负责采购的材料未按时进场,工期索赔不合理,费用索赔合理。理由:①应由发包人负责;②工作F不是关键工作,该事件不影响总工期。(2)针对脚手架倾倒事故,工期、费用索赔均不合理。理由:应由承包人负责。2.(1)应被批准的工期索赔:事件1:0天;事件2:2天;事件3:0天。(2)承包商可获得工期提前奖励。(3)工期奖励:[(150+2)-150]×12000=24000(元)3.事件2:[40×150×50%+2×1000×60%+18×150×(1+10%)+2×800×60%+2×500×(1+10%)]×(1+9%)=10060.70(元)事件3:(20×4×150×50%+4×1200×60%)×(1+9%)=9679.20(元)合计:10060.70+9679.20=19739.90(元)4.(1)实际进度前锋线见图4-33。

(2)工作F拖后20天,可能造成总工期延误10天;工作G按无偏差,不影响总工期;工作H拖后10天,不影响总工期。

第105题 某工业项目,业主采用了工程量清单招标方式确定了承包商,并与承包商按照«建设工程施工合同(示范文本)»签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120天;工期每提前(或拖后)1天,奖励(或罚款)1万元(含规费、税金)。

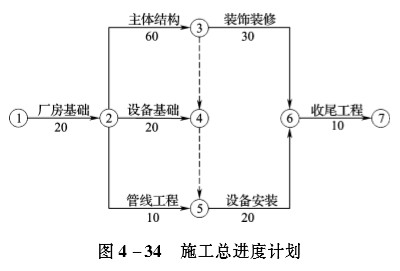

工程项目开工前,承包商编制了施工总进度计划,如图4-34所示(时间单位:天),并得到监理人批准。

工程项目施工过程中,发生了如下事件:

事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费为1200元/台班,台班折旧费为700元/台班);地基处理产生的工料机费用6000元;基础工程量增加50m3(综合单价:420元/m3)。共造成厂房基础作业时间延长6天。

事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;7月12日~7月13日该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4天、30名工人窝工4天,一台租赁机械闲置4天(每天1个台班,机械租赁费1500元/天),其他作业未受影响。

事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购的尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1.8万元,承包商重新购置门窗的费用为7000元,作业时间均延长2天。

事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工作提前,与装饰装修作业搭接5天,并采取施工措施使收尾工作作业时间缩短2天,发生赶工措施费8000元。

问题:1.分别说明承包商能否就上述事件1~事件4向业主提出工期和(或)费用索赔,并说明理由。

2.承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程实际工期为多少天?工期奖(罚)款为多少万元?

3.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日。工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%。分别计算承包商在事件1~事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?(费用以元为单位,计算结果保留两位小数)

参考答案:↓

解析:

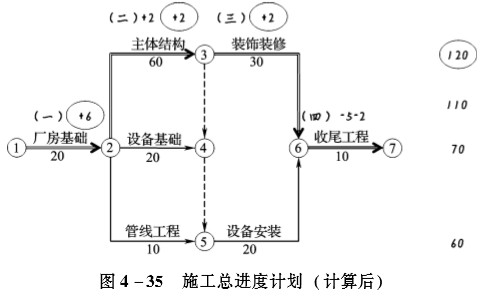

计算后的施工总进度计划见图4-35。

1.事件1:工期、费用索赔均合理。

理由:①应由业主负责;②厂房基础是关键工作,该事件可能造成总工期延误。

事件2:(1)针对施工机械故障,工期、费用索赔均不合理。理由:应由承包人负责。(2)针对供电中断,工期、费用索赔均合理。

理由:①应由业主负责;②主体结构是关键工作,该事件可能造成总工期延误。

事件3:工期索赔合理。针对工人窝工和业主调换生产设备,费用索赔不合理;针对重新购置门窗,费用索赔合理。

理由:①不可抗力应由合同当事人双方共同承担;②主体结构是关键工作,该事件可能造成总工期延误。

事件4:工期、费用索赔均不成立。

理由:合同当事人并未修改合同工期,承包人通过赶工可以获得提前竣工奖励,发包人不予另行赔偿。

2.(1)可得到的工期索赔:

事件1:6天,事件2:2天,事件3:2天,事件4:0天。

(2)工期索赔共计:6+2+2=10(天)

(3)实际工期:(20+60+30+10)+(6+2+2+2-5-2)=125(天)

(4)工期奖励:[(120+10)-125]×1=5(万元)

3.事件1:[60×40+4×700+6000×(1+15%)+50×420]×(1+3.5%)×(1+3.41%)=35426.71(元)

事件2:(30×2×40+2×1500)×(1+3.5%)×(1+3.41%)=5779.58(元)

事件3:7000×(1+3.5%)×(1+3.41%)=7492.05(元)

费用索赔总额:35426.71+5779.58+7492.05=48698.34(元)

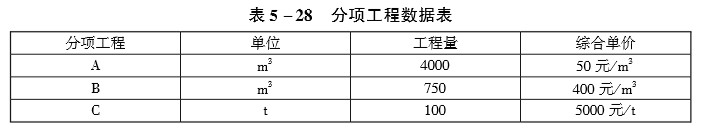

第106题 某工程采用工程量清单招标方式确定了招标人,业主和中标人签订了单价合同,合同工期为4个月。合同内容包括8项分项工程,其分项工程工程量、费用和所需人工劳动量见表5-27。管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%。单价措施费用10万元,总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。

合同中有关工程价款结算与支付约定如下:

1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2、3个月的工程价款中平均扣回;

2.开工后10日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其他总价措施项目费用在第2、3个月平均支付;

3.单价措施费用按每月平均支付;

4.发包人按每月承包人应得工程进度款的90%支付;

5.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1);

6.分项工程H的主要材料总量为200m2,原价为900元/m2,该材料价格按照当地造价主管部门公布的价格指数调整,基期指数为110;

7.合同签订时当地造价主管部门规定的人工综合工日单价为60元/工日;

8.如果出现因业主的工程量增加或其他原因导致关键线路上的工作持续时间延长,承包商应在相应分项工程上采取赶工措施,业主给予承包商赶工补偿800元/天(含税费),在结算时结清;

9.工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。

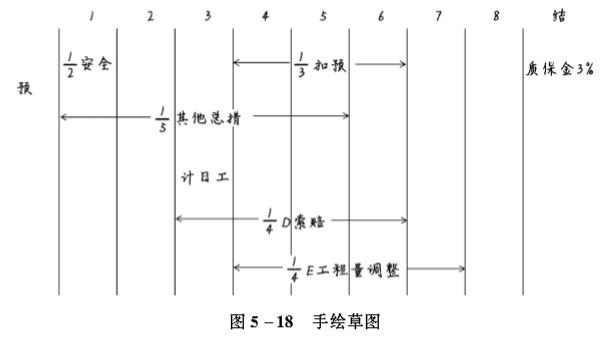

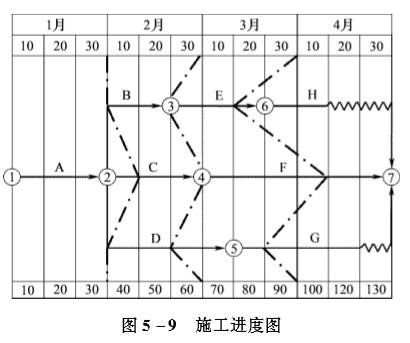

在施工过程中,于每月末检查核实的进度如图5-9的实际进度前锋线所示,最后该工程在第4个月末如期竣工。施工期间,经监理工程师核实及发包人确认的有关事项如下:

(1)从第3个月起,当地造价主管部门规定,人工综合工日单价上调为65元/工日;

(2)第4个月现场签证的计日工费用2万元,其作业对工期无影响;

(3)分项工程H的主要材料公布的价格指数在第4个月调整为120;

(4)分项工程F的实际工程量比清单工程量增加150m2,相应增加单价措施费用1万元。(计算结果保留三位小数)

问题:1.该工程的合同价为多少?工程预付款为多少?

2.第3个月业主应支付给承包商的工程款为多少?

3.第4个月业主应支付给承包商的工程款为多少?

4.试计算合同价调整额、总造价和结算款。

参考答案:↓

解析:

1.合同价:(50+10+6+15)×(1+10%)=89.100(万元)

预付款:(50+10+6-3.6)×(1+10%)×20%=13.728(万元)

2.草稿纸画图见图5-10。

第3个月:分项工程款:2/3×4.8+4/6×[1.15×600×0.018+(600+150-1.15×600)×0.018×{0.9+1]+2/4×6.4+1/4×7.2}×(1+10%)=19.57413(万元)

单价措施费:1/4×10×(1+10%)=2.75(万元)

总价措施费:1/2×(40%×3.6+6-3.6)×(1+10%)=2.112(万元)

人工费调整额:[1/3×120+4/6×300×(600+150)/600+1/4×160+1/4×200]×(65-60)/10000×(1+16%)×(1+10%)=0.24244(万元)

承包人应得工程款:19.57413+2.75+2.112+0.24244=24.67857(万元)

业主应支付工程款:24.67857×90%-12×13.728=15.347(万元)

3.第4个月:

分项工程款:1/3×4.8+5.4+2/6×[1.15×600×0.018+(600+150-1.15×600)×{0.018×0.9+1]+3/4×7.2}×(1+10%)=18.91707(万元)

单价措施费:2.75万元

人工费调整额:[1/3×120+160+2/6×300×(600+150)/600+3/4×200]×(65-60)/10000×(1+16%)×(1+10%)=0.30305(万元)

材料费调整额:1/2×200×900/10000×(120-110)/110×(1+16%)×(1+10%)=1.044(万元)

计日工:2×(1+10%)=2.2(万元)

承包人应得工程款:18.91707+2.75+0.30305+1.044+2.2=25.21412(万元)

业主应支付工程款:25.21412×90%=22.693(万元)

4.工程量调整额:[1.15×600×0.018+(600+150-1.15×600)×0.018×0.9+1-600×0.018]×(1+10%)=3.9512(万元)

赶工费:60×150/600×0.08=1.2(万元)

合同价调整额:(3.9512+0.24244+0.30305+1.044+2.2)+1.2-15×(1+10%)=-7.559(万元)

总造价:89.100-7.559=81.541(万元)

结算款:81.541×(1-3%)-(81.541-1.2)×90%=6.788(万元)

第107题 某工程项目由A、B、C共3个分项工程组成,合同工期4个月。各分项工程数据见表5-28。措施项目费用11万元,其中单价措施项目工程款6万元,总价措施项目工程款5万元,暂列金额为10万元,管理费和利润为人材机费用之和的16%,规费和税金为人材机费用、管理费和利润之和的10%。

合同中有关费用支付条款如下:

1.开工前发包方向承包方支付合同价(扣除措施费和暂列金额)的15%作为材料预付款。预付款从工程开工后的第2个月开始分2个月均摊抵扣。

2.总价措施项目工程款在开工前和材料预付款同时支付,单价措施项目工程款在4个月内平均支付。

3.工程进度款按月结算,发包方按每次承包方应得工程款的90%支付。

4.分项工程累计实际完成工程量超过(或不足)计划完成工程量的15%时,该分项工程超出部分的工程量的综合单价调整系数为0.9(或1.05)。

5.竣工结算时,业主按总造价的5%扣留质量保证金。

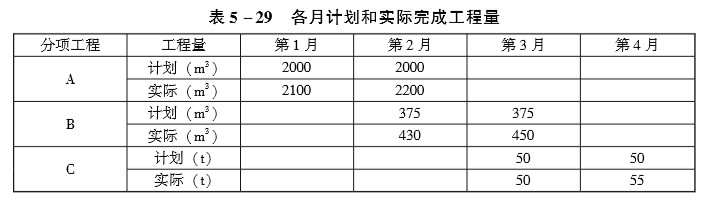

各月计划和实际完成工程量如表5-29所示。

施工过程中,4月份发生了如下事件:

1.业主确认某项临时工程计日工50工日,工日单价60元/工日,所需某种材料120m2,材料单价100元/m2;

2.由于设计变更,经业主确认增加的人工费、材料费、机械费共计30000元,措施项目费不做调整。(计算结果保留三位小数)

问题:1.该工程预计合同总价为多少?材料预付款是多少?开工前支付的总价措施项目工程款是多少?

2.试求每个月承包人已完成工程款和业主应向承包商支付工程款是多少?

3.实际工程总造价是多少?竣工结算款是多少?

参考答案:↓

解析:

1.预计合同总价:(4000×0.005+750×0.04+100×0.5+11+10)×(1+10%)=133.100(万元)

预付款:(4000×0.005+750×0.04+100×0.5)×(1+10%)×15%=16.500(万元)

总价措施项目工程款:5×(1+10%)×90%=4.950(万元)

2.草稿纸画图见图5-11。

第1月:

分项工程款:2100×0.005×(1+10%)=11.55(万元)

单价措施项目工程款:14×6×(1+10%)=1.65(万元)

承包人已完成工程款:11.55+1.65=13.200(万元)

业主应支付工程款:13.200×90%=11.880(万元)

第2月:

分项工程款:(2200×0.005+430×0.04)×(1+10%)=31.02(万元)

单价措施项目工程款:1.65万元承包人已完成工程款:31.02+1.65=32.670(万元)

业主应支付工程款:32.670×90%-12×16.500=21.153(万元)

第3月:

分项工程款:[(1.15×750-430)×0.04+(430+450-1.15×750)×0.04×0.9+50×0.5]×(1+10%)=47.223(万元)

单价措施项目工程款:1.65万元承包人已完成工程款:47.223+1.65=48.873(万元)

业主应支付工程款:48.873×90%-12×16.500=35.736(万元)

第4月:

分项工程款:55×0.5×(1+10%)=30.25(万元)

单价措施项目工程款:1.65万元

计日工:(50×0.006+120×0.01)×(1+16%)×(1+10%)=1.914(万元)

变更:3×(1+16%)×(1+10%)=3.828(万元)

承包人已完成工程款:30.25+1.65+1.914+3.828=37.642(万元)

业主应支付工程款:37.642×90%=33.878(万元)

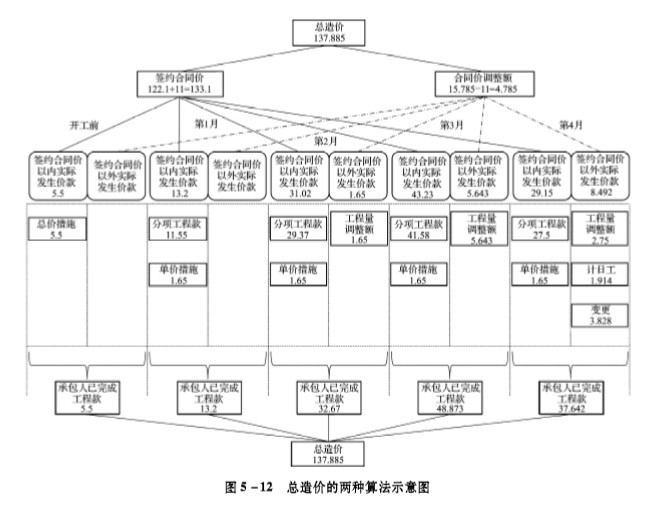

3.总造价的两种算法见图5-12。

方法1:合同价调整算法求总造价第2月A工程量调整额:(2100+2200-4000)×0.005×(1+10%)=1.65(万元)

第3月B工程量调整额:[1.15×750×0.04+(430+450-1.15×750)×0.04×0.9-750×0.04]×(1+10%)=5.643(万元)

第4月C工程量调整额:(50+55-100)×0.5×(1+10%)=2.75(万元)

合同价调整额:1.65+5.643+2.75+1.914+3.828-10×(1+10%)=4.785(万元)

总造价:133.100+4.785=137.885(万元)

结算款:137.885×(1-5%)-137.885×90%=6.894(万元)

方法2:累计算法求总造价总造价:4.95090%+13.200+32.670+48.873+37.642=137.885(万元)

结算款:137.885×(1-5%)-(16.5+4.950+11.880+21.153+35.736+33.878)=6.894(万元)

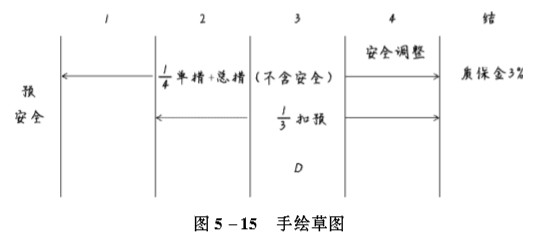

第108题 某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下:

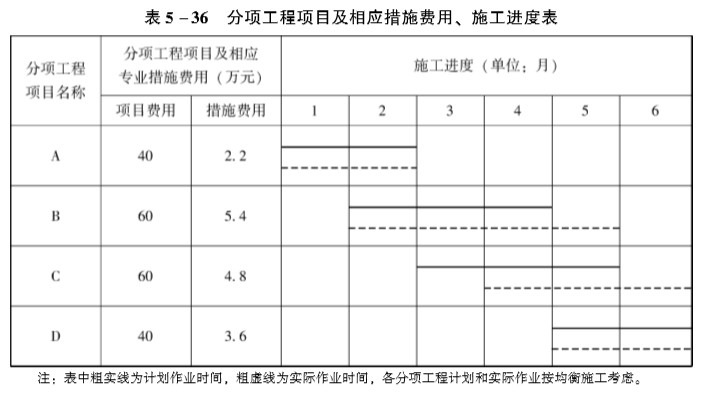

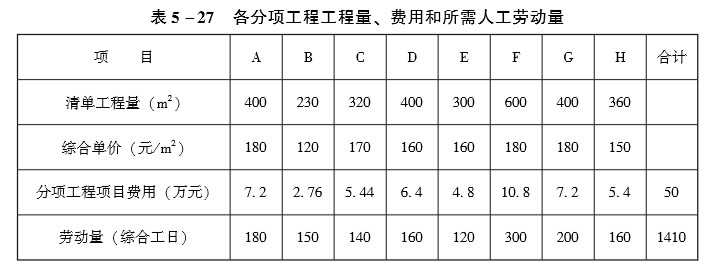

1.工程价款方面:

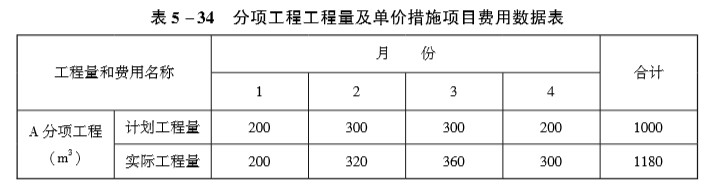

(1)分项工程项目费用合计824000元,包括分项工程A、B、C三项,清单工程量分别为800m3、1000m3、1100m2,综合单价分别为280元/m3、380元/m3、200元/m2,当分项工程项目工程量增加(或减少)幅度超过15%时,综合单价调整系数为0.9(或1.1)。

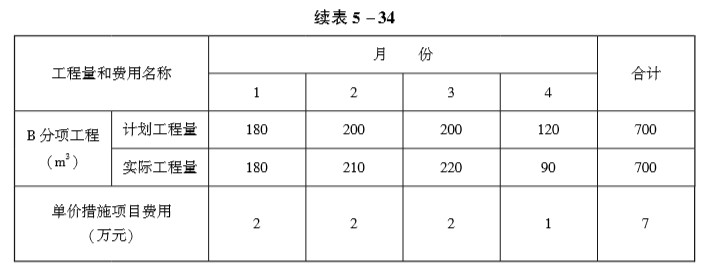

(2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目费用不予调整。

(3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,其余总价措施项目费用不予调整。

(4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。

(5)上述工程费用均不含增值税可抵扣进项税额。

(6)管理费和利润按人材机费用之和的20%计取,规费按人材机费、管理费、利润之和的6%计取,增值税税率为9%。

2.工程款支付方面:

(1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2~4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。

(2)分项工程项目工程款逐月结算。

(3)除安全文明施工费以外的措施项目工程款在施工期间的第1~4个月平均支付。

(4)其他项目工程款在发生当月结算。

(5)发包人按每次承包人应得工程款的90%支付。

(6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量保函(保函额为竣工结算价的3%),并完成结清支付。

施工期间各月分项工程计划和实际完成工程量见表5-30。

施工期间第3个月,经发承包双方共同确认:分包专业工程费用为105000元(不含可抵扣进项税),专业分包人获得的增值税可抵扣进项税额合计为7600元。

问题:1.该工程签约合同价为多少元?安全文明施工费工程款为多少元?开工前发包人应支付给承包人的预付款和安全文明施工费工程款分别为多少元?

2.施工至第2个月末,承包人累计完成分项工程合同价款为多少元?发包人累计应支付承包人的工程款(不包括开工前支付的工程款)为多少元?分项工程A的进度偏差为多少元?

3.该工程的分项工程项目、措施项目、分包专业工程项目合同额(含总承包服务费)分别增减多少元?

4.该工程的竣工结算价为多少元?如果在开工前和施工期间发包人均已按合同约定支付了承包人预付款和各项工程款,则竣工结算时,发包人完成结清支付时,应支付给承包人的结算款为多少元?

(计算结果四舍五入取整数)

参考答案:↓

解析:

1.(1)签约合同价:(824000+90000+130000+206000)×(1+6%)×(1+9%)=1444250(元)

(2)安全文明施工费:(824000+90000)×5%×(1+6%)×(1+9%)=52802(元)

(3)预付款:[824000+90000+130000+206000-(824000+90000)×5%-80000]×(1+6%)×(1+9%)×20%=259803(元)

2.草稿纸画图见图5-13。

(1)第2个月末承包人累计完成分项工程款:[(300+300)×280+400×380]×(1+6%)×(1+9%)=369728(元)

(2)第1、2个月措施项目费:2/4×[90000+130000-(824000+90000)×5%]×(1+6%)×(1+9%)=100693.11(元)

第1、2个月承包人应得工程款:369728+100693.11=470421.11(元)

第1、2个月发包人应支付工程款:470421.11×90%-1/3×259803=336778(元)

(3)A工程施工至第2个月末:拟完工程计划投资:(400+400)×280×(1+6%)×(1+9%)=258809.60(元)

已完工程计划投资:(300+300)×280×(1+6%)×(1+9%)=194107.20(元)

进度偏差:194107.20-258809.60=-64702(元)

施工进度拖后64702元。

3.(1)B工程分项工程款:[1.15×1000×380+(1200-1.15×1000)×380×0.9]×(1+6%)×(1+9%)=524667.14(元)

B工程分项工程款调整额:524667.14-1000×380×(1+6%)×(1+9%)=85615(元)

(2)B工程措施项目费调整额:36000×1200-10001000×(1+6%)×(1+9%)=8319(元)【

(3)安全文明施工费调整额:(85615+8319)×5%=4697(元)

(4)分包专业工程调整额:(105000-120000)×(1+5%)×(1+6%)×(1+9%)=-18198(元)

4.(1)合同价调整额:85615+8319+4697-18198-80000×(1+6%)×(1+9%)=-11999(元)

竣工结算价(总造价):1444250-11999=1432251(元)(2)结算额:1432251-1432251×90%=143225(元)

第109题 某工程项目发承包双方签订了工程施工合同,工期5个月,合同约定的工程内容及其价款包括4项分部分项工程项目(含单价措施项目)。费用数据与施工进度计划见表5-31;总价措施项目费用10万元(其中含安全文明施工费6万元);暂列金额费用5万元;管理费和利润为不含税人材机费用之和的12%;规费为不含税人材机费用与管理费、利润之和的6%;增值税税率为10%。

有关工程价款支付条款如下:

1.开工前,发包人按签约含税合同价(扣除安全文明施工费和暂列金额)的20%作为预付款支付承包人,预付款在施工期间的第2~5个月平均扣回,同时将安全文明施工费的70%作为提前支付的工程款。

2.分部分项工程项目工程款在施工期间逐月结算支付。

3.分部分项工程C所需的工程材料C1用量1250m2,承包人的投标报价为60元/m2(不含税)。当工程材料C1的实际采购价格在投标报价的±5%以内时,分部分项工程C的综合单价不予调整;当变动幅度超过该范围时,按超过的部分调整分部分项工程C的综合单价。4.除开工前提前支付的安全文明施工费工程款之外的总价措施项目工程款,在施工期间的第1~4个月平均支付。

5.发包人按每次承包人应得工程款的90%支付。

6.竣工验收通过后45天内办理竣工结算,扣除实际工程含税总价款的3%作为工程质量保证金,其余工程款发承包双方一次性结清。

该工程如期开工,施工中发生了经发承包双方确认的下列事项:

1.分部分项工程B的实际施工时间为第2~4月。

2.分部分项工程C所需的工程材料C1实际采购价格为70元/m2(含可抵扣进项税,税率为3%)。

3.承包人索赔的含税工程款为4万元。其余工程内容的施工时间和价款均与签约合同相符。

问题:1.该工程签约合同价(含税)为多少万元?开工前发包人应支付给承包人的预付款和安全文明施工费工程款分别为多少万元?

2.第2个月,发包人应支付给承包人的工程款为多少万元?截止到第2个月末,分部分项工程的拟完工程计划投资、已完工程计划投资分别为多少万元?工程进度偏差为多少万元?并根据计算结果说明进度快慢情况。

3.分部分项工程C的综合单价应调整为多少元/m2?如果除工程材料C1外的其他进项税额为2.8万元(其中,可抵扣进项税额为2.1万元),则分部分项工程C的销项税额、可抵扣进项税额和应缴纳增值税额分别为多少万元?

4.该工程实际总造价(含税)比签约合同价(含税)增加(或减少)多少万元?假定在办理竣工结算前发包人已支付给承包人的工程款(不含预付款)累计为110万元,则竣工结算时,发包人应支付给承包人的结算尾款为多少万元?

(注:计算结果以元为单位的保留两位小数,以万元为单位的保留三位小数)

参考答案:↓

解析:

1.签约合同价:(120.2+10+5)×(1+6%)×(1+10%)=157.643(万元)

预付款:(120.2+10-6)×(1+6%)×(1+10%)×20%=28.963(万元)

开工前支付的安全文明施工费:6×(1+6%)×(1+10%)×70%×90%=4.407(万元)

2.草稿纸画图见图5-14。

分项工程款:12×28.8+13×37.8()×(1+6%)×(1+10%)=31.4820(万元)

总价措施项目费用:14×(10-6×70%)×(1+6%)×(1+10%)=1.6907(万元)

承包人已完成工程款:31.4820+1.6907=33.1727(万元)

业主应支付工程款:33.1727×90%-14×28.963=22.615(万元)

拟完工程计划投资:28.8+12×37.8()×(1+6%)×(1+10%)=55.618(万元)

已完工程计划投资:28.8+13×37.8()×(1+6%)×(1+10%)=48.272(万元)进度偏差:48.272-55.618=-7.346(万元)

施工进度拖后7.346万元。

3.材料费调整额:1250×701+3%-60×(1+5%)[]×(1+12%)=6945.6311(元)

工程C综合单价:(1200×280+6945.6311)/1200=285.79(元/m2)

工程C销项税:285.79×120010000×(1+6%)×10%=3.635(万元)

可抵扣进项税:2.1+1250×7010000×3%1+3%=2.355(万元)

增值税:3.635-2.355=1.280(万元)

4.工程C材料费调整额:6945.631110000×(1+6%)×(1+10%)=0.8099(万元)

合同价款调整额:0.8099+4-5×(1+6%)×(1+10%)=-1.020(万元)

总造价:157.643-1.020=156.623(万元)

结算价:156.623×(1-3%)-(28.963+110)=12.961(万元)

第110题 某工程项目发承包双方签订了施工合同,工期为4个月。有关工程价款及其支付条款约定如下:

1.工程价款:

(1)分项工程项目费用合计59.2万元,包括分项工程A、B、C三项,清单工程量分别为600m3、800m3、900m2,综合单价分别为300元/m3、380元/m3、120元/m2。

(2)单价措施项目费用6万元,不予调整。

(3)总价措施项目费用8万元,其中,安全文明施工费按分项工程和单价措施项目费用之和的5%计取(随计取基数的变化在第4个月调整),除安全文明施工费之外的其他总价措施项目费用不予调整。

(4)暂列金额5万元。

(5)管理费和利润按人材机费用之和的18%计取,规费按人材机费和管理费、利润之和的5%计取,增值税税率为11%。

(6)上述费用均不包含增值税可抵扣进项税额。

2.工程款支付:

(1)开工前,发包人分项工程和单价措施项目工程款的20%支付给承包人作为预付款(在第2~4个月的工程款中平均扣回),同时将安全文明施工费工程款全额支付给承包人。

(2)分项工程价款按完成工程价款的85%逐月支付。

(3)单价措施项目和除安全文明施工费之外的总价措施项目工程款在工期第1~4个月均衡考虑,按85%比例逐月支付。

(4)其他项目工程款的85%在发生当月支付。

(5)第4个月调整安全文明施工费工程款,增(减)额当月全额支付(扣除)。

(6)竣工验收通过后30天内进行工程结算,扣留工程总造价的3%作为质量保证金,其余工程款作为竣工结算最终付款一次性结清。

施工期间分项工程计划和实际进度见表5-32。

在施工期间第3个月,发生一项新增分项工程D。经发承包双方核实确认,其工程量为300m2,每m2所需不含税人工和机械费用为110元,每m2机械费可抵扣进项税额为10元;每m2所需甲、乙、丙三种材料不含税费用分别为80元、50元、30元,可抵扣进项税率分别为3%、11%、17%。

问题:1.该工程签约合同价为多少万元?开工前发包人应支付给承包人的预付款和安全文明施工费工程款分别为多少万元?

2.第2个月,承包人完成合同价款为多少万元?发包人应支付合同价款为多少万元?截止到第2个月末,分项工程B的进度偏差为多少万元?

3.新增分项工程D的综合单价为多少元/m2?该分项工程费为多少万元?销项税额、可抵扣进项税额、应缴纳增值税额分别为多少万元?

4.该工程竣工结算合同价增减额为多少万元?如果发包人在施工期间均已按合同约定支付给承包商各项工程款,假定累计已支付合同价款87.099万元,则竣工结算最终付款为多少万元?

(计算过程和结果保留三位小数)

参考答案:↓

解析:

1.签约合同价:(59.2+6+8+5)×(1+5%)×(1+11%)=91.142(万元)

预付款:(59.2+6)×(1+5%)×(1+11%)×20%=15.198(万元)

安全文明施工费:(59.2+6)×(1+5%)×(1+11%)×5%=3.800(万元)

2.草稿纸画图见图5-15。

分项工程款:(200×0.03+300×0.038+200×0.012)×(1+5%)×(1+11%)=23.0769(万元)

措施项目费:14×[6+8-(59.2+6)×5%]×(1+5%)×(1+11%)=3.1294(万元)

承包人完成合同价款:23.0769+3.1294=26.206(万元)

发包人应支付合同价款:26.206×85%-1/3×15.198=17.209(万元)

拟完工程计划投资:(200+300)×0.038×(1+5%)×(1+11%)=22.1445(万元)

已完工程计划投资:300×0.038×(1+5%)×(1+11%)=13.2867(万元)

进度偏差:13.2867-22.1445=-8.858(万元)

B进度拖后8.858万元。

3.综合单价:(110+80+50+30)×(1+18%)=318.600(元/m2)

分项工程款(含税):300×318.600/10000×(1+5%)×(1+11%)=11.140(万元)

销项税额:300×318.600/10000×(1+5%)×11%=1.104(万元)

进项税额:(10+80×3%+50×11%+30×17%)÷10000×300=0.690(万元)

增值税:1.104-0.690=0.414(万元)

4.工程量调整额:(900-800)×0.038×(1+5%)×(1+11%)+11.140=15.5689(万元)

安全文明施工费调整额:15.5689×5%=0.7784(万元)

合同价增减额:15.5689+0.7784-5×(1+5%)×(1+11%)=10.520(万元)总造价:91.142+10.520=101.662(万元)

结算款:101.662×(1-3%)-87.099=11.513(万元)

第111题 某工程项目发包人与承包人签订了施工合同工期5个月分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5-33所示总价措施项目费用9万元(其中含安全文明施工费3万元)暂列金额12万元管理费和利润为人材机费用之和的15%规费和税金为人材机费用与管理费、利润之和的10%

有关工程价款结算与支付的合同约定如下:

(1)开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款预付款在第3、4个月平均扣回

(2)安全文明施工费工程款于开工前一次性支付除安全文明施工费以外的总价措施项目费用工程款在开工后的前3个月平均支付

(3)施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算

(4)发包人按每次承包人应得的工程款的85%支付

(5)竣工验收通过后的60天内进行工程竣工结算竣工结算时扣除工程实际总价的3%作为工程质量保证金剩余工程款一次性支付

(6)C分项工程所需的甲种材料用量为500m3在招标时确定的暂估价为80元/m3乙种材料用量为400m3投标报价为40元/m3工程款逐月结算时甲种材料按实际购买价格调整乙种材料当购买价在投标报价的±5%以内变动时C分项工程的综合单价不予调整变动超过±5%以上时超过部分的价格调整至C分项综合单价中

该工程如期开工施工中发生了经承发包双方确认的以下事项:

(1)B分项工程的实际施工时间为2~4个月

(2)C分项工程甲种材料实际购买价为85元/m3乙种材料的实际购买价为50元/m3

(3)第4个月发生现场签证零星工作费用为2.4万元

问题:1.合同价为多少万元?预付款为多少万元?开工前支付的措施项目款为多少万元?

2.C分项工程的综合单价是多少元/m3?3月份完成的分部和单价措施费是多少万元?3月份业主应支付的工程款是多少万元?

3.列式计算第3月末累计分项工程和单价措施项目拟完工程计划费用、已完工程计划费用、已完工程实际费用并分析进度偏差(投资额表示)与费用偏差

4.除现场签证费用外若工程实际发生其他项目费用8.7万元试计算工程实际造价及竣工结算价款(计算结果均保留三位小数)

参考答案:↓

解析:

1.合同价:(76.6+9+12)×(1+10%)=107.360(万元)

预付款:76.6×(1+10%)×20%=16.852(万元)

开工前支付的措施项目款:3×(1+10%)×85%=2.805(万元)

2.草稿纸画图见图5-16。

甲种材料费调整额:500×(85-80)/10000×(1+15%)×(1+10%)=0.31625(万元)

乙种材料费调整额:400×[50-40×(1+5%)]/10000×(1+15%)×(1+10%)=0.4048(万元)

C分项工程工程款:28×(1+10%)+0.31625+0.4048=31.52105(万元)

C分项工程综合单价:31.52105/[(1+10%)×1000] ×10000=286.555(元/m3)

3月份完成的分部和单价措施费:1/3×32.4×(1+10%)+1/3×31.52105=22.387(万元)

承包人已完成工程款:22.387+1/3×(9-3)×(1+10%)=24.587(万元)

业主应支付工程款:24.587×85%-1/2×16.852=12.473(万元)

3.拟完工程计划费用:(10.8+32.4+2/3×28.0)×(1+10%)=68.053(万元)

已完工程计划费用:(10.8+2/3×32.4+2/3×28.0)×(1+10%)=56.173(万元)

已完工程实际费用:(10.8+2/3×32.4+2/3×1000×286.555/10000)×(1+10%)=56.654(万元)

进度偏差:56.173-68.053=-11.88(万元),施工进度拖后11.88万元;

费用偏差:56.173-56.654=-0.481(万元),工程投资超支0.481万元。

4.其他项目调整额:(2.4+8.7)×(1+10%)=12.21(万元)

合同价调整额:0.31625+0.4048+12.21-12×(1+10%)=-0.26895(万元)

实际造价:107.360-0.26895=107.091(万元)

竣工结算价款:107.091×(1-3%)-107.091×85%=12.851(万元)

第112题 某工程项目发包人与承包人签订了施工合同,工期4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m3、220.00元/m3;管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%。各分项工程每月计划和实际完成工程量及单价措施项目费用见表5-34。

总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。

合同中有关工程价款结算与支付约定如下:

1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2、3个月的工程价款中平均扣回;

2.开工后10日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其他总价措施项目费用在第2、3个月平均支付;

3.发包人按每月承包人应得工程进度款的90%支付;

4.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1),措施项目费按无变化考虑;

5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费用中所占比例分别为12%和10%,基期价格指数为100。

施工期间,经监理工程师核实及发包人确认的有关事项如下:

1.第2个月发生现场计日工的人材机费用6.8万元;

2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。

问题:1.该工程合同价为多少万元?工程预付款为多少万元?

2.第2个月发包人应支付给承包人工程价款为多少万元?

3.到第3个月末B分项工程的进度偏差为多少万元?

4.第4个月A、B两项分项工程的工程价款各为多少万元?发包人在该月应支付给承包人的工程价款为多少万元?

(计算结果保留三位小数)

参考答案:↓

解析:

1.合同价:(1000×0.036+700×0.022+7+6+15)×(1+10%)=87.340(万元)

预付款:(1000×0.036+700×0.022+7+6-3.6)×(1+10%)×20%=13.376(万元)

2.草稿纸画图见图5-17

第2个月:分项工程款:(320×0.036+210×0.022)×(1+10%)=17.754(万元)

单价措施项目费:2×(1+10%)=2.2(万元)

总价措施项目费:1/2×(40%×3.6+6-3.6)×(1+10%)=2.112(万元)计日工:6.8×(1+16%)×(1+10%)=8.677(万元)

承包人应得工程款:17.754+2.2+2.112+8.677=30.743(万元)

发包人应支付工程款:30.743×90%-1/2×13.376=20.981(万元)

3.拟完工程计划投资:(180+200+200)×0.022×(1+10%)=14.036(万元)

已完工程计划投资:(180+210+220)×0.022×(1+10%)=14.762(万元)

进度偏差:14.762-14.036=0.726(万元)施工进度超前0.726万元

4.A分项工程价款:[(1.15×1000-200-3200-360)×0.036+(1180-1.15×1000)×0.036×0.9]×(1+10%)=11.761(万元)

B材料费调整额:[90×0.022×12%×(110-100)/100+90×0.022×10%×(120-100)/100]×(1+16%)×(1+10%)=0.081(万元)

B分项工程价款:90×0.022×(1+10%)+0.081=2.259(万元)

承包人应得工程款:11.761+2.259+1×(1+10%)=15.12(万元)

发包人应支付工程款:15.12×90%=13.608(万元)

第113题 某工程采用工程量清单招标方式确定了招标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间见表5-35。该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润和风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%;规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%;税金率为3.5%;合同工期为8个月。

有关工程价款支付条件如下:

1.开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4~6月分三次平均扣回;

2.安全文明施工等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1~5个月分五次平均支付;

3.业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费);

4.暂列金额计入合同价,按实际发生额与工程进度款周期支付;

5.工程质量保证金为工程款的3%,竣工结算月一次扣留。

工程施工期间,经监理人核实的有关事项如下:

1.第3个月发生现场签证计日工费用3.0万元;

2.因劳务作业队伍调整使分项工程C的开始作业时间推迟1个月,且作业时间延长1个月;3.因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变;

4.因设计变更使分项工程E增加工程量120m2(其价格执行原综合单价),作业时间延长1个月;

5.其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。

问题:1.该工程合同价为多少万元?业主在开工前应支付给承包商的材料预付款、安全文明施工等总价措施项目费分别为多少万元?

2.第3、4个月承包商已完工程款、业主应支付承包商的工程进度款分别为多少万元?

3.该工程合同价调整额为多少万元?扣除质量保证金后,业主总计应支付承包商工程款为多少万元?

(列出具体的计算过程,计算结果保留三位小数)

参考答案:↓

解析:

1.合同价:(43.16+6+10+8)×(1+6%)×(1+3.5%)=73.681(万元)

预付款:43.16×(1+6%)×(1+3.5%)×25%=11.838(万元)

安全文明施工等总价措施项目费:1/2×6×(1+6%)×(1+3.5%)×90%=2.962(万元)

2.草稿纸画图见图5-18。

第3个月:分项工程款:(1/3×3.60+1/4×10.08)×(1+6%)×(1+3.5%)=4.08121(万元)

其他总价措施项目费用:1/5×10×(1+6%)×(1+3.5%)=2.1942(万元)

计日工:3×(1+6%)×(1+3.5%)=3.2913(万元)

D索赔:1/4×6.2×(1+10%)×(1+7%)×(1+6%)×(1+3.5%)=2.00149(万元)

承包商已完成工程款:4.08121+2.1942+3.2913+2.00149=11.568(万元)

业主应支付工程款:11.568×90%=10.411(万元)

第4个月:

分项工程款:[1/4×8.80+1/4×10.08+1/4×(360+120)×0.023]×(1+6%)×(1+3.5%)=8.20631(万元)

其他总价措施项目费用:2.1942万元

D索赔:2.00149万元承包商已完工程款:8.20631+2.1942+2.00149=12.402(万元)

业主应支付工程款:12.402×90%-1/3×11.838=7.216(万元)

3.工程量调整额:120×0.023×(1+6%)×(1+3.5%)=3.028(万元)

合同价调整额:3.2913+6.2×(1+10%)×(1+7%)×(1+6%)×(1+3.5%)+3.028-8×(1+6%)×(1+3.5%)=5.548(万元)

总造价:73.681+5.548=79.229(万元)

业主总计应支付工程款:79.229×(1-3%)=76.852(万元)

第114题 某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项,总费用为200万元,相应专业措施费用为16万元;安全文明施工措施费用为6万元;计日工费用为3万元;暂列金额为12万元;特种门窗(专业分包)暂估价为30万元,总承包服务费为专业分包工程费用的5%;规费和税金综合税率为7%。

各分项工程项目费用及相应专业措施费用、施工进度见表5-36。

合同中有关付款条款约定如下:

1.工程预付款为签约合同价(扣除暂列金额)的20%,于开工之日前10天支付,在工期最后2个月的工程款中平均扣回。

2.分项工程项目费用及相应专业措施费用按实际进度逐月结算。

3.安全文明施工费用在开工后的前2个月平均支付。

4.计日工费用、特种门窗专业费用预计发生在第5个月,并在当月结算。

5.总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。

6.业主按每月工程款的90%给承包商付款。

7.竣工结算时扣留工程实际造价的5%作为质保金。

问题:1.该工程签约合同价为多少万元?工程预付款为多少万元?

2.列式计算第3个月末时的工程进度偏差,并分析工程进度情况(以投资额表示)。

3.计日工费用、特种门窗专业费用均按原合同价发生在第5个月,列式计算第5个月末业主应支付给承包商的工程款为多少万元。

4.在第6个月发生的工程变更、现场签证费用为10万元,其他费用均与原合同价相同。列式计算该工程实际总造价和扣除质保金后承包商应得工程款总额为多少万元?

(费用计算以万元为单位,结果保留三位小数)

参考答案:↓

解析:

1.签约合同价:[200+16+6+3+12+30×(1+5%)]×(1+7%)=287.295(万元)

预付款:[200+16+6+3+30×(1+5%)]×(1+7%)×20%=54.891(万元)

2.草稿纸画图见图5-19

拟完工程计划投资:[(40+2.2)+2/3×(60+5.4)+1/3×(60+4.8)+6]×(1+7%)=121.338(万元)

已完工程计划投资[:(40+2.2)+2/4×(60+5.4)+6]×(1+7%)=86.563(万元)

进度偏差:86.563-121.338=-34.775(万元)

工程进度拖后34.775万元

3.分项工程款及措施费用:[1/4×(60+5.4)+1/3×(60+4.8)+1/2×(40+3.6)]×(1+7%)=63.9325(万元)

计日工:3×(1+7%)=3.21(万元)

特殊门窗费用:30×(1+7%)=32.1(万元)

承包人已完成工程款:63.9325+3.21+32.1=99.2425(万元)

业主应支付工程款:99.2425×90%-1/2×54.891=61.873(万元)

4.合同价调整额:10×(1+7%)-12×(1+7%)=-2.14(万元)

总造价:287.295-2.14=285.155(万元)

工程款总额:285.155×(1-5%)=270.897(万元)

第115题 如图6-1所示,垫层每边外伸100mm,厚度100mmꎮ问题:列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

独立基础混凝土工程量:

下:1.8×1.5×0.5=1.35(m3)

中:1.5×1.14×0.5=0.855(m3)

上:1.2×0.78×0.6=0.5616(m3)

合计:1.35+0.855+0.5616=2.77(m3)

或1.8×1.5×0.5+1.5×1.14×0.5+1.2×0.78×0.6=2.77(m3)

混凝土模板:

下:2×(1.8+1.5)×0.5=3.3(m2)

中:2×(1.5+1.14)×0.5=2.64(m2)

上:2×(1.2+0.78)×0.6=2.376(m2)合计:3.3+2.64+2.376=8.32(m2)

或2×(1.8+1.5)×0.5+2×(1.5+1.14)×0.5+2×(1.2+0.78)×0.6=8.32(m2)

垫层混凝土工程量:(1.8+2×0.1)×(1.5+2×0.1)×0.1=0.34(m3)

垫层混凝土模板:2×(1.8+2×0.1+1.5+2×0.1)×0.1=0.74(m2)

第116题 如图6-2所示,垫层每边外伸100mm,厚度100mm。

列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

下:1.3×1.1×0.6=0.858(m3)

上:1/6×0.6×[1.3×1.1+0.65×0.55+(1.3+0.65)×(1.1+0.55)]=0.5005(m3)

合计:0.858+0.5005=1.36(m3)

混凝土模板:

下:2×(1.3+1.1)×0.6=2.88(m2)

上:2×1/2×(1.3+0.65)×√(0.2752+0.62)+2×12×(1.1+0.55)× √(0.3252+0.62)=2.4129(m2)合计:2.88+2.4129=5.29(m2)

垫层混凝土工程量:(1.3+2×0.1)×(1.1+2×0.1)×0.1=0.20(m3)

垫层混凝土模板:2×(1.3+2×0.1+1.1+2×0.1)×0.1=0.56(m2)

第117题 如图6-3所示,垫层每边外伸100mm,厚度100mm。

列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:下:1.8×2.25×0.6=2.43(m3)

中:16×0.6×[1.8×2.25+1.2×1.5+(1.8+1.2)×(2.25+1.5)]=1.71(m3)

上:1.2×1.5×0.6=1.08(m3)

扣内:16×0.9×[0.8×1.12+0.6×0.92+(0.8+0.6)×(1.12+0.92)]=0.6456(m3)

合计:2.43+1.71+1.08-0.6456=4.57(m3)

混凝土模板:

下:2×(1.8+2.25)×0.6=4.86(m2)

中:2×12×(1.8+1.2)×√0.3752+0.62+2×12×(2.25+1.5)×√0.32+0.62=4.6382(m2)

上:2×(1.2+1.5)×0.6=3.24(m2)

内:2×12×(0.8+0.6)×√0.12+0.92+2×12×(1.12+0.92)×√0.12+0.92=3.1151(m2)

合计:4.86+4.6382+3.24+3.1151=15.85(m2)

垫层混凝土工程量:(1.8+2×0.1)×(2.25+2×0.1)×0.1=0.49(m3)

垫层混凝土模板:2×(1.8+2×0.1+2.25+2×0.1)×0.1=0.89(m2)

第118题 如图6-4所示,垫层每边外伸100mm,厚度100mm。

列式计算基础混凝土工程量、现浇混凝土模板工程量。(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

下:2×2.5×0.5=2.5(m3)

中:1.65×2×0.5=1.65(m3)

上:1.3×1.5×0.5=0.975(m3)

扣内:16×0.8×[0.9×1+0.7×0.8+(0.9+0.7)×(1+0.8)]=0.5787(m3)合计:2.5+1.65+0.975-0.5787=4.55(m3)

混凝土模板:

下:2×(2+2.5)×0.5=4.5(m2)

中:2×(1.65+2)×0.5=3.65(m2)

上:2×(1.3+1.5)×0.5=2.8(m2)

内:2×12×(0.9+0.7)×√0.12+0.82+2×12×(1+0.8)×√0.12+0.82=2.7412(m2)

合计:4.5+3.65+2.8+2.7412=13.69(m2)

垫层混凝土工程量:(2+2×0.1)×(2.5+2×0.1)×0.1=0.59(m3)

垫层混凝土模板:2×(2+2×0.1+2.5+2×0.1)×0.1=0.98 (m2)

第119题 如图6-5所示垫层每边外伸100mm厚度100mm

列式计算基础混凝土工程量、现浇混凝土模板工程量(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

截面面积:1.5×0.3+0.9×0.3=0.72(m2)

中心线长度:4×6=24(m)

体积:0.72×24=17.28(m3)

混凝土模板:

截面模板长度:4×0.3=1.2(m)

模板面积:1.2×24=28.8(m2)

垫层混凝土工程量:(1.5+2×0.1)×0.1×24=4.08(m3)

垫层混凝土模板:2×0.1×24=4.8(m2)

第120题 如图6-6所示垫层每边外伸100mm厚度100mm接头示意见图6-7接头重叠部分见图6-8正交重叠部分见图6-9

列式计算基础混凝土工程量、现浇混凝土模板工程量(计算结果保留两位小数)

参考答案:↓

解析:

混凝土工程量:

截面面积:1.5×0.3+0.9×0.3=0.72(m2)

中心线长度:6×12=72(m)

接头个数:(4-1)×2=6(个)

接头重叠部分体积,见图6-10:1/2×(1.52×0.3+0.92×0.3)=0.459(m3)体积:0.72×72-6×0.459=49.09(m3)

混凝土模板:截面模板长度:2×0.3+2×0.3=1.2(m)

接头重叠部分模板面积:1/2×(4×1.5×0.3+4×0.9×0.3)=1.44(m2)模板面积:1.2×72-6×1.44=77.76(m2)

垫层混凝土工程量:(1.5+2×0.1)×0.1×72-6×12×(1.5+2×0.1)2×0.1=11.37(m3)

垫层混凝土模板:2×0.1×72-6×12×4×(1.5+2×0.1)×0.1=12.36(m2)
