第201题 采用分项详细估算法进行流动资金估算时,应计入流动负债的是()。


A.预收账款

B.存货

C.库存资金

D.应收账款


参考答案:A


解析:

流动负债=应付账款+预收账款。


第202题 某建设项目投资估算中,建设管理费2000万元,可行性研究费100万元,勘察设计费5000万元,引进技术和引进设备其他费400万元。市政公用设施建设及绿化费2000万元,专利权使用费200万元。非专利技术使用费100万元,生产准备及开办费500万元,则按形成资产法编制建设投资估算表,计入固定资产其他费用、无形资产费用和其他资产费用的金额分别为()。


A.10000万元、300万元、0万元

B.9600万元、700万元、0万元

C.9500万元、300万元、500万元

D.9100万元、700万元,500万元


参考答案:C


解析:

固定资产其他费=2000+100+5000+400+2000=9500(万元)

无形资产费=200+100=300(万元)

其他资产费用=500(万元)。


第203题 关于项目投资估算的作用,下列说法中正确的是()。


A.项目建议书阶段的投资估算,是确定建设投资最高限额的依据

B.可行性研究阶段的投资估算,是项目投资决策的重要依据,不得突破

C.投资估算不能作为制定建设贷款计划的依据

D.投资估算是核算建设项目固定资产需要额的重要依据


参考答案:D


解析:

A选项,项目建议书阶段的投资估算是编制项目规划、确定建设规模的参考依据;B选项,项目可行性研究阶段的投资估算,是项目投资决策的重要依据,当可行性研究报告被批准后,其投资估算额将作为设计任务书中下达的投资限额,即建设项目投资的最高限额,不能随意突破;C选项,项目投资估算可作为项目资金筹措及制订建设贷款计划的依据。


第204题 关于我国项目前期各阶段投资估算的精度要求,下列说法中正确的是()。


A.项目建议书阶段,允许误差大于±30%

B.投资设想阶段,要求误差控制在±30%以内

C.预可行性研究阶段,要求误差控制在±20%以内

D.可行性研究阶段,要求误差控制在±15%以内


参考答案:C


解析:

A选项,项目建议书阶段,要求误差控制在±30%以内;D选项,可行性研究阶段,要求误差控制在±10以内。

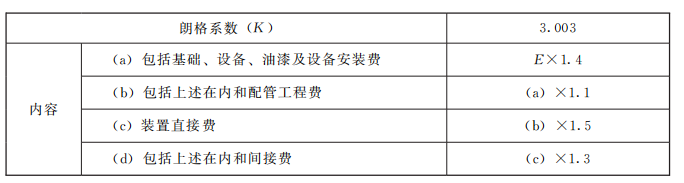

第205题 在国外某地建设一座化工厂,已知设备到达工地的费用(E)为3000万美元,该项目的朗格系数(K)及包含的内容如下表所示。则该工厂的间接费用为()万美元。



A.9009

B.6930

C.2079

D.1350


参考答案:C


解析:

(1)设备到达现场的费用为3000万美元。

(2)根据表计算费用(a):

(a)=E×1.4=3000×1.4=4200(万美元)

则基础、设备、油漆及设备安装费为:4200-3000=1200(万美元)。

(3)计算费用(b):

(b)=E×1.4×1.1=3000×1.4×1.1=4620(万美元)

则其中配管工程费费用为:4620-4200=420(万美元)。

(4)计算费用(c)即装置直接费:

(c)=E×1.4×1.1×1.5=6930(万美元)。

(5)计算费用(d)即包括上述在内和直接费:

(d)=E×1.4×1.1×1.5×1.3=9009(万美元)

其中间接费用为:9009-6930=2079(万美元)。


第206题 按照形成资产法编制建设投资估算表,下列费用中可计入无形资产费用的是()。


A.研究试验费

B.非专利技术使用费

C.引进技术和引进设备其他费

D.生产准备及开办费


参考答案:B


解析:

A、C选项属于固定资产其他费;D属于其他资产费用。


第207题 流动资产的构成要素一般包括()。


A.存货

B.库存现金

C.应收账款

D.应付账款

E.预付账款


参考答案:ABCE


解析:

流动资产由存货、库存现金、应收账款、预付账款组成,流动负债由应付账款和预收账款组成。


第208题 下列估算方法中,不适用于可行性研究阶段投资估算的有()。


A.生产能力指数

B.比例估算法

C.系数估算法

D.指标估算法

E.混合法


参考答案:ABCE


解析:

在项目建议书阶段,投资估算的精度较低,可采取简单的匡算法,如生产能力指数法、系数估算法、比例估算法或混合法等,在条件允许时,也可采用指标估算法;在可行性研究阶段,投资估算精度要求高,需采用相对详细的投资估算方法,即指标估算法。


第209题 在满足住宅功能和质量的前提下,下列设计手法中,可降低单位建筑面积造价的是()。


A.增加住宅层高

B.分散布置公共设施

C.增大墙体面积系数

D.减少结构面积系数


参考答案:D


解析:

衡量单元组成、户型设计的指标是结构面积系数(住宅结构面积与建筑面积之比),系数越小设计方案越经济。


第210题 关于建筑设计因素对工业项目工程造价的影响,下列说法中正确的是()。


A.建筑周长系数越高,建筑工程造价越低

B.多跨厂房跨度不变,中跨数目越多越经济

C.大中型工业厂房一般选用砌体结构,以降低造价

D.建筑物面积或体积的增加,一般会引起单位面积造价的增加


参考答案:B


解析:

A选项,建筑周长系数越低,建筑工程造价越低;C选项,大中型工业厂房一般选用钢筋混凝土结构;D选项,建筑物面积或体积的增加,一般会引起单位面积造价的降低。


第211题 关于建筑设计对工业项目造价的影响,下列说法正确的有()。


A.建筑周长系数越高,单位面积造价越低

B.单跨厂房柱间距不变,跨度越大,单位面积造价越低

C.多跨厂房跨度不变,中跨数目越多,单位面积造价越高

D.超高层建筑采用框架结构和剪力墙结构比较经济

E.大中型工业厂房一般选用砌体结构来降低工程造价


参考答案:BD


解析:

通常情况下,建筑周长系数越低,设计越经济,A错误;对于单跨厂房,当柱间距不变时,跨度越大单位面积造价越低,B正确;对于多跨厂房,当跨度不变时,中跨数目越多越经济,C错误;对于高层或者超高层结构,框架结构和剪力墙结构比较经济,D正确;对于大中型工业厂房一般选用钢筋混凝土结构,E错误。


第212题 总平面设计中,影响工程造价的主要因素包括()。


A.现场条件

B.占地面积

C.工艺设计

D.功能分区

E.柱网布置


参考答案:ABD


解析:

总平面设计中影响工程造价的主要因素包括:

(1)现场条件;

(2)占地面积;

(3)功能分区;

(4)运输方式。


第213题 关于设计概算的说法,正确的是()。


A.设计概算是工程造价在设计阶段的表现形式,具备价格属性

B.三级概算编制形式适用于单一的单项工程建设项目

C.概算中工程费用应按预测的建设期价格水平编制

D.概算应考虑贷款的时间价值对投资的影响


参考答案:D


解析:

设计概算的编制要求:

(1)设计概算应按编制时项目所在地的价格水平编制,总投资应完整地反映编制时建设项目实际投资;

(2)设计概算应考虑建设项目施工条件等因素对投资的影响;

(3)设计概算应按项目合理建设期限预测建设期价格水平,以及资产租赁和贷款的时间价值等动态因素对投资的影响。


第214题 某地拟建某市政道路工程,已知与其类似的已完工程造价指标为600元/m2,其中人工、材料、施工机具使用费分别占工程造价的10%、50%、20%,拟建工程地区与类似工程地区人工、材料、施工机具使用费差异系数分别为1.10、1.05、1.05。假定以人工、材料、施工机具使用费之和为基数取费,综合费率为25%,则拟建工程的综合单价为()元/m2。


A.507

B.608.4

C.633.75

D.657


参考答案:C


解析:

已完工程造价指标中人工、材料、施工机具使用费分别为60元/m2、300元/m2、120元/m2。因此已完工程的工料单价为480元/m2。

在已完工程的工料单价中,人工、材料、施工机具使用费的比重分别为12.5%、62.5%、25%。

拟建工程的工料单价=480×(12.5%×1.1+62.5%×1.05+25%×1.05)=507(元/m2)

拟建工程的综合单价=507×1.25=633.75(元/m2)。


第215题 编制工程建设其他费用概算表时,下列其他费用中,一般按“工程费用×费率”计算的是()。


A.征地补偿费

B.拆迁补偿费

C.研究试验费

D.工程监理费


参考答案:D


解析:

编制工程建设其他费用概算表时,建设管理费包括建设单位(业主)管理费、工程监理费等,按“工程费用×费率”或有关定额列式计算。


第216题 关于设计概算的作用,下列说法正确的是()。


A.设计概算是确定建设规模的依据

B.设计概算是编制固定资产投资计划的依据

C.政府投资项目设计概算经批准后,不得进行调整

D.设计概算不应作为签订贷款合同的依据


参考答案:B


解析:

设计概算是确定建设项目投资的依据,A错误;政府投资项目设计概算经批准后,将作为控制建设项目投资的最高限额,C错误;设计概算作为签订贷款合同的依据,D错误。



第218题 关于设计概算的编制,下列计算式正确的是()。


A.单位工程概算=人工费+材料费+施工机具使用费+企业管理费+利润

B.单项工程综合概算=建筑工程费+安装工程费+设备及工器具购置费

C.单项工程综合概算=建筑工程费+安装工程费+设备及工器具购置费+工程建设其他费用

D.建设项目总概算=各单项工程综合概算+建设期利息+预备费


参考答案:B


解析:

单位工程概算=分部分项工程费+措施项目费,A错误;

单项工程综合概算=建筑工程费+安装工程费+设备及工器具购置费,C错误;

建设项目总概算=各单项工程综合概算+工程建设其他费+建设期利息+预备费+铺底流动资金,D错误。


第219题 当初步设计深度不够,只有设备出厂价而无详细规格、重量时,编制设备安装工程费概算可选用的方法是()。


A.设备价值百分比法

B.设备系数法

C.综合吨位指标法

D.预算单价法


参考答案:A


解析:

设备价值百分比法,又叫安装设备百分比法。当初步设计深度不够,只有设备出厂价而无详细规格、重量时,安装费可按占设备费的百分比计算。


第220题 某单位建筑工程的初步设计采用的技术比较成熟,但由于设计深度不够,不能准确计算出工程量,若急需该单位建筑工程概算时,可采用的概算编制方法有()。


A.预算单价法

B.概算定额法

C.概算指标法

D.类似工程预算法

E.扩大单价法


参考答案:CD


解析:

设计方案急需造价概算而又有类似工程概算指标可以利用的情况。可采用概算指标法编制建筑工程概算,若没有可用的概算指标时可以采用类似工程预算法。
