“微信扫一扫”进入考试题库练习及模拟考试

2025年一级建造师经济章节精编题库及答案(713题)


第641题 工程实施过程中,发包人要求合同工程提前竣工的,根据《建设工程工程量清单计价标准》GB/T 50500—2024,正确的做法是( )。


A.通过监理工程师下达变更指令要求承包人必须提前竣工,并支付由此增加的提前竣工费用

B.增加合同补充条款要求承包人采取加快工程进度措施,发包人不承担赶工费用

C.征得承包人同意后,与承包人商定采取加快工程进度的措施,并承担承包人由此增加的提前竣工费用

D.发承包双方应签订补充合同约定提前竣工的赶工费用总额,并各承担50%的费用


参考答案:C


解析:

发包人要求合同工程提前竣工的,应征得承包人同意后与承包人商定采取加快工程进度的措施,并应修订合同工程进度计划。发包人应承担承包人由此增加的提前竣工(赶工)补偿费用。

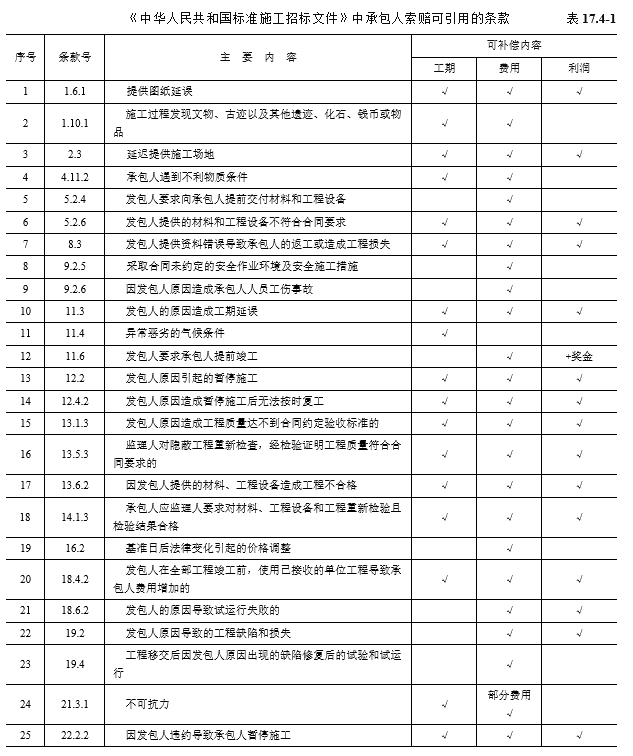

第643题 根据《中华人民共和国标准施工招标文件》(2007年版),下列导致承包人成本增加的情形中,可以同时补偿承包人费用和利润的是()。


A.发包人原因导致的工程缺陷和损失

B.发包人要求承包人提前交付材料和工程设备

C.异常恶劣的气候条件

D.施工过程中发现文物


参考答案:A


解析:

B只能索赔费用,C只能索赔工期,D只能索赔工期和费用。



第645题 某工程施工时处于当地正常的雨季,导致工期延误,在工期延误期间又出现政策变化。根据《建设工程工程量清单计价标准》GB/T 50500—2024,对由此增加的费用和延误的工期,正确的处理方式是()。


A.费用、工期均由承包人承担

B.费用、工期均由发包人承担

C.费用由发包人承担,工期由承包人承担

D.费用由承包人承担、工期由发包人承担


参考答案:A


解析:

因承包人原因导致工期延误的,在工期延误期间出现法律法规与政策变化的,合同价格调增的不予调整,合同价格调减的予以调整。因非承包人原因导致工期延误的,在工期延误期间出现法律法规与政策变化的,合同价格调减的不予调整,合同价格调增的予以调整。




第648题 根据《中华人民共和国标准施工招标文件》(2007年版),下列导致承包人工期延误、费用增加的情形中,承包人只能索赔工期不能索赔费用的是()。


A.发包人原因导致试运行失败的

B.发包人提供图纸延误

C.异常恶劣的气候条件

D.施工过程中发现文物


参考答案:C


解析:

A可以索赔费用和利润,B可以索赔工期、费用和利润,D可以索赔工期和费用。


第649题 某工程项目施工合同约定竣工日期为2023年6月30日,在施工中因天气持续下雨导致甲供材料未能及时到货,使工程延误至2023年7月30日竣工。但由于2023年7月1日起当地计价政策调整,导致承包人额外支付了300万元工人工资。关于这300万元的责任承担的说法,正确的是()。


A.发包人原因导致的工期延误,因此政策变化增加的300万元应由发包人承担

B.增加的300万元因政策变化造成,属于承包人的责任,应由承包人承担

C.因不可抗力原因造成工期延误,增加的300万元应由承包人承担

D.工期延误是承包人原因,增加的300万元是政策变化造成,应由双方共同承担


参考答案:A


解析:

因非承包人原因导致工期延误的,在工期延误期间出现法律法规与政策变化的,合同价格调减的不予调整,合同价格调增的予以调整。


第650题 建设工程施工过程中,需要进行现场签证的事项是()。


A.工程变更导致的施工措施费增减

B.完成施工合同以内的零星工程

C.承包人原因导致设备窝工损失

D.承包人原因引起的工程量增减


参考答案:A


解析:

现场签证的范围一般包括:(1)施工合同范围以外零星工程的确认;(2)在工程施工过程中发生变更后需要现场确认的工程量;(3)非承包人原因导致的人工、设备窝工及有关损失;(4)符合施工合同规定的非承包人原因引起的工程量或费用增减;(5)确认修改施工方案引起的工程量或费用增减;(6)工程变更导致的工程施工措施费增减等。


第651题 根据《中华人民共和国标准施工招标文件》(2007年版),下列引起承包人索赔的事件中,可以同时获得工期、费用和利润补偿的是()。


A.施工中发现文物、古迹

B.发包人延迟提供建筑材料

C.承包人提前竣工

D.因不可抗力造成工期延误


参考答案:B


解析:

A可以索赔工期和费用,C可以索赔费用和利润,D可以索赔工期和部分费用。



第653题 发生不可抗力时,属于发包人责任的是()。


A.施工人员伤亡补偿金

B.施工机械设备损失

C.施工单位损失

D.修复已完工程的费用


参考答案:D


解析:

因不可抗力事件导致的工程索赔,发承包双方应按下列原则分别承担并调整合同价格和工期:(1)永久工程、已运至施工现场的材料的损坏,以及因工程损坏造成的第三方人员伤亡和财产损失由发包人承担;(2)承包人施工设备的损坏及停工损失由承包人承担;(3)发包人和承包人承担各自人员伤亡和财产的损失;(4)因不可抗力引起暂停施工的,停工期间按照发包人要求照管、清理、修复工程的费用和发包人要求留在施工现场必要的管理与保卫人员工资由发包人承担;(5)因不可抗力影响承包人履行合同约定的义务,引起工期延误的,应当顺延工期,发包人要求赶工的,由此增加的赶工费用由发包人承担。


第654题 根据《中华人民共和国标准施工招标文件》(2007年版),下列索赔事件中,只可索赔工期、费用,不可补偿利润的是()。


A.工期暂停后因发包人原因无法按时施工

B.施工中发现文物、古迹

C.因发包人提供的错误资料导致测量放线错误

D.因发包人原因提前竣工


参考答案:B


解析:


第655题 下列关于预付款的说法,正确的是( )。


A.不能用于为履行合同而预先采购材料等施工前发生的必要费用

B.跨年度实施的重大工程的预付款按合同约定的预付款支付比例逐年预付

C.发包人可以向承包人收取预付款的利息

D.发包人不按合同约定时间支付预付款的,承包人可以直接停工


参考答案:B


解析:

发包人应按合同约定向承包人支付预付款,且不应向承包人收取预付款的利息。承包人应将预付款专用于合同工程,可用于为履行合同而预先采购材料、租赁或采购相关施工机具、搭设现场临时设施、组织施工人员进场等工程施工前发生的必要费用。发包人不按合同约定时间支付预付款的,承包人可催告发包人预付,发包人在催告后的约定时间内仍不按要求预付的,承包人有权暂停施工,并按规定向发包人提出索赔,发包人应承担违约责任。


第656题 关于工程保修期内修复费用的说法,正确的是()。


A.因第三方原因造成的工程损坏,可以委托承包人修复,发包人应承担修复费用,并支付承包人合理利润

B.因承包人原因造成的工程缺陷,承包人应负责修复,并承担修复费用,但不承担因工程缺陷导致的人身伤害

C.因发包人不当使用造成的工程损坏,承包人应负责修复,发包人应承担合理的修复费用,但不额外支付利润

D.因不可抗力造成的工程损坏,承包人应负责修复,并承担相应的修复费用


参考答案:A


解析:

保修期内,修复的费用按照以下约定处理:(1)保修期内,因承包人原因造成工程的缺陷、损坏,承包人应负责修复,并承担修复的费用以及因工程的缺陷、损坏造成的人身伤害和财产损失;(2)保修期内,因发包人使用不当造成工程的缺陷、损坏,可以委托承包人修复,但发包人应承担修复的费用,并支付承包人合理利润;(3)因其他原因造成工程的缺陷、损坏,可以委托承包人修复,发包人应承担修复的费用,并支付承包人合理的利润,因工程的缺陷、损坏造成的人身伤害和财产损失由责任方承担。


第657题 已完工程总值的支付额度、预付款的扣回价款应按合同约定的比例确定,合同没约定的支付比例不宜低于累计完成工程总值的( )。


A.50%

B.60%

C.80%

D.90%


参考答案:C


解析:

已完工程总值的支付额度、预付款的扣回价款应按合同约定的比例确定,合同没约定的支付比例不宜低于累计完成工程总值的80%。


第658题 关于工程保修的说法,正确的是()。


A.保修期内因特大地震造成工程的缺陷和损坏,可以委托承包人修复,发包人承担修复的费用并支付承包人合理的利润

B.保修期内因发包人使用不当造成工程的缺陷和损坏,可以委托承包人修复,发包人承担修复的费用但不用支付承包人利润

C.保修期内因承包人原因造成工程的缺陷和损坏,承包人应负责修复并承担修复的费用,但不承担因工程缺陷和损坏造成的人身及财产损失

D.保修期内发包人发现已接收的工程存在任何缺陷应书面通知承包人修复,承包人接到通知后应在48小时内到工程现场修复缺陷


参考答案:A


解析:

保修期内,修复的费用按照以下约定处理:(1)保修期内,因承包人原因造成工程的缺陷、损坏,承包人应负责修复,并承担修复的费用以及因工程的缺陷、损坏造成的人身伤害和财产损失;(2)保修期内,因发包人使用不当造成工程的缺陷、损坏,可以委托承包人修复,但发包人应承担修复的费用,并支付承包人合理利润;(3)因其他原因造成工程的缺陷、损坏,可以委托承包人修复,发包人应承担修复的费用,并支付承包人合理的利润,因工程的缺陷、损坏造成的人身伤害和财产损失由责任方承担。 在保修期内,发包人在使用过程中,发现已接收的工程存在缺陷或损坏的,应书面通知承包人予以修复,但情况紧急必须立即修复缺陷或损坏的,发包人可以口头通知承包人并在口头通知后48小时内书面确认,承包人应在专用合同条款约定的合理期限内到达工程现场并修复缺陷或损坏。


第659题 根据《建设工程施工合同示范文本)》关于工程保修期的说法,正确的是( )。


A.发包人未经竣工验收擅自使用工程的保修期,自转移占有之日起算

B.各分部工程的保修期应该是相同的

C.工程保修期从工程完工之日起算

D.工程保修期可以根据具体情况适当低于法定最低保修年限


参考答案:A


解析:

工程保修期从工程竣工验收合格之日起算,具体分部分项工程保修期由合同当事人约定,但不得低于法定最低保修年限。发包人未经竣工验收擅自使用工程的保修期自转移占有之日起算。


第660题 根据《建设工程施工合同(示范文本)》,关于承包人索赔的说法,错误的是( )。


A.承包人应在发出索赔意向通知书28天后,向发包人正式递交索赔报告

B.承包人应在知道或应当知道索赔事件发生后28天内,向发包人递交索赔意向通知书

C.承包人接受工程索赔处理结果的,工程索赔款项应作为增加合同价款

D.具有持续影响的索赔事件,承包人应按合理时间间隔持续递交延续索赔通知


参考答案:A


解析:

非承包人原因发生的事件造成承包人损失时,承包人可按下列程序向发包人提出工程索赔:

(1)承包人应在知道或应当知道工程索赔事件发生后28天内,向发包人提交工程索赔意向通知书,说明发生工程索赔事件的事由。承包人逾期未发出工程索赔意向通知书的,丧失索赔的权利;

(2)承包人应在发出工程索赔意向通知书后28天内,向发包人正式提交工程索赔报告。工程索赔报告应详细说明索赔理由和要求,并附必要的记录和证明材料;

(3)承包人提出的索赔事件同时涉及费用增加及工期延长的,应一并提出。

(4)工程索赔事件具有连续影响的,承包人应按合同约定的期限(合同未约定的 为28天)合理时间间隔继续提交延续工程索赔通知,说明连续影响的实际情况和记录 以及要求。

(4)在工程索赔事件影响结束后的28天内,承包人应向发包人提交最终工程索赔报告,说明最终工程索赔要求,并附必要的记录和证明材料。

承包人接受工程索赔处理结果的,工程索赔款项应作为增加合同价款,在当期进度款、施工过程结算款中按付款比例,在竣工结算款支付剩余费用进行支付;承包人不接受工程索赔处理结果的,应按争议解决方式办理。


进入题库练习及模拟考试
