1.背景

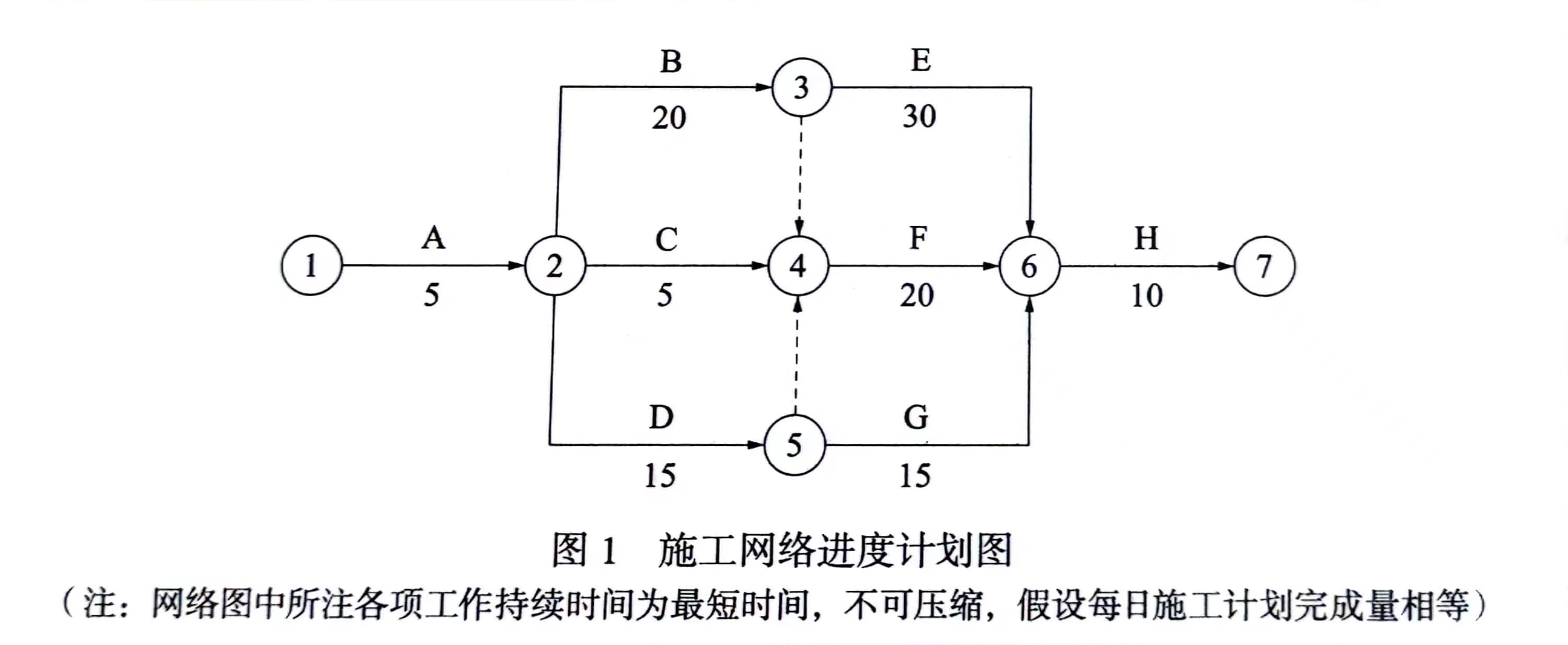

某新建机场一分项工程施工网络进度计划如图1所示。

(注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等)

网络进度计划执行情况:

第15天,A、C工作全部完成,B工作已完成50%,D工作已完成60%;

第25天,A、C、D工作全部完成,B工作已完成90%,G工作已完成30%。

2.问题

(1)指出该网络图中的关键路线及总工期。

(2)根据第15天各项工作的完成情况判断整个工期是否延误,并说明原因。

(3)根据第25天各项工作的完成情况判断整个工期是否延误,并说明原因。

(4)根据网络计划执行情况,判断第25天F工作是否可以开始,并说明原因。



知识点:综合测试题


参考答案:↓


解析:

(1)关键线路:①→②→③→⑥→⑦;总工期:65d。

(2)可不延误。

理由:第15天,D工作没有如期完成,B、C工作进度正常,由于D工作为非关键工作,具有机动时间,如果后续各项工作正常进行,整个工程的工期可不延误。

(3)延误。

理由:第25天,B工作没有如期完成,由于B工作为关键工作,关键工作延误,将导致整个工期延误。

(4)不能开始。

理由:根据网络进度计划,F工作必须在B、C、D三项工作全部完成后才能开始,而第25天,B工作还没有结束,故F工作不能在第30天开始。
