1.背景
某空管项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(示范文本)》签订了工程承包合同。施工承包合同约定:管理费和利润按人工费和施工机使用费之和的40%计取,规费和税金按人材机费、管理费和利润之和的11%计取。人工费平均单价按120元/工日计,通用机械台班单价按1000元/台班计,人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润。各分部分项工
程施工均发生相应的措施费,措施费按其相应工程费的30%计取,对工程量清单中采用材料暂估价格确定的综合单价,如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。
施工过程发生如下事件:
事件1:施工前施工单位编制了工程施工进度计划(见图13.3-1)和相应的设备使用计划,项目监理机构对其核对时,该工程的B、E、I工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。
事件2:由于建设单位办理变压器增容原因,施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5d,并造成施工单位人员窝工135个工日,通用机械闲置5个台班。施工进行后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5000元、材料费30000元、施工机具使用费2000元,并造成通用机械闲置10个台班,工作时间增加10d。A工作完成后,施工单位提出如下索赔:
①推迟开工造成人员窝工、通用机械闲置和拖延工期5d的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10d的补偿。
2.问题

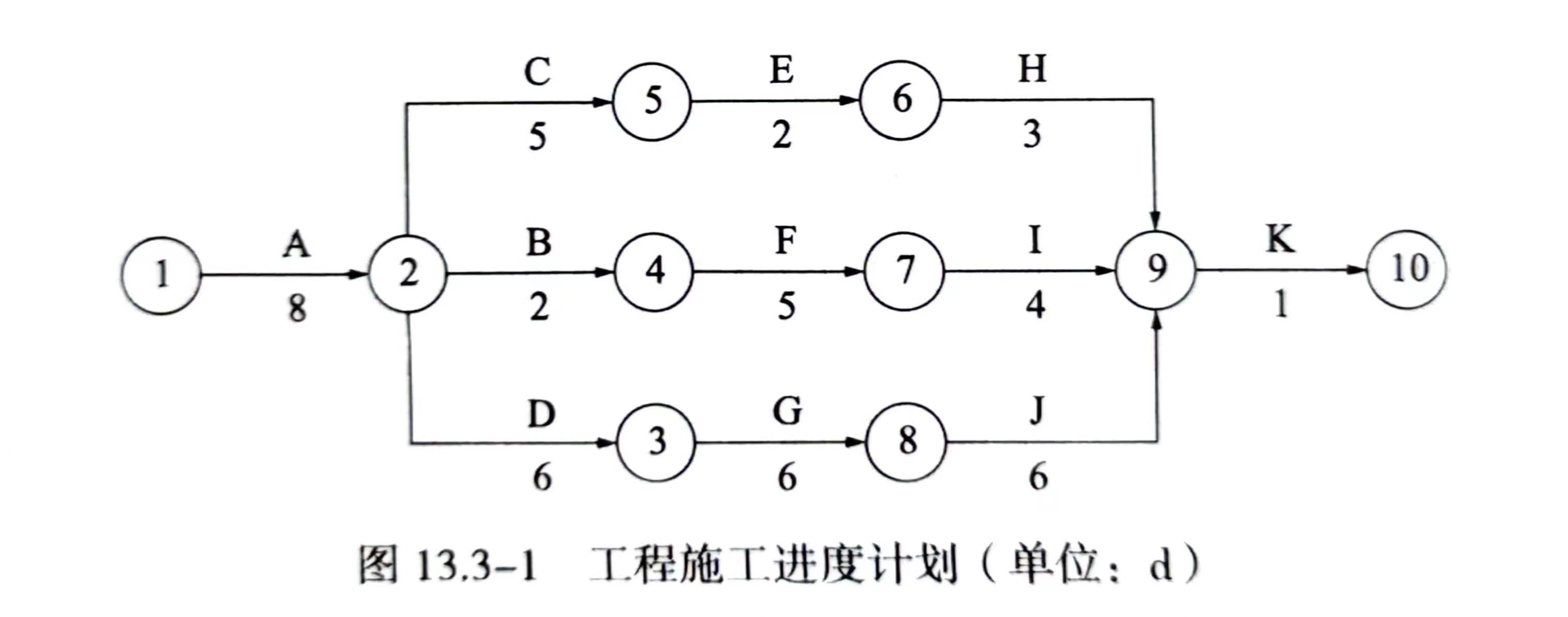

(1)事件1中,在图13.3-1所示施工进度计划中,受特种设备资源条件的约束,应如何完善进度计划才能反映B、E、I工作的施工顺序?
(2)事件2中,依据施工承包合同,分别指出施工单位提出的两项索赔是否成立,说明理由。A工作设计变更可索赔费用数额是多少,可批准的工期索赔为多少天?说明理由。
(计算过程和结果保留3位小数)
参考答案:↓
解析:
分析与答案

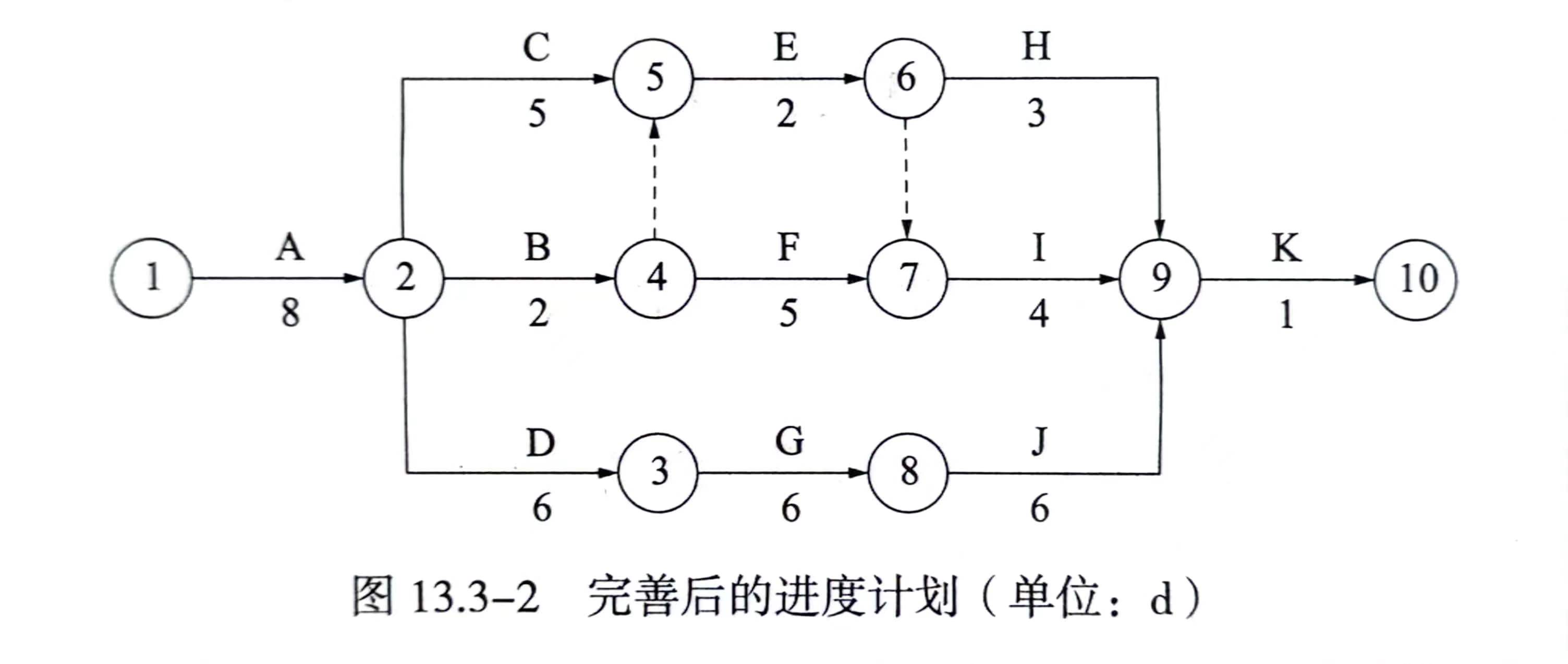

(1)进度计划如图13.3-2所示。
(2)推迟开工造成人员窝工、通用机械闲置增加费用和拖延工期5d的补偿索赔均成立,因为开工时间推迟是建设单位造成的。
因设计变更造成增加费用、通用机械闲置和拖延工期10d的补偿索赔均成立,因设计变更为建设单位责任,且A为关键工作。
可索赔金额:{[5000+30000+2000+(5000+2000)×40%]×1.3+10×1000×60%}×1.11=64091.4元。
可索赔工期:10d。
