1.背景

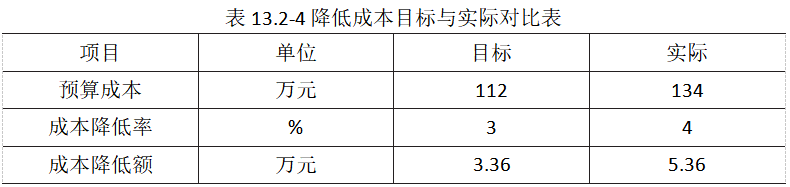

某具有民航机场弱电一级资质的施工单位承担了某机场网络交换系统工程,该工程的分项工程主要有桥架安装、光缆施工、设备安装、软件安装、网络安全等。在工程施工过程中项目经理部发现某月的实际成本降低额比目标成本增加了,降低成本目标与实际成本对比资料以及成本降低率如表13.2-4所示。
2.问题
(1)光缆施工的主要工序有哪些?降低光缆施工费成本的途径主要有哪些?
(2)民用机场工程施工成本分析中多采用哪几种方法?
(3)说明工程项目预算成本和成本降低率的差异分别是多少?
(4)根据表中资料,用“差额分析法”分析预算成本和成本降低率对成本降低额的影响程度。
参考答案:↓
解析:
分析与答案
(1)光缆施工的主要工序有:施工准备及预埋管道检查、光缆开盘测试、光缆敷设、光缆接续、测试。
降低光缆施工费成本的途径主要有:人工费控制、材料费控制、施工机械使用费控制。
(2)民用机场工程施工成本分析中多采用比较法、因素分析法、差额分析法和比率法。
(3)该工程项目:预算成本差异:134-112=22万元;成本降低率差异:4%-3%=1%。
(4)预算成本的增加对成本降低额的影响程度:(134-112)×3%=0.66万元;成本降低率提高对成本降低额的影响程度:(4%-3%)×134=1.34万元;以上两项合计:0.66+1.34=2万元。
其中,成本降低率提高是实际成本降低额比目标成本降低额增加的主要原因,所以应进一步寻找成本降低率提高的原因。
