1.背景
某空管工程按工程量清单计价,项目发承包双方签订了施工合同,工期为6个月。
有关工程价款及支付条款约定如下:分部分项工程工程量清单计价合计80万元,单价措施项目清单计价合计6万元,总价措施项目费用8万元,其中安全文明施工费按分部分项工程和单价措施项目费用之和的5%计取,除安全文明施工费外的总价措施项目费用不予调整。其他项目清单计价合计5万元,规费按人、材、机费和管理费、利润之和的5%计取,增值税率为11%。

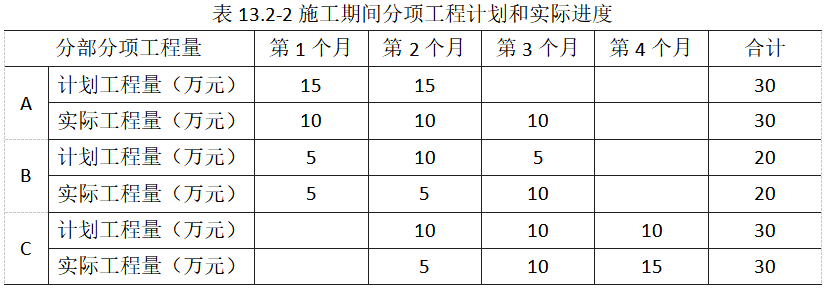

施工期间分项工程计划和实际进度如表13.2-2所示。
在施工期间第3个月,发生一项新增分项工程D。经发承包双方核实确认,其分部分项工程工程量清单计价为20万。
2.问题
(1)该工程签约合同价为多少万元?
(2)截止到第2个月末,分项工程B的进度偏差为多少万元?分项工程B进度是提前还是滞后?
(3)新增分项工程D工程费为多少万元?最终工程结算价多少万元?
(计算过程和结果保留三位小数)
参考答案:↓
解析:
分析与答案
(1)工程签约合同价为:(80+6+8+5)×(1+5%)×(1+11%)=115.385万元。
(2)分项工程B的进度偏差为:(5+5)-(5+10)=-5万元,滞后;
(3)分项工程D工程费:20×(1+5%)×(1+11%)=23.310万元;
最终工程结算价为:(80+6+8+5)×(1+5%)×(1+11%)+20×(1+5%)×(1+11%)=138.695万元。
