1.背景

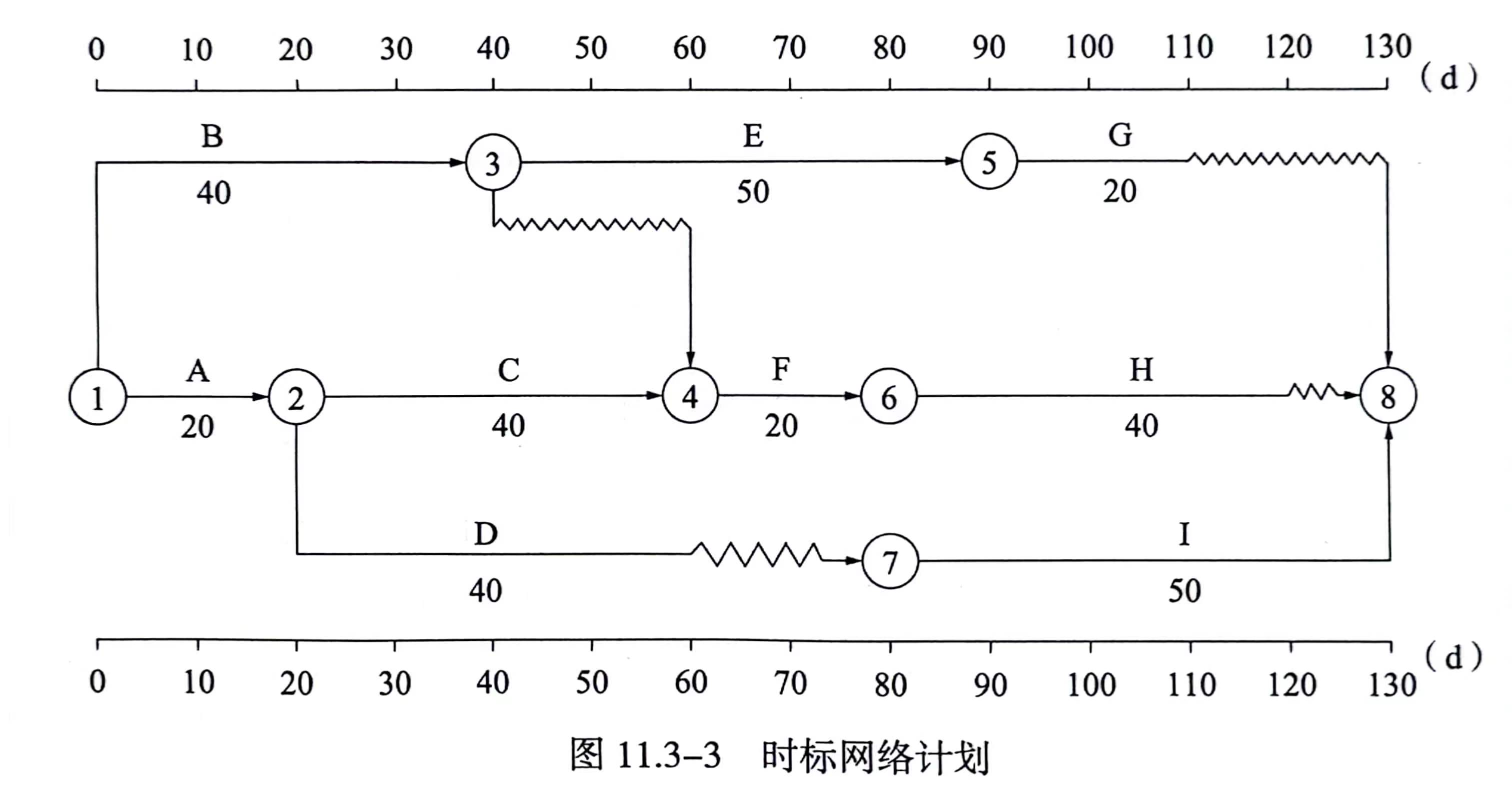

某运输机场扩建工程,甲施工单位合同约定工期为130d,开工前,甲施工单位编制的时标网络计划如图11.3-3所示(箭线下方数字为工作的计划工日),各项工作均匀速进展。核查时标网络计划时发现工作C、F和I需使用一台挖掘机,工作E和H需单独使用摊铺机,而施工单位仅有一台摊铺机。建设单位要求对工作E进行设计变更,使工作E的持续时间延长5d,允许甲施工单位提出延期申请。

2.问题

(1)针对工作C、F和I,是否需要调整工作进度安排,为什么?

(2)针对工作E和H需单独使用摊铺机,分析是否影响总工期。

(3)建设单位要求对工作E进行设计变更,分析该项要求是否影响总工期,可以延长多少天?



知识点:第11章-施工进度管理


参考答案:↓


解析:

分析与答案

(1)不需要调整,因为工作C、F和I需使用一台挖掘机,从时标网络计划中可以看出,这三项工作在计划安排上没有搭接,因此,不需要调整进度安排。

(2)针对工作E和H需单独使用摊铺机,而施工单位仅有一台摊铺机。这样,工作E和H就不能搭接作业。从时标网格计划中可以看出,工作H有10d总时差,恰好可将工作H推后10d,推后到工作E完成后再开始而不影响总工期。这样,调整后的总工期仍为130d。

(3)针对建设单位要求对工作E进行设计变更,使工作E的持续时间延长5d,因工作E为关键工作,其持续时间延长5d,将影响总工期5d,因此可以延长5d。
