1.背景

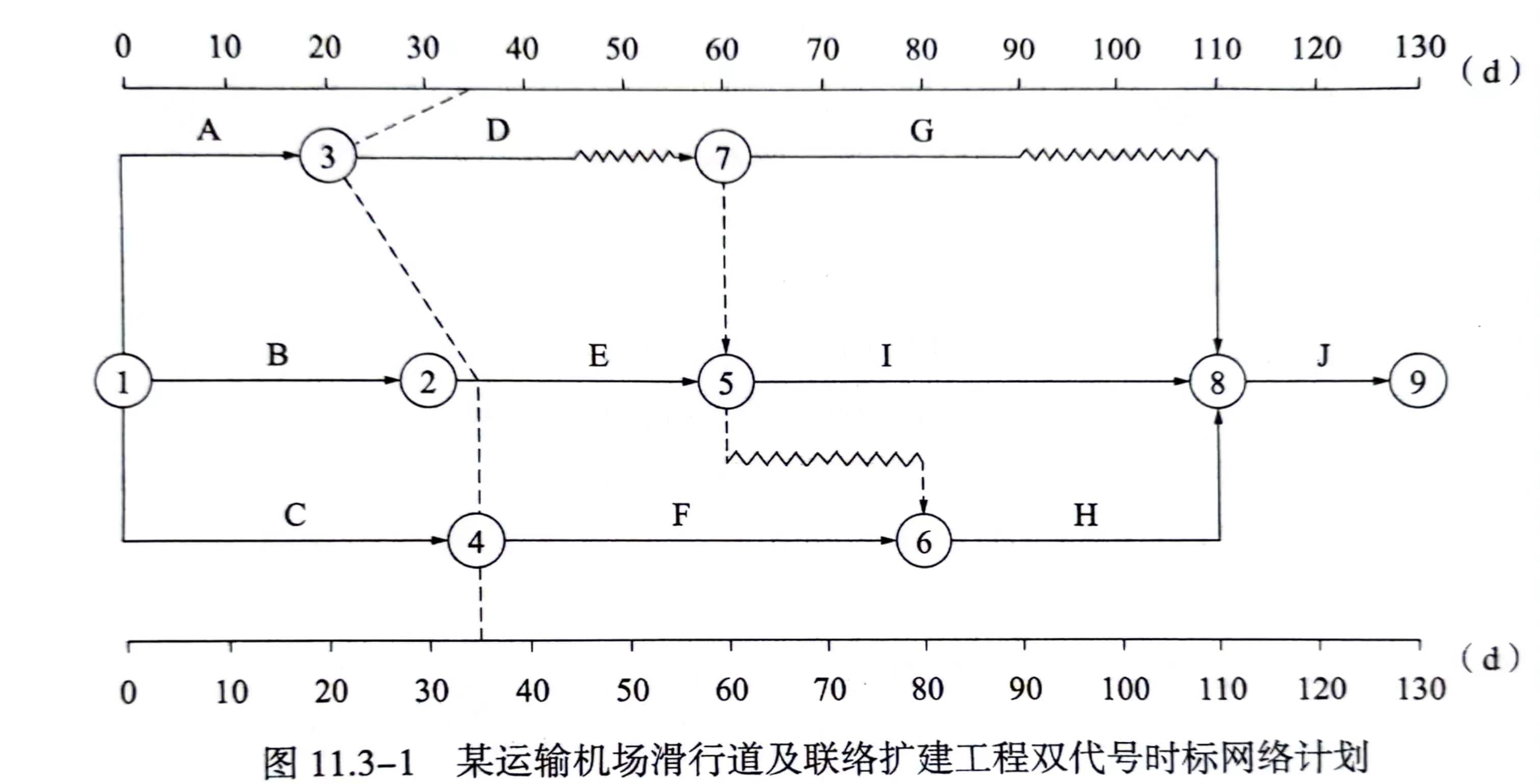

某运输机场滑行道及联络扩建工程,双代号时标网络计划如图11.3-1所示,该计划执行到35d下班时刻检查时,其实际进度如图中前锋线所示。
2.问题
(1)分析目前实际进度对后续工作的影响。
(2)分析目前实际进度对总工期的影响。
(3)如果工作G的开始时间不允许超过第60天,提出相应的调整措施,并绘制调整后的网络计划图。
参考答案:↓
解析:
分析与答案
(1)从图中可以看出,目前只有工作D的开始时间拖后15d,而影响其后续工作G的最早开始时间,其他工作的实际进度均正常。
(2)由于工作D的总时差为30d,故此时工作D的实际进度不影响总工期。

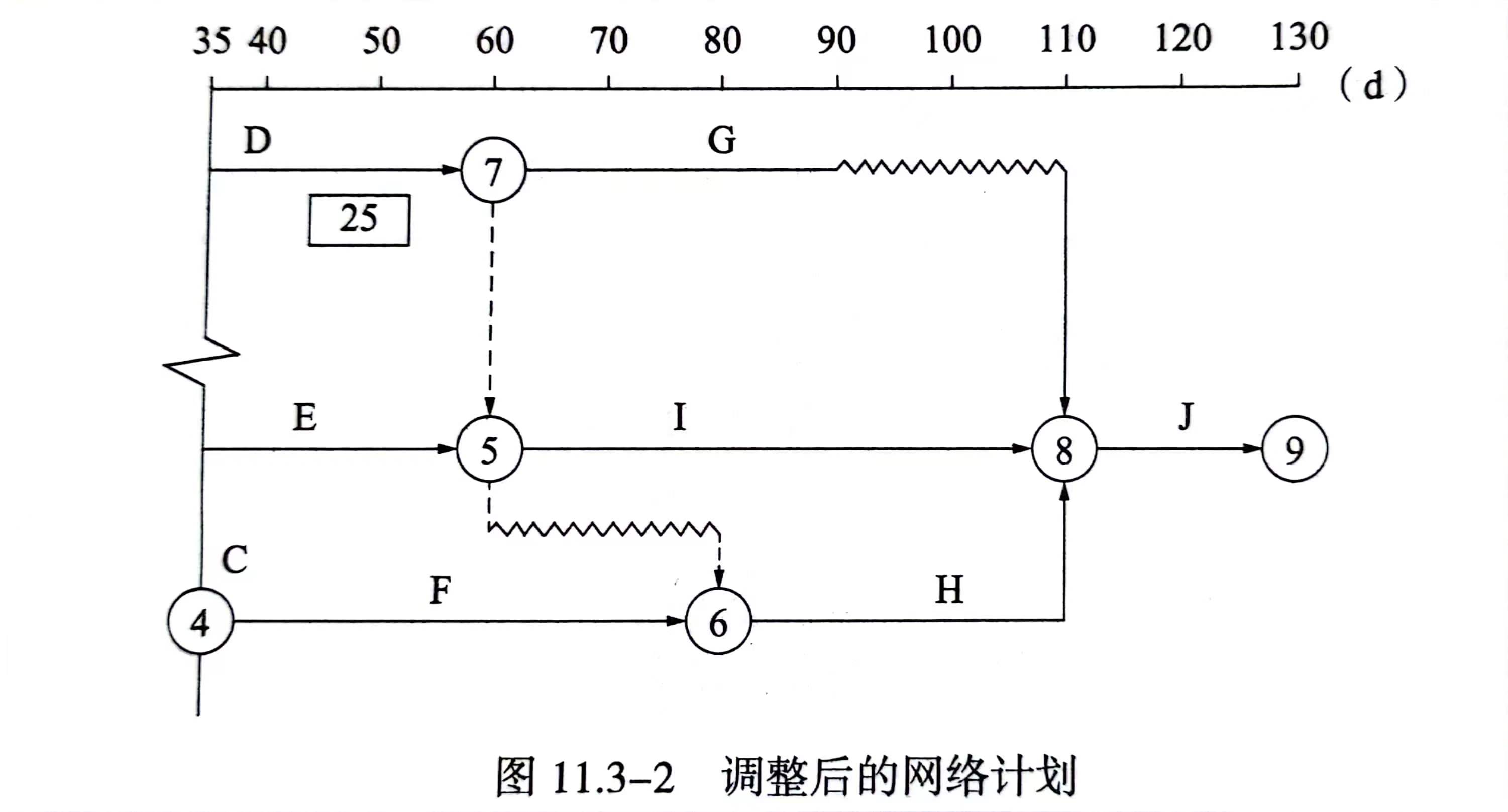

(3)如果工作G的开始时间不允许超过第60天,则只能将其紧前工作D的持续时间压缩为25d,
