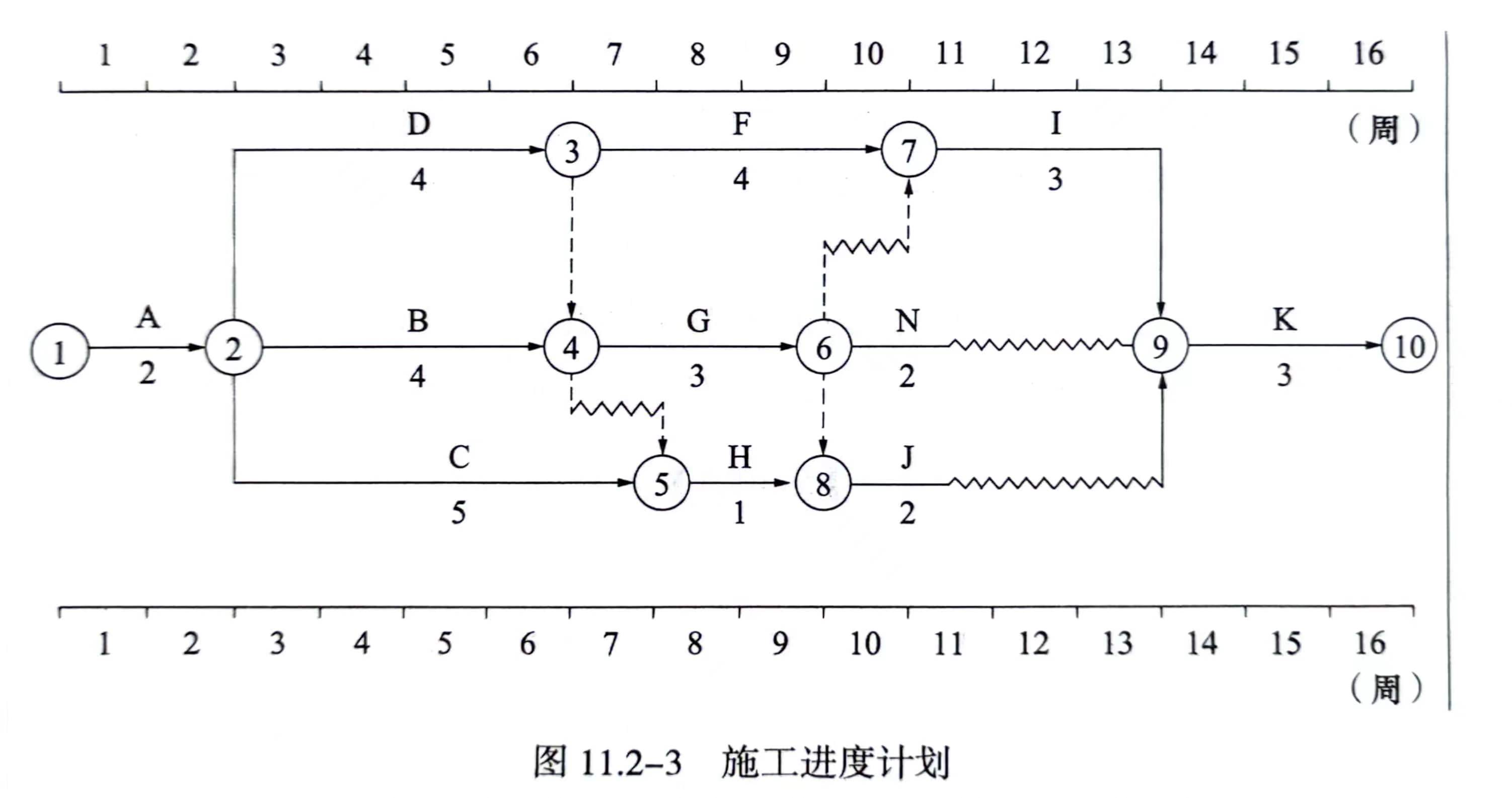

1.背景

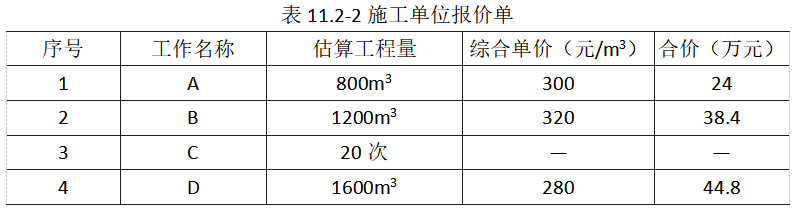

某运输机场扩建工程,施工合同工期为16周,批准的施工进度计划如图11.2-3所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)如表11.2-2所示。
工程施工到第4周时进行进度检查,发生如下情况:
A工作已经完成,但由于设计图纸变更,实际完成的工程量为840m3,工作持续时间未变;B工作施工时,遇到异常恶劣的气候,实际只完成估算工程量的25%;C工作只完成了估算工程量的20%;施工中发现地下文物,导致D工作尚未开始。
2.问题
(1)根据第4周末的检查结果,在施工进度计划图上绘制实际进度前锋线。
(2)逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
(3)若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,可申请多长时间的工程延期,为什么?
参考答案:↓
解析:
分析与答案

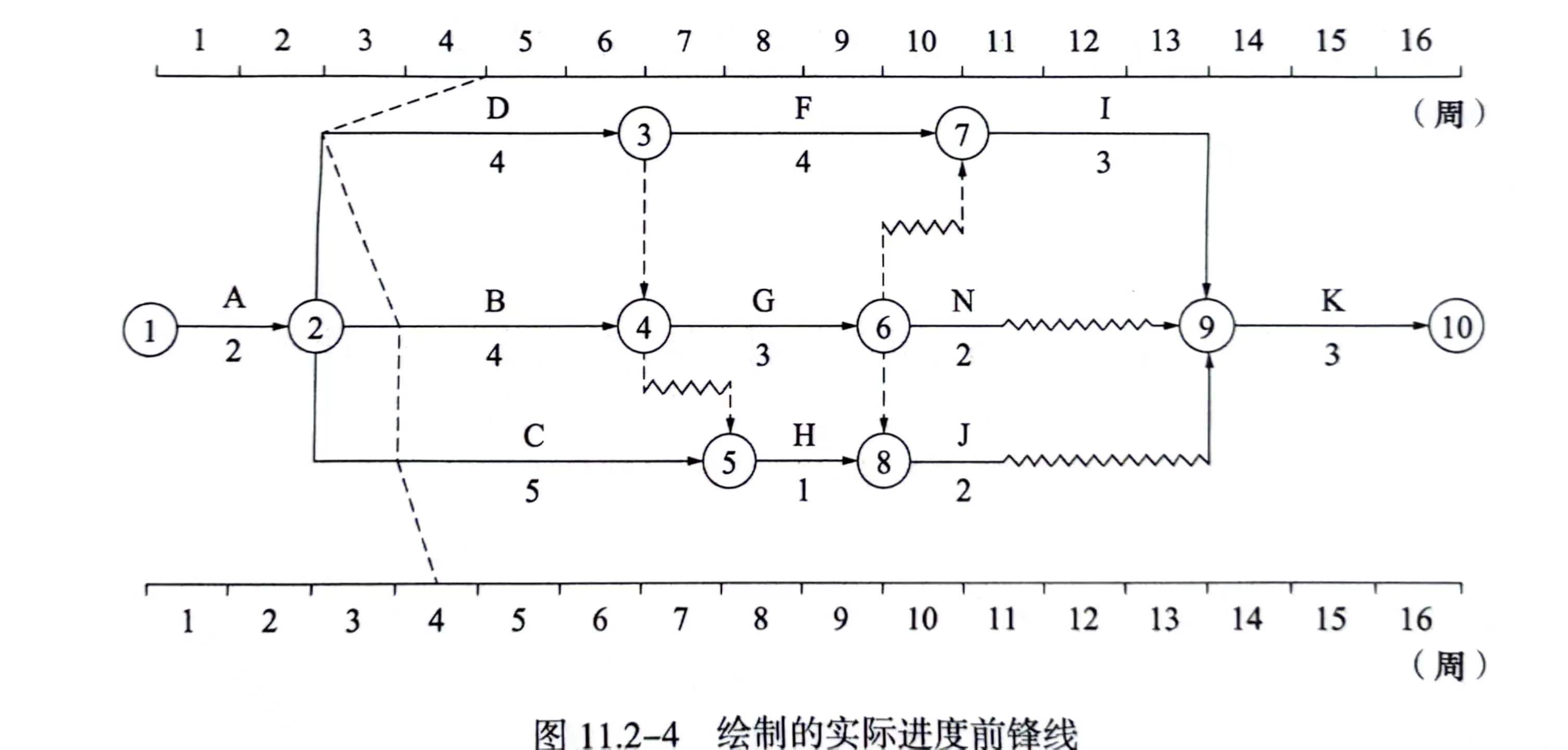

(1)根据第4周末的检查结果,绘制的实际进度前锋线如图11.2-4所示。
(2)根据图11.2-4中的实际进度前锋线,分析如下:
工作B拖后1周,因工作B总时差为1周,所以不影响工期;工作C拖后1周,因工作C总时差为3周,所以不影响工期;工作D拖后2周,因工作D总时差为0,D为关键工作,所以影响工期2周。
(3)可申请2周的工程延期,因为第4周末就B、C、D出现的进度偏差可知,B、C两项工作不影响工期,而工作D因地下文物拖后2周,影响工期2周。
