1.背景

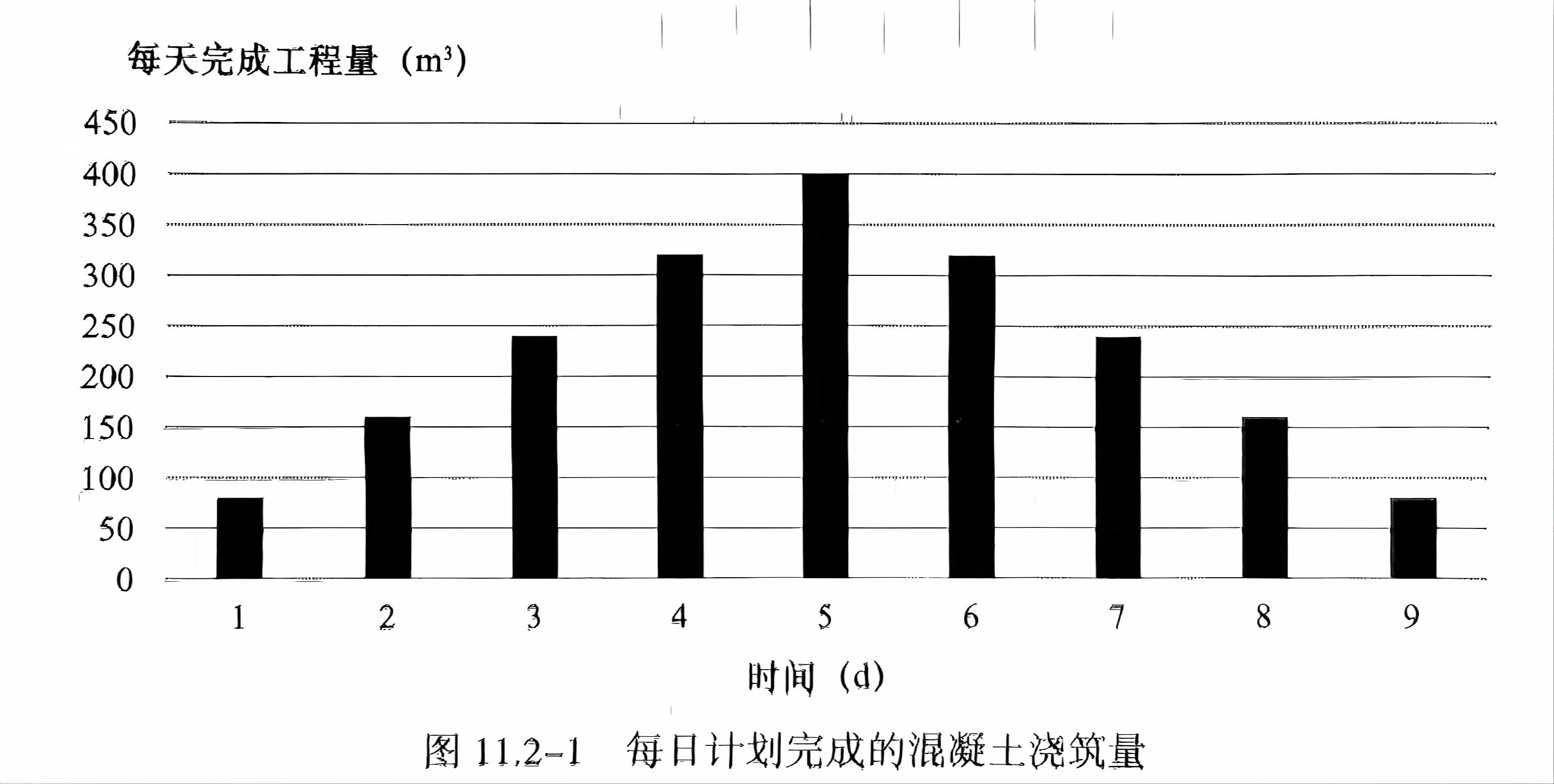

某新建运输机场工程,道面混凝土浇筑总方量为2000m3,按照施工方案,计划9d完成,每日计划完成的混凝土浇筑量如图11.2-1所示。
2.问题
(1)施工进度S曲线比较分析法是指什么?
(2)确定单位时间计划完成任务量,计算不同时间累计完成任务量,并列表。
(3)根据累计完成任务量绘制S曲线。
参考答案:↓
解析:
分析与答案
(1)S曲线分析法是机场施工进度管理的有效方法。所谓S曲线分析法,即在对施工进度统计分析的基础上,通过实际进度与计划进度的比较,计算进度偏差(超前或拖后完成的工程量及工期),分析进度偏差对后续工作的影响并调整施工进度。

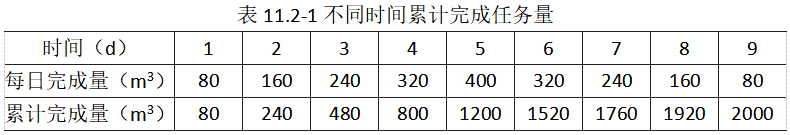

(2)确定单位时间计划完成任务量,计算不同时间累计完成任务量,结果如表11.2-1所示。

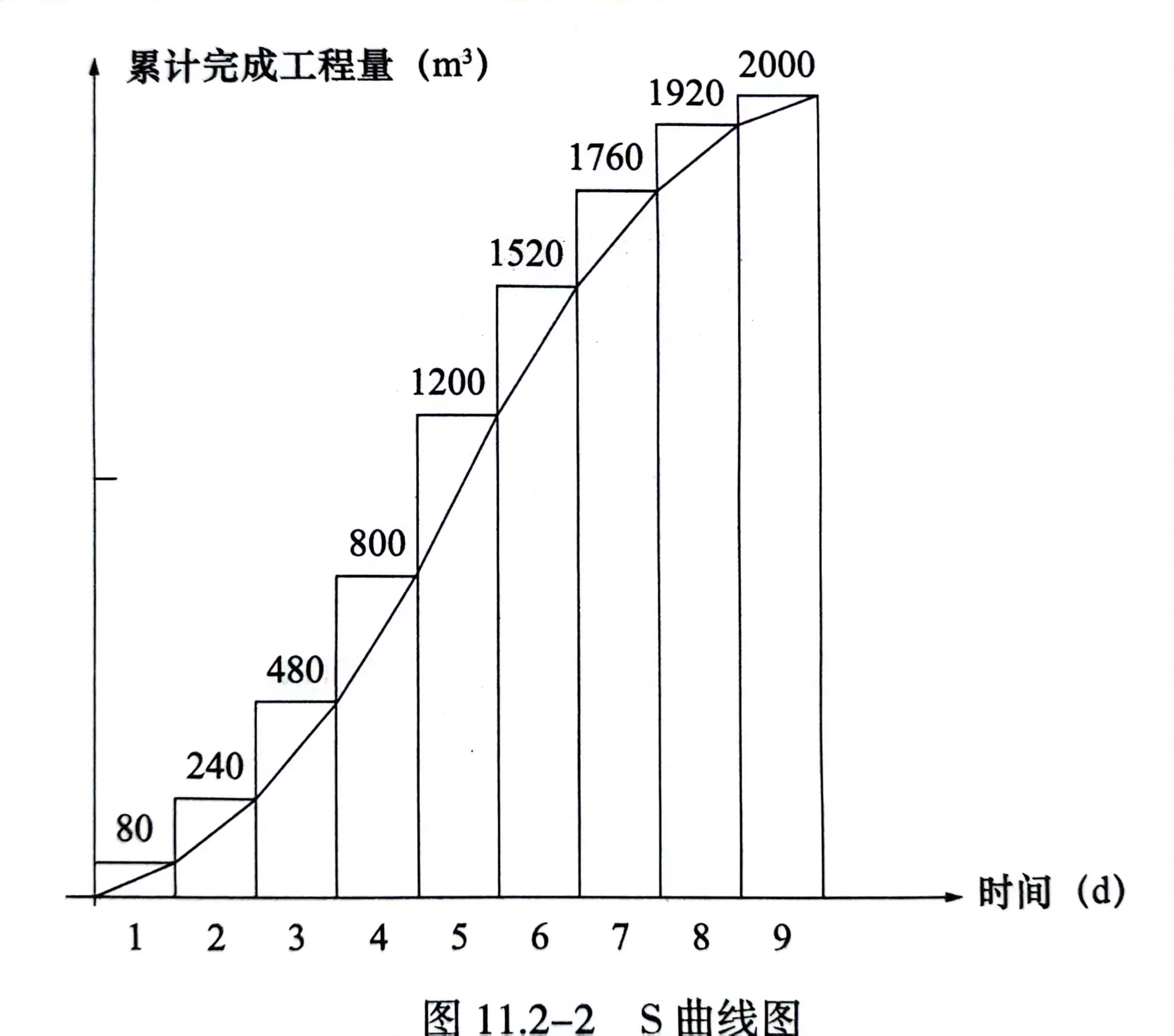

(3)根据累计完成任务量绘制S曲线图如图11.2-2所示。
