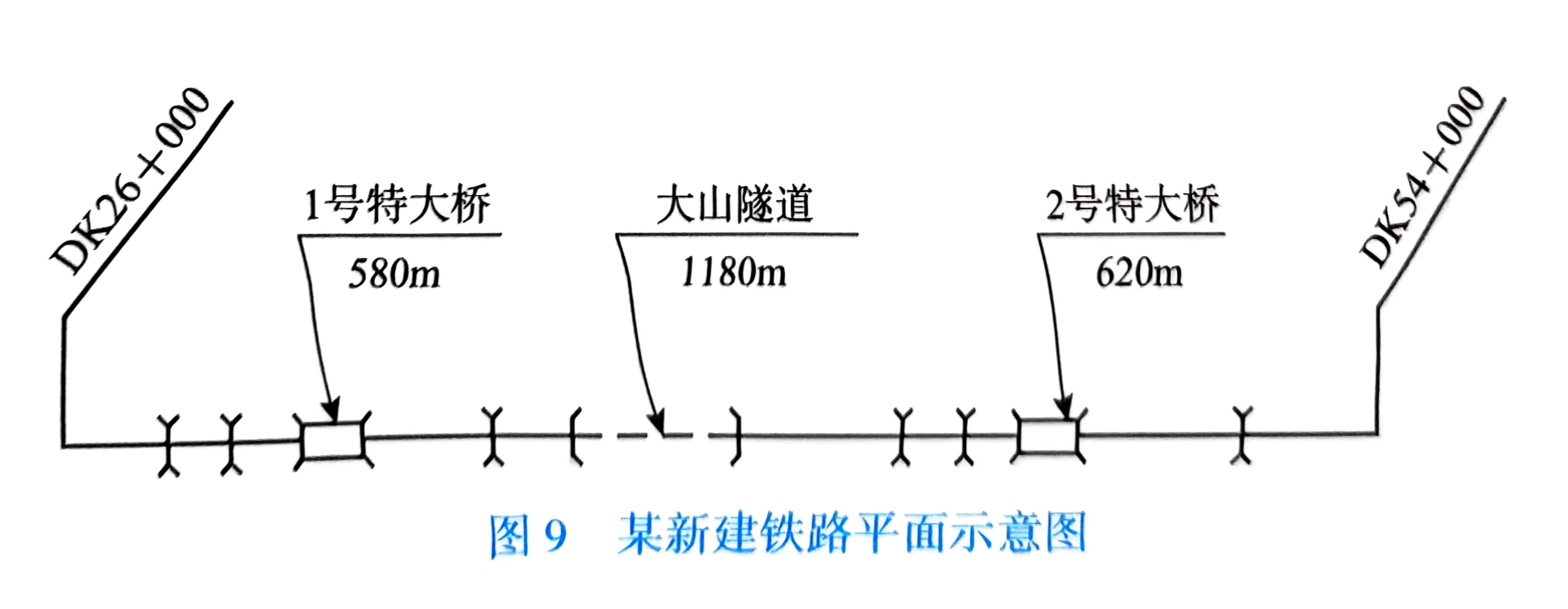

某工程项目部承建一段地处北方的新建铁路工程(平面示意图如图 9 所示)。该工 程标段总长 28km,工程范围包括隧道一座、特大桥两座以及路基和少量小桥涵工程, 合同工期 16 个月,年初开工。隧道设计施工方案是:进口单口掘进,出渣全部利用。 特大桥设计施工方案是:2 号桥利用 1 号桥钢模板。路基土石方调配方案是:以隧道为 界两端各自填挖平衡。施工用电采用网电。施工进行到秋季,因征地原因导致控制性 工程工期严重滞后,距铺轨到达标段起点只有 6 个月,而隧道和 1 号桥工程量仅完成 35%,2 号桥仅完成部分桥梁基础。

问题:

1.对平面示意图进行必要的工区划分和线下施工队伍配备。(在答题卡中画出示 意图,然后作答)

2.举例说明(各举两例):哪些工程(或工序)可以平行施工?哪些可以顺序施 工?哪些必须先后施工?

3.为确保铺轨按期通过本标段,对重点工程施工组织应该如何调整?



知识点:综合案例题


参考答案:↓


解析:

答:

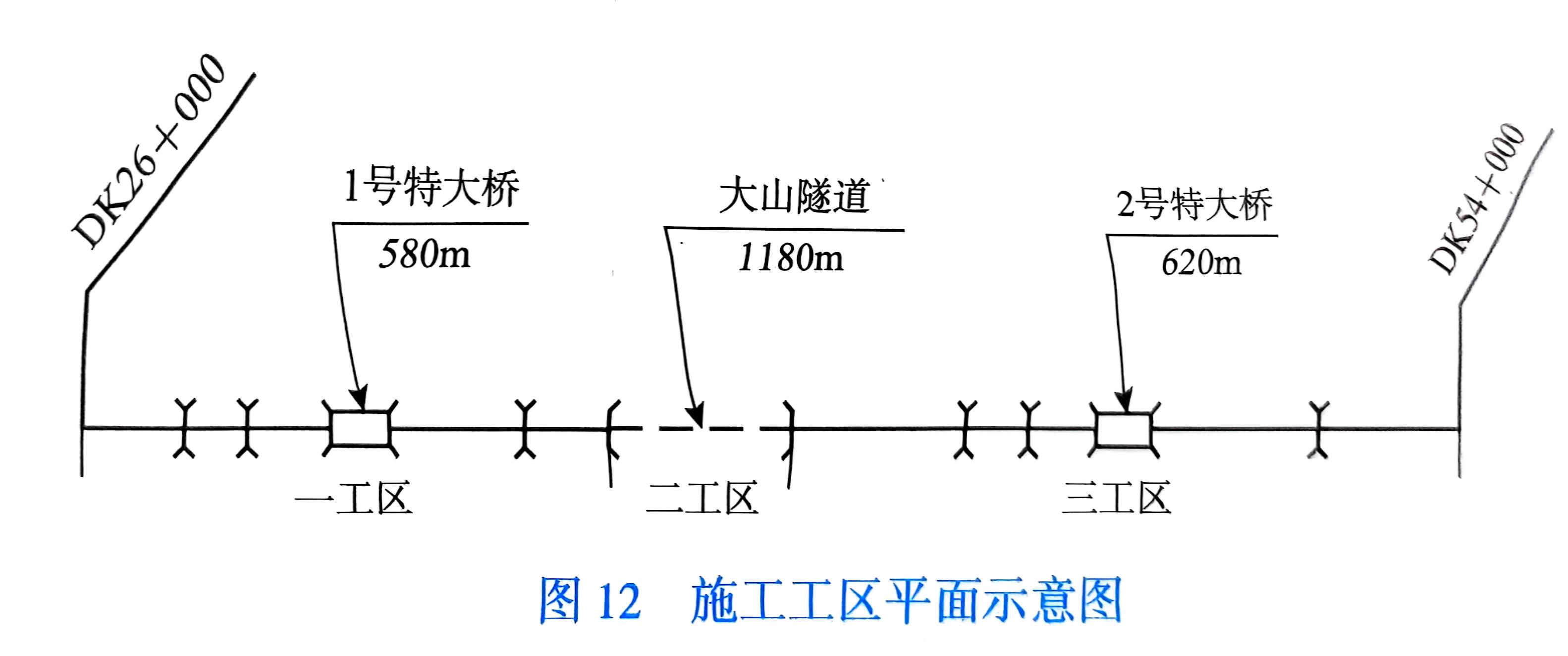

1.本工程的长度为 28km,工期 16 个月,工程类型包括路基、桥涵和隧道工程, 考虑路基的调配方案和隧道出渣的利用,可将工程划分为如下三个施工工区(平面示意图如图 12 所示)。

从起点 DK26 + 000 到大山隧道入口为一工区,配备路基施工架子一队,负责本工 区路基工程;桥涵施工架子一队,负责 1 号特大桥工程和本区的小桥涵工程。

大山隧道为二工区,配备隧道施工架子队一个。

从大山隧道出口到终点 DK54 + 000 为三工区,配备路基施工架子二队,负责本工 区路基工程;桥涵施工架子二队,负责 2 号特大桥工程和本区的小桥涵工程。

2.可以平行施工或顺序施工的工程(或工序):土石方工程,小桥涵工程。

必须先后施工的工程(或工序):2 号桥利用 1 号桥钢模板,先施工完 1 号桥,再

施工 2 号桥;先施工完线下工程,才能进行轨道工程施工。

3.为确保铺轨按期通过本标段,应加快施工进度,对重点工程施工组织应该调整 如下:

隧道可由原来的单口掘进施工方案修改为进出口双口掘进,以增加施工工作面。 考虑 1 号桥工程量仅完成 35%,2 号桥尚未开工,应增加模板按流水作业组织两个

桥的施工,以加快施工进度。

【分析与提示】

掌握工区划分、施工队伍配备、施工顺序组织。
