某铁路工程项目合同段内有轨道、隧道、路基、桥涵工程,合同工期为 25 个月, 铺轨期限为开工后第 17~23 个月。项目经理部制定施工部署时,按里程将管区平均划 分为三个工区,假设该施工单位拥有轨道施工架子队 1 个、路基施工架子队 3 个、桥涵

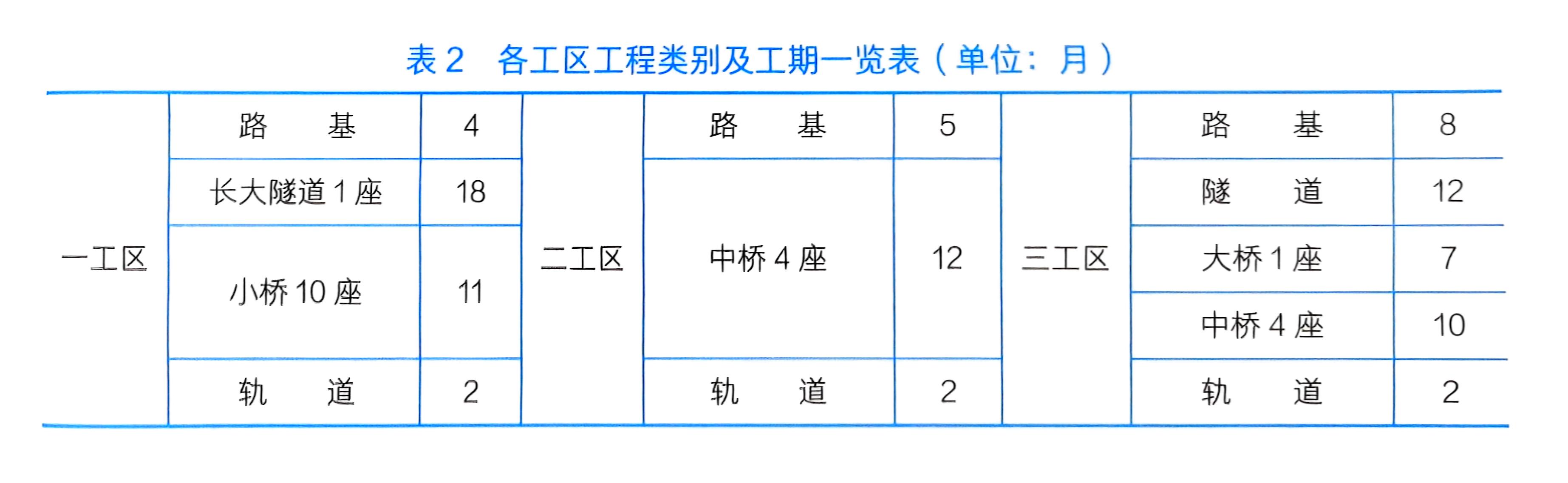

施工架子队 4 个、隧道施工架子队 3 个,每个队上场工人数不限。工区内各单位工程在 一个专业架子队进行施工的前提下的进度安排见表 2。

问题:

1.施工任务分解的基本要求是什么?

2.在满足合同工期和铺轨期限的条件下,对合同段内各工程类别进行施工队伍 配备。

3.该项目如何进行施工阶段划分?

4.该项目前期策划工作包括哪些内容?



知识点:综合案例题


参考答案:↓


解析:

答:

1.施工任务的分解要保证工期、便于资源组织调配、任务均衡。分解时要考虑路 基土石方的调配和隧道出渣的利用,要考虑展线地段的施工干扰,一般不在桥隧建筑物 中间、车站内及线路曲线上划段。

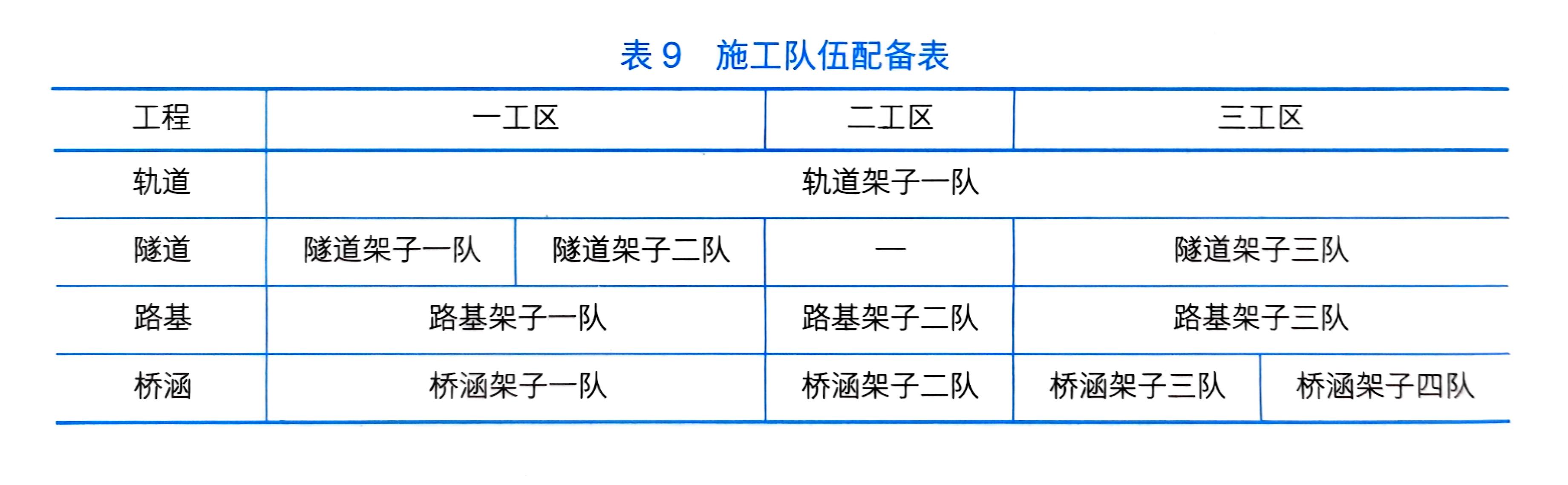

2.施工队伍配备见表 9。

3.该项目施工阶段划分:

(1)施工准备阶段:进场调遣与各项准备,达到开工条件;

(2)线下施工阶段:桥涵、路基、隧道的主体施工达到道床铺设条件;

(3)线上施工阶段:轨道工程、主体工程的附属工程、电务配合;

(4)收尾阶段:达到初验条件。

4.项目前期策划工作包括测量工作策划、试验工作策划、质量工作策划、安全工 作策划等。
