某新建铁路控制性工程新河隧道,为双线单洞隧道,隧道长 8949m。洞身围岩级别 分别为Ⅲ、Ⅳ、Ⅴ级,无不良地质;辅助导坑设置斜井 2 座、横洞 1 座。

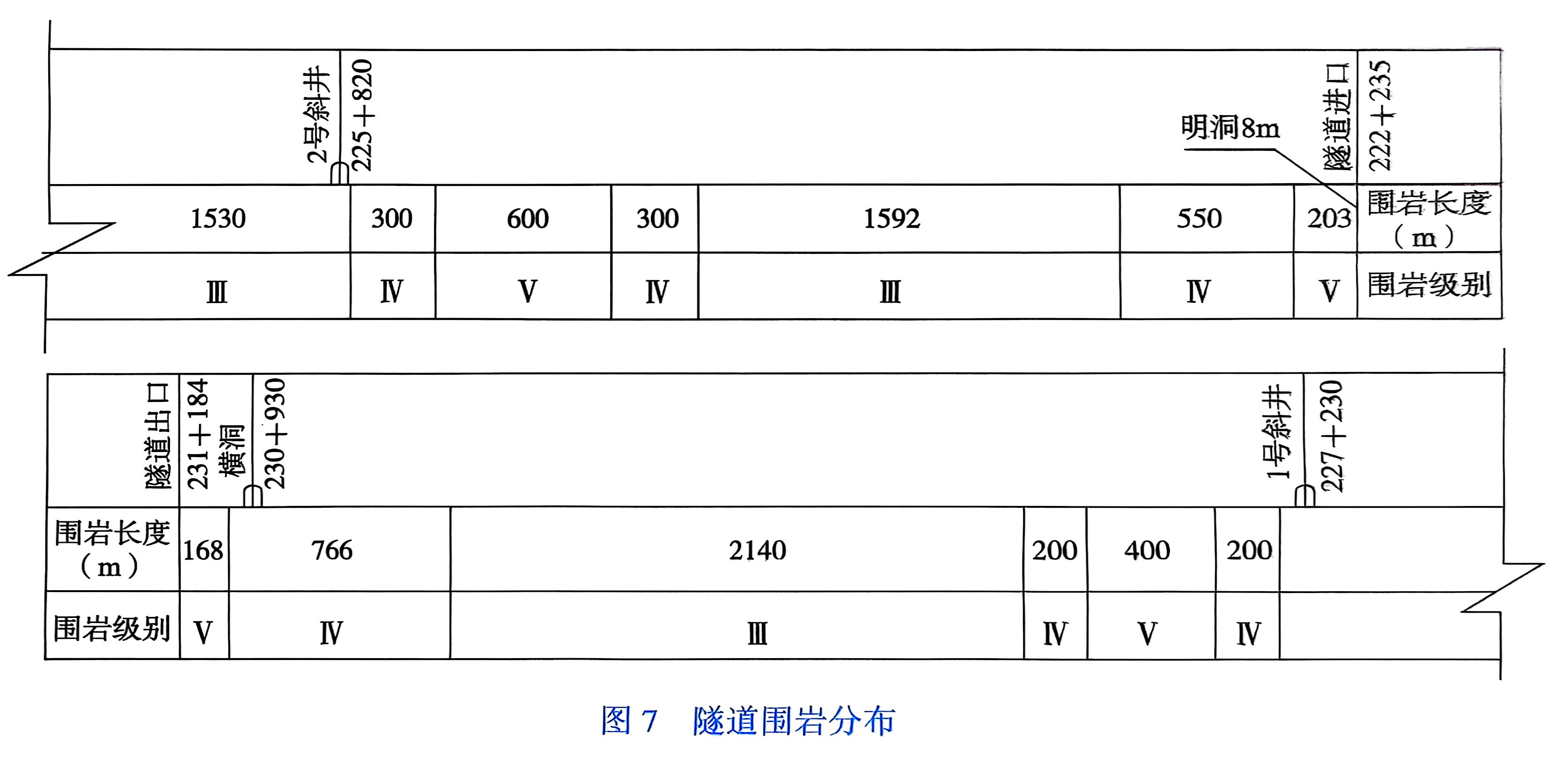

施工组织设计安排:施工准备工期为 3 个月,进口段洞口及明洞施工工期为 3 个 月,出口段洞口施工工期为 1 个月,1 号斜井施工工期为 7 个月,2 号斜井施工工期为 6 个月,横洞施工工期为 3 个月。隧道围岩分布如图 7 所示。

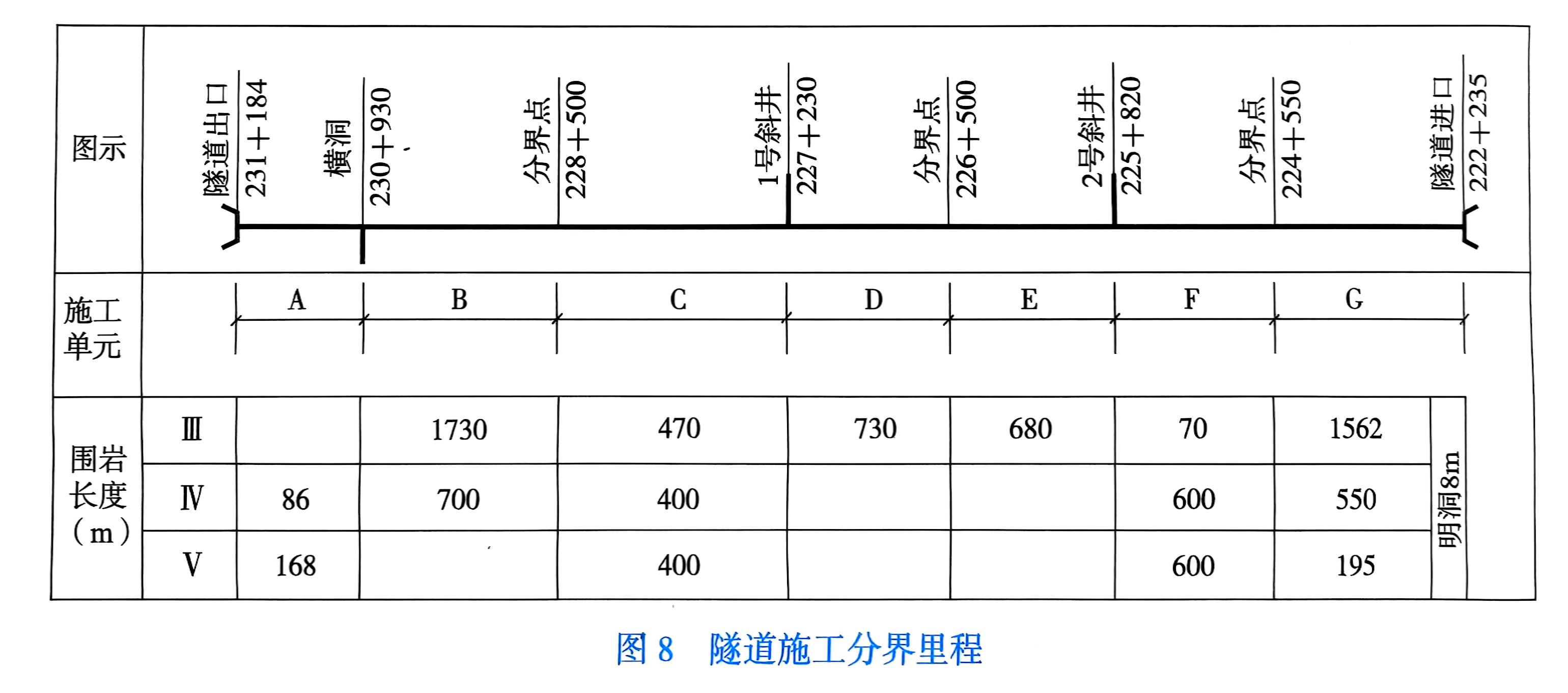

根据施工组织设计:本隧道安排 5 个隧道作业队,分别是进口作业队、出口作业队、横洞作业队、1 号斜井作业队、2 号斜井作业队。横洞安排向小里程方向施工,1 号、2 号斜井分别安排两个作业面进行施工。为保证掘进贯通安全,当两端工作面间的 开挖距离为 15m 时停止一端工作,并将该端工作面人员和机具撤离。考虑以上因素后, 隧道施工分界里程如图 8 所示。

设计图纸显示:Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法施工,Ⅴ级围岩 采用短台阶预留核心土法开挖,Ⅴ级围岩采用小导管超前支护,其他围岩无超前支护; 初期支护为锚喷支护。

根据规定,超前地质预报纳入工序管理。

问题:

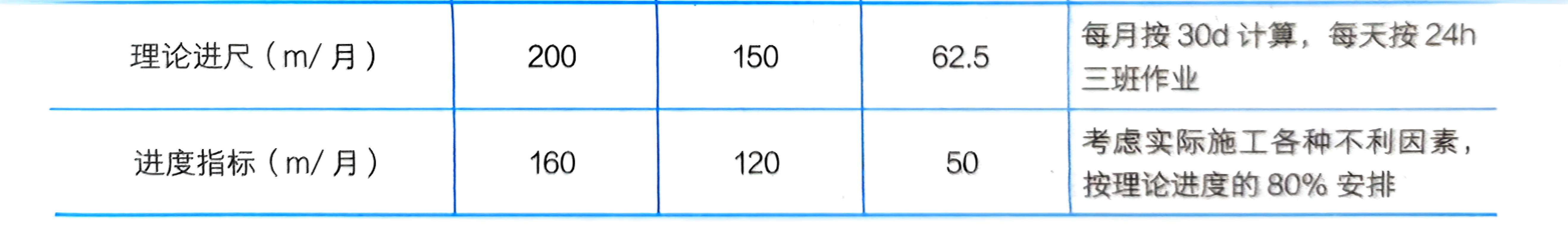

1.根据现场施工经验,给出隧道洞身各级别围岩掘进的进度指标。

2.分别计算 5 个隧道作业队的洞身掘进工期(含施工准备时间)。



知识点:综合案例题


参考答案:↓


解析:

答:

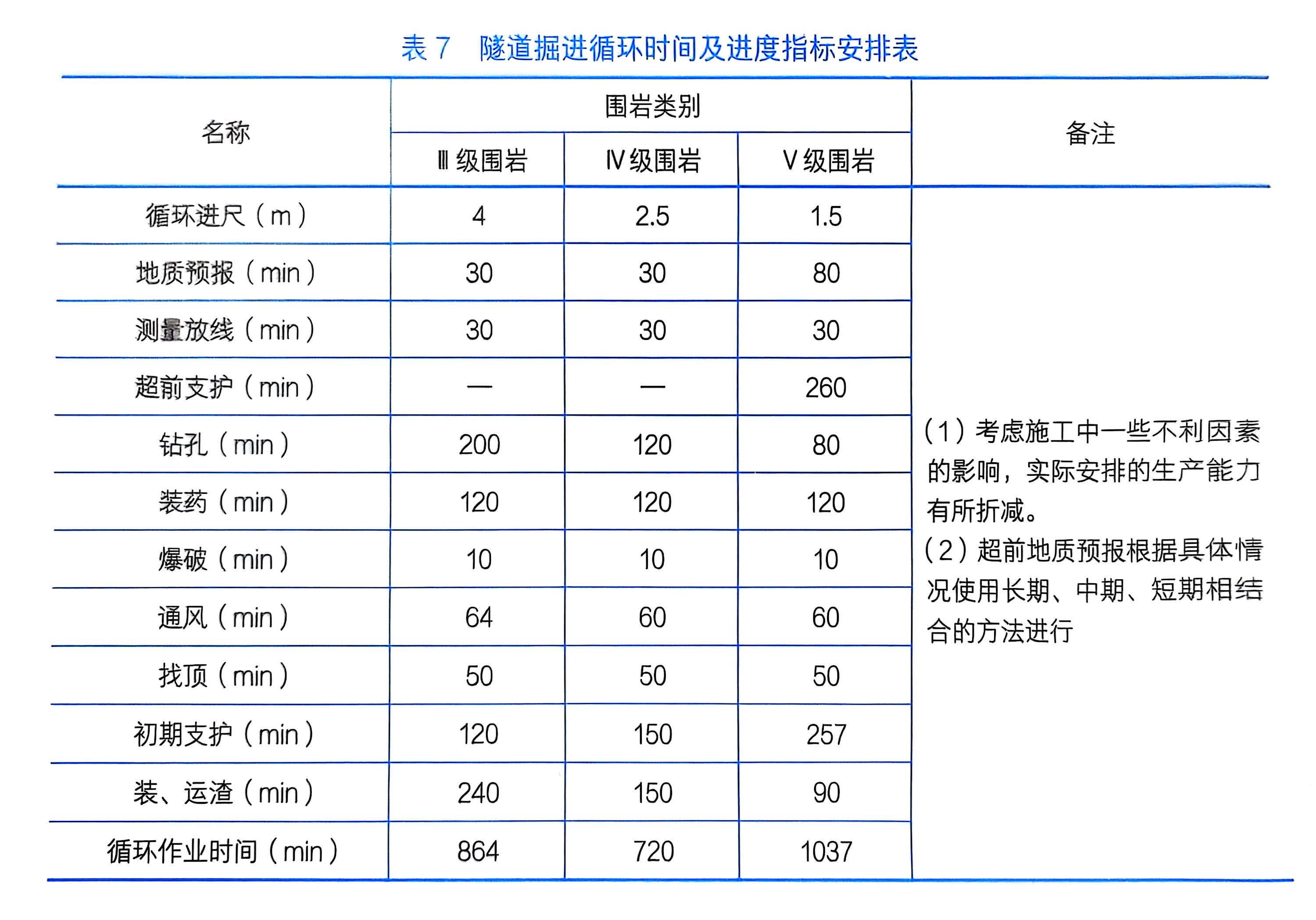

1.隧道掘进循环时间及进度指标安排见表 7。

2.5 个隧道作业队的洞身掘进工期计算如下:

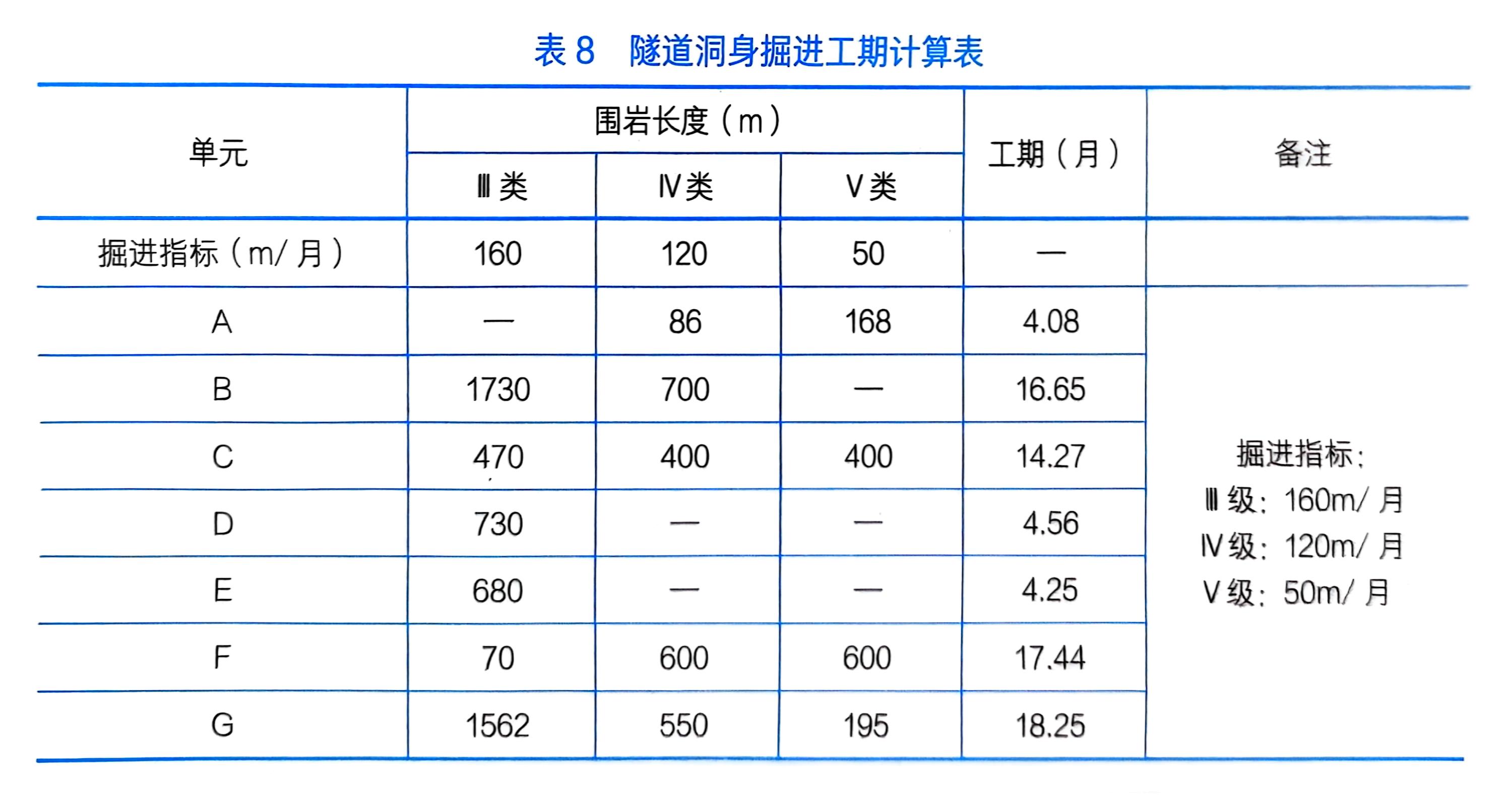

(1)各施工单元的掘进工期计算见表 8。

(2)5 个隧道作业队的洞身掘进工期分别为:

隧道出口作业队掘进工期:包括施工准备、出口段洞口施工、洞身 A 单元施工。 掘进工期为:3 + 1 + 4.08 = 8.08 月。

隧道横洞作业队掘进工期:包括施工准备、横洞施工、洞身 B 单元施工。掘进工 期为:3 + 3 + 16.65 = 22.65 月。

隧道 1 号斜井作业队掘进工期:包括施工准备、1 号斜井施工、洞身 C 或 D 单元施 工(两者比较取大值)。掘进工期为:3 + 7 + 14.27 = 24.27 月。

隧道 2 号斜井作业队掘进工期:包括施工准备、2 号斜井施工、洞身 E 或 F 单元施 工(两者比较取大值)。掘进工期为:3 + 6 + 17.44 = 26.44 月。

隧道进口作业队掘进工期:包括施工准备、进口段洞口及明洞施工、洞身 G 单元 施工。掘进工期为:3 + 3 + 18.25 = 24.25 月。
