“微信扫一扫”进入题库练习及模拟考试
(一)

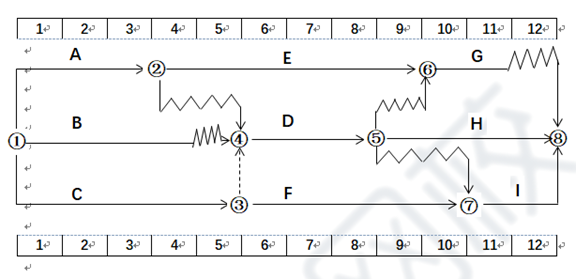

某工程双代号时标网络计划如下图
工程网络计划中自由时差与总时差不相等的工作为( )。
A.工作G
B.工作E
C.工作H
D.工作F
参考答案:B
解析:
此题考查自由时差和总时差的计算。
以终点节点为完成节点的工作,其自由时差等于总时差。 若计算工期等于计划工期,则为波形线水平投影长度。
其他工作的自由时差就是该工作箭线中波形线的水平投影长度。当工作之后只紧接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平投影长度的最短者为该工作的自由时差。
工作G,总时差=1,自有时差=1,E根据其紧后工作G,G的总时差为1,E的总时差为1,自由时差=0;
工作H和工作F在关键线路上总时差=自由时差=0,故本题选B。
故本题选择不相等的是B。
