“微信扫一扫”进入题库练习及模拟考试

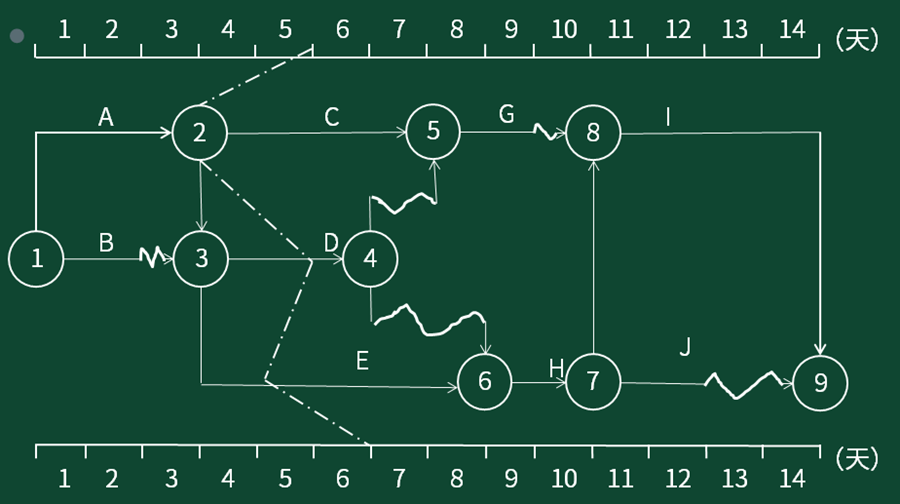

某双代号时标网络计划如下图所示,第5天进行实际工作进度检查,具体工作情形如下图所示。
根据实际工作进度计划,关于工作E的说法正确的是()
A.工作E使工作I延后2天开始
B.工作E使总工期延误1天
C.工作E不影响工作H的正常进行
D.工作E不影响工作J的正常进行
参考答案:B
解析:
前锋线比较法的工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差,工作E实际进度拖后1天,不会使工作I延后2天开始。工作E在关键线路上,实际进度拖后1天使总工期延误1天,影响紧后工作H的最早开始时间。
