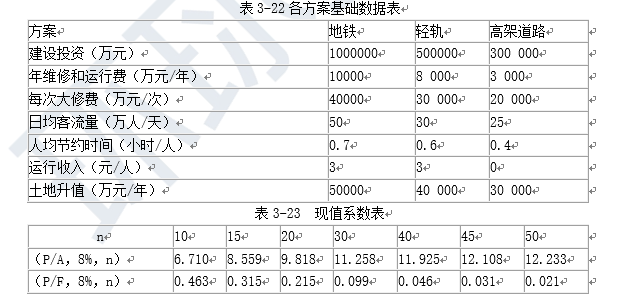

背景:某特大城市为改善目前已严重拥堵城市主干道的交通状况,拟投资建设一交通项目,有地铁、轻轨和高架道路三个方案。该三个方案的使用寿命均按50年计算,分别需每15年、10年、20年大修一次。单位时间价值为10元/小时,基准折现率为8%,其他有关数据见表3-22、表3-23。
不考虑建设工期的差异,即建设投资均按期初一次性投资考虑,不考虑动拆迁工作和建设期间对交通的影响,三个方案均不计残值,每年按360天计算。
寿命周期成本和系统效率计算结果取整数,系统费用效率计算结果保留二位小数。

三个方案的年度寿命周期成本各为多少?



知识点:第三章 投资项目经济分析评价及融资


参考答案:见解析


解析:

计算地铁的年度寿命周期成本LCCD
(1)年度建设成本(设置费)
ICD=1000000×(A/P,8%,50)=1000000/12.233=81746万元
(2)年度使用成本(维持费)
SCD=10000+40 000×[(P/F,8%,15)+(P/F,8%,30)+(P/F,8%,45)](A/P,8%,50)=10000+40000×(0.315+0.099+0.031)/12.233=11 455万元
(3)年度寿命周期成本
LCCD= ICD + SCD=81746+11455 = 93201万元
地铁的现金流量图:

计算轻轨的年度寿命周期成本LCCQ
(1)年度建设成本(设置费)
ICQ=500000(A/P,8%,50)=500000/12.233=40873万元
(2)年度使用成本(维持费)
SCQ=8000+30000×[(P/F,8%,10)+(P/F,8%,20)+(P/F,8%,30)
+(P/F,8%,40)](A/P,8%,50)
=8000+30000×(0.463+0.215+0.099+0.046)/12.233=10 018万元
(3)年度寿命周期成本
LCCQ= ICQ + SCQ=40873+10018 = 50891万元

计算高架道路的年度寿命周期成本LCCG
(1)年度建设成本(设置费)
ICG=300000(A/P,8%,50)=300000/12.233=24524万元
(2)使用成本(维持费)
SCG=3000+20000×[(P/F,8%,20)+(P/F,8%,40)](A/P,8%,50)
=3000+20000×(0.215+0.046)/12.233=3 427万元
(3)年度寿命周期成本
LCCG= ICG + SCG=24524+3427 = 27951万元
