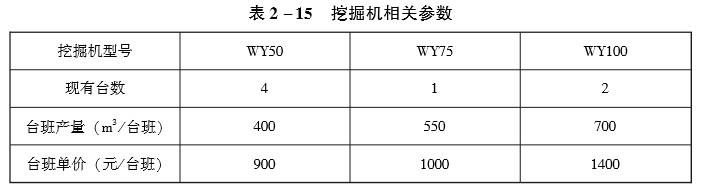

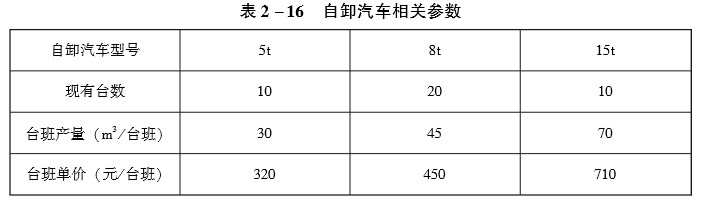

某公司承包了某工程的机械挖土方工程,土方工程量为10000m3。运土距离为10km,合同工期为10天。该公司现有挖掘机和自卸汽车相关参数见表2-15、表2-16。
问题:根据背景资料,确定机械配比方案,并说明理由。
(计算结果保留两位小数)
参考答案:↓
解析:
求解各施工机械单位成本,见表2-17。
(1)挖掘机。方案1:按照单位成本由小到大安排施工机械配比方案,见表2-18。
方案2:放弃方案1中最后选择的机械类型1台WY100,改用单位成本次之的WY50,见表2-19。
方案1成本:10×(1×1000+1×1400)=24000(元)方案2成本:10×(1×1000+2×900)=28000(元)故挖掘机应选择方案1:1台WY75,1台WY100。(2)自卸汽车。方案1:按照单位成本由小到大安排施工机械,见表2-20。
方案2:放弃方案1中最后选择的机械类型1台15t自卸汽车,改用单位成本次之的5t自卸汽车,见表2-21。
方案1成本:10×(20×450+2×710)=104200(元)方案2成本:10×(20×450+1×710+1×320)=100300(万元)故自卸汽车选择方案2:20台8t,1台15t,1台5t。
