“微信扫一扫”进入题库练习及模拟考试

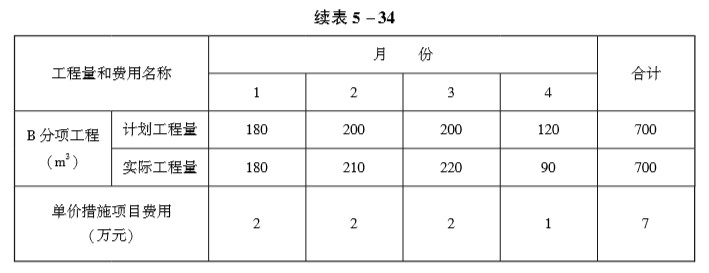

某工程项目发包人与承包人签订了施工合同,工期4个月。工程内容包括A、B两项分项工程,综合单价分别为360.00元/m3、220.00元/m3;管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%。各分项工程每月计划和实际完成工程量及单价措施项目费用见表5-34。
总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。
合同中有关工程价款结算与支付约定如下:
1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2、3个月的工程价款中平均扣回;
2.开工后10日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其他总价措施项目费用在第2、3个月平均支付;
3.发包人按每月承包人应得工程进度款的90%支付;
4.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1),措施项目费按无变化考虑;
5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费用中所占比例分别为12%和10%,基期价格指数为100。
施工期间,经监理工程师核实及发包人确认的有关事项如下:
1.第2个月发生现场计日工的人材机费用6.8万元;
2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。
问题:
1.该工程合同价为多少万元?工程预付款为多少万元?
2.第2个月发包人应支付给承包人工程价款为多少万元?
3.到第3个月末B分项工程的进度偏差为多少万元?
4.第4个月A、B两项分项工程的工程价款各为多少万元?发包人在该月应支付给承包人的工程价款为多少万元?
(计算结果保留三位小数)
参考答案:↓
解析:
1.合同价:(1000×0.036+700×0.022+7+6+15)×(1+10%)=87.340(万元)
预付款:(1000×0.036+700×0.022+7+6-3.6)×(1+10%)×20%=13.376(万元)
2.草稿纸画图见图5-17。
第2个月:分项工程款:(320×0.036+210×0.022)×(1+10%)=17.754(万元)
单价措施项目费:2×(1+10%)=2.2(万元)
总价措施项目费:1/2×(40%×3.6+6-3.6)×(1+10%)=2.112(万元)计日工:6.8×(1+16%)×(1+10%)=8.677(万元)
承包人应得工程款:17.754+2.2+2.112+8.677=30.743(万元)
发包人应支付工程款:30.743×90%-1/2×13.376=20.981(万元)
3.拟完工程计划投资:(180+200+200)×0.022×(1+10%)=14.036(万元)
已完工程计划投资:(180+210+220)×0.022×(1+10%)=14.762(万元)
进度偏差:14.762-14.036=0.726(万元),施工进度超前0.726万元。
4.A分项工程价款:[(1.15×1000-200-3200-360)×0.036+(1180-1.15×1000)×0.036×0.9]×(1+10%)=11.761(万元)
B材料费调整额:[90×0.022×12%×(110-100)/100+90×0.022×10%×(120-100)/100]×(1+16%)×(1+10%)=0.081(万元)
B分项工程价款:90×0.022×(1+10%)+0.081=2.259(万元)
承包人应得工程款:11.761+2.259+1×(1+10%)=15.12(万元)
发包人应支付工程款:15.12×90%=13.608(万元)
