2024年一级造价工程师《建设工程案例分析<土建>》章节习题(154题)


某工业项目发包人采用工程量清单计价方式,与承包人按照«建设工程施工合同(示范文本)»签订了工程施工合同。合同约定:管理费和利润为人材机费用之和的18%,规费和税金为人材机费用与管理费和利润之和的10%ꎻ人工工资标准为80元/工日,窝工补偿标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%,人工窝工和机械窝工闲置不计取管理费和利润ꎻ工期180天,每提前(或拖后)1天奖励(或罚款)4000元(含税费)。因发包人原因的某些工作延误致使其紧后工作开始时间的推迟,需给予人工窝工补偿。因发包人原因的工程量调整,给予承包人相应工期赔偿。

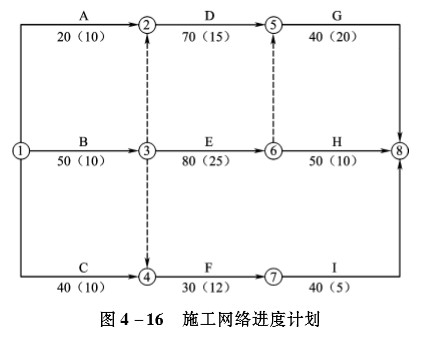

开工前,承包人编制并得到监理工程师批准的施工网络进度计划如图4-16所示。图中箭线下方括号外数字为工作持续时间(单位:天),括号内数字为作业队的工人人数,所有工作均按最早可能时间安排作业。工作C、F、H共用同一台施工机械A(台班费:2000元/台班)。


施工工程中发生了如下事件:

事件1:由于发包人未能按时提供施工场地,致使工作A推迟作业2天,造成作业队停工2天,施工机械B闲置2个台班(台班费:1600元/台班)。

事件2:因发包人对设计不满意,要求设计单位修改方案,致使图纸交付拖延,造成E的作业队窝工3天,机械C闲置3天(台班费:1200元/台班),设计方案调整后,增加人材机费用共计3500元。事件造成工作E持续时间增加3天,并造成其紧后工作G、H开始作业时间相应推迟3天。

事件3:发包人提出调整设计方案,导致工作F的工程量增加200m3(原工程量为3000m3)。调整后的材料费增加了4000元,施工人数和机械(仅施工机械A一台)按原计划投入。由于变更计划及时提出,未造成人员窝工和机械闲置。

事件4:在工作H施工过程中,由于扬尘严重,受到工程所在地环卫部门的处罚,勒令停工1天,造成该作业队停工1天。

事件5:为抢工期,经监理工程师同意,承包人将工作H作业时间缩短2天,发生赶工措施费8000元。

问题:

1.分别说明各事件工期、费用索赔是否成立?简述其理由。

2.各事件工期索赔各为多少天?总工期索赔为多少天?实际工期为多少天?工期奖励(或罚款)为多少元?

3.承包人可以得到的各事件费用索赔为多少元?总费用索赔额为多少元?(计算结果保留两位小数)



知识点:第四章 工程合同管理


参考答案:↓


解析:

计算后的施工网络进度计划见图4-17。


1.事件1:工期索赔不成立,费用索赔成立。

理由:①应由发包人负责ꎻ②工作A不是关键工作,该事件不影响总工期。

事件2:工期、费用索赔均成立。

理由:①应由发包人负责ꎻ②工作E是关键工作,该事件可能造成总工期延误。

事件3:工期索赔不成立,费用索赔成立。

理由:①应由发包人负责ꎻ②工作F不是关键工作,该事件不影响总工期。

事件4:工期、费用索赔均不成立。

理由:应由承包人负责。

事件5:工期、费用索赔均不成立。

理由:合同当事人并未修改合同工期,承包人通过赶工可以获得提前竣工奖励,发包人不予另行赔偿。

2.(1)各事件工期索赔:

事件1:0天

事件2:3天

事件3:0天

事件4:0天

事件5:0天

(2)总工期索赔:3天

(3)实际工期:50+80+50+3+1-2=182(天)

(4)工期奖励:[(180+3)-182]×4000=4000(元)

3.事件1:(10×2×50+2×1600×60%)×(1+10%)=3212(元)

事件2:[25×3×50+3×1200×60%+(20+10)×3×50+3×2000×60%]×(1+10%)+3500×(1+18%)×(1+10%)=19954(元)

事件3:[12×(30×200/3000]×80+4000+(30×200/3000)×2000]×(1+18%)×(1+10%)=12876.16(元)总费用索赔额:3212+19954+12876.16=36042.16(元)
