“微信扫一扫”进入题库练习及模拟考试
某水利枢纽加固改造工程包括以下工程项目:
(1)浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;
(2)新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);
(3)新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;
(4)上、下游围堰填筑;
(5)上、下游围堰拆除。

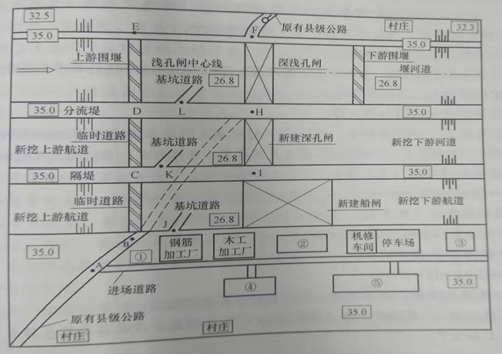

按工程施工需要,枢纽加固改造工程布置有混凝土拌合系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:
(1)施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。
(2)在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G。
1.按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设施的名称。
2.指出枢纽加固改造工程项目中哪些是控制枢纽工程加固改造工期的关键项目,并简要说明合理的工程项目建设安排顺序。
3.指出新建深孔闸(完工前)、浅孔闸加固(施工期)、新建船闸这三个施工阶段两岸的交通路线。
4.工程施工期间,应在示意图中的哪些地点和设施附近设置安全警示标志?
参考答案:↓
解析:
1. ①:地磅房 ②:混凝土拌合系统 ③:油料库 ④:预制构件厂 ⑤:生活区
2. 新建深孔闸(含新挖上、下游河道)、上下游围堰填筑、浅孔闸加固、上下游围堰拆除。 第一步施工新建深孔闸(含新挖上下游河道)
第二步随后实施上下游围堰填筑; 第三步再实施浅孔闸加固工作; 第四步实施上下游围堰拆除 新建船闸(含新挖上下游航道)均无度汛要求,可作为深、浅孔闸工程的调剂工作面。
3. 新建深孔闸阶段(完工前): A→B→C→D→H→F→G 浅孔闸加固阶段(施工期): A→B→C→I→H→D→E→F→G 新建船闸2005年8月份: A→B→C→I→H→F→G
4. 施工现场入口处:A点附近、E点附近、F点附近 船闸基坑入口、J点附近、深孔闸基坑入口K点附近、浅孔闸基坑入口L点附近 油料库处、木工加工厂
