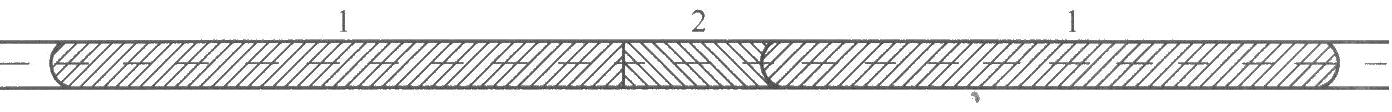

某土石坝除险加固工程,主要工程内容包括:大坝防渗加固、溢洪道拆除重建、电站厂房拆除重建等。电站厂房基础为混凝土灌注桩基础,大坝坝体与坝基采用混凝土垂直防渗墙防渗,防渗墙结构平面布置示意图如下:
在项目实施过程中,发生如下事件:
事件1:溢洪道工程共13孔,闸门和启闭机全部更换,由发包人组织采购的钢闸门及启闭机运抵现场,承包人直接与供货方办理了交货验收手续。
事件2:大坝混凝土防渗墙工程施工结束后14天,施工单位采取钻孔取芯等方法对墙体质量进行必要的质量检查。
事件3:某投标人按招标要求提供了资格审查资料,包括“近3年财务状况表”、“近5年完成的类似项目情况表”等相关表格及其证明材料复印件。其投标文件已标价工程量清单中,钢筋制作与安装单价分析如下表所示:

钢筋制作与安装单价分析表 单位:1t
事件4:在施工合同中,有关工程计量的部分相关条款如下:
(1)施工现场场地平整土方量,按招标图纸所示场地平整区域计算的有效体积以立方米为单位计量,包含在投标总价中。
(2)混凝土在冲(凿)毛、拌合、运输和浇筑过程中的操作损耗,以及为临时施工措施增加的附加混凝土量所需的费用,由发包人单独计算。
(3)混凝土结构中的止水、止浆、伸缩缝等按招标图纸所示各种数量以米(或平方米)为单位计量。
(4)灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。
1.防渗墙按墙体结构形式分哪些类型?本题中所涉及的防渗墙属于哪种类型?
2.指出事件1中承包人做法的不妥之处,并改正。
3.事件2中,施工单位对大坝混凝土防渗墙质量检查在程序上有无不妥?如有请改正。防渗墙墙体质量检查的内容包括哪些?。
4.事件3中的资格审查资料中“近3年财务状况表”应附哪些证明材料?财务状况包括哪些方面?指出“钢筋制作与安装单价分析表”中A、B、C、D、E分别代表的名称或数字。
5.事件4中,有哪些不妥,如有请改正。
参考答案:↓
解析:
1.
(1)防渗墙按墙体结构形式分:槽孔型防渗墙、桩柱型防渗墙、混合型防渗墙。
(2)防渗墙结构平面布置示意图,本题中所涉及的防渗墙属于混合型防渗墙。
2.
承包人做法不妥之处:承包人直接与供货方办理了交货验收手续。
应为:承包人会同监理人、发包人与供货方办理了交货验收手续。
3.
(1)不妥:大坝混凝土防渗墙工程施工结束后14天,施工单位对墙体质量进行质量检查。
理由:墙体质量检查应在成墙28天后进行。
(2)墙体质量检查内容为必要的墙体物理力学性能指标、墙段接缝和可能存在的缺陷。
4.
(1)近3年财务状况表应附经审计的资产负债表、现金流量表、利润表和财务状况说明书;
(2)财务状况包括注册资本金、净资产、利润、流动资金投入等方面。
(3)A:工长;B:初级工;C:钢筋;
D:(4463.27+245.48+329.61)×9%=453.45
E: 4463.27+245.48+329.61+453.45=5491.81
5.
不妥1:施工现场场地平整土方量,按招标图纸所示场地平整区域计算的有效体积以立方米为单位计量,包含在投标总价中。
改正:施工现场场地平整土方量,按施工图纸所示场地平整区域计算的有效面积以平方米为单位计量,发包人另行支付。
不妥2:混凝土在冲(凿)毛、拌合、运输和浇筑过程中的操作损耗,以及为临时施工措施增加的附加混凝土量所需的费用,由发包人单独计算。
改正:混凝土在冲(凿)毛、拌合、运输和浇筑过程中的操作损耗,以及为临时施工措施增加的附加混凝土量所需的费用,包含在相应项目有效工程量的每立方米工程单价中,发包人不另行支付。
不妥3:混凝土结构中的止水、止浆、伸缩缝等按招标图纸所示各种数量以米(或平方米)为单位计量。
改正:混凝土结构中的止水、止浆、伸缩缝等按施工图纸所示各种数量以米(或平方米)为单位计量。
不妥4:搭接、套筒连接、加工及安装过程的损耗费用发包人另行支付。
改正:搭接、套筒连接、加工及安装过程的损耗费用包含在项目有效工程量的每吨工程单价中,发包人不另行支付。
