“微信扫一扫”进入题库练习及模拟考试

2023年二级建造师《水利水电工程管理与实务》章节精编习题(814题)


某泵站工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,其中工程量清单采用工程量清单计价规范格式编制。管理房装饰装修工程以暂估价形式列入工程清单。

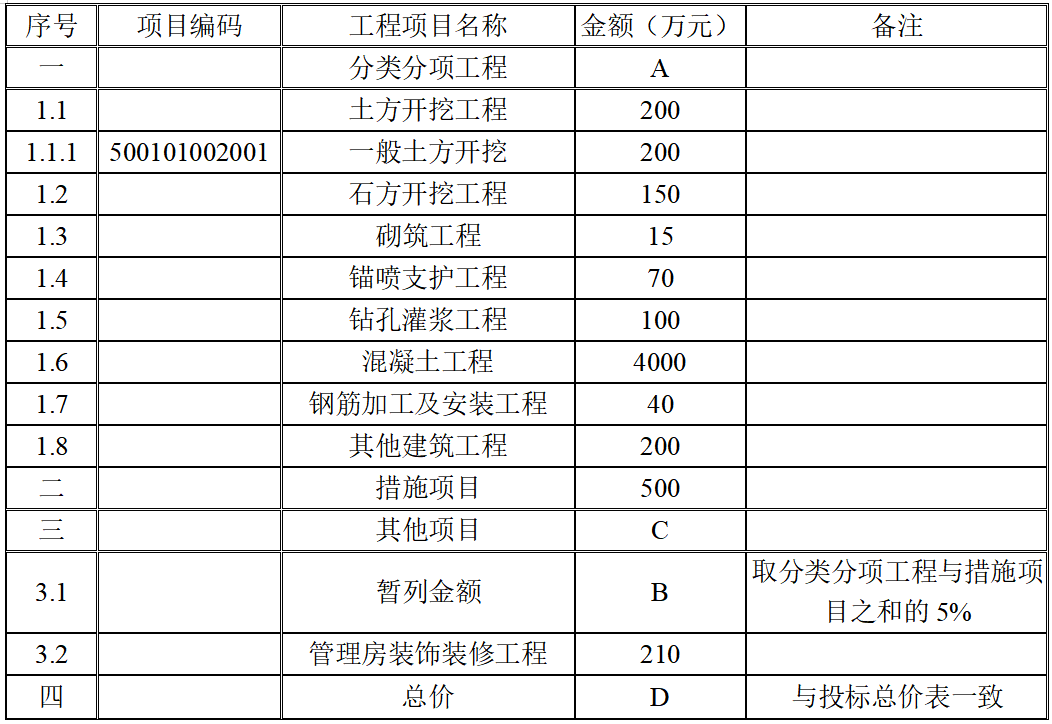

事件1:投标人乙中标,并与招标人签订了施工合同。其中,工程项目总价表内容如下表:

事件2:该泵站泵房地基采用混凝土灌注桩施工,承包人与发包人签订的合同条款关于混凝土钻孔灌注桩工程计量和支付应遵守以下规定:

(1)灌注桩按招标图纸所示尺寸计算的桩体有效长度以延米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延米工程单价支付;

(2)灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;

(3)校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;

(4)灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。



1.工程项目总价表中项目编码“500101002001”各部分所代表的含义是什么?除人工外,零星工作项目计价表包含的项目名称还有哪些?

2.指出工程项目总价表中A、B、C、D所代表的金额。

3. 指出事件2中工程计量有哪些不妥,并改正。



知识点:2F320000 水利水电工程项目施工管理


参考答案:↓


解析:

1.

①一、二为水利工程顺序码;三、四为专业工程顺序码(或建筑工程);五、六为分类工程顺序码(或土方开挖工程);七、八、九为分项工程顺序码(或一般土方开挖);十至十二位为清单项目名称顺序码。

②材料、机械

2.

A代表4775万元

B代表263.75万元

C代表473.75万元

D代表5748.75万元

3.

①灌注桩和钢筋计量依据招标图纸不妥,应为施工图纸;

②灌注桩按桩体有效长度以延米单位计量不妥,应按桩体有效体积,以立方米为单位计量;

③灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中不妥,应包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中;

④搭接、套筒连接、加工及安装过程的损耗费用发包人另行支付不妥,搭接、套筒连接、加工及安装过程的损耗费用包含在《工程量清单》相应项目有效工程量的每吨工程单价中,发包人不另行支付。


进入考试题库
