“微信扫一扫”进入题库练习及模拟考试
招标人**省水利工程建设管理局依据《水利水电工程标准施工招标文件》(2009年版)编制了新阳泵站主体工程施工招标文件。
***集团投标文件,投标报价汇总表(分组工程量清单模式)如表4-1所示。其中,围堰拆除工程采取1m3挖掘机配8t自卸汽车运输施工,运距3km,相关定额如4-2所示。围堰为Ⅳ类土(定额调整系数为1.09),初级工、1m3挖掘机、59kw推土机、8t自卸汽车的单价分别为2.66元/工时,190元/台时,100元/台时,120元/台时。

表4-1投标报价汇总表

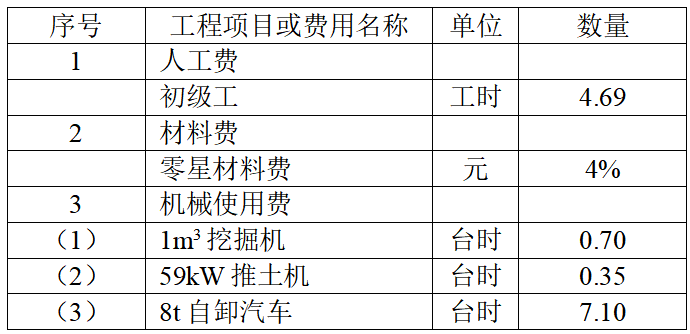

表4-2 1m3挖掘机配8t自卸汽车运输定额表
(Ⅲ类土 运距3km,单位:100m3)
1.表4-1中,A、B、C、D所代表的工程或项目名称是什么?指出预留D的目的?
2.计算围堰拆除单价中的人工费、材料费、机械费。(保留小数点后2位)
参考答案:↓
解析:
1.A机电设备安装工程;B临时工程;C施工照明工程(供水、供风);D暂列金额
D是指招标人为可能发生的合同变更而预留的金额。
2.
人工费=2.66×4.69×1.09=13.60元/100m3
机械费=(0.7×190+0.35×100+7.10×120)×1.09=1111.80元/100m3
材料费=(人工费+机械费)×4%=(13.60+1111.80)×4%=45.02元/100m3
